---11:42
110kVGIS母线冲击正常
---13:18-14:16

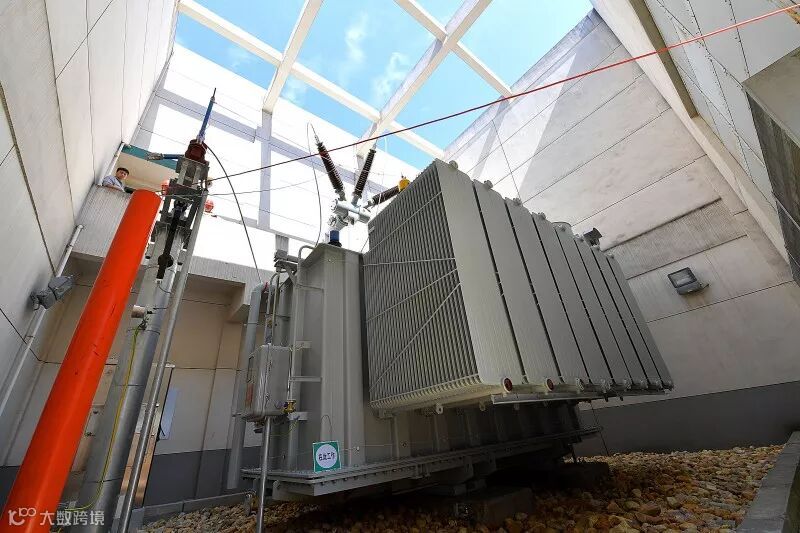

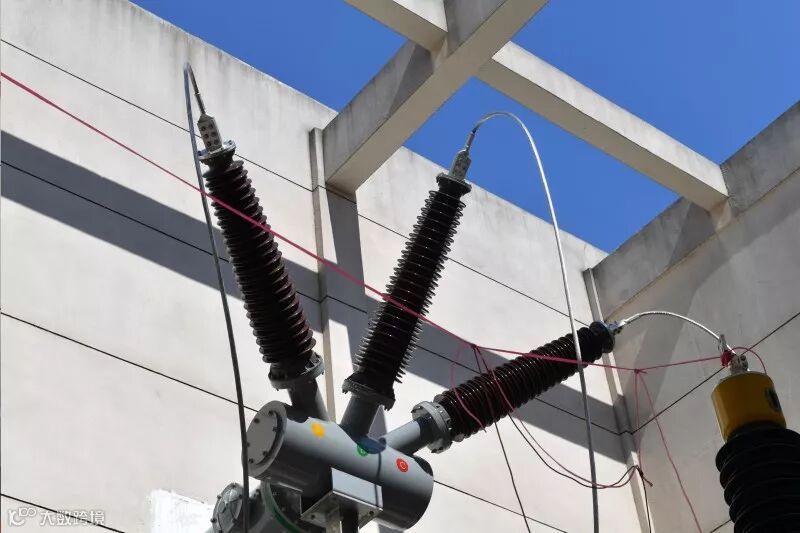

#2主变连续五次冲击受电正常,#2主变顺利投产
---15:49
10kV母线冲击正常
---16:36
10kVⅡ母受电成功,3x24、3x14二次核相正确
---22:14
110kV#2主变带负荷检查正确,#3、#4电容器冲击完成,本次送电工作宣告结束。

随着现场发回来的一条条好消息,大家悬着的心终于落了地。历时110天的长龙110kV变电站#2主变扩建工程终于圆满完成,顺利投运。可在现场鏖战的攻坚小组并没有离场,精益求精的他们直至凌晨还在为长龙一期变电站进行消缺,努力将工程做到尽致尽美。
据悉,长龙变为长沙县第一个智能变电站,为了全面缓解国家级星沙开发区工业园区供电压力,110kV长龙变电站按照“630攻坚”项目计划新增63MVA主变一台,2#主变间隔一个,10kV出线柜12回及配套柜7台,10kV电容器增加10MVA(4MVA+6MVA),扩大GIS设备内桥接线,10kV接地变及消伏线圈由原630KVA更换为1200KVA。



截止到6月14日22:00,伴随着长龙变受电项目送电,星电集团“6·30攻坚”变电项目圆满按计划完成!
