【我为星城建电网】110千伏延雷夏线杆迁工程 山丛之间组塔忙

【我为星城建电网】110千伏延雷夏线杆迁工程 山丛之间组塔忙 湖南星电集团
2020-08-01
2
导读:高温下,山丛间组塔的坚守。

三҉伏҉天҉

长沙被“烧烤模式”笼罩

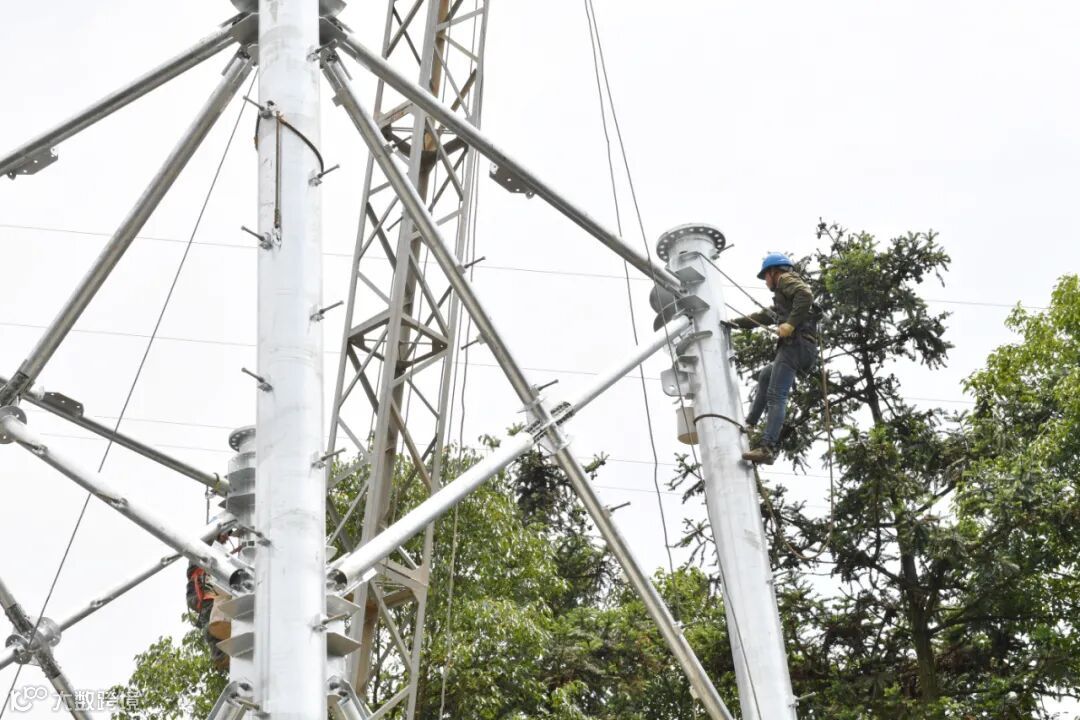

7月21日,长沙气温直达36℃,在110千伏延雷夏线杆迁工程,星宇公司的施工人员顶着烈日正在进行紧张地施工,组装塔材、人工起吊着塔材徐徐上升、螺栓紧固,现场一幅热火朝天、繁忙的景象。

110千伏延雷夏线杆迁工程

长度2.45公里,杆塔共计11座,其中基中铁塔4基,钢管塔7基。

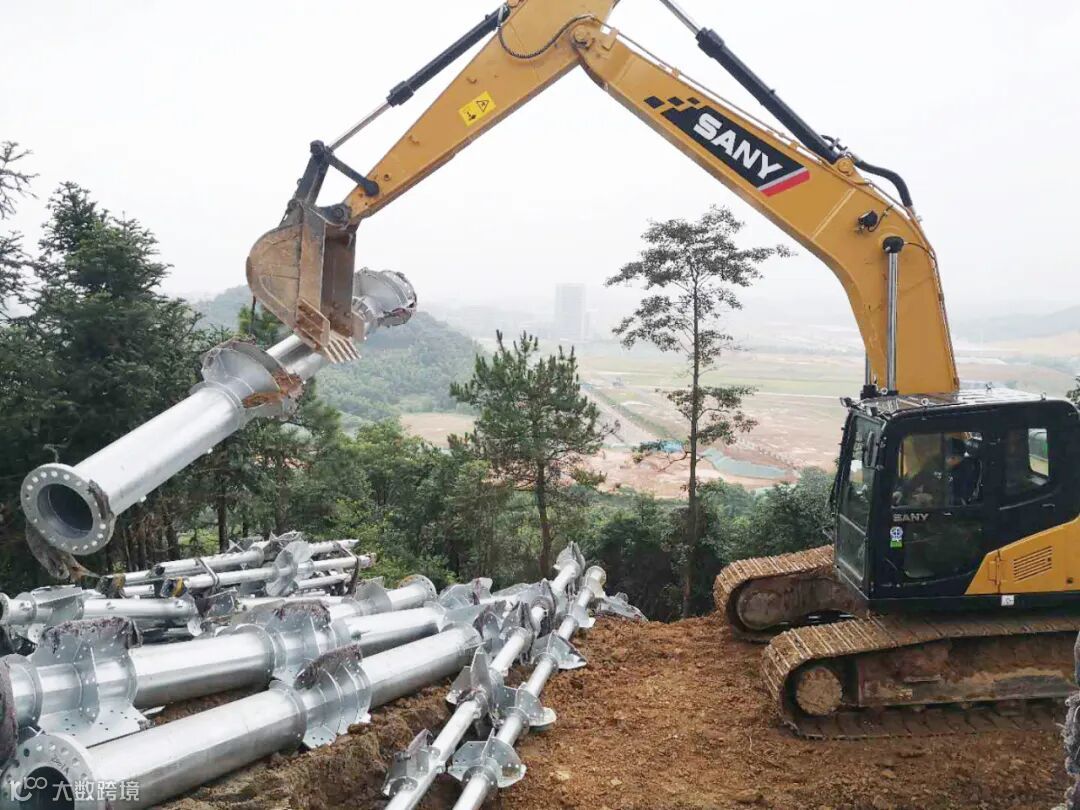

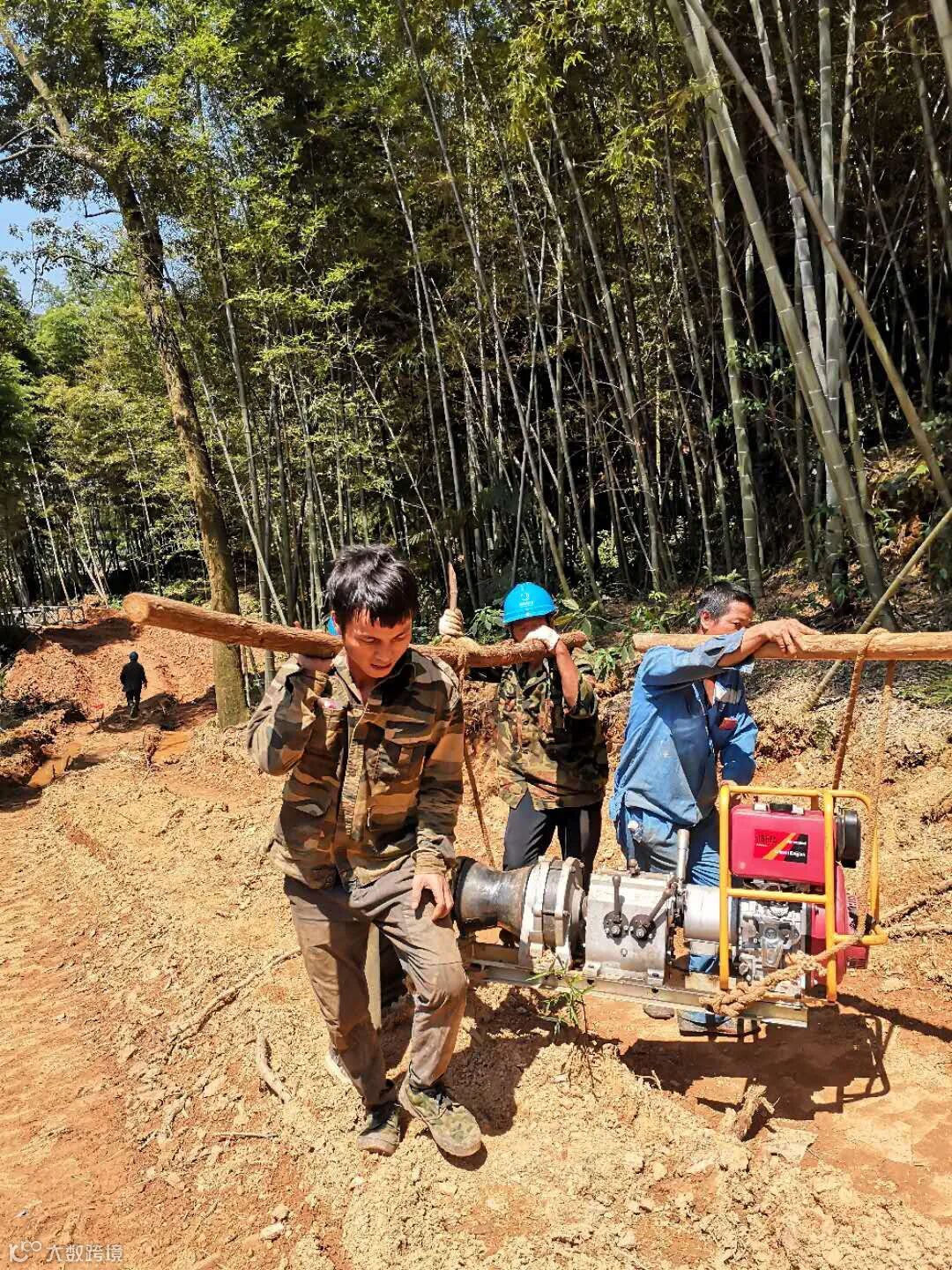

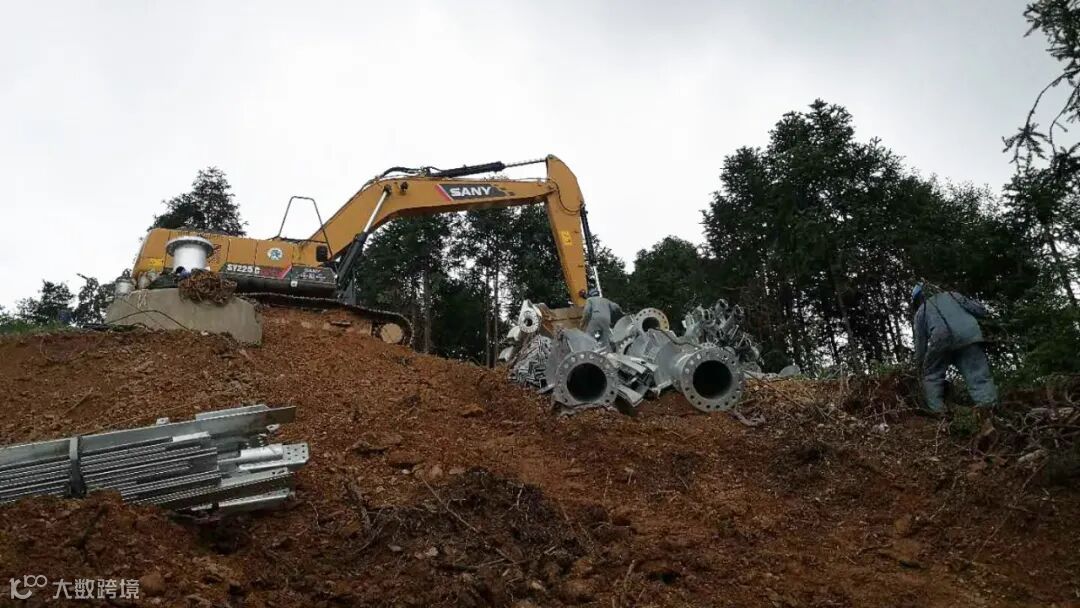

此次组塔作业,在运送材料上遇到了不小的困难,因为该工程的地理位置复杂,山高、坡陡、路窄,施工车辆无法进入,只能依靠马背、人力、挖掘机,将几千斤重的塔材搬运到每个组塔点。



为了尽量不耽误作业时间,从7月10日开始,施工人员每天起早摸黑、顶风冒雨搬运塔材,最远的组塔点要徒步走上2公里左右,常常搬运塔材就要耗费两、三个小时,一趟下来,豆大的汗珠在施工人员黝黑的脸上流淌,工作服早已湿透。

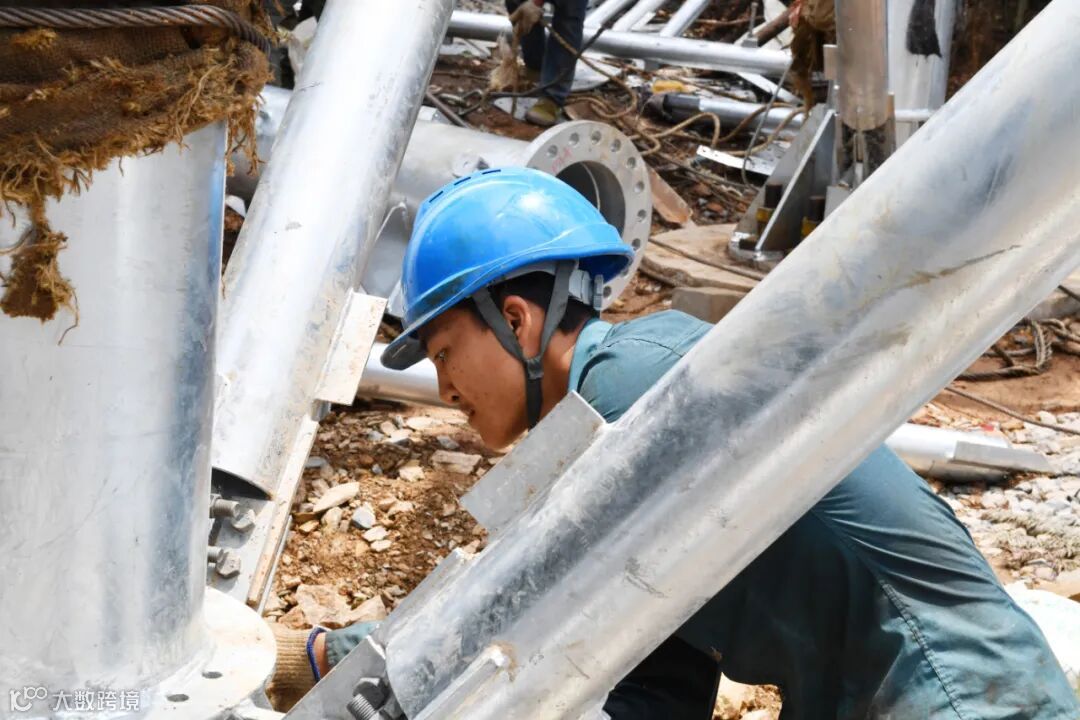

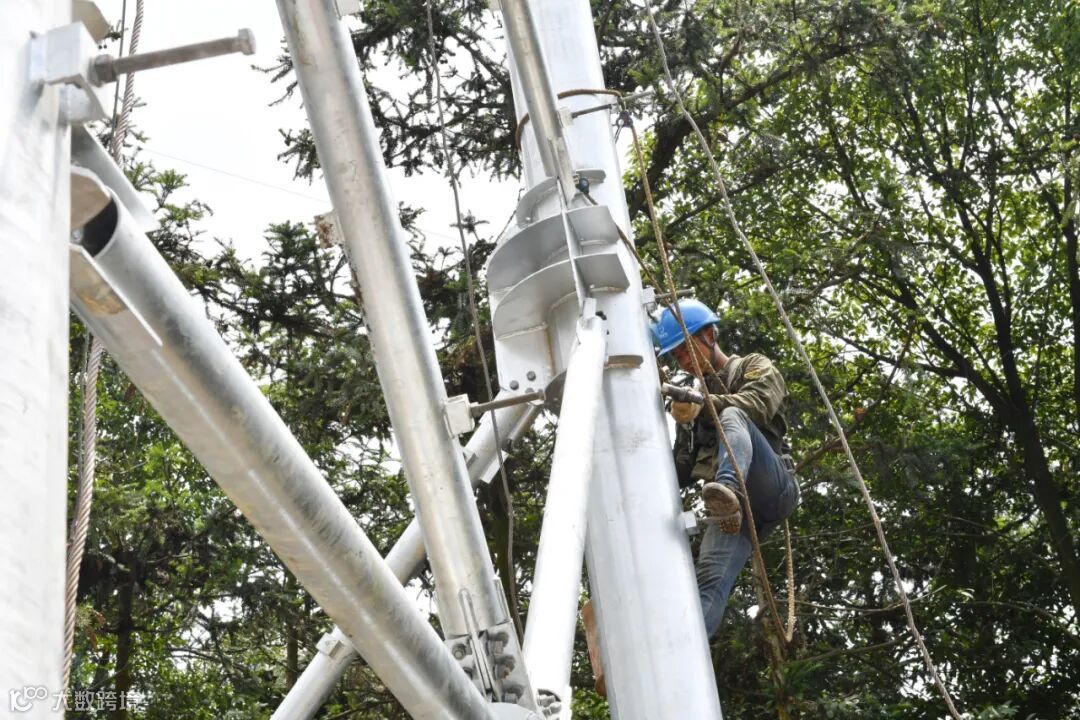

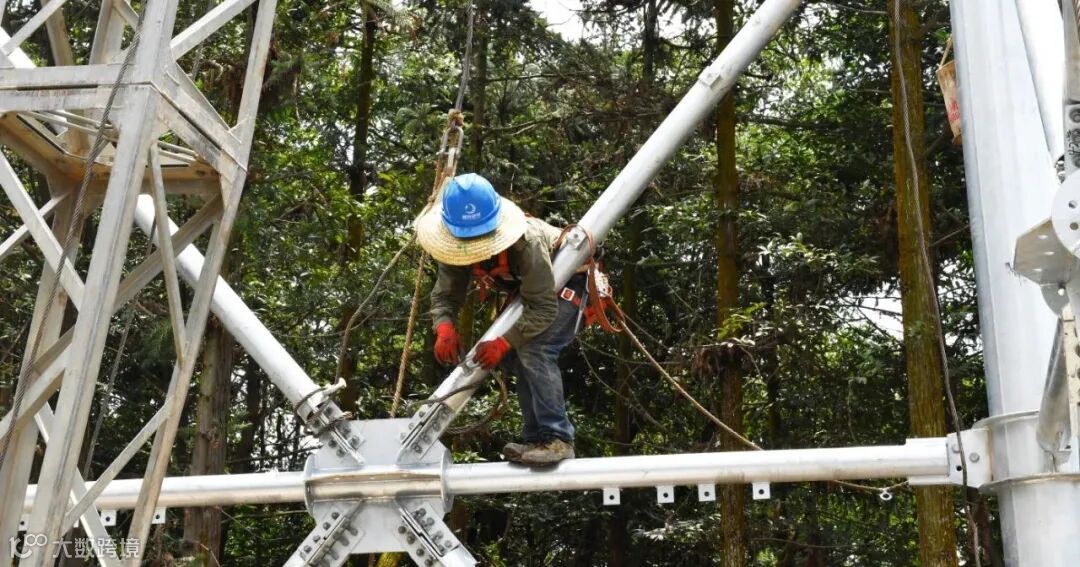

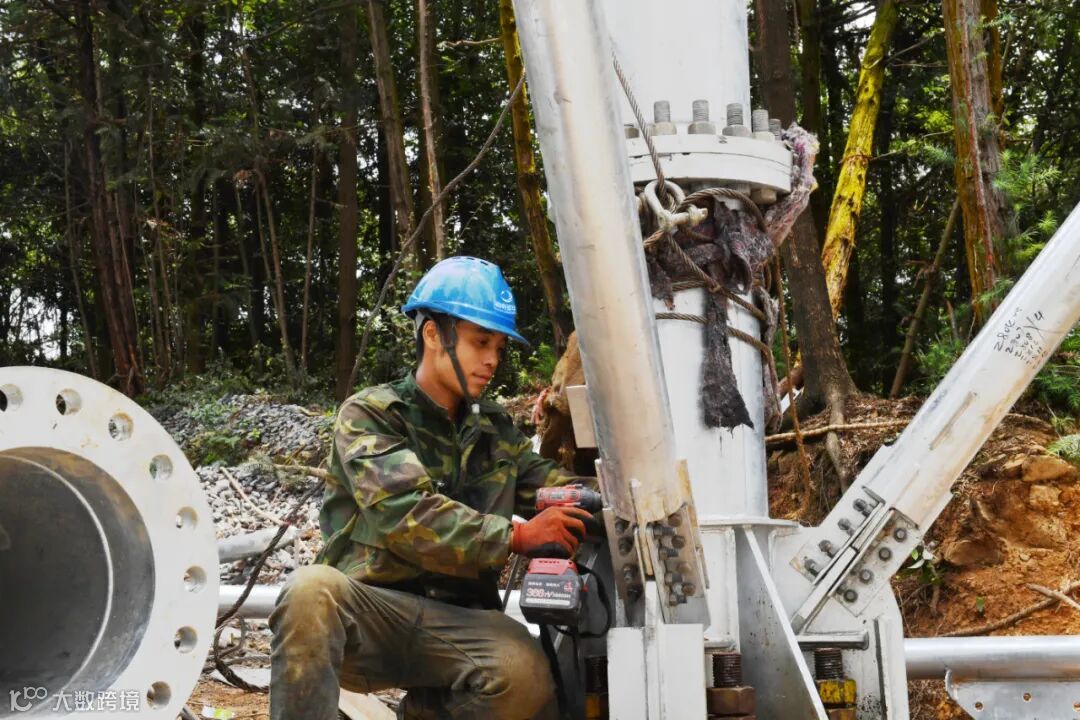

  在烈日的“烧烤”下,组装塔材也成了挑战。

“铁塔和塔材被晒得滚烫,铁塔表面温度最高能达到70℃以上,为保障施工人员的安全,我们只得调整每天的施工时间,避开中午太阳最烈的时候作业。”项目总工谭辉说道。





虽然工程量大、时间紧,又面临着天气炎热、暴雨频繁、地势崎岖、材料运输难等问题,星宇公司的施工人员也从未退缩,每天工作近10小时,热浪下,塔上、塔下施工人员默契配合,将塔材缓缓地组装到位。

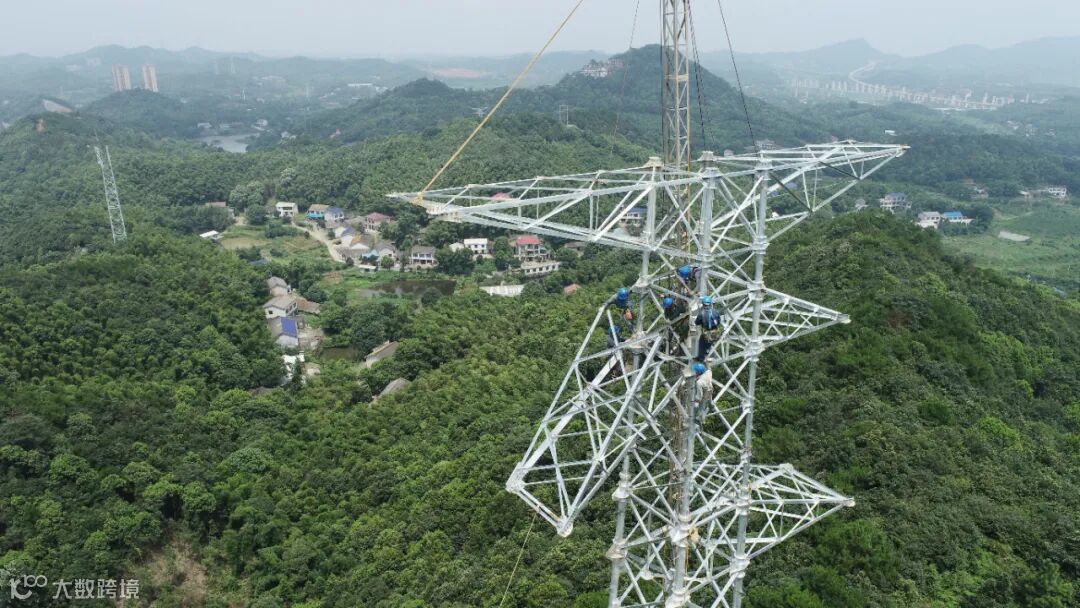

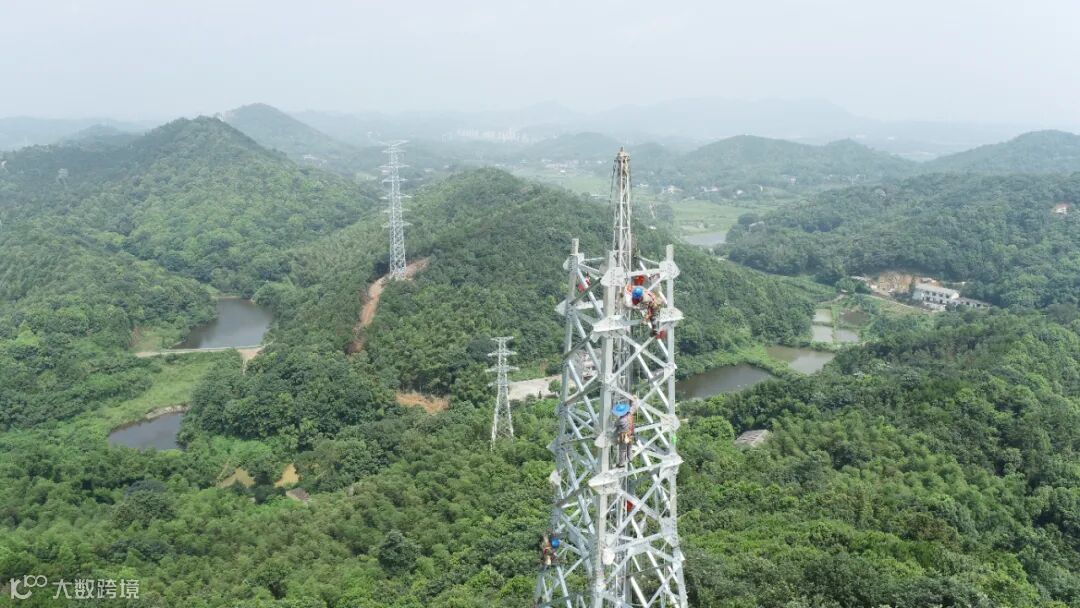

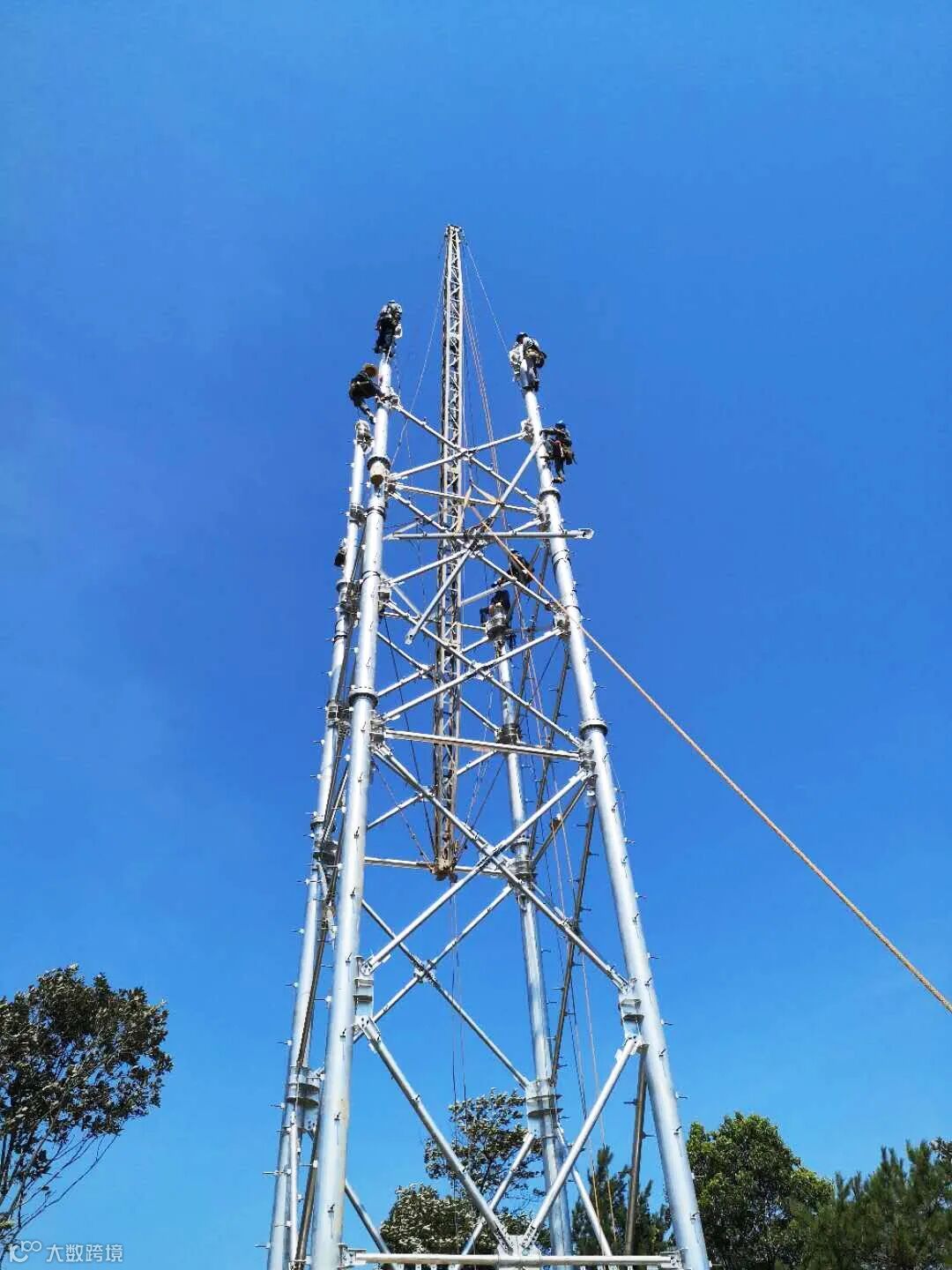

经过数天的加班赶点,3基钢角塔和3基钢管塔铁塔在山丛之间拔地而起、巍然屹立。





文|文诗琴
