8月13日晚22点11分
随着曹智住黄线三冲击受电正常,1、2号主变五冲击成功,星电集团星宇公司承建的三一智联重卡110千伏专用变电站圆满竣工,顺利投运。
该工程位于漓湘东路以南、长株高速以东,三一智联重卡零部件、工程机械产业园内,是一座为满足三一智联重卡厂区的供电而建设的110千伏专用变电站。

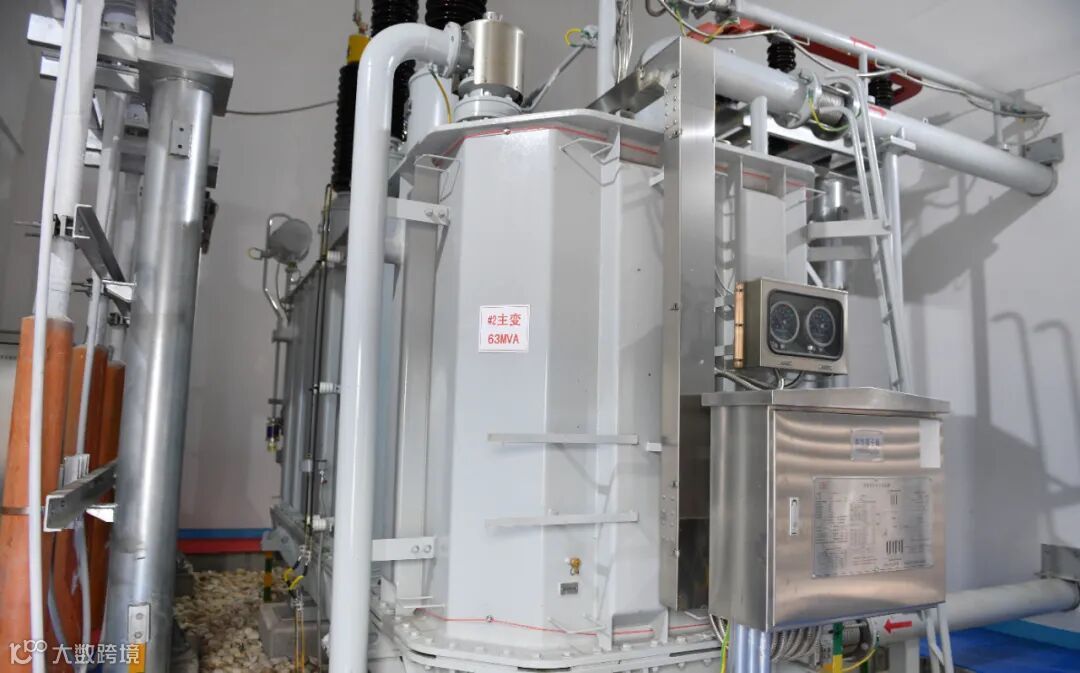

于2020年10月11日正式开工,历时十个月,顺利竣工。现变电站内已装设2台主变压器,采用户内分体式布置,更为科学有序。

星电集团星宇公司一直以客户的需求为自身追求,以优质的服务提升客户满意度。
总平面布置设计满足减少工程占地面积要求。

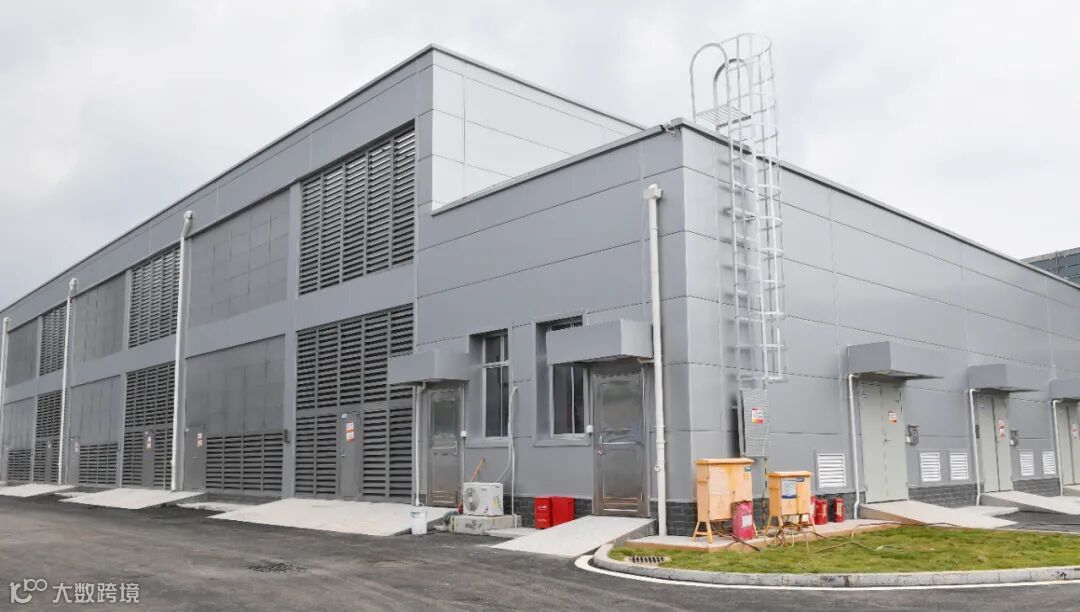

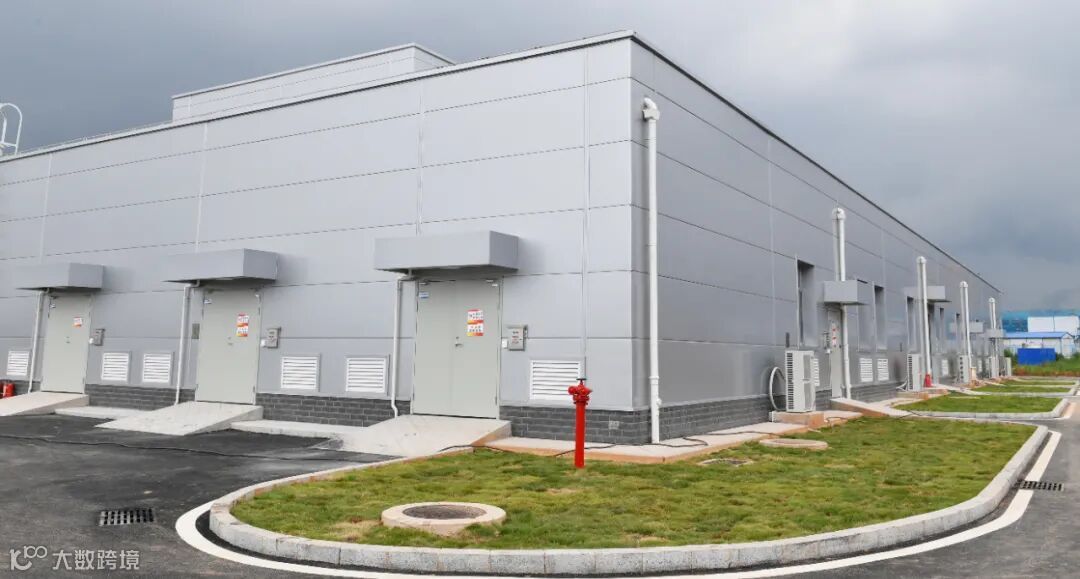

按照全户内变电站布置方式进行设计,站区按远期规模一次性建设,站址布置充分考虑,利用场地地形特点减少了工程占地面积。站区建筑物东西方向长约20m,南北方向长约61m。进站道路从北侧厂区内道路引接。该站为全户内变电站,站内设配电装置室一栋,为一层建筑物,该站土建按终期规模一次建成考虑。

场地设计符合多方面要求,集实用与美观于一体。
站内道路采用城型路面,按四级公路技标准设计。站内道路根据消防、生产运行和施工的需要,采用环形布置方案。站内消防环道路宽4.0米,转弯半径不小于9米。

系统调度满足自动化需要,计算机监控系统按无人值班模式设计。
根据相关规定,三一智联重卡110kV专用变电站110kV线路侧隔离开关及断路器由长沙地调调度,全站其他设备由业主自行调度,具体调度方式以双方协商结果为准。

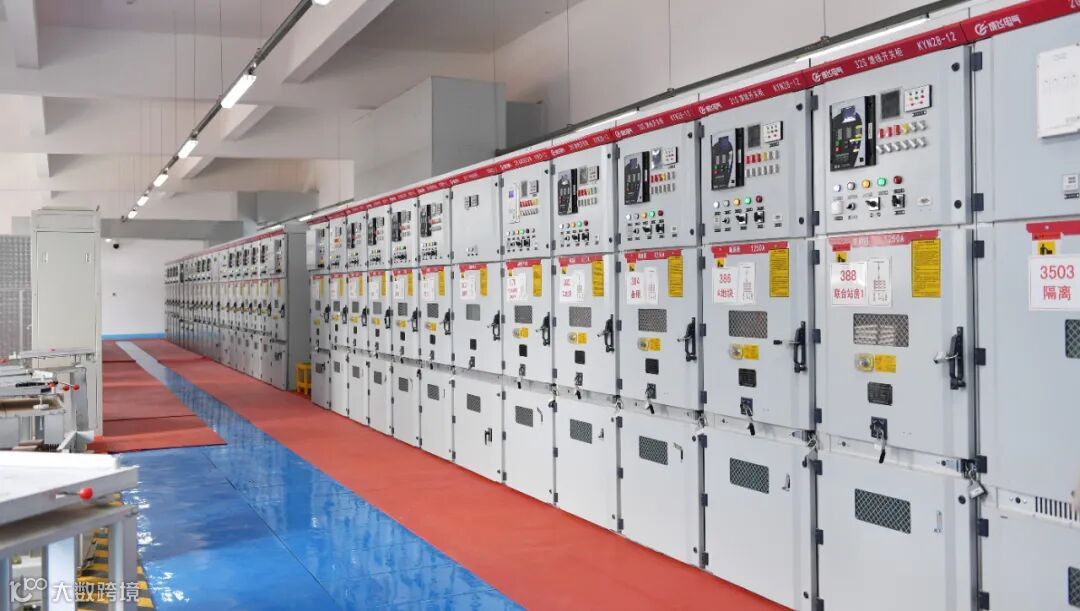

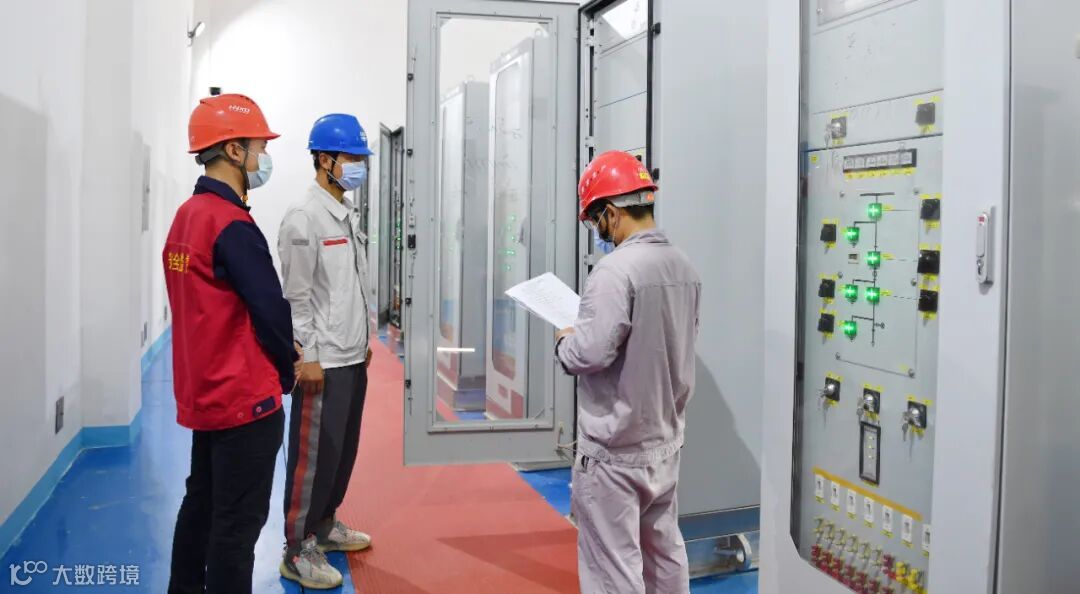

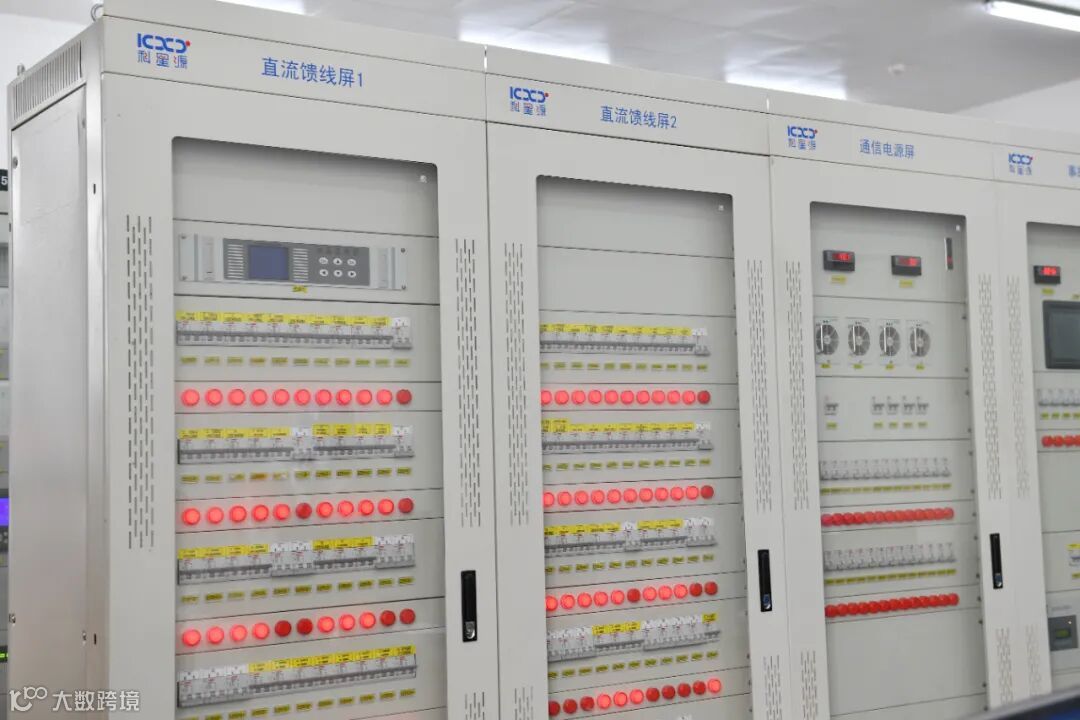

对此,该站配置了相应的微机监控系统、远动系统、二次安全防护设备、电能采集系统等设施,以保证实现调度自动化的需要。

同时,该站一体化监控系统的设备配置和功能要求按无人值班模式设计,采用了开放式分层分布式网络结构。
2021年3月、4月份,长沙雨水较多,而工程正进行到土建墙体砌筑、设备基础施工部分,受天气的影响较大。对此,项目部灵活安排施工作业时间,必要时安排晚上加班施工,以确保工程施工进度,按工期要求完成任务。
2021年7月,新冠疫情卷土重来,为确保施工人员生命健康安全,项目部严格按照国家防疫标准,认真落实政府防疫方案,对往来人员进行体温测量、双码查验,组织站内施工人员进行核酸检测,及时对站内各区域和进站车辆进行消毒。
“再去检查一遍”项目负责人姚卫东如是说道。

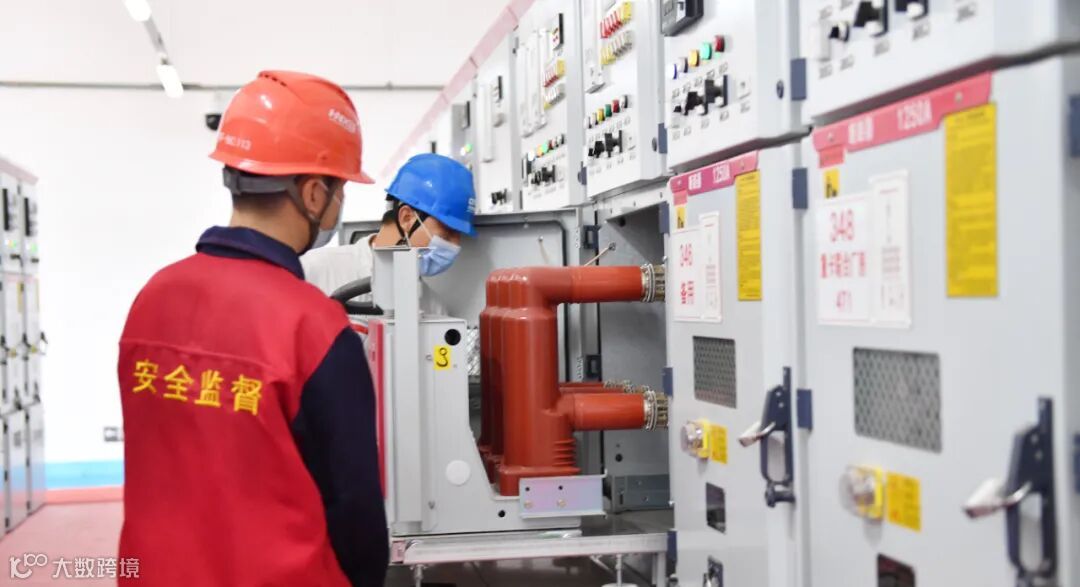

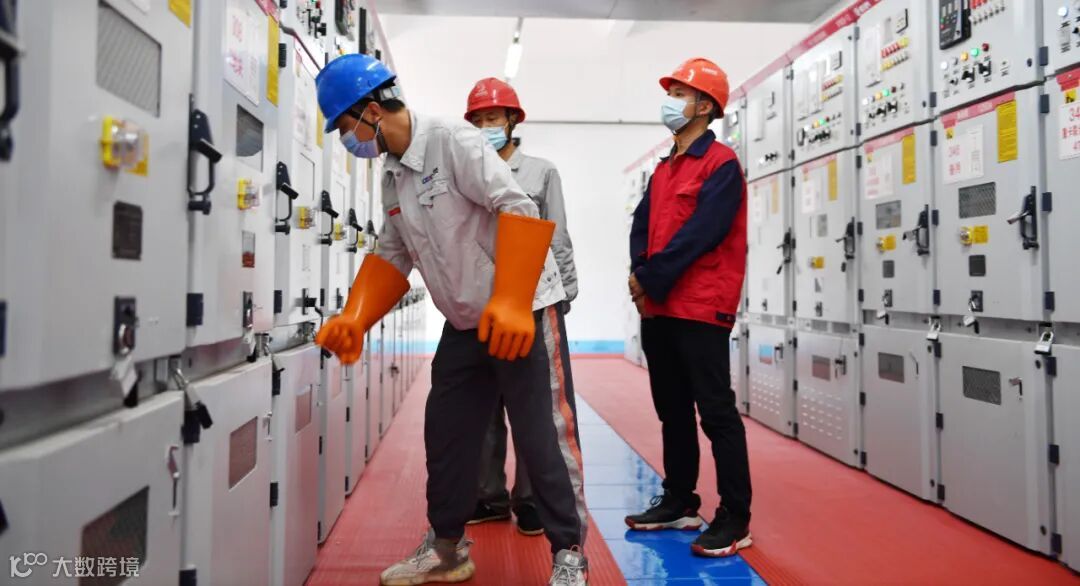

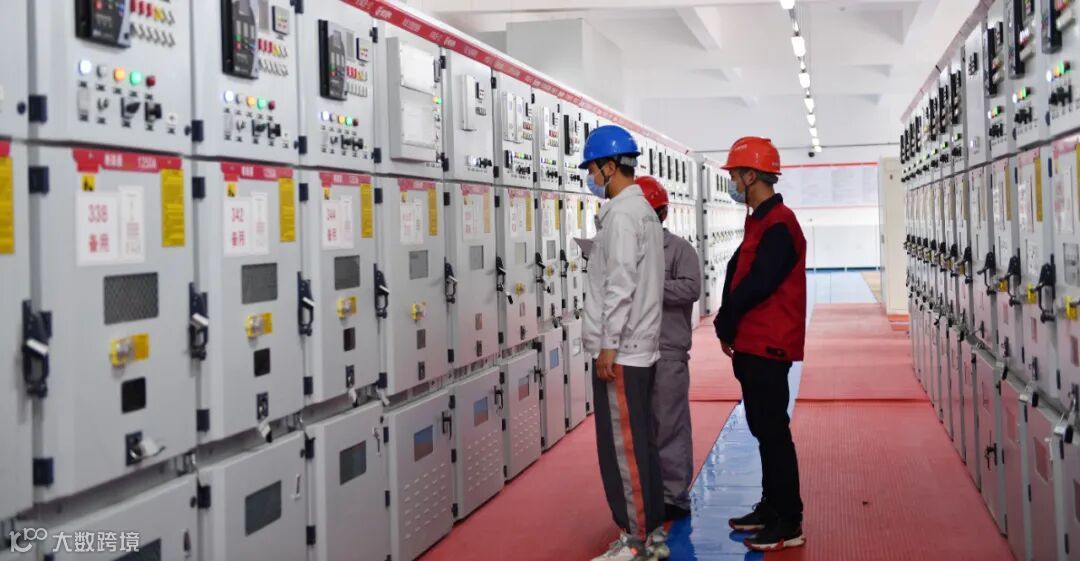

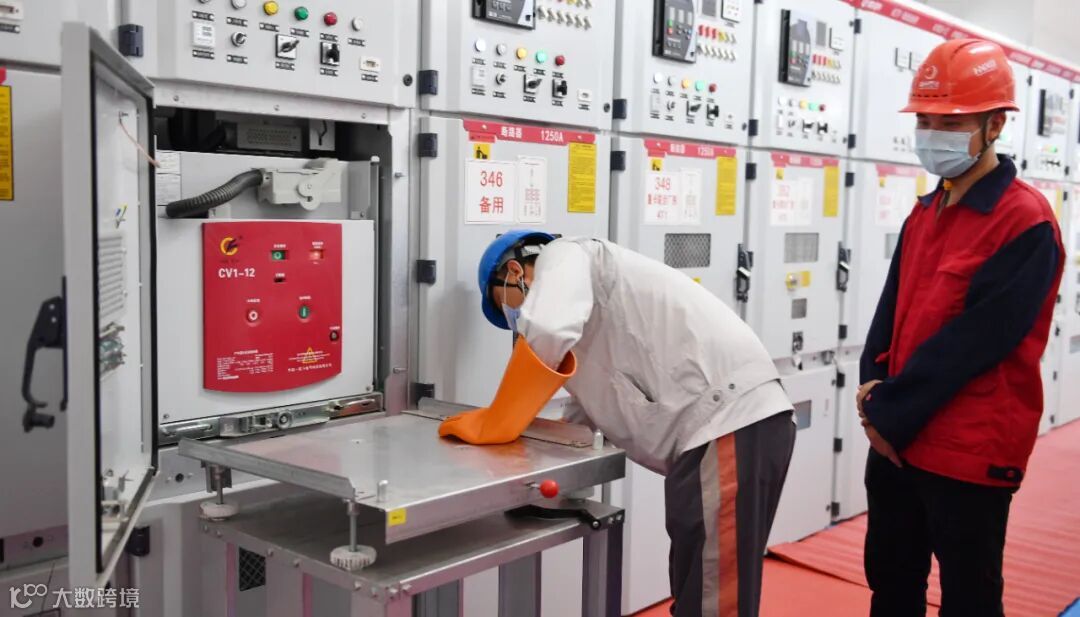

送电之前,每一个环节他都在心里预演了无数遍,为了确保万无一失,他在现场不厌其烦地确认了一遍又一遍,他认真负责的态度感染了项目部每一个人,大家都一丝不苟地再次检查自己负责的部分,整个指挥操控室里的气氛沉着严肃。
从上午9点30分开始进行线路送电一直到晚上22点11分1号主变第五次冲击受电正常,顺利投产。中间的13个多小时,全体项目部工作人员都坚守在岗位上,直到送电完成,宣告投运。
文|陶胜男
