毛细管辐射制冷制热系统正在逐步推广,业内人士对其原理及施工方法也有了一定的了解。根据安装位置的不同,毛细管辐射系统分为以下三种形式:顶棚安装、墙面安装、地面安装。
从理论上讲,冷空气向下走,热空气向上走,因而地暖通常做到地面上,制冷空调通常做到吊顶内或室内较高的位置,这样更有利于冷热空气的交替循环。但如果反过来,采用毛细管地面制冷、吊顶采暖,效果会怎么样呢?
项目信息

项目名称:北京海淀某开发商办公室。
项目地址:北京市海淀区半壁店。

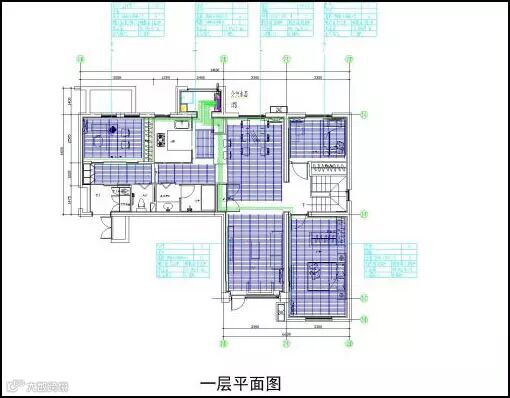

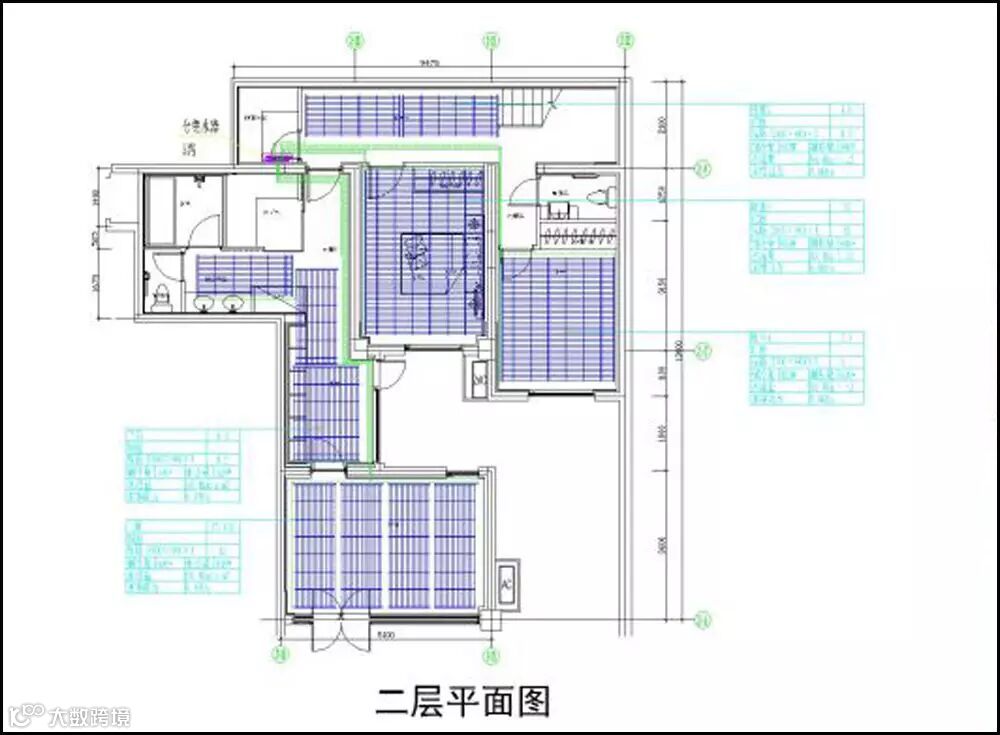

项目面积:150平米,2层。
项目简介:本项目原始建筑为精装修住宅房。为更直观地体现建筑装修的详细过程,开发商要求将所用材料全部外露展示。其中采暖部分采用毛细管明装吊顶铺设。
施工信息
接到项目图纸后进行现场考察,首先确定系统的一次热源部分——燃气壁挂炉。燃气炉内置屏蔽水泵一般为15-6,它与采暖系统的流量和扬程都不匹配,并且燃气炉燃烧时温度在70℃左右时效率最高。如何能既提高燃气炉的效率,又能保证35℃供水,30℃回水。同时还能使燃气炉不会频繁起停,经过再三论证,最终确定如下解决方案:
1.燃气壁挂炉为一次系统,为采暖系统提供热量。
2.采用容积式换热器将二次系统与一次系统分离,经过详细计算确定换热面积。
3.二次系统采用12L膨胀管用来保持压力平衡。
施工步骤:
1. 将室内无用设备及线路拆除。2. 室内屋顶做保温层处理,选择B1级挤塑保温板(2cm厚)。3. 保温层外面做两层防水石膏板,石膏板外面刷灰黑色涂料。4. 将需要用到吊支架的地方预先吊好丝杆。5. 固定分集水器。6. 将毛细管网固定到屋顶石膏板上。7. 连接毛细管及主管路。8. 打压测试。9. 室内水电改造,木桥架施工。10. 连接燃气炉与与容积式换热器之间的管路及设备,连接换热器与分集水器之间的管路及配件,并再次打压测试。11. 管路清洗。12. 连接燃气炉的室内控制器以及每一层毛细管网的控制器,连接循环水泵线路。13. 系统调试。
重要施工工序的介绍
鉴于施工工序的繁琐,本文省去了对拆除管线等某些常规步骤的叙述,着重对以下几个关键环节进行详细介绍,并配以现场施工图。对于施工过程中遇到的各种困难,进行了整理总结,以求为业内人士提供借鉴。
一、装修方配合做室内屋顶保温、石膏板以及固定吊支架部分的预留丝杆。

二、墙面做拉毛处理,体现出装修过程。

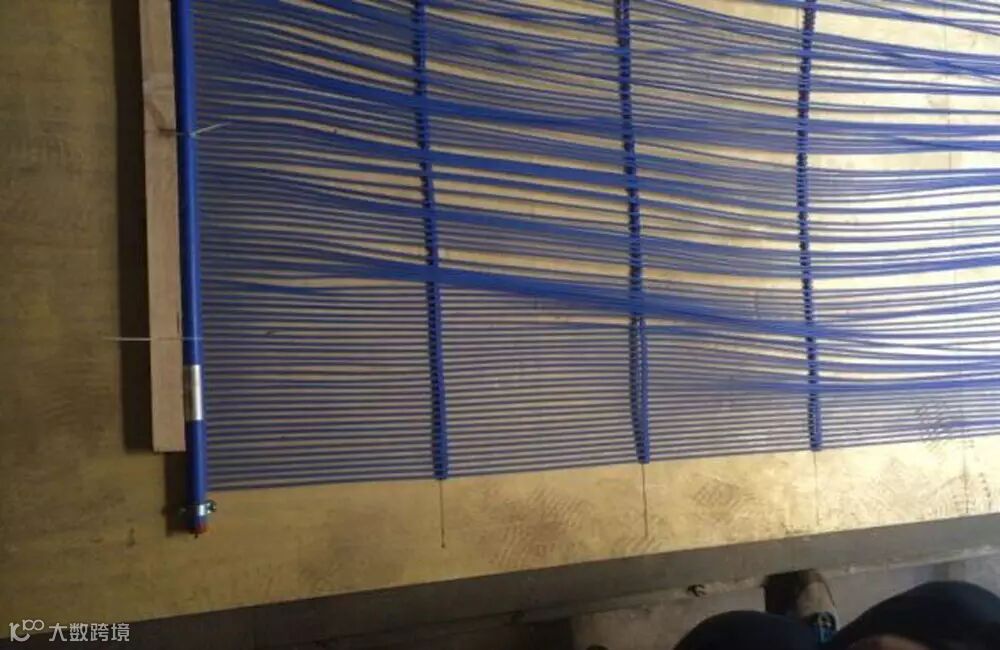

三、毛细管网的整理。

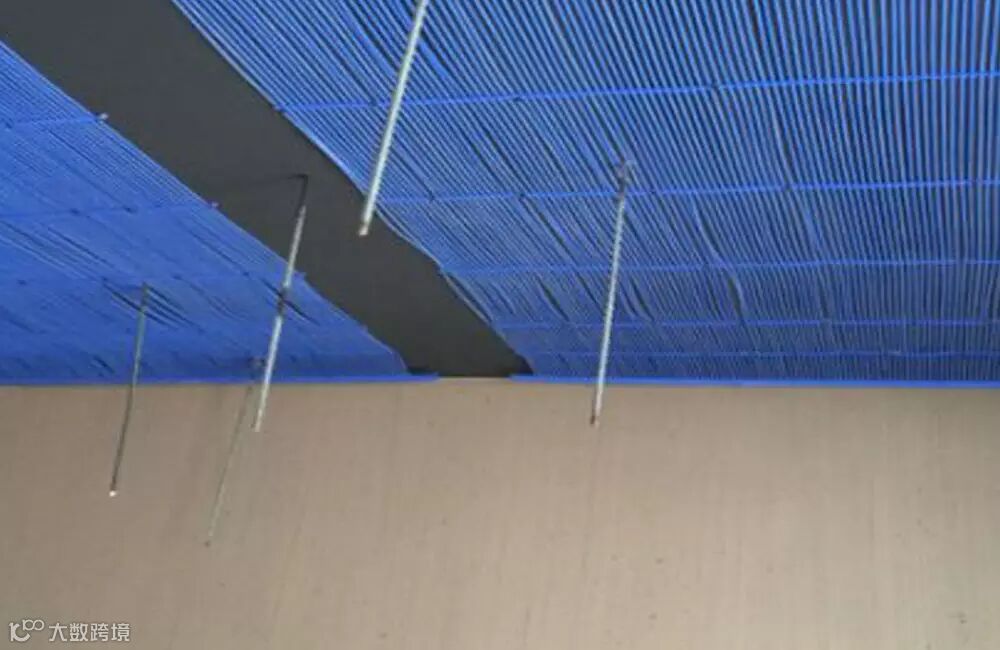

为了提高换热量,采用1cm间距的加密毛细管网,这种毛细管网一般只用在重力柜系统中,很少在采暖系统中使用。
此环节出现的问题:厂家的固定带间距不一致,而且不直。
解决方案:将固定带全部拆下,重新布置。固定带间距一致,平直漂亮。
技术难点:工序繁琐,毛细管网采用的是1cm间距,非常密,固定带的最小间隙也是1cm,操作不太容易,需要极大的耐心与充足的时间。

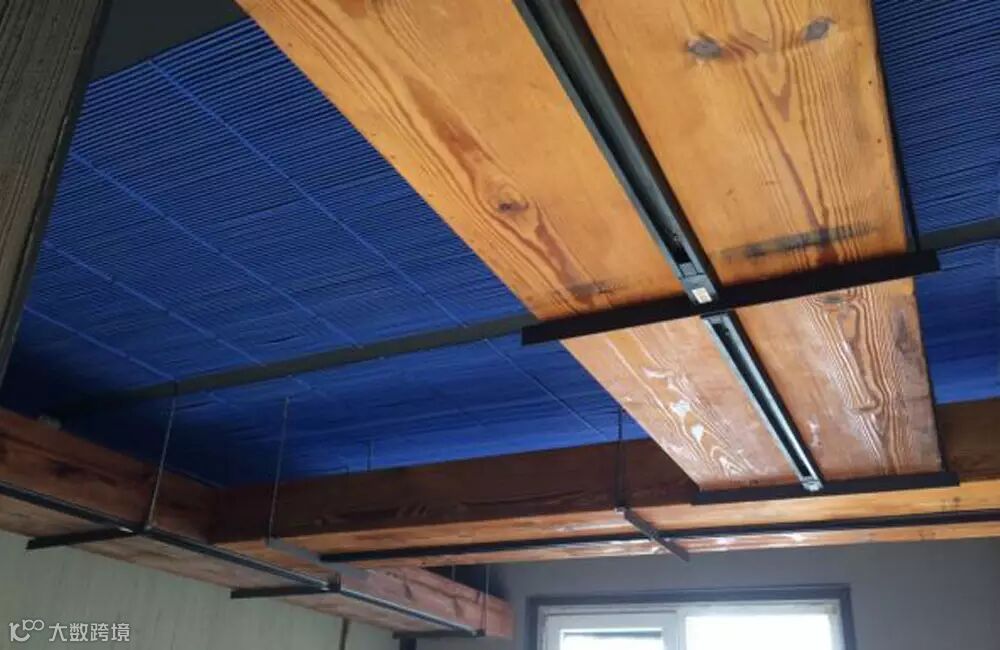

四、毛细管网的固定。

出现问题:
1、由于采用明装方式,使用胶粘会严重影响美观,遂决定不采用。
2、屋顶丝杆太多,不易操作,容易划伤毛细管网。
解决方案:用黑色自攻螺丝固定毛细管网的固定带。
技术难点:用力不平衡时毛细管间隙距离会改变,影响美观。

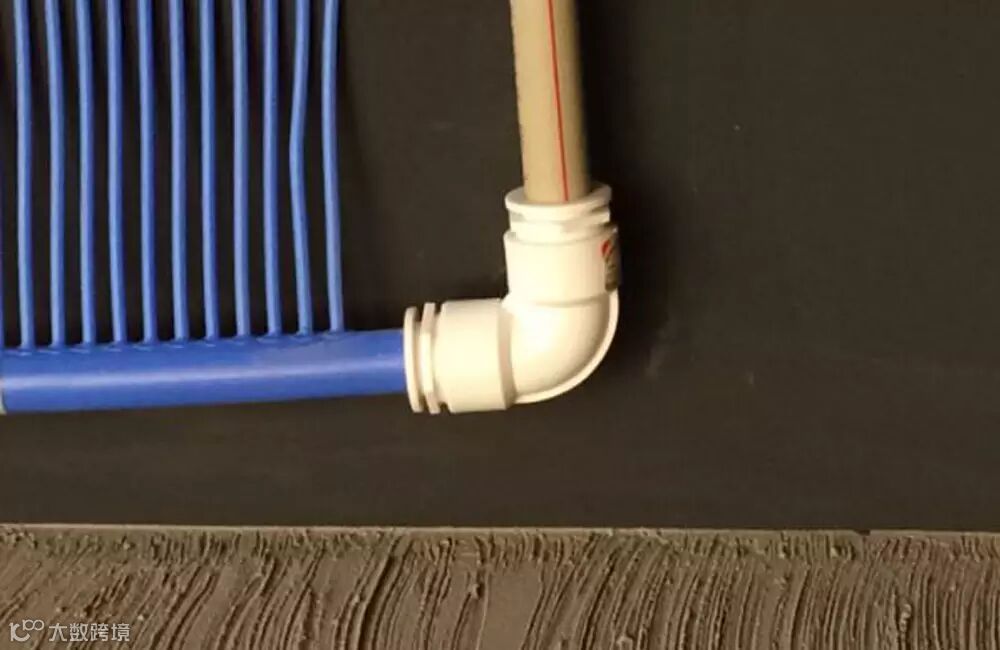

五、毛细管网的连接。

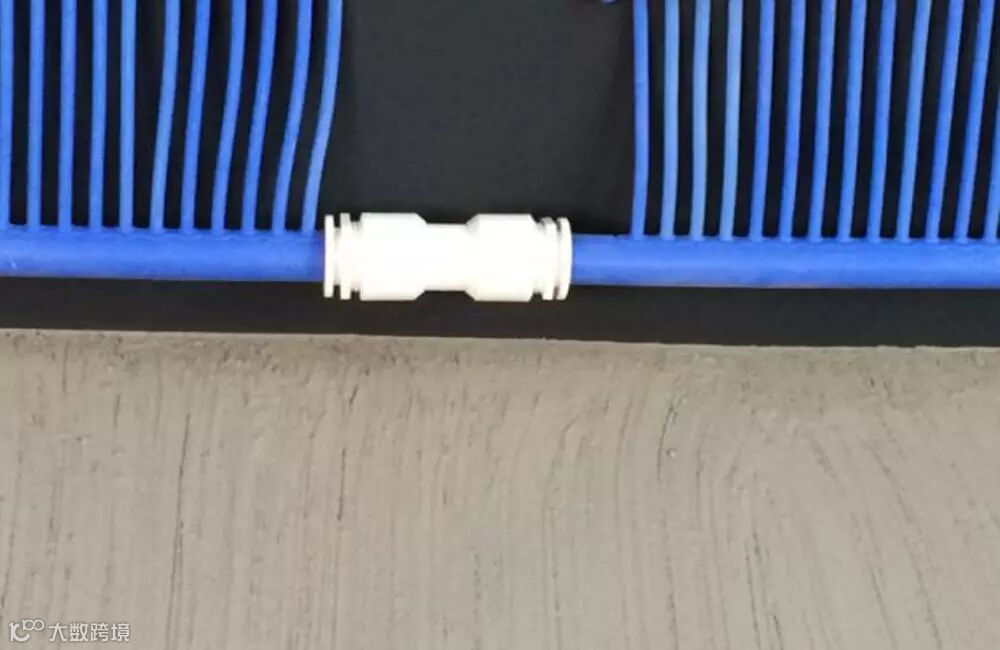

接头处采用快速接头,节省工序,方便检修。(快速接头的承压较低,打压测试时,1MPa还是没有任何问题的,但在打压到1.6MPa时有个别接头处开始漏水。不过鉴于系统正常运行压力只有0.15~0.25MPa,快速接头的承压范围符合要求。
六、主管连接。

主管道与毛细管网的连接同样采用活接接头,如果后期业主想改换其它的采暖形式,可以毫无损伤地将毛细管网拆下。
七、木工和水电工进场施工。

所有线管均采用明装方式。
八、连接分集水器和连接机房设备。

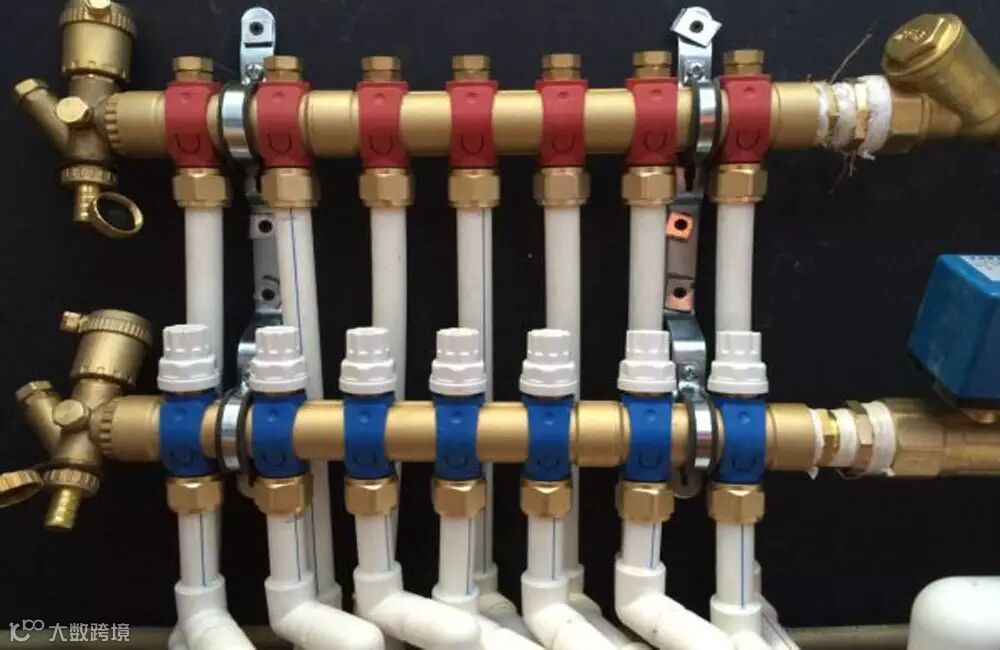

分水器为吊顶安装,安装在设备间的屋顶上面。采用曼瑞德A9分水器,分集水器内径更大,符合毛细管网大流量小温差的技术要求。
换热器是根据要求以及换热面积在北京市热水锅炉厂订制而成,该设备重达560KG。且安装位置在地下一层,它的进场着实让现场工人费了一番心思。

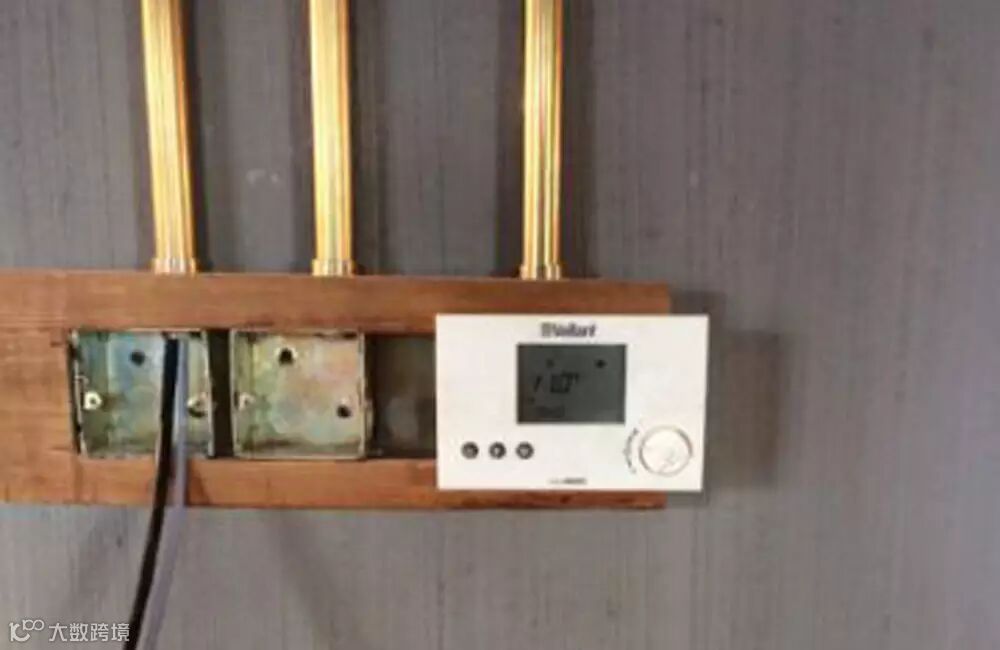

九、安装控制器,开始供暖。

出现问题:供暖开始后,由于热胀作用,毛细管网全部弯曲下垂。

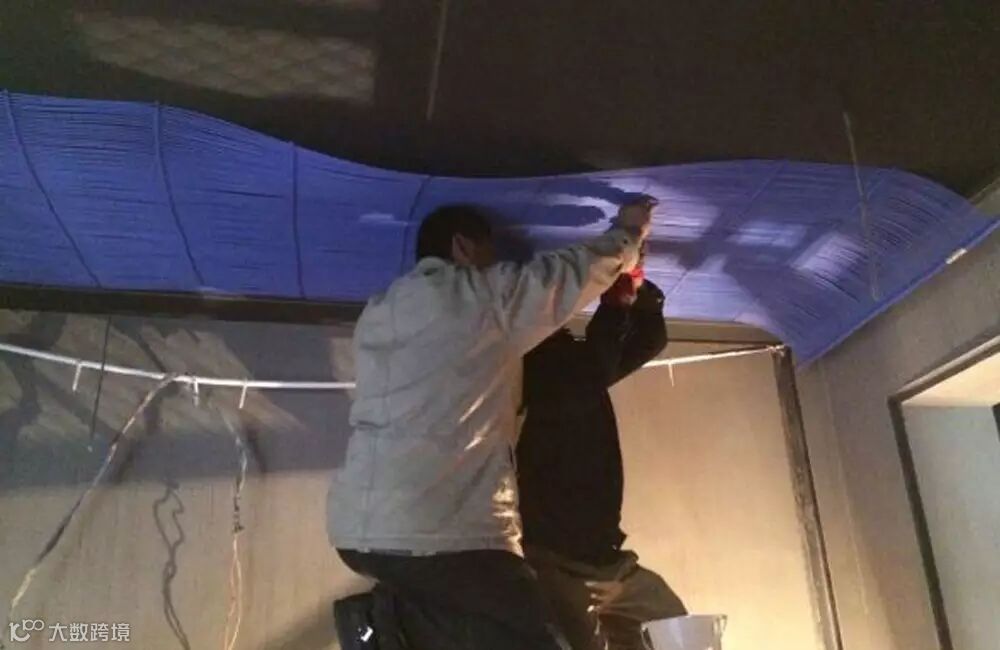

解决方案:加密固定带,做到整齐漂亮。
技术难点:固定带要求与原来固定带之间间距一致,是对施工人员的又一次考验。
十、采暖效果测试。

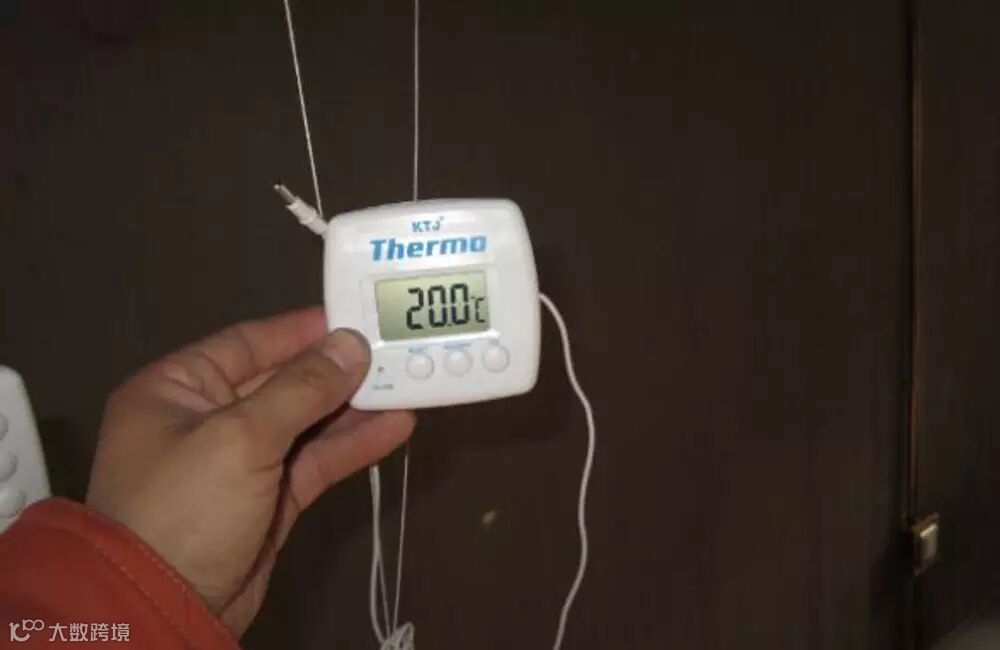

屋顶采暖达到的效果到底如何?我们在三个不同高度分别放置了温度计,第一个置于距离屋顶20cm的位置,第二个置于距离屋顶130cm的位置(就是普通人的头部所在的大概位置),第三个置于距离地面20cm的位置(暂且认为是脚能感受到温度的位置)。
三个温度计的测量结果分别为:26℃、20℃、 18℃。
室内人体感觉非常舒适。
来源:北京傲科节能暖通公司
