6月6日,鄂尔多斯电业局客户服务中心对市能源公司杭锦旗3兆瓦光伏扶贫项目进行了业扩工程中间检查。

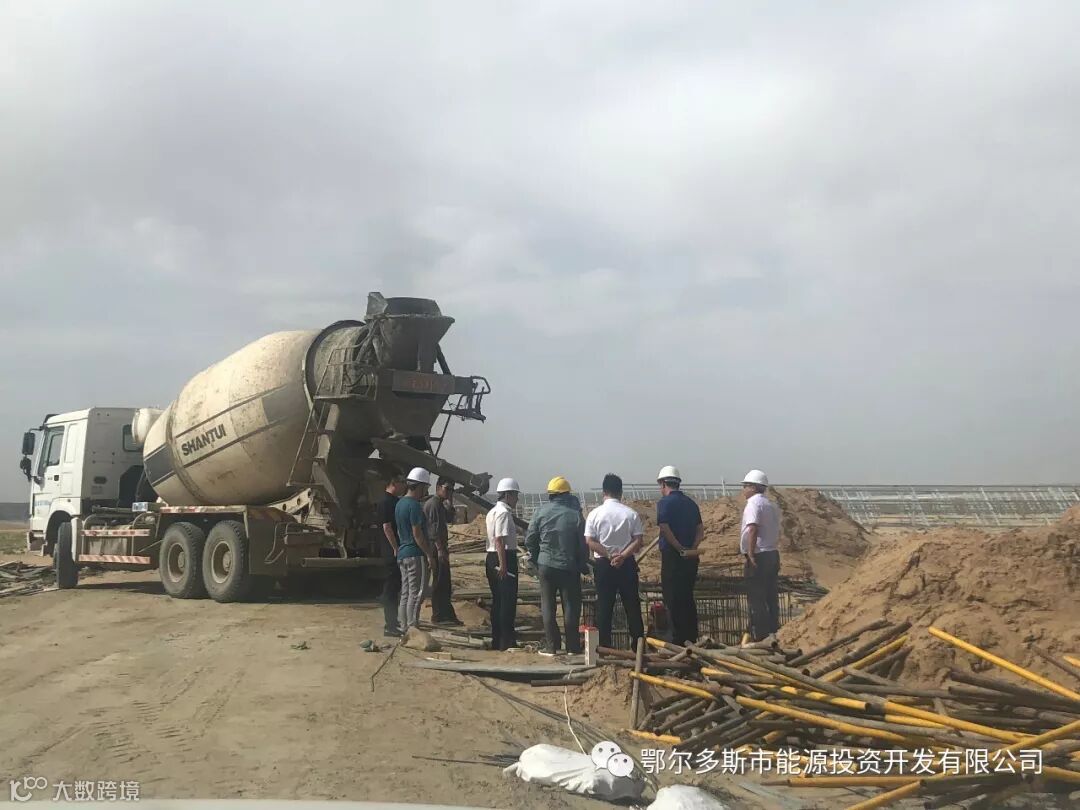

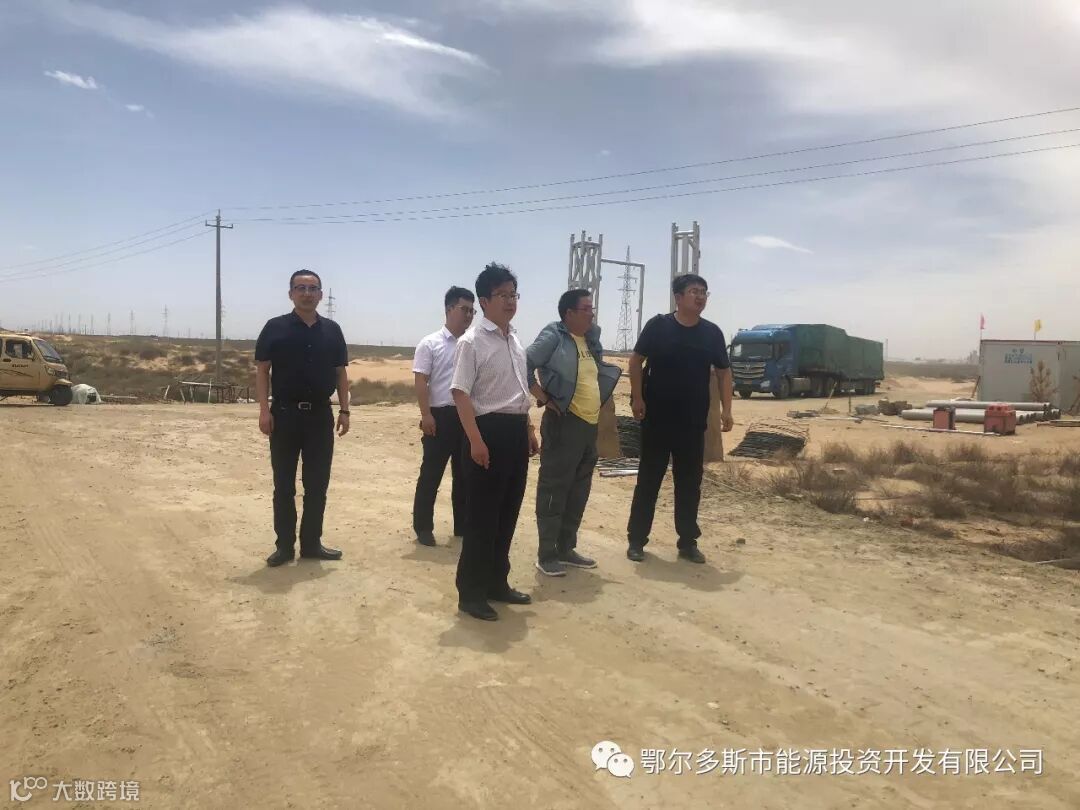

检查中,鄂电客户中心认真听取了3兆瓦项目施工进度的情况汇报,详细了解了项目手续办理进度以及6月30日并网的具体流程和要求,并对项目施工现场进行了全面细致的实地检查,结合项目实施进度和各方条件和意见,鄂电客户中心拟定6月18日为杭锦旗3兆瓦扶贫光伏电站项目停电接火日。

鄂电客户中心表示,停电接火当天一定会做好相关配合工作,同时给项目停电接火提出三点要求:一是要求在停电接火前,项目筹建方、施工方、监理方、供货厂家的管理技术人员必须到位,发现问题及时处理,务必确保停电接火安全进行;二是要求在停电接火时,须仔细确认接火条件,认真核对接火信息,严格按照接火流程和规范进行操作;三是要求停电接火完成后,要及时进行现场试验,以确保不会反向送电。


能源公司表示,一定会协同施工方、监理方以及供货厂家,严格落实鄂电客户中心提出的要求,统一调度、明确责任、环环把关、层层排查,严防无防护措施或非专业技术人员执行操作,详细做好安全事故应急预案,全力以赴确保停电接火工作安全有序的进行,为下一步电力调试做好基础保障工作,进而确保项目6月30日实现顺利并网。
