铁路首例不平衡重转体----深江铁路沙溪桥段331#连续梁成功转体 长沙中大监理科技股份有限公司全程严控护航重大风险工程

铁路首例不平衡重转体----深江铁路沙溪桥段331#连续梁成功转体 长沙中大监理科技股份有限公司全程严控护航重大风险工程 中大监理科技
2026-01-29
1

铁路首例不平衡重转体——

深江铁路沙溪桥段

331#连续梁成功转体

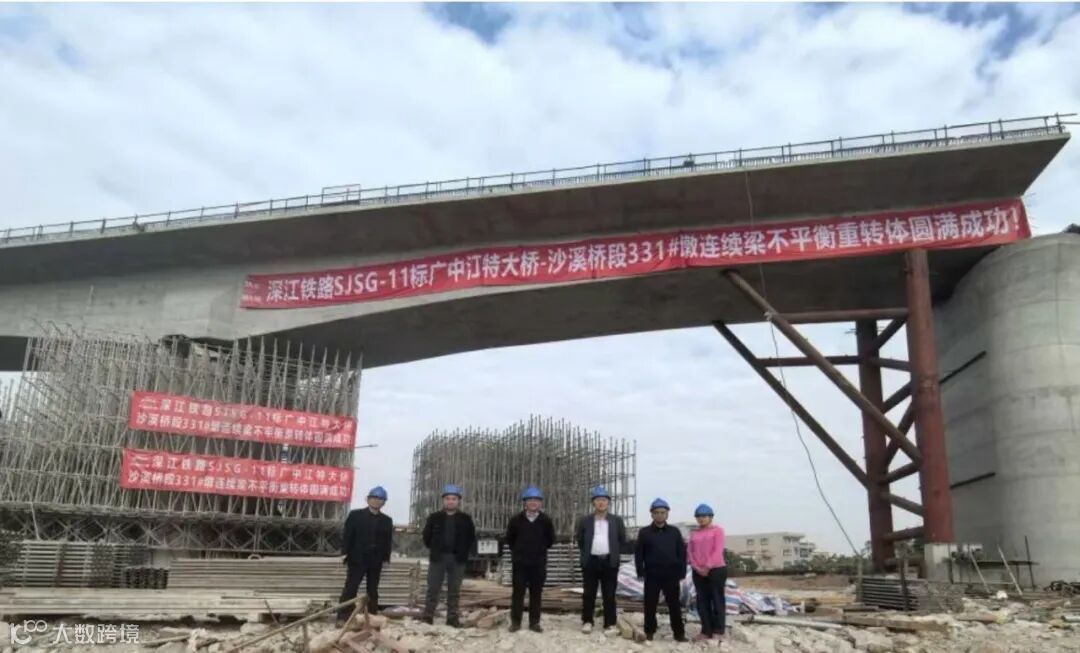

2026年1月25日12时27分,在广东省中山市沙溪镇赤洲河畔,由长沙中大监理科技股份有限公司(下称中大监理)承担监理任务的深(圳)江(门)铁路关键控制性工程——沙溪桥段331#连续梁,经过精密操控,稳稳落位于设计墩位支座。当最后一个支座螺母被拧紧,标志着国内铁路建设中首例采用“不平衡重转体”工艺的连续梁实现精准对接、转体成功!这一重大节点的完成,凝聚了参建各方的智慧与汗水。

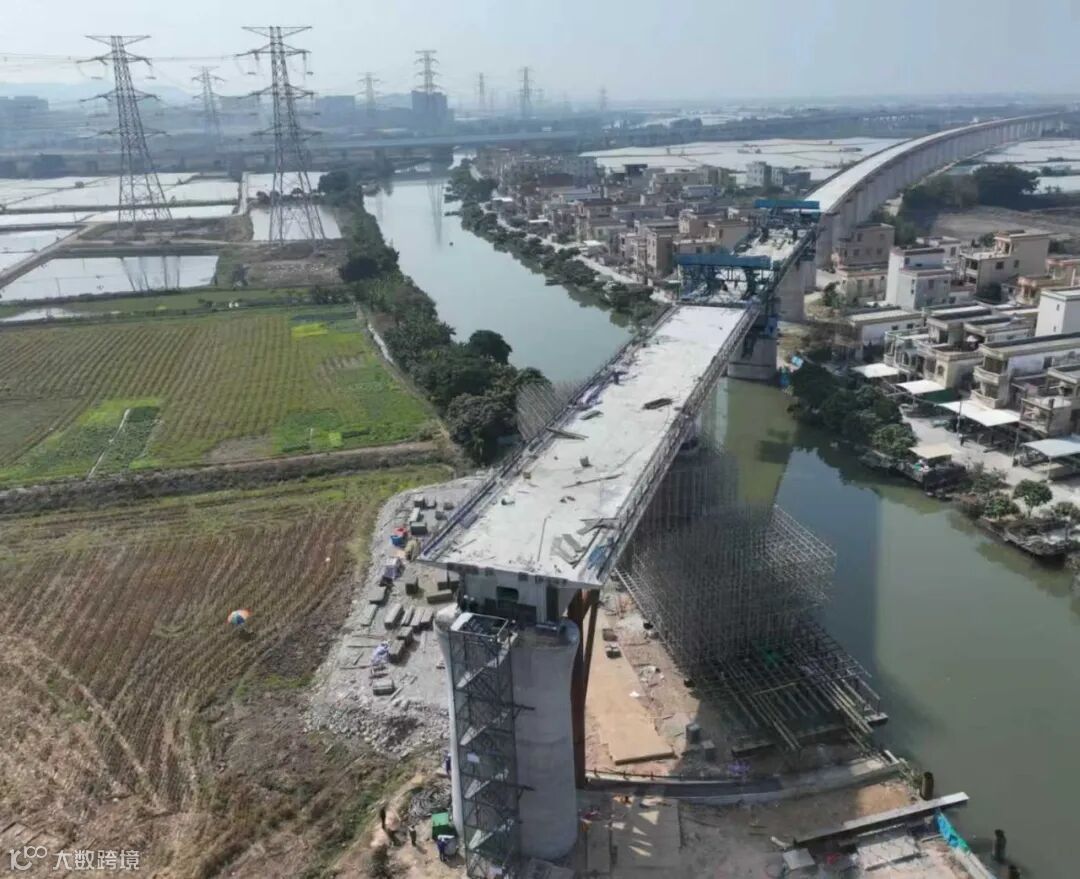

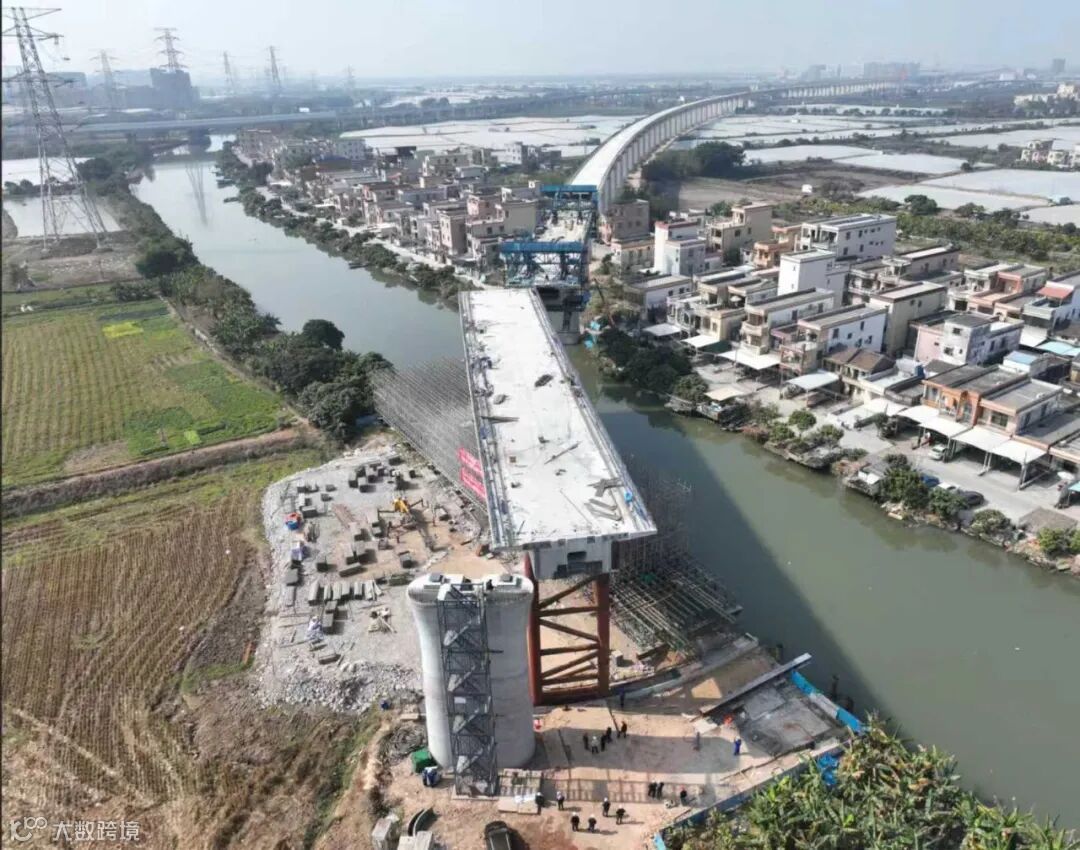

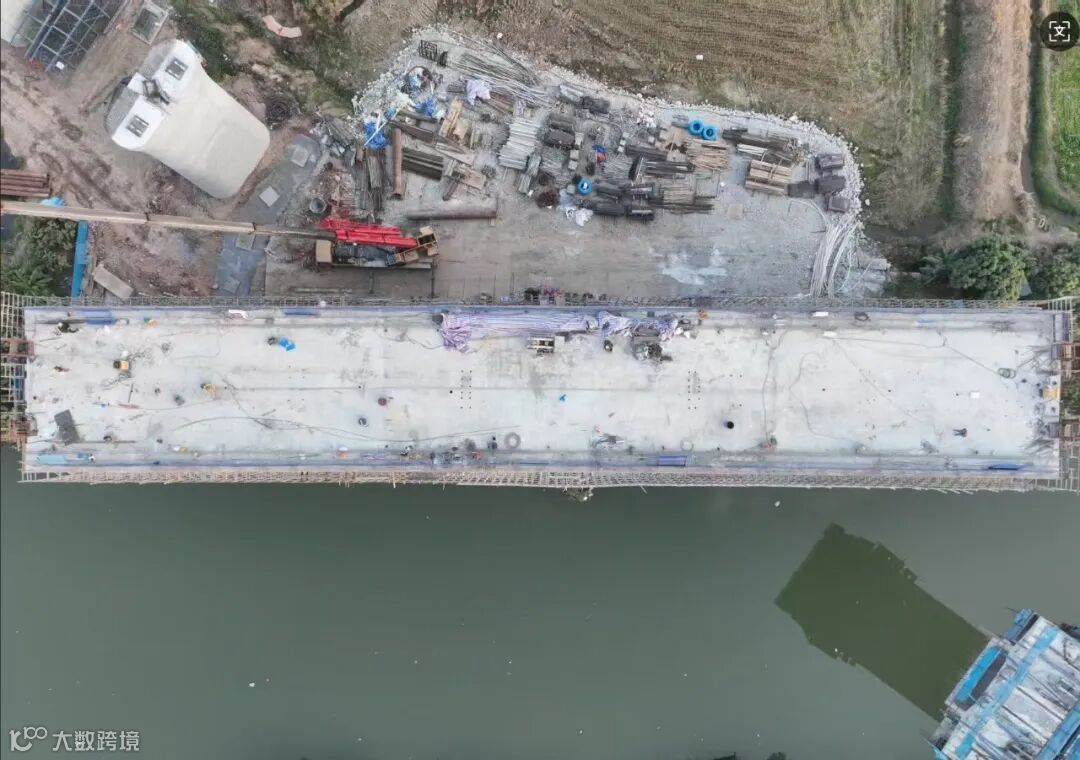

该转体梁位于深江铁路SJSG-11标段。330#-331#墩原设计采用(40+72+40)m支架现浇连续梁跨越赤洲河。然而,现场500KV超高压线路横跨331#墩上方,高压线距梁体顶面最短垂直距离只有2.74米,不仅存在巨大安全风险,也因线路迁改推进缓慢,严重制约了工期。经多方反复论证与协调,最终决定将此处变更为转体施工,以“桥体转体”替代“线下等待”,解决了重大卡点难题。

面对国内铁路领域罕见的“不平衡重转体”施工新技术、高风险挑战,中大监理深江铁路SJJL-10标监理站高度重视,全过程实施严格管控。监理站总监亲自组织审查《支架现浇转体施工专项方案》,安质部严格进行施工设备进场审核与现场安全质量巡查,试验室牢牢把住原材料检验关口,测量专业监理工程师定期对墩身及梁体观测点进行独立复测。自2025年10月6日梁体开始施工至转体完成的112天里,现场监理人员坚持每日至少一次巡查,风雨无阻。


通过监理站上下协同、各专业紧密配合,在331#连续梁施工及转体全过程中,累计发现并督促整改安全问题66项、质量问题158项、环水保问题20项、文明施工问题17项;累计下发监理通知单5份、工作联系单8份,组织召开专题会议3次,以系统、严谨、专业的监理服务,为转体施工的全程安全提供了坚实保障,充分履行了监理职责。

此次转体的成功,不仅是深江铁路建设中的重要突破,也为类似复杂环境下的桥梁施工积累了宝贵经验。中大监理将继续发挥其在铁路工程监理领域的技术与管理优势,秉承“严格监理、热情服务”的宗旨,为深江铁路及后续国家重大工程的建设安全与品质保驾护航。

      图文丨深江监理站

编辑丨言佳婧

初审丨李文玉

审定丨陈玉凤


联系电话 | 0731-82655148、13677007475

公司网址 | http://www.csujl.com.cn/

公司邮箱 | csujl@126.com

公司地址 | 长沙市天心区芙蓉南路中南大学铁道学院西门


【声明】内容源于网络
0
0
中大监理科技
长沙中大监理科技股份有限公司前身为长沙铁道学院建设监理公司,成立于1992年,是一家从事铁路、市政公用、建筑、电力、石化、公路、水利、环保等工程监理及全过程咨询的专业技术服务型企业。
内容 94
粉丝 0
中大监理科技 长沙中大监理科技股份有限公司前身为长沙铁道学院建设监理公司,成立于1992年,是一家从事铁路、市政公用、建筑、电力、石化、公路、水利、环保等工程监理及全过程咨询的专业技术服务型企业。
总阅读0
粉丝0
内容94
