6.21答疑会记录
星缦云渚城业主号
业主方:9幢洪工、19幢李工、29幢周工、13幢王工、8幢杨工,22幢沧海;
开发商方表示已知悉4.15提交《业主答疑清单0415(第一轮)》内容,由客关部王总首先从品质提升、工地开放日及问题答疑三方面进行解答。
现方案:洋房电梯入户厅增设星空顶、铝板(不含高层,星空顶各单元造型有差异,以实际为准);
墙面:喷漆样式升级,风格为现代感及未来科技科技感;
地库单元门:两侧由涂料升级为岩板,具体规格参考实景展示;
吊顶灯光:T8灯管升级为led光源,增加感应功能;

答疑会前开发商已主动将常规树木升级为罗汉松,位于售楼部广场15米板入口,其他根据业主建议带回讨论;

售楼部广场有改造方案,因影响售楼部,会在交付前改造。
原定于六月底的工地开放日,由于雨水天气及内部工程管控原因,定于7月中旬开放,具体时间另行通知。7月将举行两个业主活动(工地开放日和实景展示区开放)。
实景展示区:暂定15.28.19幢范围内外立面、景观展示;
工地开放日:根据工程进度管控,开放工地开放日。人数不多于6人;

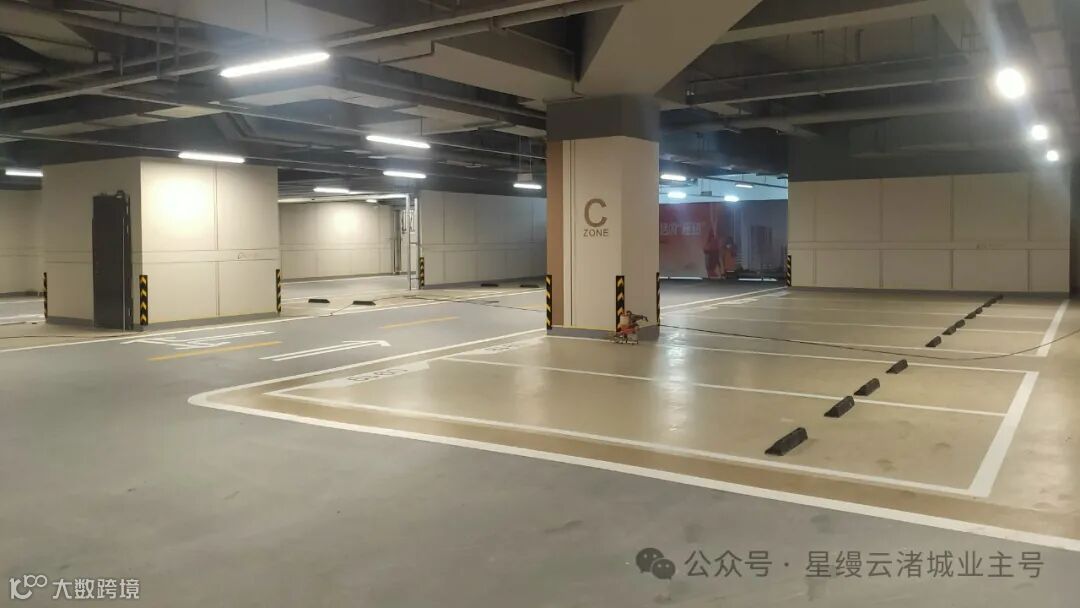

王总回复:车辆段主要展示面底下为地铁通风口,涉及消防问题,无法改造,另根据公司经营导向,重点打造业主归家动线节点的升级(玻璃幕墙、铝板),四个重点门口参考销售期提供效果图。
-
绿化入户一楼尽管要考虑私密性与采光性,不建议高大乔木,留出部分退界空间,种植开花亚乔与开花地被灌木;
-
单元入户景观:现状为草本植物,考虑后期养护与植物花期,建议改成多年生宿根花卉,提升入口景观品质;
-
园区建议增加造型树,如羽毛枫、罗汉松、丛生树,东大门和西大门作为主要节点必须提升;
-
公区花坛建议不要采用一体浇筑,容易开裂,建议采用玻璃钢或石材贴面花坛;
问3:关于首开11.5幢地库不通,希望开发商在交付后增风雨连廊;
设计回复:按照规范交付,保留诉求,在交付前,三方沟通(开发商、物业、业主)。
问5:车辆段围栏,要考虑安全性和美观,考虑到项目围栏外部的特殊性,要避免小孩攀爬出现意外事故,
工程回复:围栏材质为锌钢,高度为1.2米,材质不变更,设计方案带回公司讨论。
问7:关于4.15提交的《答疑文件》,前面提到因为时间问题,是否可以提供书面回复?
王总回复:大的方面已经在本次答疑会解答,细节方面开放日现场解答。
问9:根据5.24专班会议方案,5万优惠券何时发放。
王总回复:7月中旬,不晚于7.20前会统一发放届时,优惠券会备注使用规则及有效期,原则上与之前一致,在开卖日3月有效;
王总回复:具体待确认意向业主数量提供团购方案,与优惠券发放同步;

王总回复:本月为消防安全防护月,本次为该月消防演练,演练时间16:00,演练过程中因燃烧物含杂质导致浓烟,开发商提供消防演练的微信通知;

关于《业主答疑清单0415(第一轮)》其他细节内容,开发商表示业主开放日现场解答。
