废气治理 l 如何规范化设置废气采样口、排气筒?

废气治理 l 如何规范化设置废气采样口、排气筒? 环保莞家
2023-06-12
0
导读:东莞怡美环保·水处理公司(环保莞家)▲ 相关链接:△ 废气治理设施排气筒采样口“上3下6、前4后2”的设置△



东莞怡美环保·水处理公司(环保莞家)

▲ 相关链接:

 废气治理设施排气筒采样口“上3下6、前4后2”的设置

 一分钟看图读懂废气采样口设置

Part.01



废气采样口如何设置呢?





手工监测采样口设置

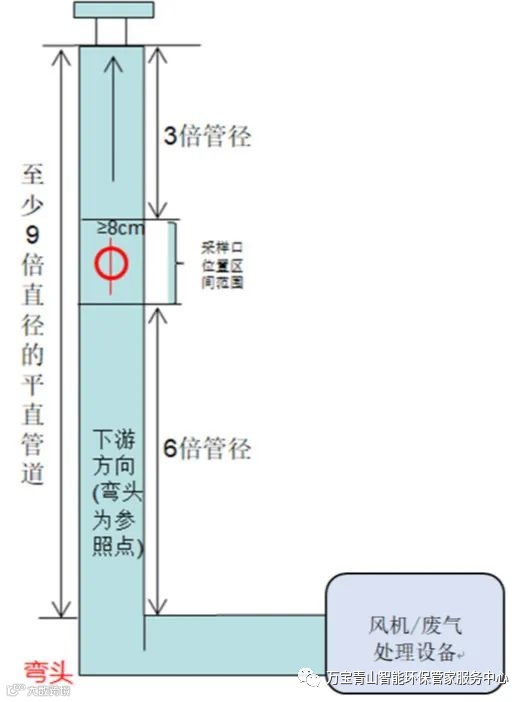

采样位置应优先选择在垂直管段,避开烟道弯头和断面急剧变化的部位,具体应设置在距弯头、阀门、变径管下游不小于6倍直径,和距上述部件上游方向不小于3倍直径处(对矩形烟道,取其当量直径,当量直径的计算方法D =2AB/(A+B)AB是矩形烟道的边长)。这也是我们经常说的“前36”。

测试现场空间位置有限,很难满足上述要求时,可选择比较适宜的管段采样,但采样断面与弯头等的距离至少是烟道直径的1.5倍,并应适当增加测点的数量和采样频次。

气态污染物采样口设置

对于气态污染物采样,由于混合比较均匀,其采样位置可不受上述规定限制,但应避开涡流区。如果要同时测定排气流量,还是要按照第一条进行采样口设置。

针对在线监测采样口设置

优先选择在垂直管段和烟道负压区域,避开烟道弯头和断面急剧变化的部位。对于圆形烟道,颗粒物CEMS和流速CMS,应设置在距弯头、阀门、变径管下游方向≥4倍烟道直径,以及距上述部件上游方向≥2倍烟道直径处;气态污染物CEMS,应设置在距弯头、阀门、变径管下游方向≥2倍烟道直径,以及距上述部件上游方向≥0.5倍烟道直径处。

Part.02

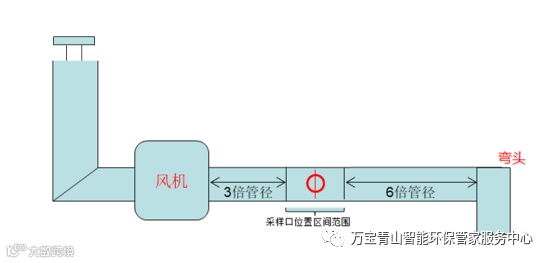

两张图看明白采样口位置



采样口可开在排气筒上时,3/6倍管径指的是排气筒直径。

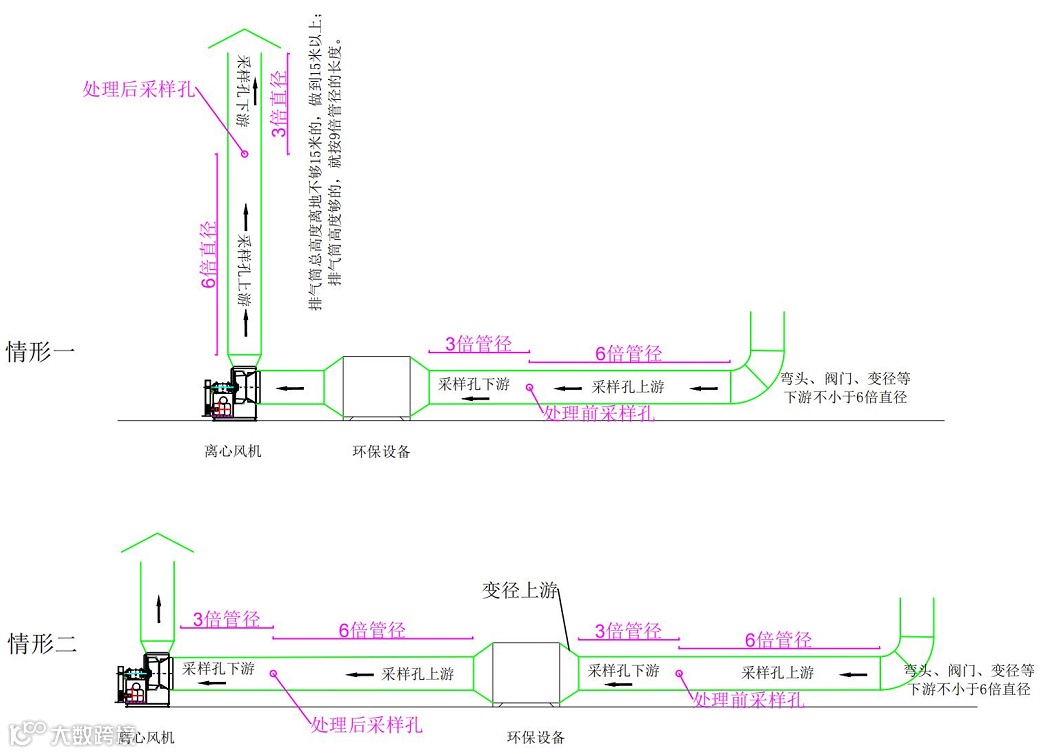

排气筒不具备开采样口的条件时,可开在最后一道废气处理设施之后,3/6倍管径指的是该段风管直径。

 Part.03



采样平台有何要求?



1、必要时应设置采样平台。平台面积应不小于1.5m2,并设有1.1m高的护栏和不低于10cm的脚部挡板,采样平台的承重应不小于 200kg/m2 ,采样孔距平台面约为1.2m1.3m

2、禁设直爬梯,应设斜梯、之字梯、螺旋梯。

3、在选定的测定位置上开设采样孔,采样孔的内径应不小于80mm,采样孔管长应不大于50mm。不使用时应用盖板、管堵或管帽封闭。

  企业有我,环保无忧!

‍‍‍‍惠州环保管家(东莞怡美驻惠州办事处)

来源:尚云互联                                       辑:环保莞家
