物料品质控制如何进行“五重排查”?
欧博管理咨询

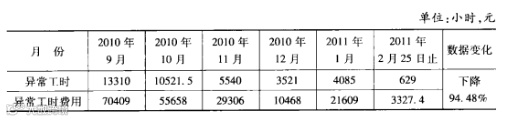

(1)物料不良严重影响装配车间日生产计划的达成,经统计1月10日-1月23日共有31次物料不良,对生产效率造成影响。
(3)品质控制人员压力很大,常规品质控制手段已无法改变现状。
①每月25日前PMC与销售确认好下个月的主生产计划,为品质排查做好准备。
②由工程部主导在每月30日前召集品质、工程、PMC、生产等部门,对下个月的主生产计划内的产品进行逐一排查。
③将这些产品在以往生产中出现的品质问题点,进行归类汇总。分别确定解决对策,并将这些对策落实责任到人。每个人负责几项问题点的解决跟进,并确定解决的时间,交稽核跟进督促,根据完成的情况及时奖罚。
①每周六由工程部主导,依据PMC的周生产计划对下一周生产的产品再次进行品质排查,确定月排查的问题是否已经处理OK,如果未处理完毕则进行集中攻关,同时通知PMC作相应的调整。
②来料检验员和制程检验员对周排查的问题产品、问题部件,进行试装,重点检查。
①来料检验员作常规的来料检查后,针对注塑件进行实物装配(必须随意抽取物料装配10套以上)作好实物的装配记录。
②来料检验员发现物料有配合问题时在5分钟内通知工程部,工程师必须在10分钟内到现场分析处理,并形成最后的决定(退货或制订处理方案)。
①装配车间制程检验员按装配车间日滚动计划,提前从仓库借出10套物料(包含注塑件及五金件),针对注塑件的配合以及注塑件与五金件的配合,进行实物预装。
②发现问题时通知工程部进行分析处理,作好跟进记录,根据完成情况,进行奖罚。
①各拉长按装配日计划在转拉前一天做好首件,交出货检验员确认。首件签样后方可安排转拉上线生产。


(1)重重排查,将异常杜绝在上拉之前,就能提高效率。
(2)对品质历史问题进行归总分解,确定责任人,避免反复犯错。
(3)提前发现问题,提前制订对策,以免边生产边改错。
