世界转速最快350兆瓦抽蓄机组投产发电

世界转速最快350兆瓦抽蓄机组投产发电 中国科技信息
2022-05-06
3

标志着世界首台额定转速600转每分钟、额定容量350兆瓦抽水蓄能机组应用成功

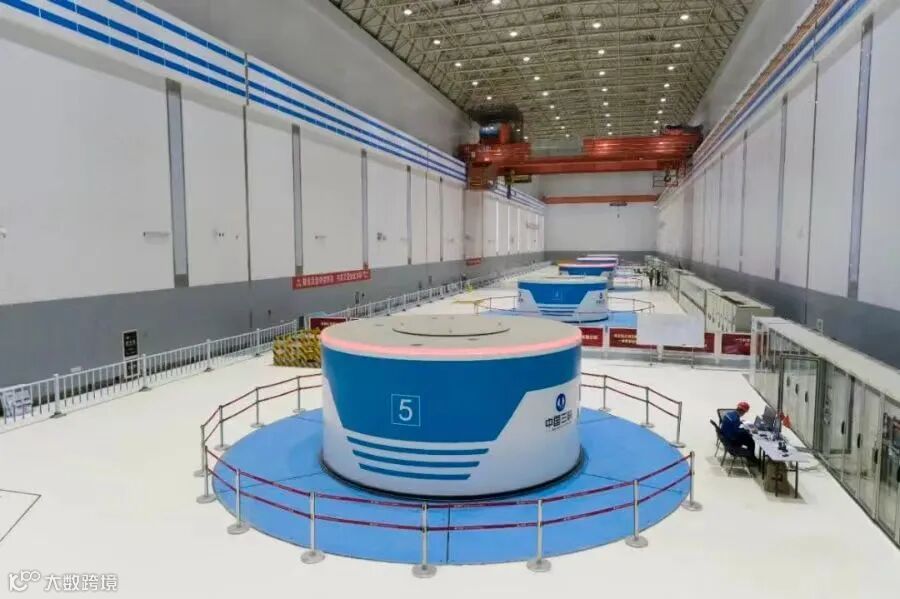

5月5日,记者从三峡集团获悉,5月4日22时,三峡集团所属三峡建工浙江长龙山抽水蓄能电站(以下简称长龙山电站)5号机组顺利完成15天考核试运行,正式投产发电,标志着世界首台额定转速600转每分钟、额定容量350兆瓦抽水蓄能机组应用成功。
长龙山电站位于浙江安吉,总装机容量210万千瓦,共设计安装6台350兆瓦抽水蓄能机组,其中5号和6号机组由上海福伊特水电设备有限公司供货,额定转速600转每分钟,是该容量下世界最高额定转速机组,机组设计开发综合难度系数世界第一。
为保证5号机组长期安全可靠运行,长龙山公司与参建单位紧密配合,全过程严密把控机组设计、制造、安装、调试各环节。3月23日5号机组进入有水调试阶段,历时28天,于4月19日完成70余项启动调试试验项目,进入15天考核试运行期。试运行期间,5号机组在发电工况、抽水工况稳定运行时,上导、下导、水导振摆数据均小于100微米,优于《水轮发电机组安装技术规范》标准,达到三峡集团精品机组要求,表明机组研发设计、制造加工、安装偏差控制和调试等每一个环节均做到极致水平。


自2021年6月以来,长龙山电站已经陆续实现5台机组投产发电,电站在运机组积极参与华东电网调峰、填谷、调频、调相等任务,运行安全平稳,累计在电网用电高峰及时出力发电超过13亿千瓦时,在用电低谷抽水填谷耗电约17亿千瓦时,对于进一步提高华东电网调节能力、优化华东地区电源结构、促进新能源发展、助力构建新型电力系统有重要意义。
目前,长龙山电站最后一台机组正在进行静水调试工作,计划于5月15日开始启动试运行工作,预计将于6月底实现全面投产。




 关注公众号了解更多资讯


《中国科技信息》杂志社

主管单位:中国科学技术协会
主办单位:中国科技新闻学会
在线投稿平台:www.cnkjxx.com
投稿电话:010-68003059
寻求报道、内容合作,请联系微信:zkxxx1999
杂志收录情况:《中国知网》《中国期刊核心期刊(遴选)数据库》《中国学术期刊综合评价数据库(CAJCED)统计源期刊》《中国期刊全文数据库(CJFD)》《中国科协、中国图书馆学会(解读科学发展观推荐书目)》
【声明】内容源于网络
0
0
中国科技信息
主管:中国科学技术协会 主办:中国科技新闻学会 国内统一刊号:CN11-2739/N 国际标准标号:ISSN1001-8972 服务定位:媒体引领,元宇宙传播,协同创新,科技、金融、品牌一体化赋能者。 T:010-68003056/7/8
内容 1620
粉丝 0
中国科技信息 主管:中国科学技术协会 主办:中国科技新闻学会 国内统一刊号:CN11-2739/N 国际标准标号:ISSN1001-8972 服务定位:媒体引领,元宇宙传播,协同创新,科技、金融、品牌一体化赋能者。 T:010-68003056/7/8
总阅读4.4k
粉丝0
内容1.6k
