装修才开始,路还很长……

装修才开始,路还很长…… 美空间装饰
2017-09-17
1
导读:9月装修正当时!!!

秋来夏往,随着天气的日渐凉爽,装修又开始“热”了起来。

矿大南湖尚苑的老师们在苦等了五年,也终于迎来了上房!


美空间自9月1日起,每天开工一家工地,截止9月15日,我们已经开工工地12家。那么这12家工地现场装修到了什么情况呢?还有哪些不足呢?

对此,特对半个月的开工情况做一个总结,也欢迎正在装修和即将装修的业主朋友多多给我们提出建议!


一、开工工地统计:

1、截止9月15日,开工工地12家,125平方的8个工地,100平方的工地4个;

2、截止9月15日,开工工地12家中,水电改造结束有5家,正在改造的3家;瓦工铺贴的2家;垒墙完成的有10家;砸墙完成因小区检查未施工的有2家,木工吊顶完成1家。


二、目前工地具体的开工状态:

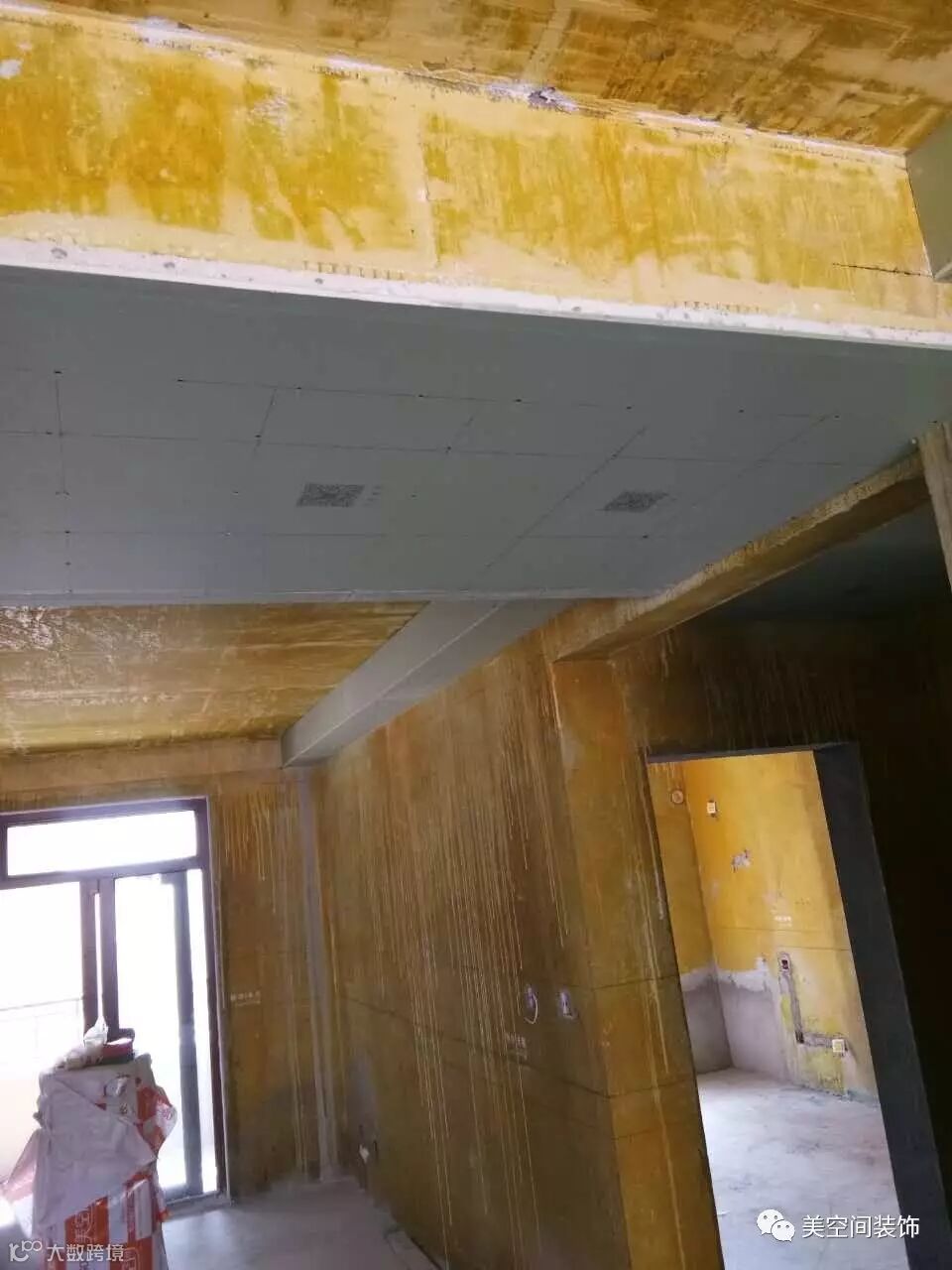

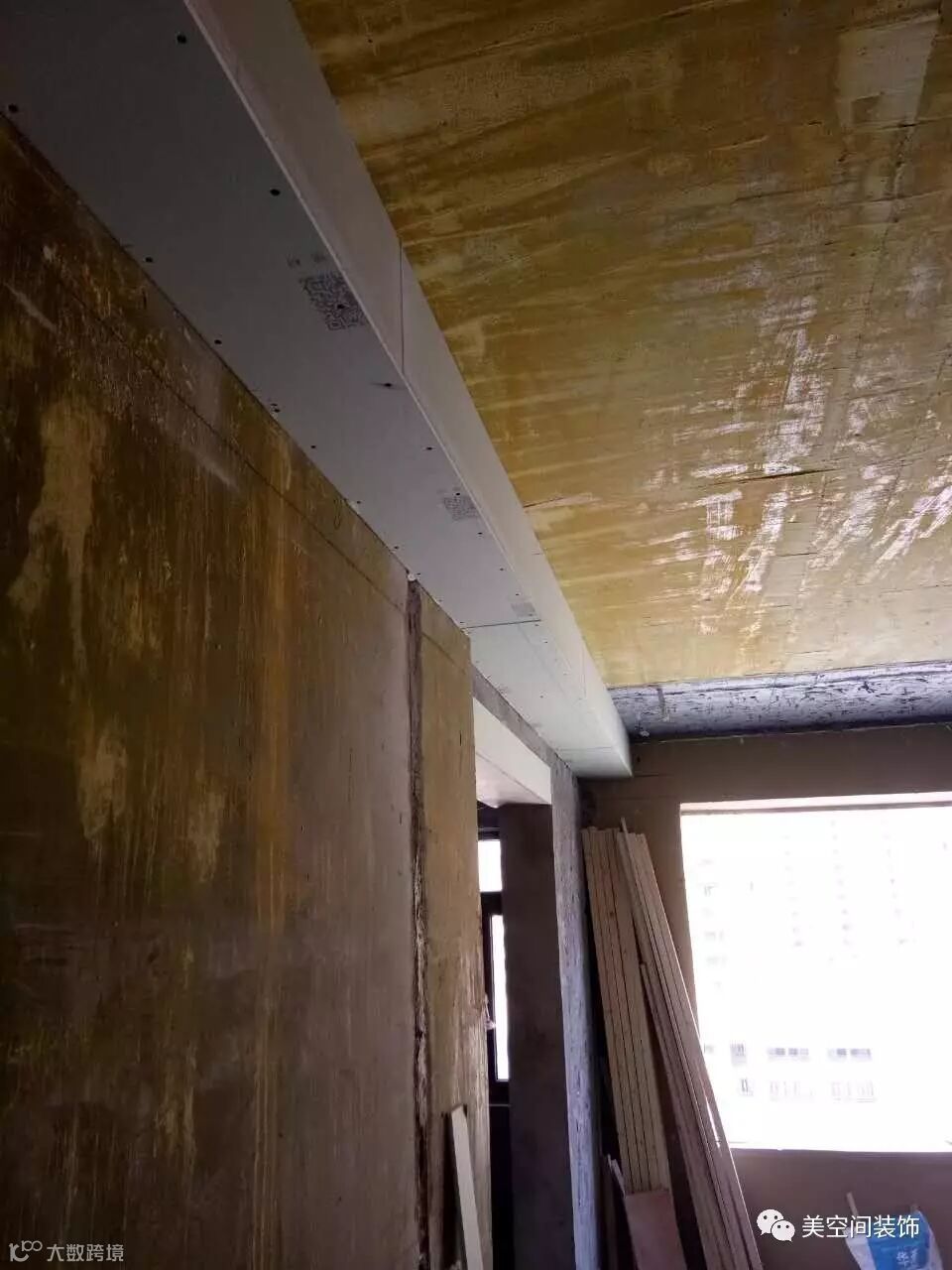

1、南2-2-901,9月1日开工,砸墙完成,垒墙粉墙结束,水电改造结束(局部不合格,需要整改),木工吊顶已经结束,瓦工18号进场施工,瓦工材料已经送到现场。

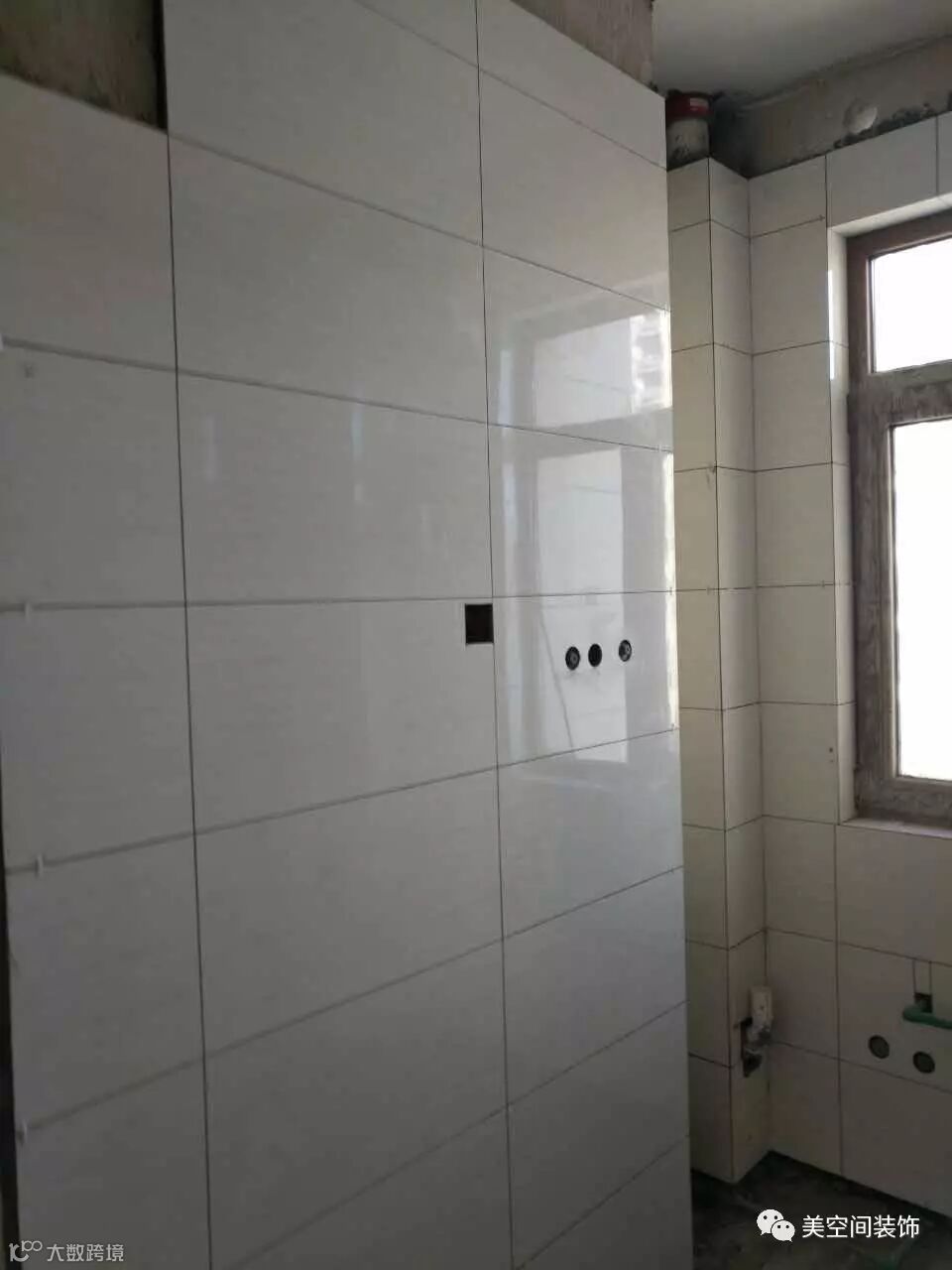

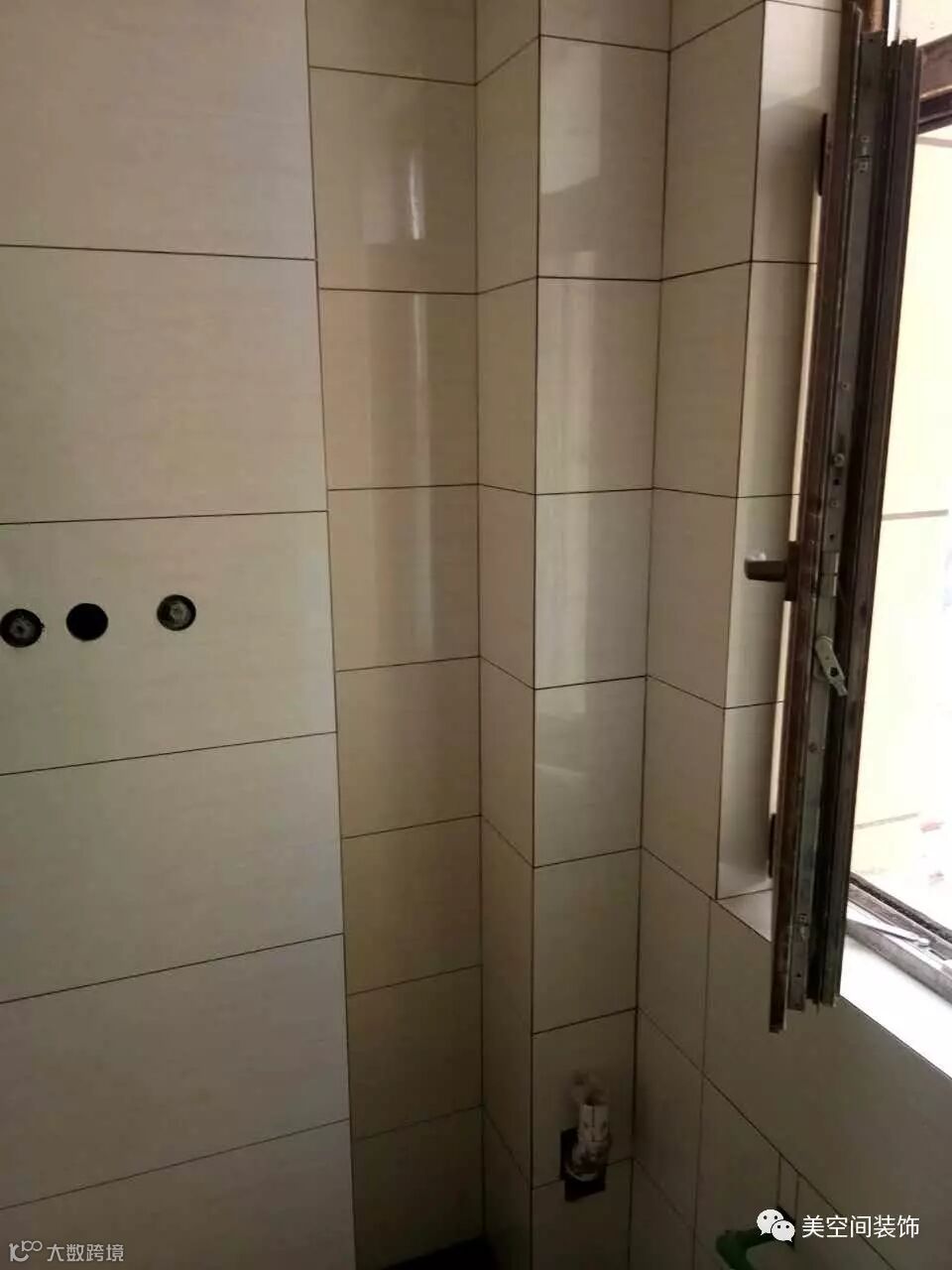

2、北14-1-1002,9月2日开工,砸墙完成,垒墙粉墙结束,水电改造结束,木工吊顶瓦工已经进场施工,厨房瓷砖已经贴完。

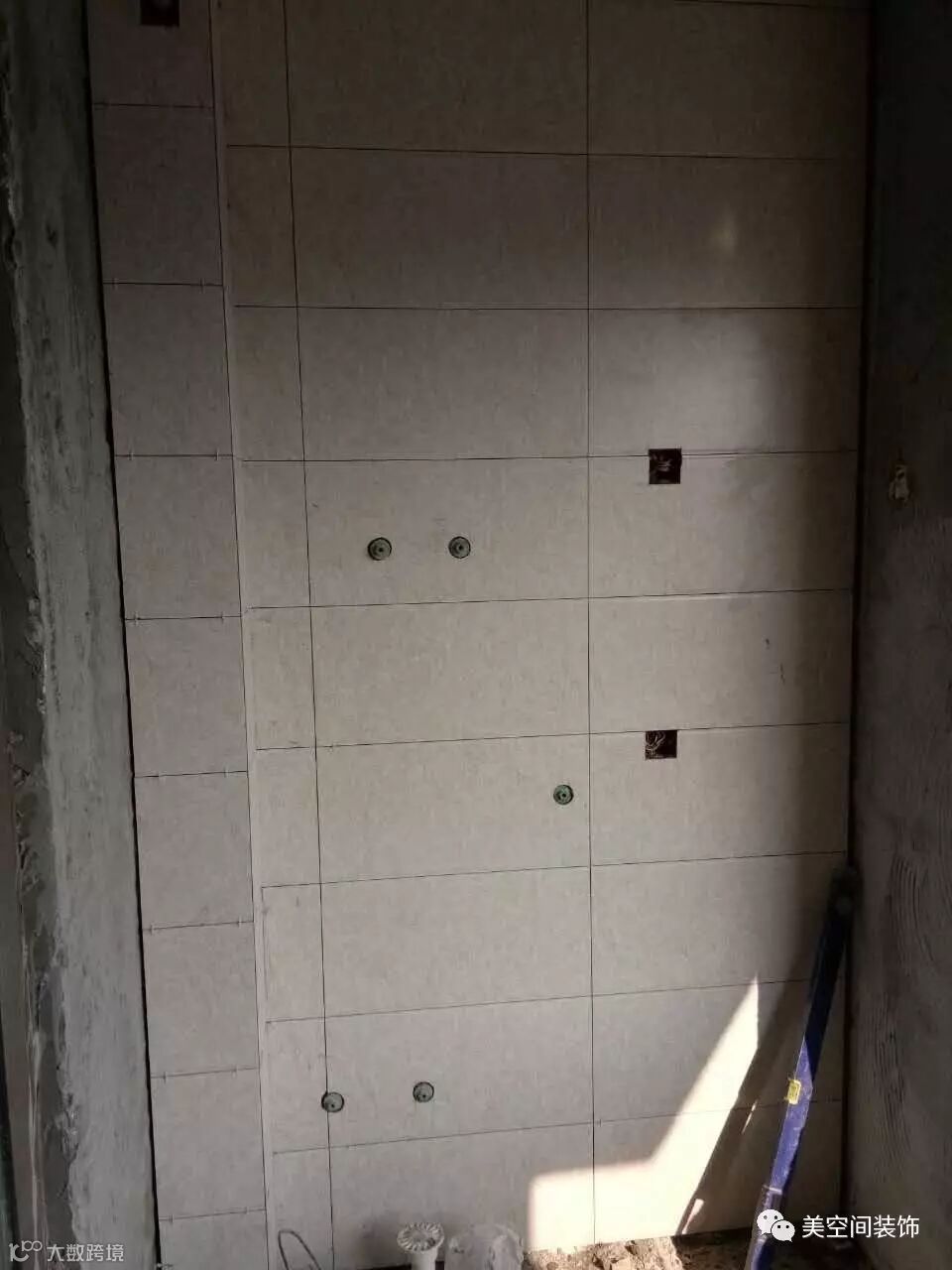

3、南1-1-202,9月3日开工,砸墙完成、垒墙粉墙结束,水电改造结束,9月18日瓦工进场。

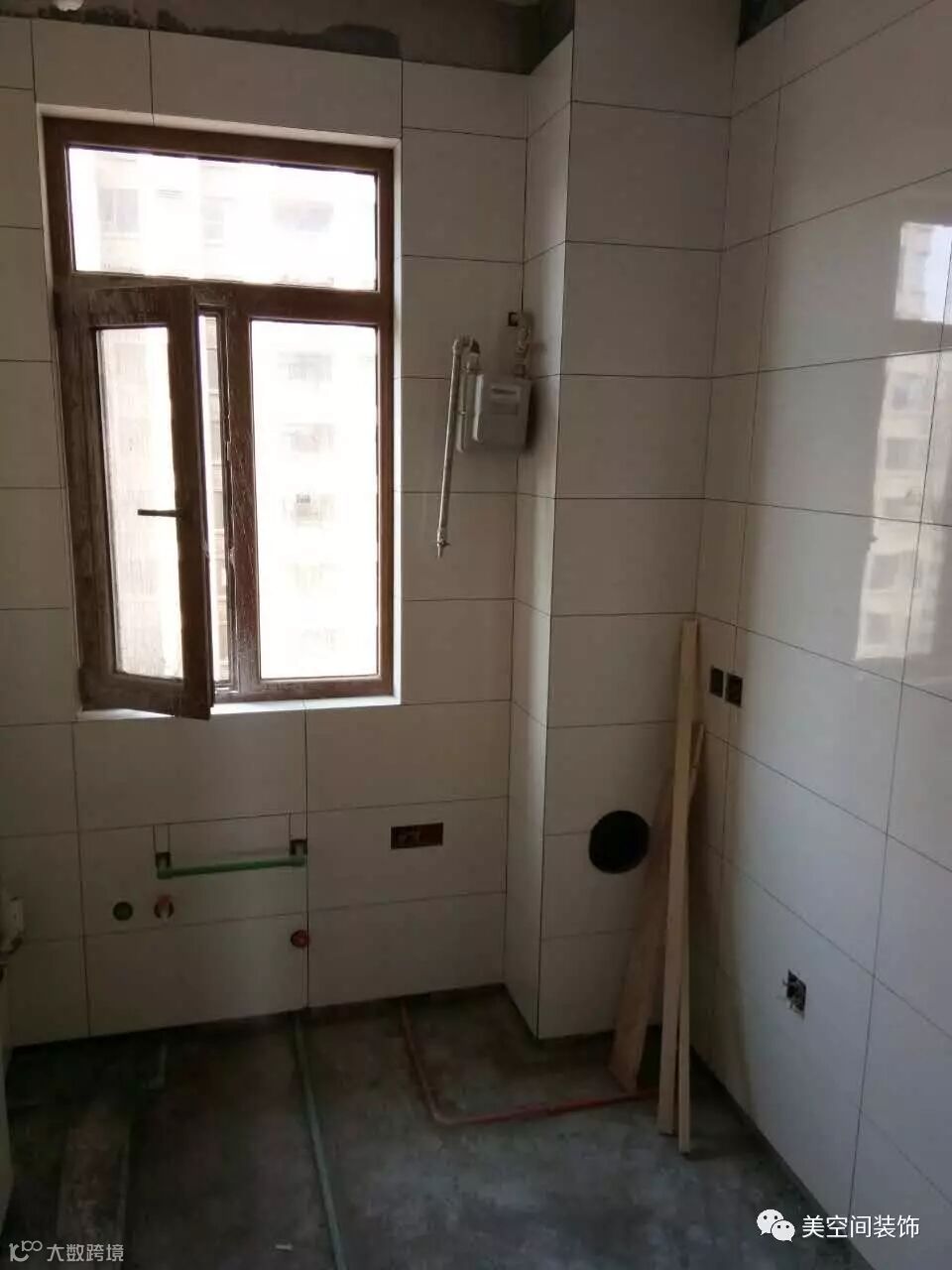

4、北1-1-502,9月5日开工,目前垒墙粉墙结束,水电改造结束(进户水路整改走顶),瓦工已经进场贴砖,防水已经做完等验收。

5、北5-1-801,9月6日开工,砸墙完成,垒墙完成,等水电工进场,预计19号进场施工水电。

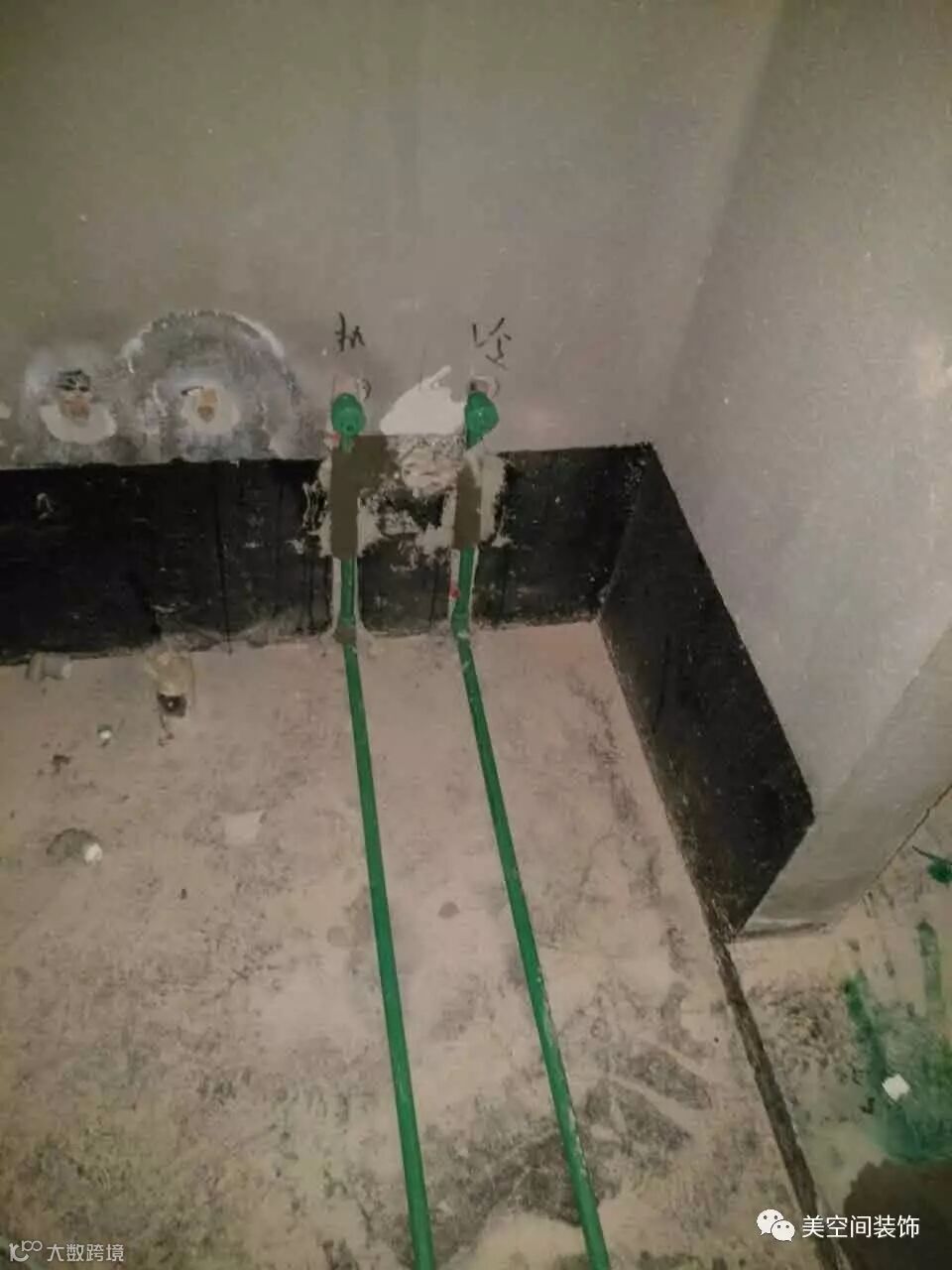

6、北12-1-701,9月7日开工,砸墙完成,垒墙完成,水电工正在施工(所有水路均走顶部)。

7、南5-2-302,9月8日开工,砸墙完成,垒墙完成,水电工进场开槽。

8、南11-1-1301,9月9日开工,砸墙完成,水电改造结束,垒墙正在进行。

9、南4-2-102,9月12日开工,砸墙完成,水电工进场开槽,垒墙正在进行。

10、南7-2-102,9月12日开工,砸墙完成,垒墙结束,水电工正在施工。

11、南9-2-101,9月12日开工,砸墙完成,垃圾未清运(卫生文明城市验收,20号以后才能出垃圾)。等垒墙进场。

12、南1-1-501,9月12日开工,砸墙完成,垃圾未清运(卫生文明城市验收,20号以后才能出垃圾)。



三、存在问题或不足:

1、设计上有缺陷,图纸不全,存在返工现象;

2、交底不清楚,存在误工现象;

3、两家水电验收不合格,需要返工;

4、两家砸墙清理不全面,给油工施工增加麻烦;

5、卫生间新建墙体,地脚必须用堵漏王处理好,防水做好,防止渗漏;

6、客厅新建墙体,与原墙结合处,后期油工进场必须用网格布敷设,防止开裂;

7、工程管理手册应用未执行,必须严格按照手册要求填写内容,做到每天签到;

8、工地现场卫生不干净,需要注意;

9、个别工地安排欠合理,导致有些工地施工进展缓慢;

10、主材下单不够及时,瓷砖到场没有进行交底。




专注工程施工,做一个有温度的装修公司;

美空间装饰,品质家装的践行者!

从毛坯到精装,仅需789元/平方,60天工期!

热线电话:15150019218(微信同)

【声明】内容源于网络
0
0
美空间装饰
愿你无风雨,只欣喜。 有梦想,我来陪你收藏。 美空间装饰,徐州互联网家具软装全程一站式品牌,因为有您才更美好。
内容 107
粉丝 0
美空间装饰 愿你无风雨,只欣喜。 有梦想,我来陪你收藏。 美空间装饰,徐州互联网家具软装全程一站式品牌,因为有您才更美好。
总阅读49
粉丝0
内容107
