巴彦淖尔市乌拉特后旗
京能200MW风电项目

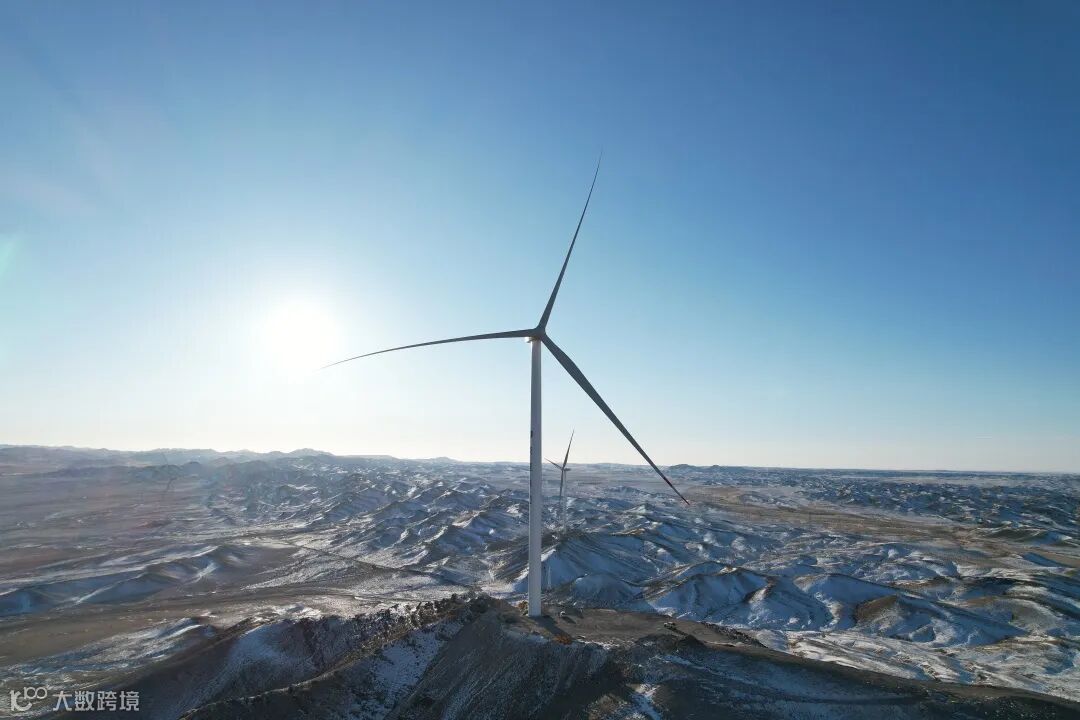

全容量并网
3月26日23时11分,伴随着T16号风机的缓缓启动,巴彦淖尔市乌拉特后旗京能200MW风电项目成功实现全容量并网发电,标志着项目顺利迈入新的发展阶段。
在京能集团和清洁能源党委的正确领导下,内蒙古分公司带领项目全体人员攻坚克难、奋楫笃行,为助力“党建+双碳”目标实现,建设“绿色京能、创新京能、数字京能”贡献力量。

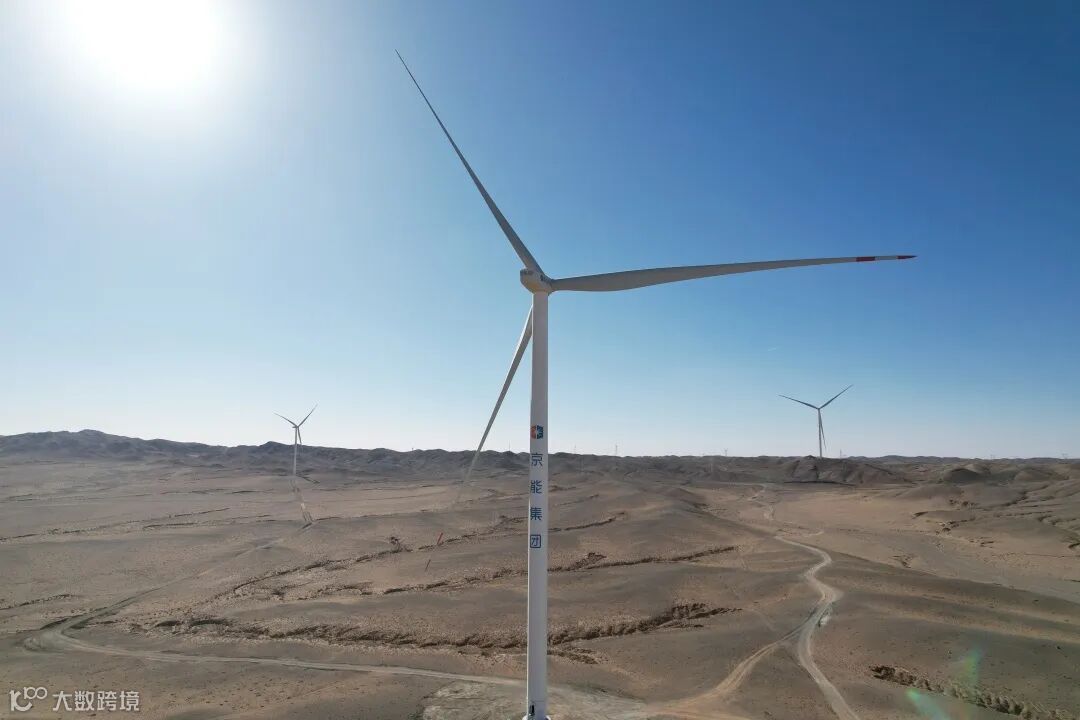

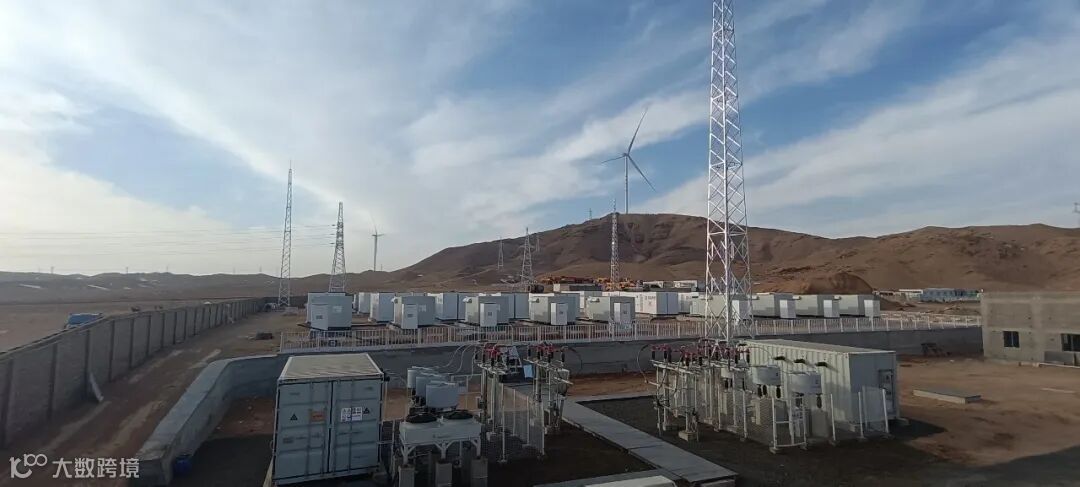

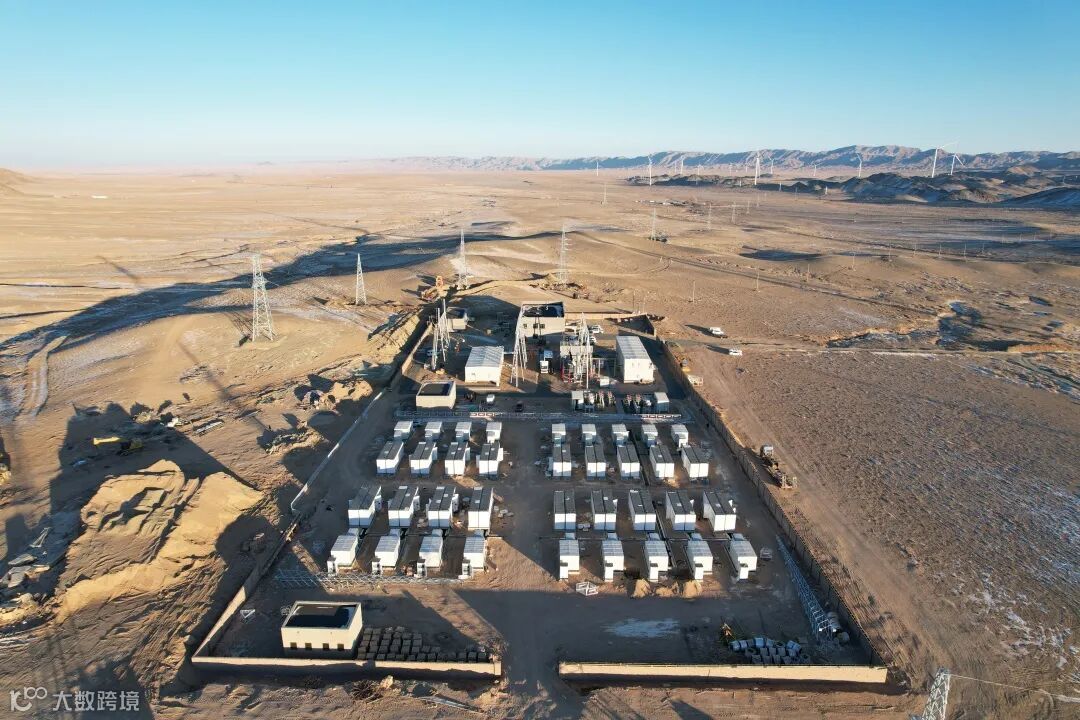

巴彦淖尔市乌拉特后旗京能200MW风电项目位于内蒙古自治区巴彦淖尔市乌拉特后旗境内,项目装机容量为200MW,采用40台单机容量5.0MW、叶轮直径172m、轮毂高度102m的机型。同时配套建设60MW/120MWh储能系统,储能系统按照30%容量,2小时配置,电池系统设计采用3.2V280Ah磷酸铁锂电芯,组成电池模组。本工程共包括18个储能单元,分为17个3.45MW/6.736MWh储能单元和1个3.15MW/6.064MWh。
作为内蒙古分公司首个使用液冷技术储能电站的工程,该项目储能系统投运可有效促进当地新能源消纳,助力缓解当地结构性缺电压力,对于提高地区供电能力、改善电网调峰能力具有重要意义。
项目建设回顾

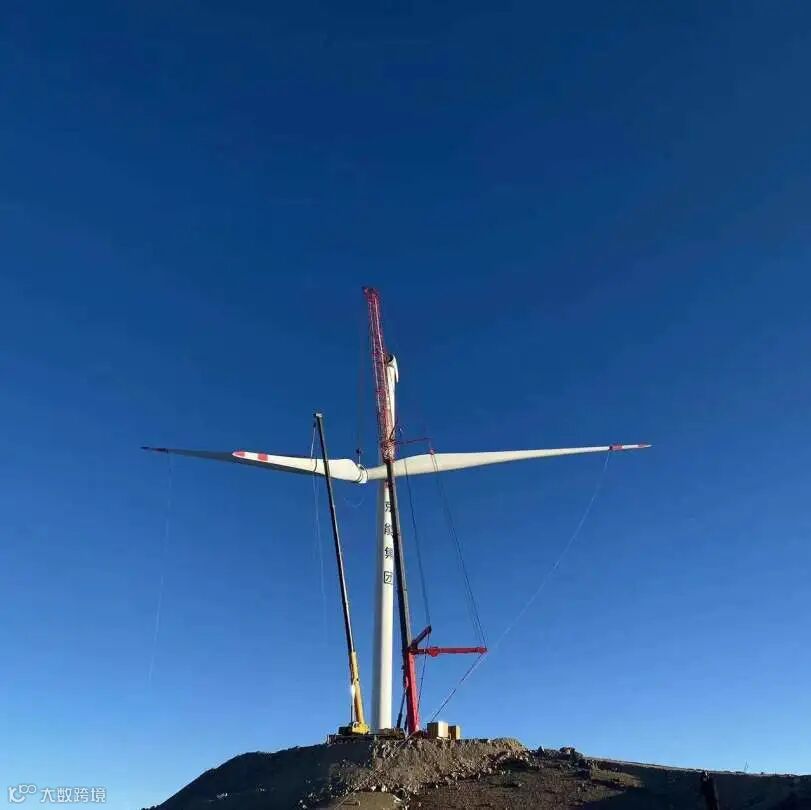

项目于2022年6月16日开工建设,由于施工现场地质情况复杂,气候多变,项目建设者们同各参建方紧密配合,想方设法在洪灾之下保工期,多方协调拼出“疫”中加速度,2022年7月14日风机基础第一罐混凝土浇筑,2022年12月31日17时58分首台机组顺利并网,为项目年度工作画上了收官之笔。
2月8日正式复工以来,面对2023年工期紧、任务重,项目对春节过后的复工前准备工作及复工后的工作计划做了详细部署,提前对入场施工人员进行节后安全教育培训,加强安全管理,确保项目安全有序复工。复工后面对大风沙尘天气影响吊装进度、天气寒冷等困难,项目工作人员迎难而上、压实责任,倒排工期、抢抓进度,细化三级网络进度计划,多措并举稳步推进工程建设,顺利完成全容量并网任务。
巴彦淖尔市乌拉特后旗京能200MW风电项目全容量并网是内蒙古分公司加快落实集团“储备一批、开发一批、建设一批”战略部署的成果,该项目全容量投产后,预计年度上网电量61000万千瓦时,将有力带动地方经济增长及地区相关产业的大力发展,具有良好的社会效益、经济效益和环保效益。同时,该项目的投入运营,为内蒙古分公司完成年度发电量目标及利润注入了新生力,同时对集团着力打造高质量的绿色京能,完成新增装机容量超500万千瓦目标具有重要意义。
内蒙古分公司将继续贯彻集团公司基建工作部署,在集团和平台各级领导、部门的大力支持下,紧紧围绕锡盟百万项目、巴盟40万项目重点工程,坚持为“业主主导”、“同地区、同时段、同类型”领先的工程建设理念和“安全、质量、进度、造价、效益、廉洁”六统一原则,强化工程过程管理,加强沟通协调,攻坚克难,圆满完成全年基建工作任务。
