节段箱梁预制
施工流程:
侧模、端模首次安装→吊入底板→匹配梁段定位→胎模上绑扎钢筋、波纹管、预埋件安装→模板打磨、刷油→钢筋骨架吊装入模→入内模→砼浇筑、养护→拆模、将匹配梁提至存梁区→新浇梁段拖至匹配梁位置→进行下一循环施工。
模板首次安装

匹配梁就位

模板打磨

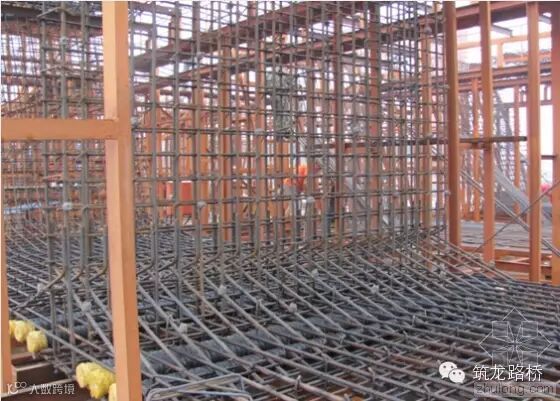

钢筋绑扎

钢筋骨架吊装入模

内模安装

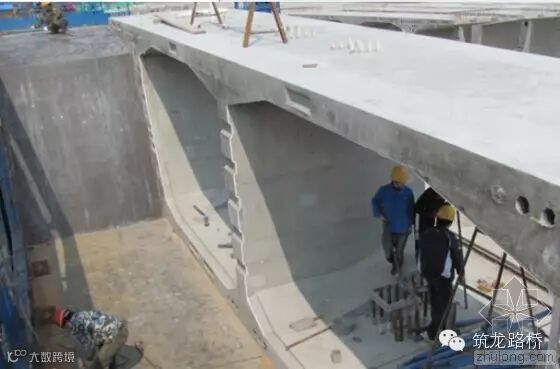

砼浇筑

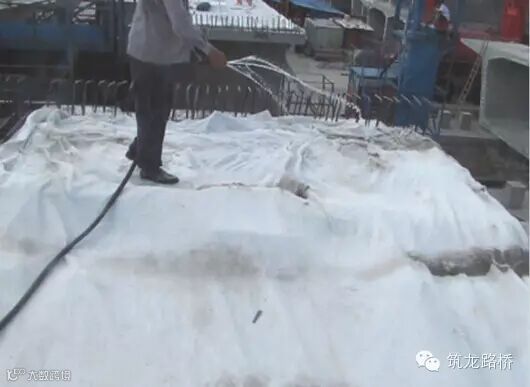

覆盖、洒水养护

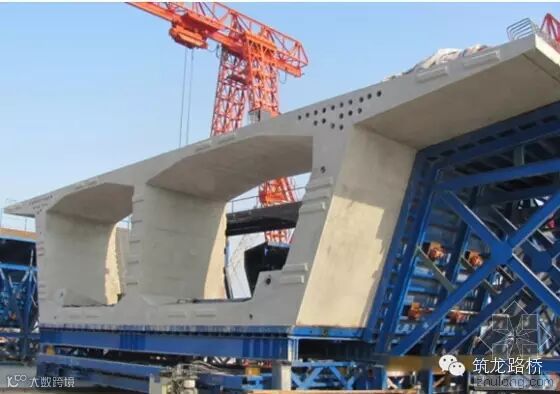

拖开匹配梁段

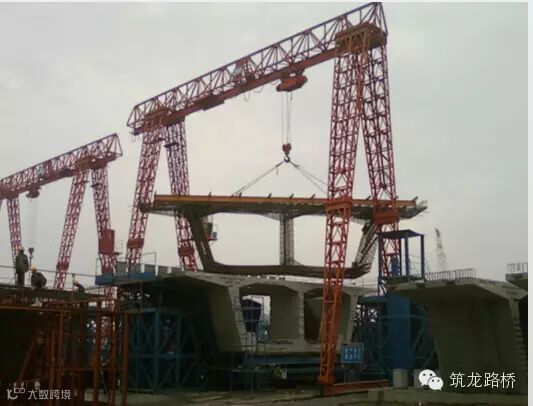

节段箱梁架设

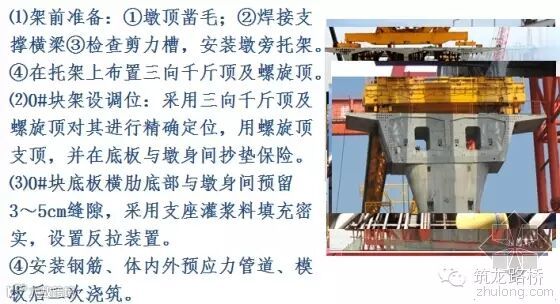

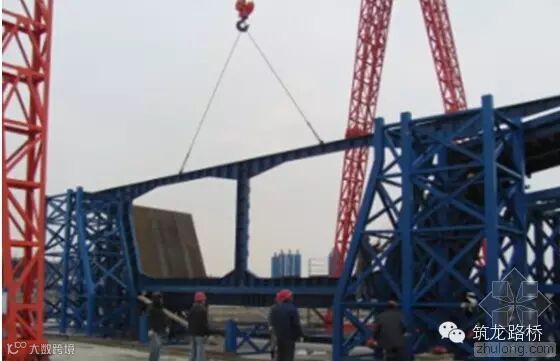

1节段箱梁拼装

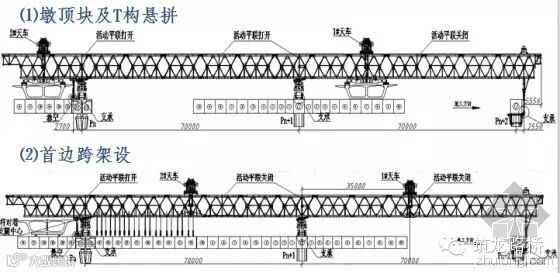

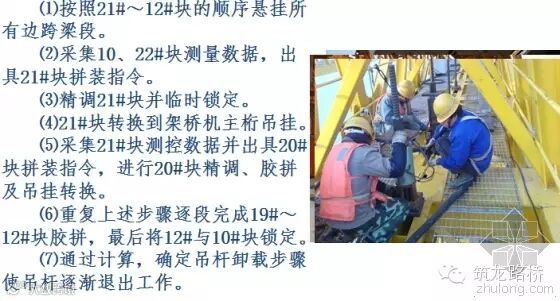

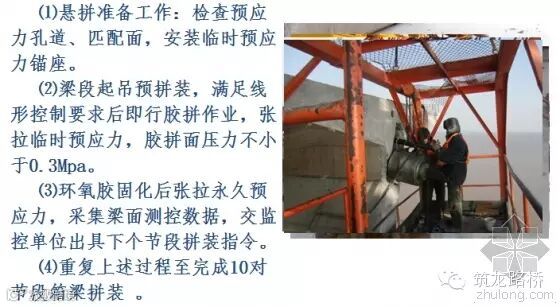

悬拼架设

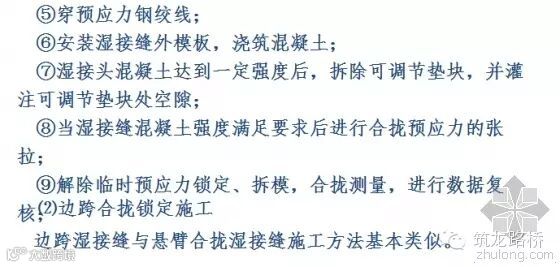

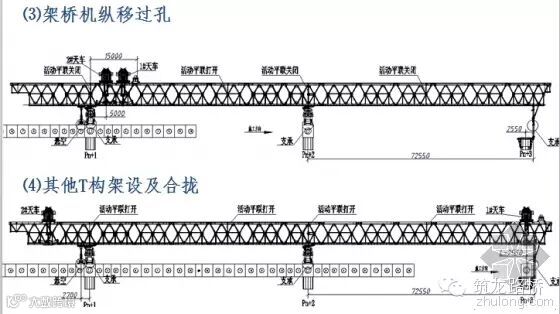

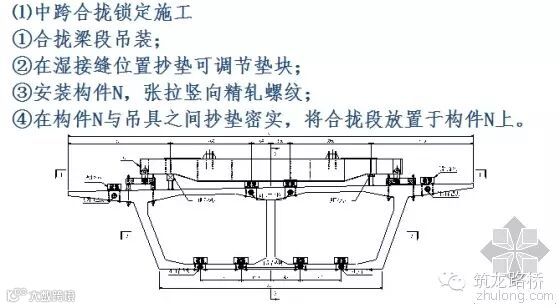

过孔合拢

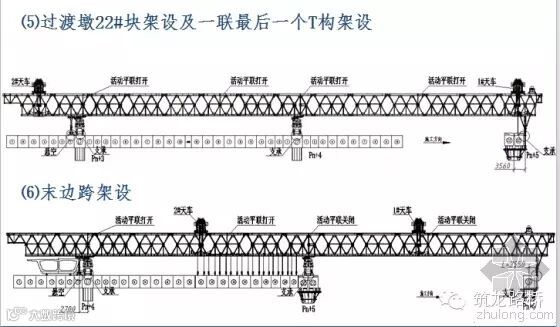

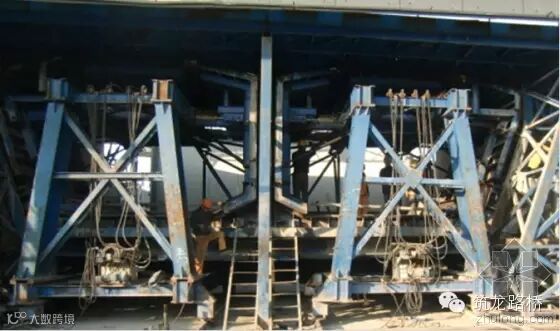

架设
20#块架设

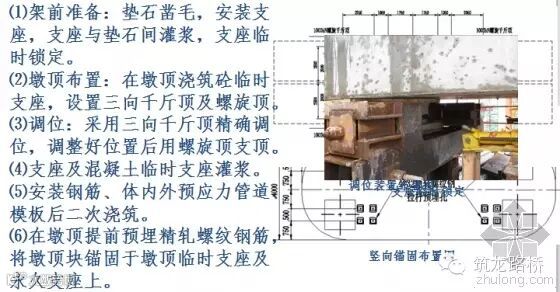

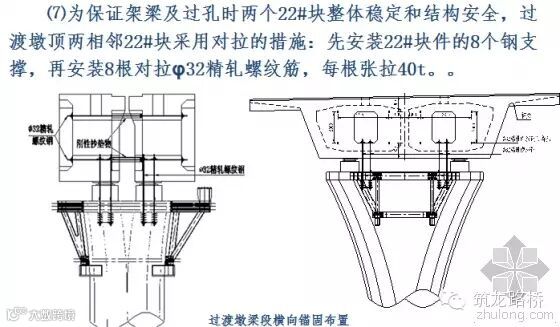

322#块架设

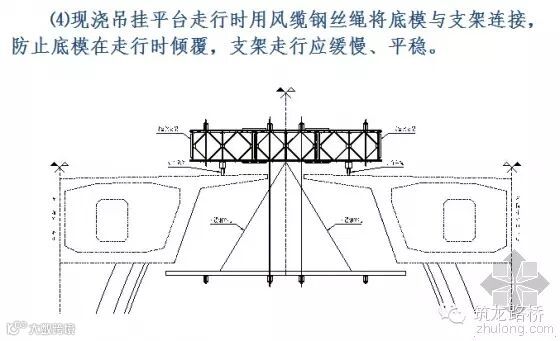

4T构悬拼施工

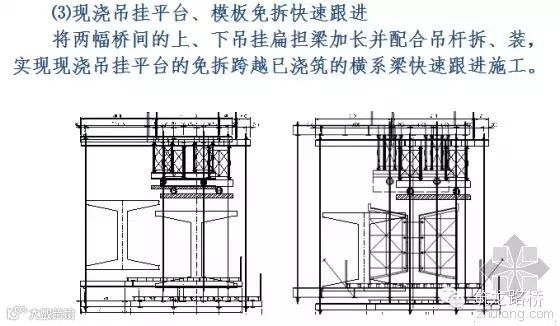

5边跨悬挂施工

6合拢段施工

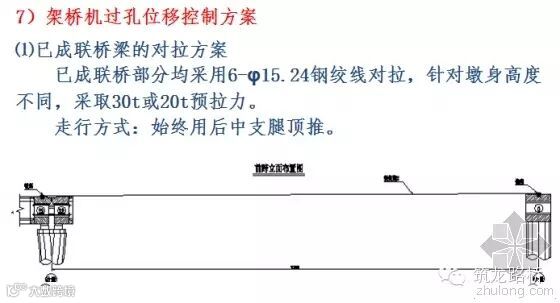

7架桥机过孔位移控制方案

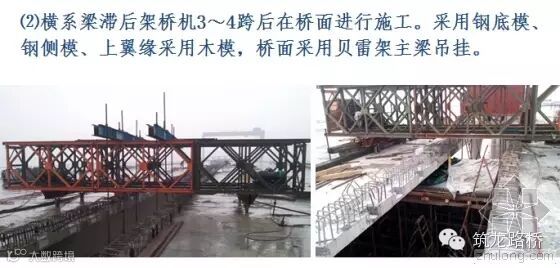

8横系梁施工
