2019年一季度,张北100兆瓦光伏电站完成上网电量4454万千瓦时,完成季度计划上网量的121.6%。
面对喜人的数据,最高兴的一个人,可能就是国网节能公司国泰绿色能源有限责任公司总经理曹东。
张北100兆瓦光伏电站像是曹东的孩子。在这片内蒙古高原南端的广袤大地上,他参与了电站拔地而起的整个过程,与千名施工者一起用88天创造了奇迹。

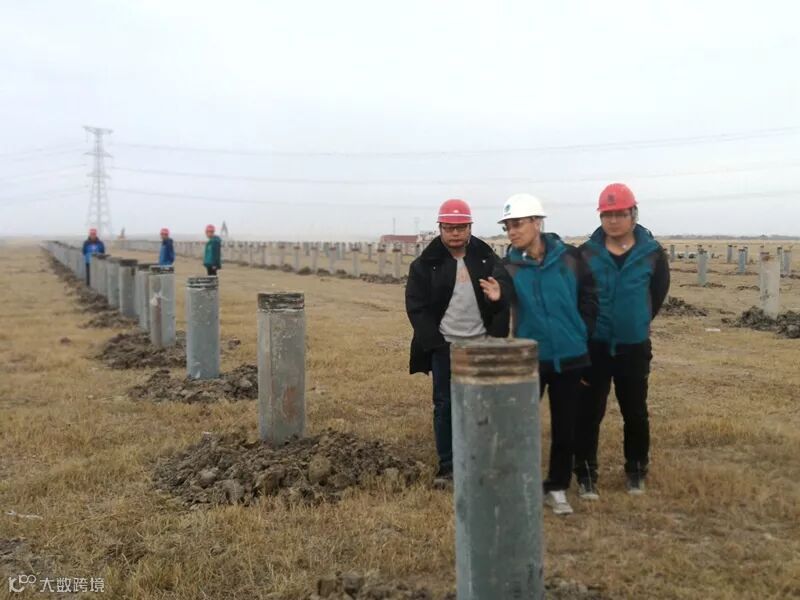

曹东(左一)
收到通知的那一幕,仿佛就发生在昨天。
他勇挑重担,接受了一个不可能完成的任务
“去年中秋节前,大家都在忙着买月饼、水果,准备与家人欢聚一堂时,我接到了一个任务。”
100兆瓦、100天。“我干过越干天越热的工程,当时就听说张北气温已在零摄氏度以下,而且越干越冷,极限温度在零下30多摄氏度。”在电力生产一线战斗了37年的曹东,用一个词概括了当时的心情:“难以想象。”
张北是燕山—太行山集中连片特困县。2017年,全县贫困村174个、占47.5%,深度贫困村12个、占3.28%。
为切实贯彻中央扶贫开发工作会议精神,国家电网有限公司联合河北省政府坚持“政府主导、社会支持”的原则,创新性提出了张北县100兆瓦光伏发电项目用于扶贫的开发模式。项目拟将前三年收益全部用于支持当地扶贫攻坚事业,三年后按照股权比例持续分配项目收益,确保国有资产保值增值。
电站选址张北县波罗素村周边。波罗素是蒙语寿康的意思,据记载,清朝太宗皇太极时期,这里草肥物丰。后来,随着草场的退化,这里的蒙古族人搬迁,富庶之地变为贫瘠之地。
时至今日,全村周边留下的7000多亩退化草场,年均日照时间1550小时,又具有发展光伏得天独厚的区位优势和电力输出优势。

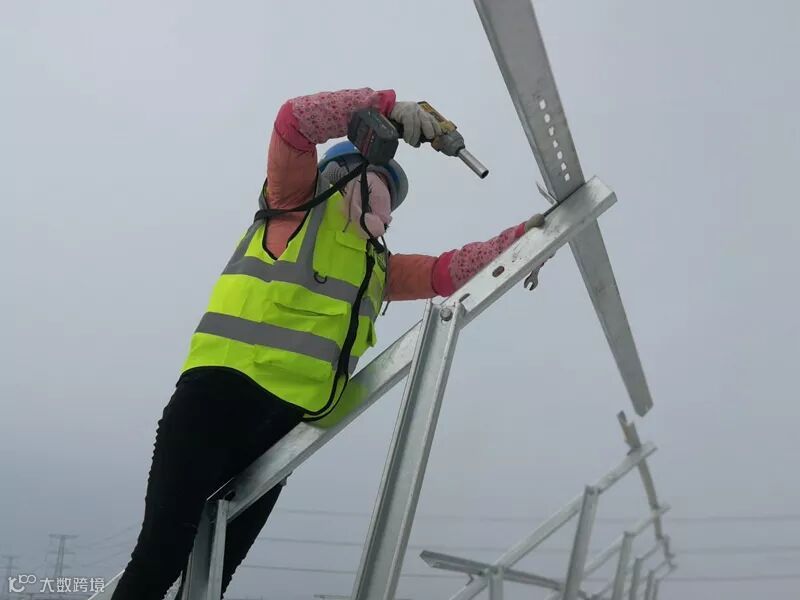

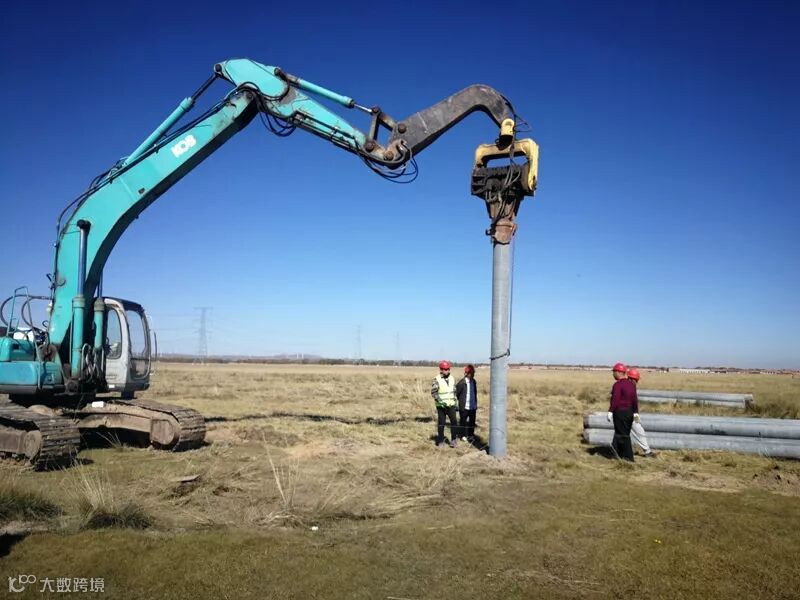

做个对比。50兆瓦电站,光打桩就要打3万根。在施工条件较好的夏秋季,3万根桩也需要7个多月时间。
100兆瓦、100天,零摄氏度以下作业期,工程是史无前例的;前期、资金、施工、设备、接入、调试、并网每项都面临着极限挑战,可能完成吗?
“本想和领导推脱一下,领导电话里没有太多解释。对于一个深受党培养多年的基层员工来说,行动就是最好的回答。”曹东马上收拾行李,第二天就赶赴张北,开始挑战不可能。
通力合作,三线并行管理
发展是硬道理,业绩是试金石。光有勇气做不成事,天时、地利都不利,只能靠人和取胜。
“百日会战,扶贫送暖”。红底白字大标语在施工现场格外醒目。为了完成这一历史重任,曹东带领项目团队先行制定了设计方案、技术方案、物资供应方案等。
真正着手建设才发现,困难远比想象的多。
项目手续多。需要解决电网接入、行政审批、备案以用国土、林业征地等难题。
物资组织难。6万多根桩,周边最近的生产厂家500多公里外,每车拉100根,每天拉70车,就得拉30天;正遇“中国光伏电站领跑者基地”并网集中期和欧洲、东南亚出口旺季,光伏板一板难求。
施工环境恶劣。平均海拔1700米,深秋时节,温差特别大,一天四个季节,上午从春到夏,日落寒风四起,从秋又到冬。
管理面广。施工的重型机械最多达100台套,施工人员最多时有1200人,4000亩的作业面,安全、防火、防盗、工程衔接等均不能有一点疏漏。

“加油干呗!”曹东想得简单,做得却不简单。
曹东奔波于供电公司、地方政府和项目现场,全面组织起项目前期工作,为项目的有序推进提供坚强的保障。
他还组织监造人员赶赴设备材料厂家,“堵”在门口“抢”到了一车车光伏组件、支架、汇流箱、逆变器、高低压电缆……
2018年9月30日,国泰绿能公司、国电南瑞科技有限公司、山东电建三公司、中国电建设核电工程公司、中船重工新疆海为电力工程有限公司的建设大军到达施工现场。
国泰绿能公司与总包单位及其他参建单位共同成立项目联合指挥部,全面构建“五个零”“三个保”体系。项目单位、总包公司、分包公司联合办公、联合设计,白天盯工地、晚上搞协调。这在业界是绝无仅有的。
他们通力开启了智慧与汗水赛跑、时间与寒冷对决的征程。
项目部每日召开协调会,实施“一会三报”“十日一总结”制度,实现了统一指挥、职责清晰、协同高效、快速反应。项目实施光伏区、升压站、送电线路三线并行的管理模式,实现同步开展、交叉进行、快速推进。

即使停了电,项目日协调也不能停。
新工艺、新技术打造精品工程
看似一马平川的退化草原,每隔几米的地质就不同。干土、沙土、淤泥、盐碱地还好说,最让施工者头疼的就是地表水浅。6米长的桩,入地4.5米,遇上地表水浅,打孔不到1米时,水就往上冒。

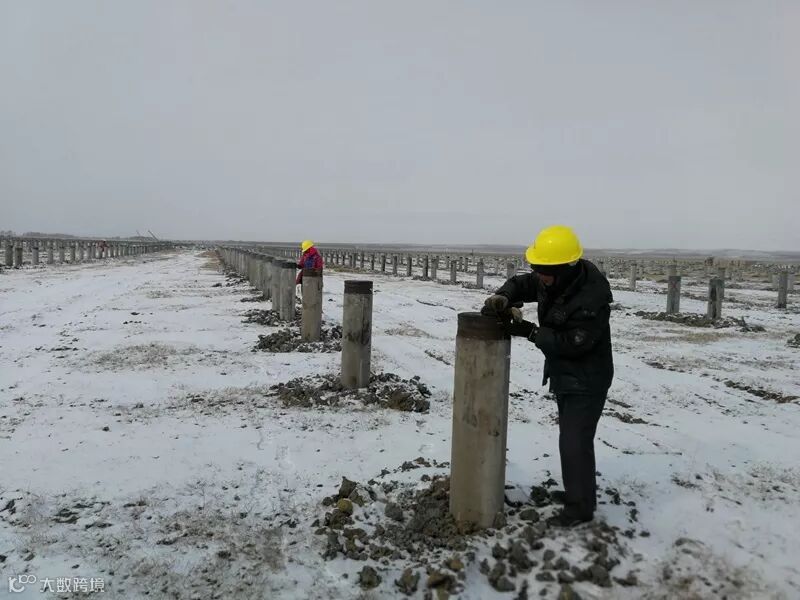

曹东同施工方一起研究创新。他们把桩打入冻土层以下,并在桩内采取填充不规整泡沫的方法,冰冻后只挤压泡沫不挤压管壁。这一施工方法不仅可以防止冬季桩被冻坏,也解决了来年桩松动的问题。这个经验,还被张北二泉井电站项目采用。
项目打桩也根据现场情况做了有效的优化。
在项目区退化的草场内,盐碱含量大。他们把钢材桩替换为水泥预制件桩。并且,还创新了高频振动打桩法,有效控制了打桩的水平线性度和垂直度。
参照高海拔施工经验,施工人员早晨早上岗,中午休息少、晚上收工早,确保工程安全、高效推进。

他们还创新了支架改良法。支架结构改焊接连接方式为螺栓连接。此举不但降低了支架造价,提高了现场安装效率,也杜绝了草原地带焊接施工可能存在的火灾隐患。

还有积木拼接法。一次设备和二次设备采用积木拼接式预制仓,将部分现场工作转移至设备生产厂家,减少了现场土建、安装和调试工作量,有效减少了土建冬季施工可能存在的返工风险。
一系列独特施工方法在施工现场诞生。曹东将37年积累的经验全部应用在工程建设中,不断总结创新,保证了工程质量。
党员冲锋在前,百日会战精神闪耀张北
扛就扛红旗,干就干最好,争就争第一。曹东时常把这句话挂在嘴边。作为一名党员,就是要起到模范带头的作用。
现场施工有条不紊,并网接线还要多方协调。
电站自建的12.851千米的线路,沿线要跨越张石高速、207国道、10多条县乡道路,跨越10条低压线路。每一个节点,曹东都绷紧了弦,挑选得力干将前去协调。

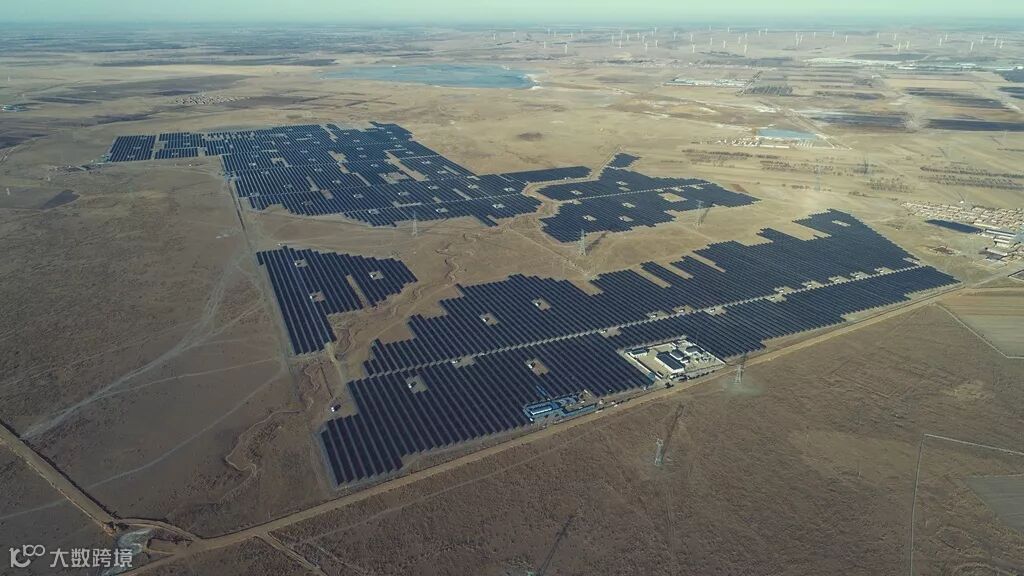

得益于大家的齐心协力,得益于曹东的勇挑重担,88天,一个总占地4000亩、装机总容量100兆瓦的光伏电站诞生了。

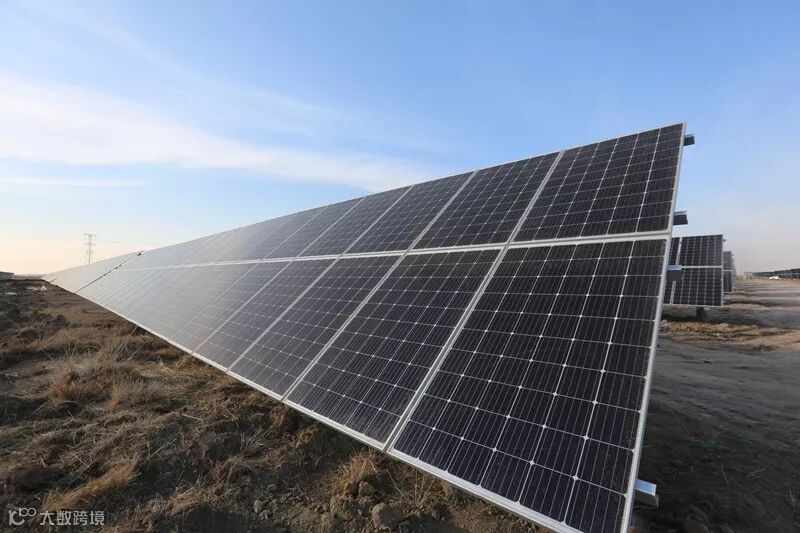

他们创造了奇迹!这是建成了国内单体规模最大的光伏扶贫电站;建设周期比零摄氏度以上作业期缩短一半;创造了建设期无安全事故、无返工率、一次性全容量并网发电的业界最高纪录。
2018年12月30日17时18分,电站第一发电单元并网,当晚,全部80单位接入供电网络!

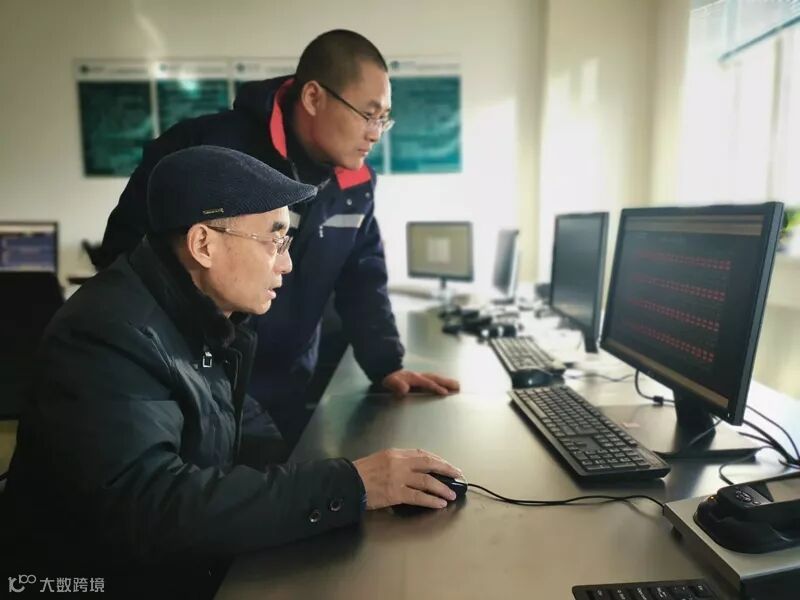

曹东(右二)
曹东的眼眶湿润了。他笃定了可以完成任务,但是没有想到,在大家的齐心协力下,竟然高质量地提前实现了目标。
同样激动的,还有张北县的贫困户。除了前3年的收益全部用于给当地扶贫,国泰绿能公司还从雇用当地村民夏秋季进行锄草工作,并探索在板间草地试验种植一些经济作物,为退化草场的再利用蹚出一条新路。
波罗素贫困户李兆生高兴地说:“我们的大草滩成了致富滩。”
