这是热电厂在历次检修中
展现出的使命担当
作为公司东部"动力中心"
为确保公司各装置停工用能
热电厂必须最晚停工
最早开工
检修早一天完工
生产装置就早一天投运
省下的不仅是时间
还有看得见的效益
为确保检修高效推进
热电厂党政领导班子每天深入一线
靠前指挥,强化统筹
带领全体员工同心同向
全力以赴投入大检修

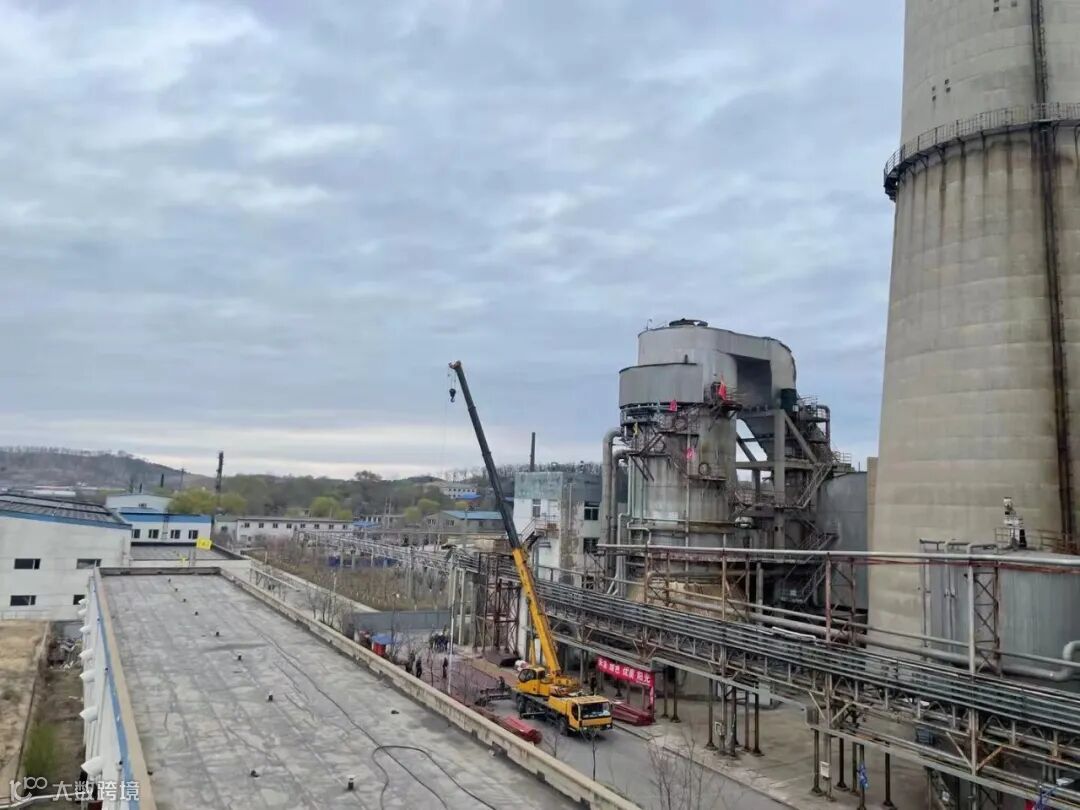

4月11日10时
热电厂11号机炉
完成供能使命提前停工
该厂新厂装置全面进入检修阶段
为公司大检修主线工程加速推进按下“快进键”
怎么这么快?
01
凡事打好提前量,变化来了也不慌!
东部各装置陆续停工
用汽、用电量大幅度波动
热电厂每天与各厂积极沟通
按照实际外供汽量需求
及时调整运行方式
保障东部供能的情况下
推动机炉装置逐步停工
稳妥完成各项界面交接
顺利进入施工阶段
“绿色、安全、节能”
为保证最小物料消耗的基础上
实现自然停工
生产运行部提早编制
全厂装置停工节点一览表
指导各单位做好预判
根据装置停工时间安排物料消耗
做到“低能耗”停工

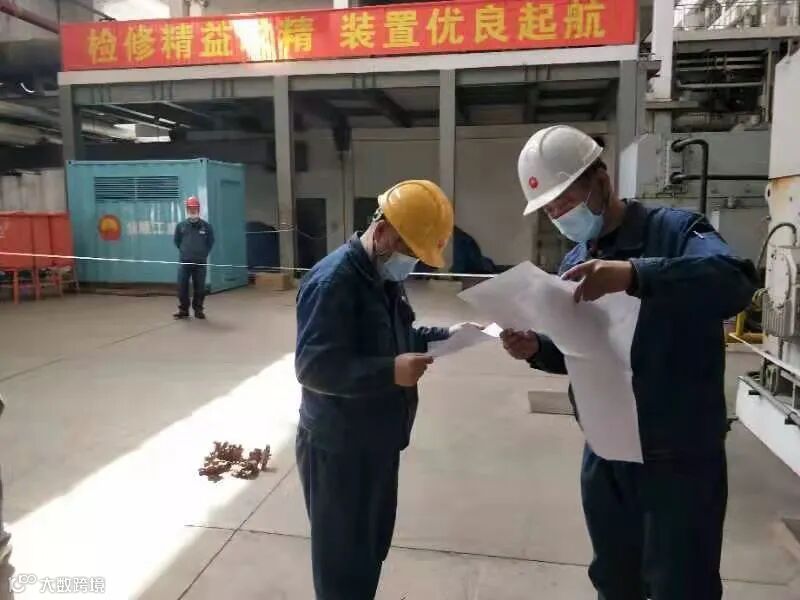

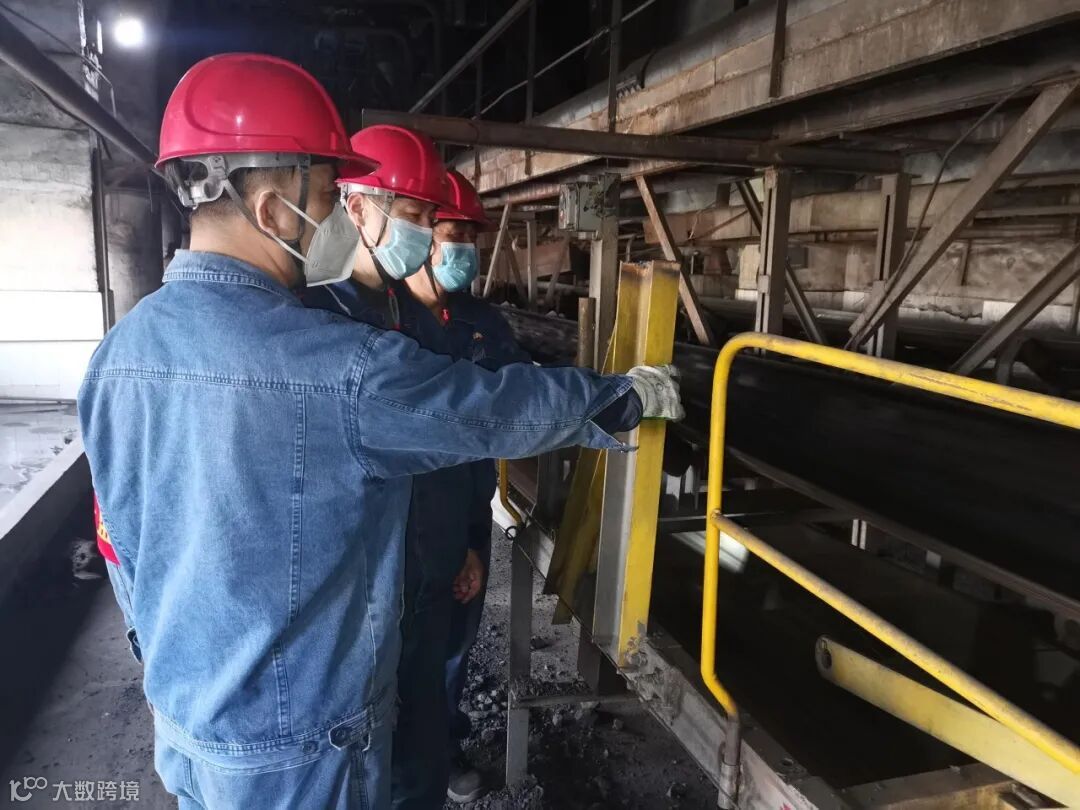

专业管理人员
每天对车间停工方案
和能量隔离以及界面交接等

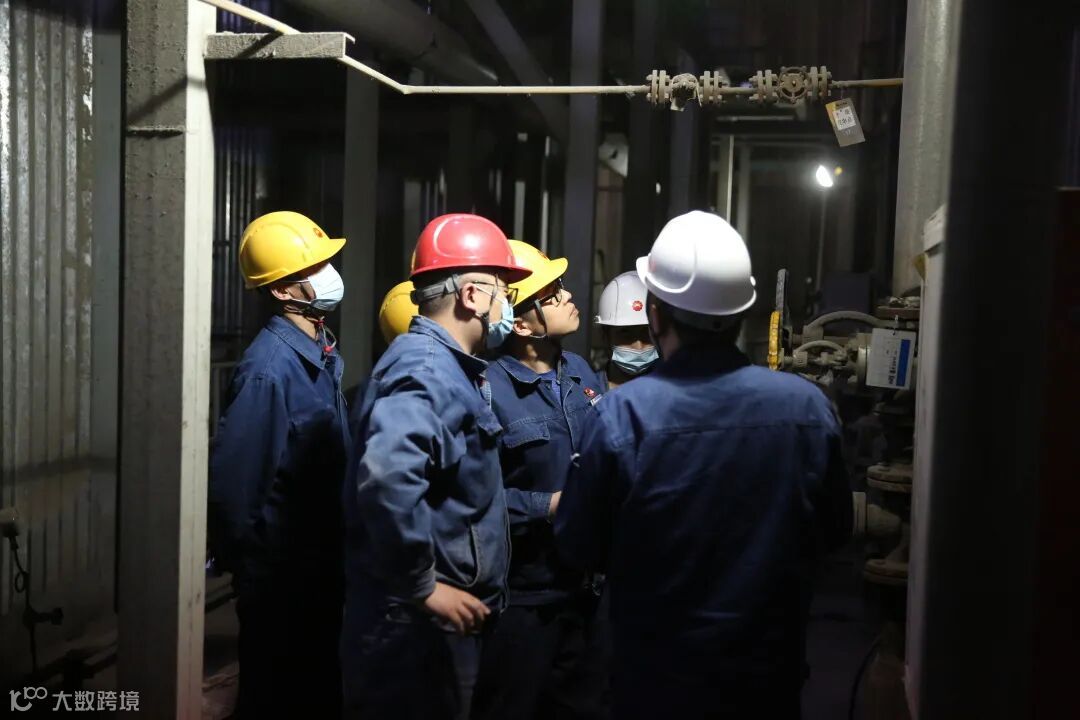

进行现场工作督导
确保有序停工
4月8日
10号锅炉提前4天
完成界面交接
为10号锅炉临时烟囱施工加速推进
争取到宝贵时间
02
全员规范搞操作,不仅安全还省钱!
新厂停工期间
电厂根据各厂用电量下降情况
及时安排11号机高压加热器
和抽汽解列进行降负荷运行
保持元化线始终处于
供受平衡运行状态
与省调积极沟通
根据东部各厂用能情况
随时做好停机准备
避免元化线上网运行
节约生产成本
针对用能需求变化
指导装置经济运行
通过提高抽汽率5%
每小时提高发电量10千瓦
坚持创造可观的经济效益
在大检修期间
1号主变预计停用16天
电厂提前办理电气系统1号主变压器停用手续
为企业减免基本电价费211万元

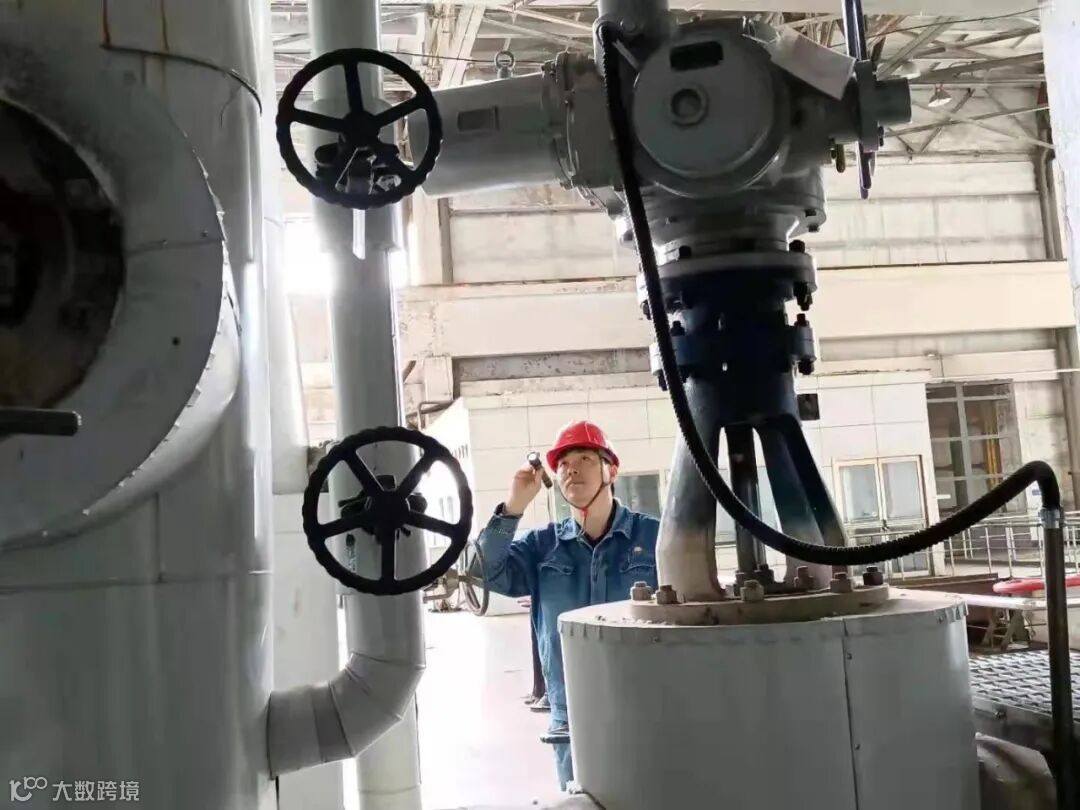

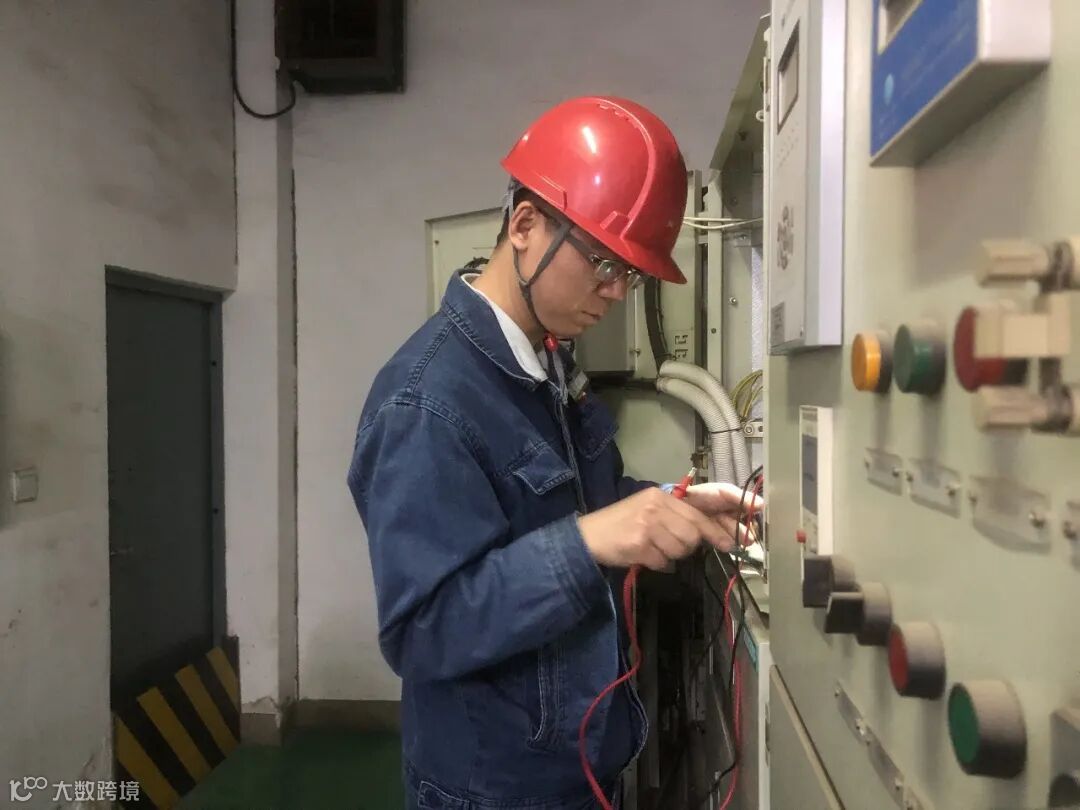

为确保电气系统停送电工作安全进行
电气车间管理人员全程协调停送电工作
规范做好停工机组
锅炉附属设备停电及能量隔离工作
建立上锁挂签登记表
让能量隔离工作有据可查
施工现场锁具、标签填写规范,悬挂标准
严格执行电力行业安全规范
实现新厂停工全程停送电操作“零差错”
03
团结一心有干劲儿,一切为了大检修!
遥想去年冬季
新厂三台锅炉轮停消缺
老厂主蒸汽系统隐患治理
两个工程顺利完工
生产装置功效得到显著提升
一季度生产经营形势持续向好
利润达到462万元
实现首季安全生产开门红
今年大检修
热电厂依旧保持超强凝聚力

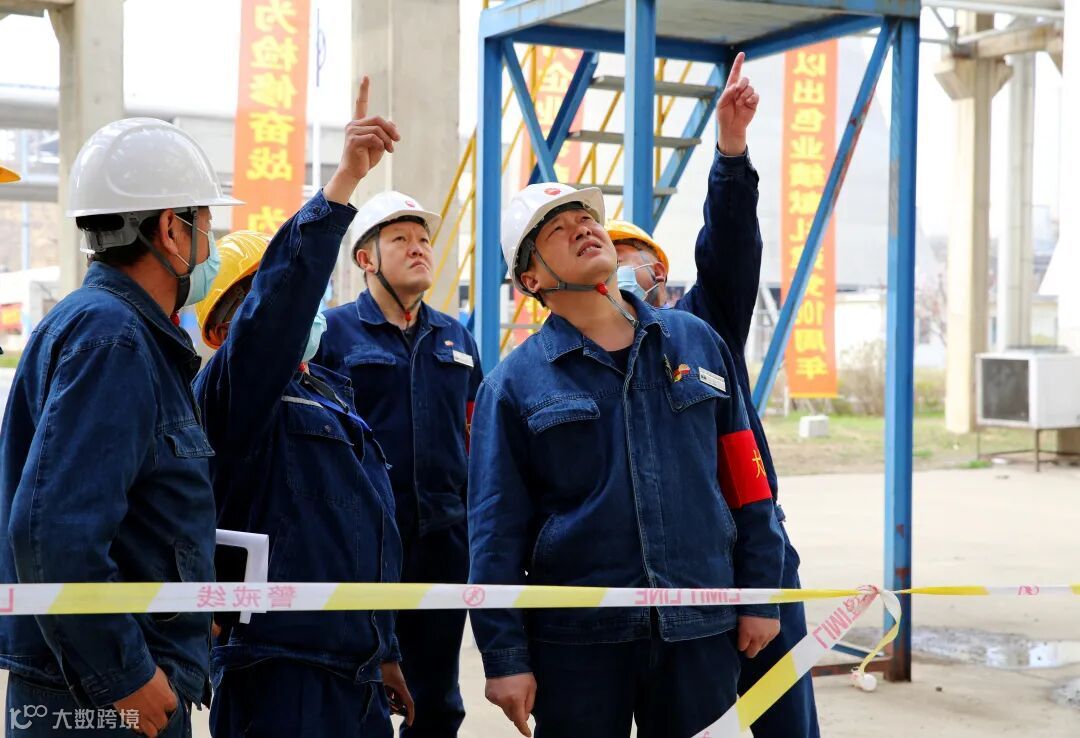

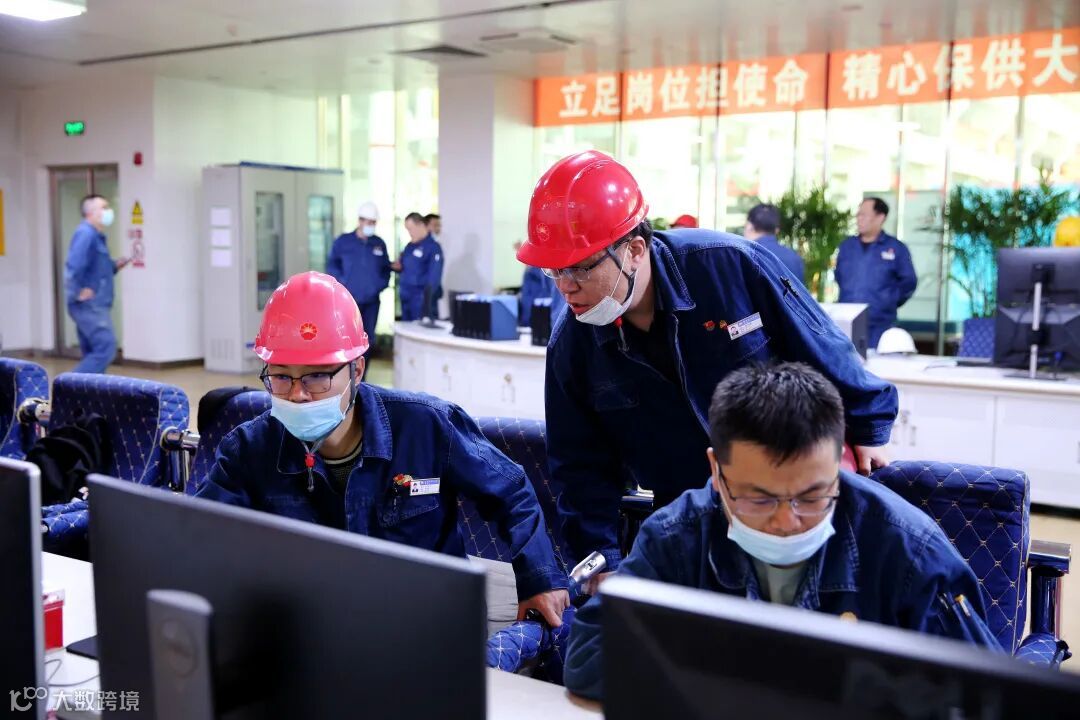

厂领导班子靠前指挥
每天深入检修一线
第一时间现场解决问题

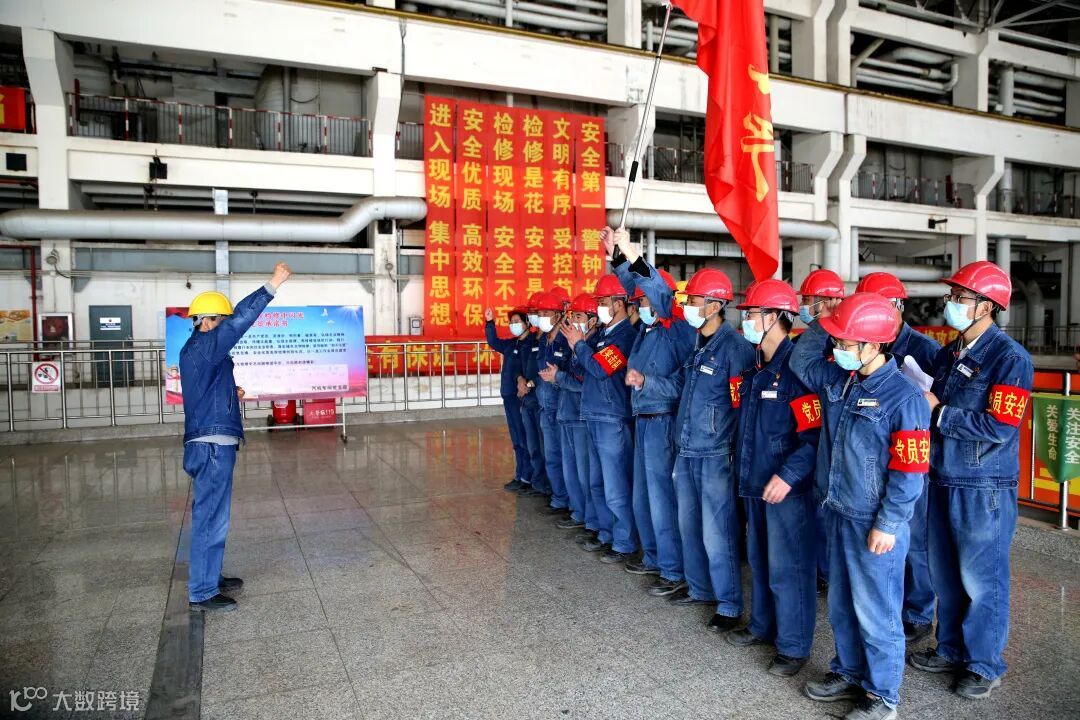

召开党群部门融入大检修工作会议
成立党员突击队
做好检修突击攻坚和服务保障工作
为确保大检修工期进度“加码”
大检修领导小组带领各职能部门
突出现场管理
全面做好大检修中
安全、质量、环保、文明施工等方面管控
实现指挥协调有条不紊
施工作业安全有序
质量速度齐头并进
大检修各项工作高效推进中
目前,热电厂老厂装置保持供能
随时关注公司供能需求
做好停工准备
截至目前
检修项目开工17项
全部按照计划工程量高效推进中
这!
就是电厂速度!
