大数跨境

烯烃厂给排水车间全面完成全厂地下管网阴极保护工程项目【奋进之路】

烯烃厂给排水车间全面完成全厂地下管网阴极保护工程项目【奋进之路】 抚顺石化人
2020-11-23
1
导读:烯烃厂给排水车间全面完成全厂地下管网阴极保护工程项目。

为提高全厂循环水线、消防水线、生产污水线、生活污水线等地下管网系统的运行周期,中油集团2016年批复了烯烃厂地下管网系统的阴极保护工程项目,该项目选取的技术措施是采取外加电流形式安装恒电位仪、在周边或屏蔽区域追加镁合金牺牲阳极。

该项目的阴极保护对象包括循环水管道24.92千米、消防水管道16.10千米、生产水管道6.14千米、生活水管道0.47千米、污水管道11.76千米、装置工艺管道3.61千米,总保护长约为63千米,管道外表面积合计达120880平方米。

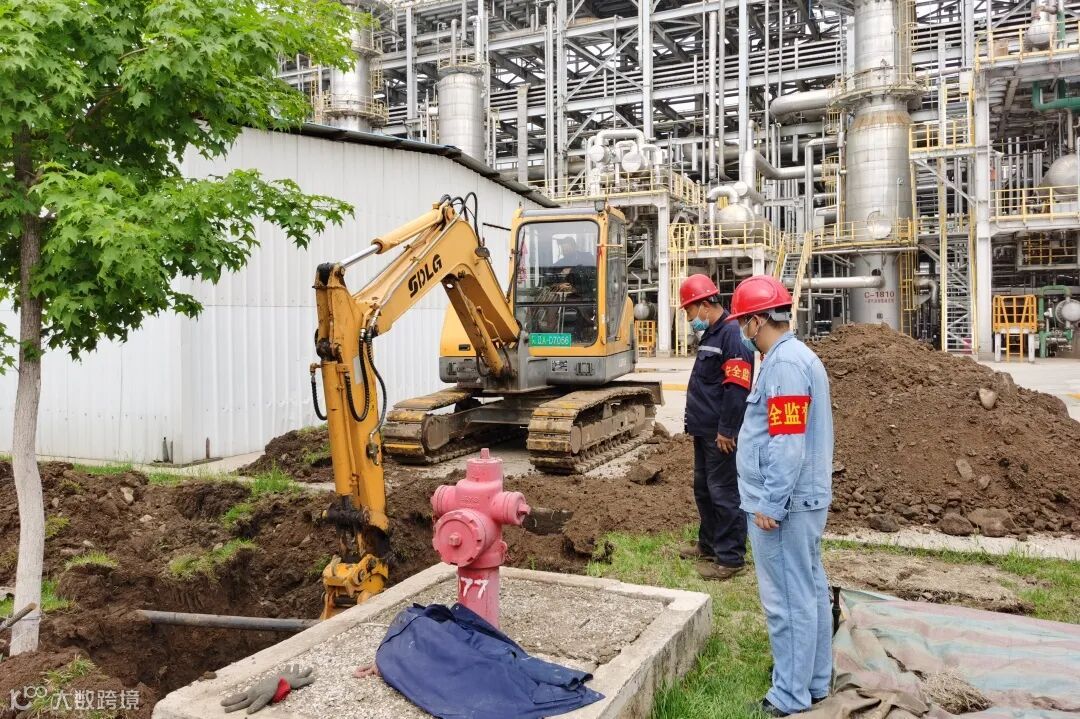

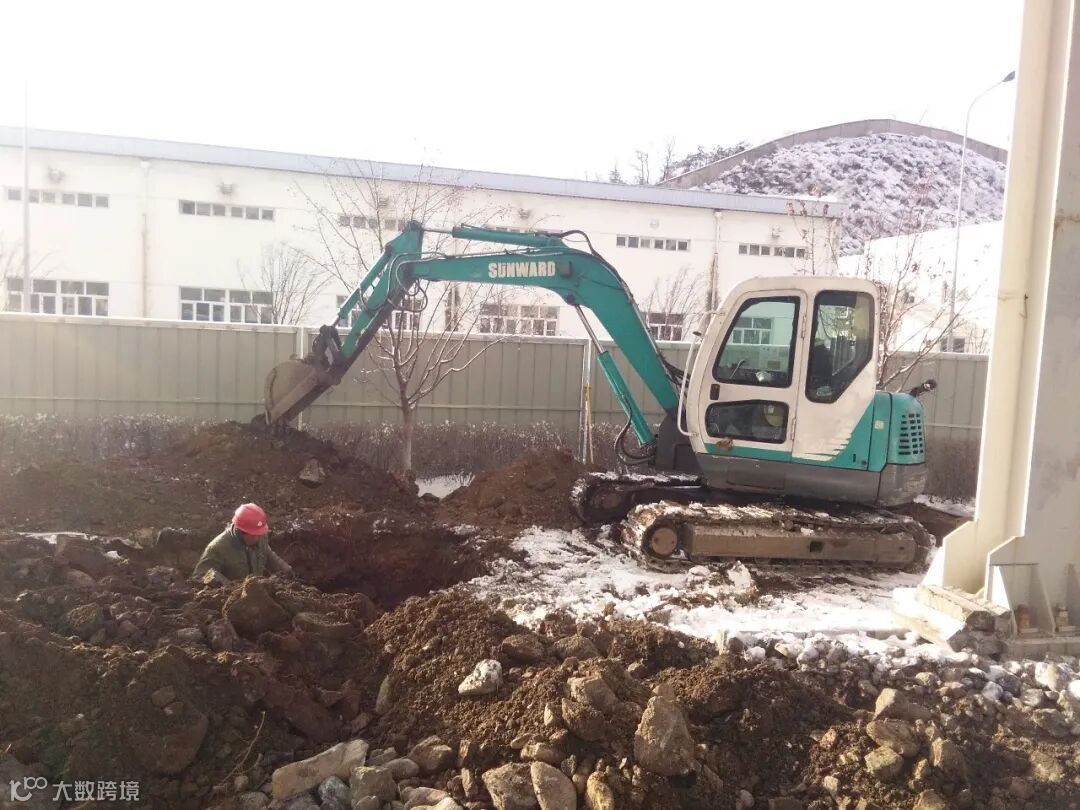

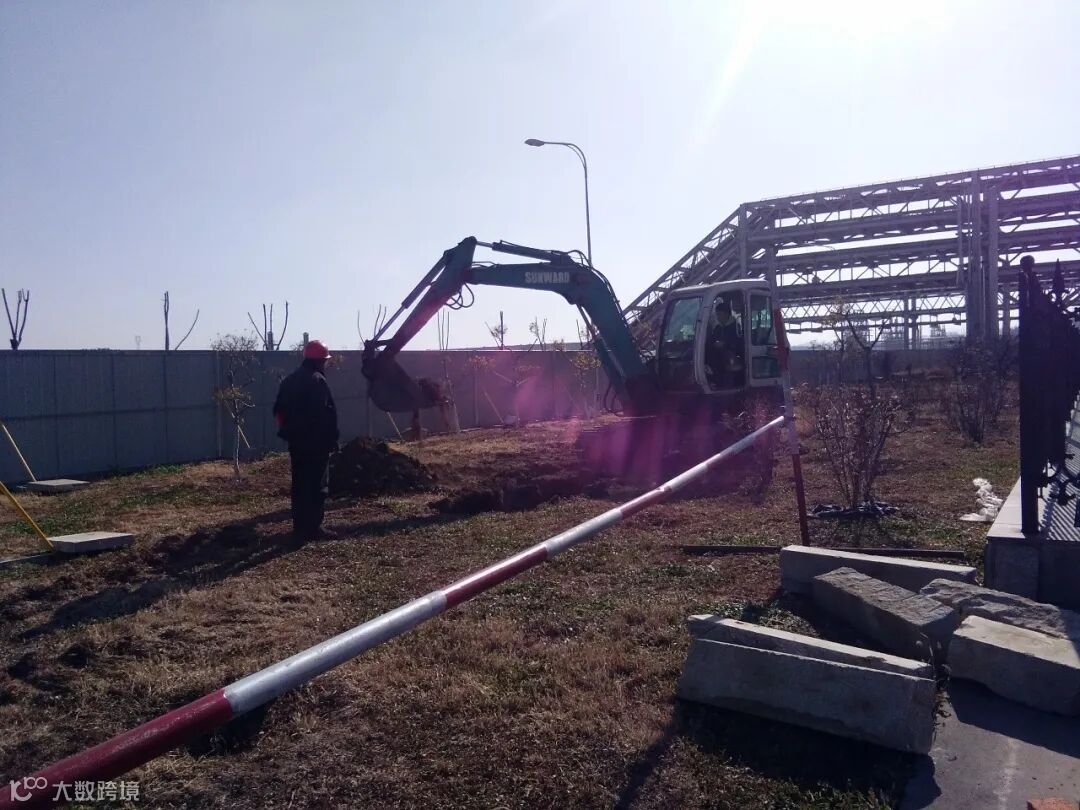

该项目于2019年11月1日开始动工,历时1个月完成了第二循水场、北总变、消防水站区域地下管网阴极保护的施工;2020年4月13日恢复施工,经过将近7个月的时间先后完成了PP、乙烯、丁二烯、丁烯-1、芳烃、LLDPE、常压与压力罐区、丁苯橡胶、HDPE、净水、空分、仓储、第一循环水场、厂前区等剩余区域地下管网阴极保护的施工;截止今年11月6日,全面完成了该工程项目的施工。

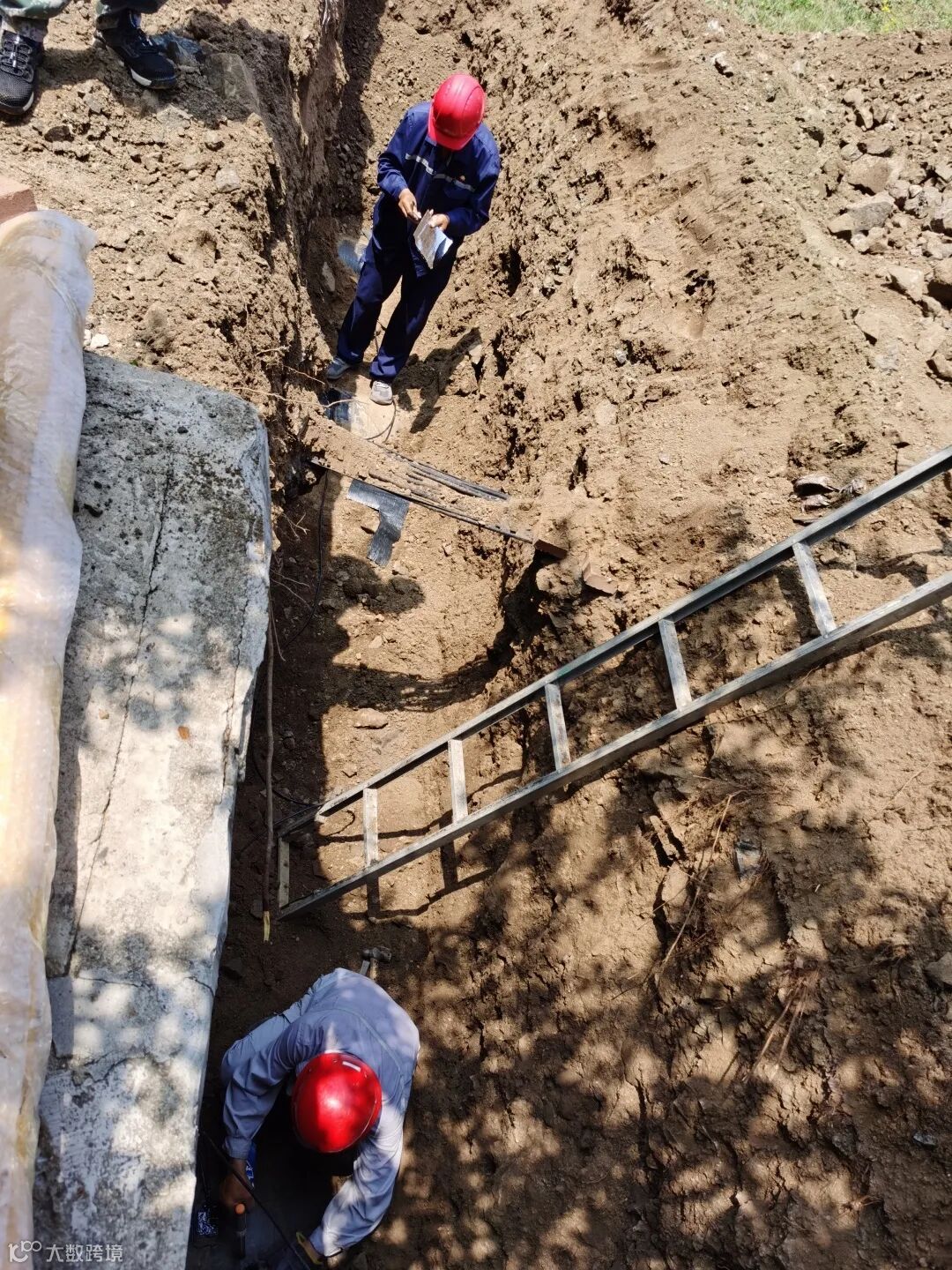

从2019年施工开始,该项目共历时8个月时间,发生各类作业许可500余张,全程挖掘电缆沟长度10983米,挖掘/回填土方6150.48立方米;挖掘辅助阳极坑810个,挖掘/回填土方5467.5立方米;寻找地下管线焊接电极挖掘作业坑(安装电极、回流点测试桩坑)162个,挖掘/回填土方4860立方米;铺设电缆共计116322米;破路面(或硬化地面)34处,总长度3681.6米;施工现场设置防护围挡10983米;硬化地面恢复4825.2平方米。

#冬季施工现场

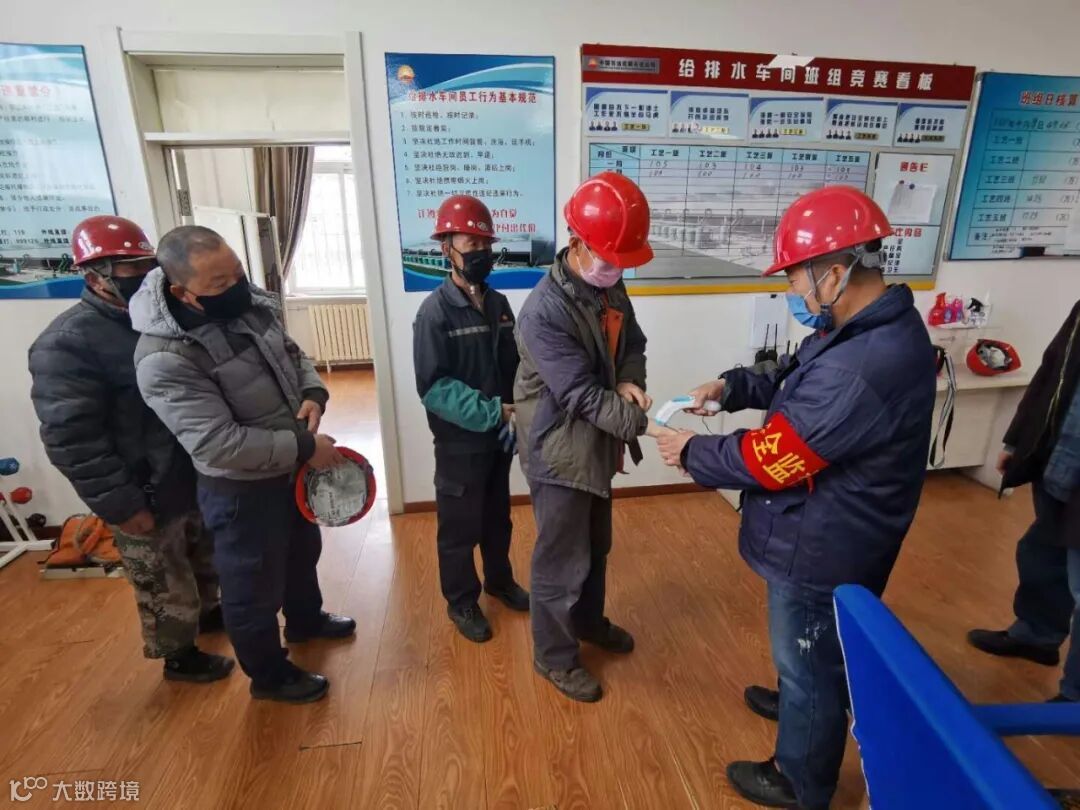

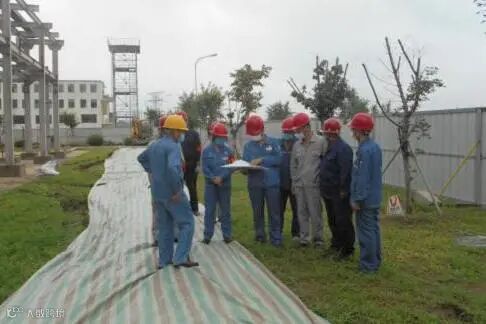

在项目实施的8个月时间里,给排水车间克服严冬与酷暑,克服施工区域跨度大,克服疫情防控等困难,积极推进项目施工,全过程加强安全管控,严格开具各类作业许可,认真安排人员监护,严格执行作业升级管理与“区长”制挂牌管理,施工全过程实现了“安全、文明、优质、高效”管理,地下管网阴极保护项目的全面完成,为全厂地下管网系统的长周期安全运行奠定了坚实基础。

作者|贾俊杰

责任编辑|林海 来桂杰 朱岚

平台编辑|张运泓 李春江

审核|毛军 孙世杰

【声明】内容源于网络
0
0
抚顺石化人
中国石油抚顺石化公司新媒体信息发布平台
内容 5424
粉丝 0
抚顺石化人 中国石油抚顺石化公司新媒体信息发布平台
总阅读7.8k
粉丝0
内容5.4k
