5月13日早7:48分,经过3天的紧张调整运行,乙烯厂环氧乙烷/乙二醇车间空分装置提前16小时成功采出合格氮气!经过检修洗礼的装置经受住了实践的检验,车间空分工段检修圆满收官。
全力以赴
72小时
4月12日17:15分,空分装置彻底切断氮气外送,工段检修的集结号正式吹响!
2021.4.12
闻令而动 不胜不休

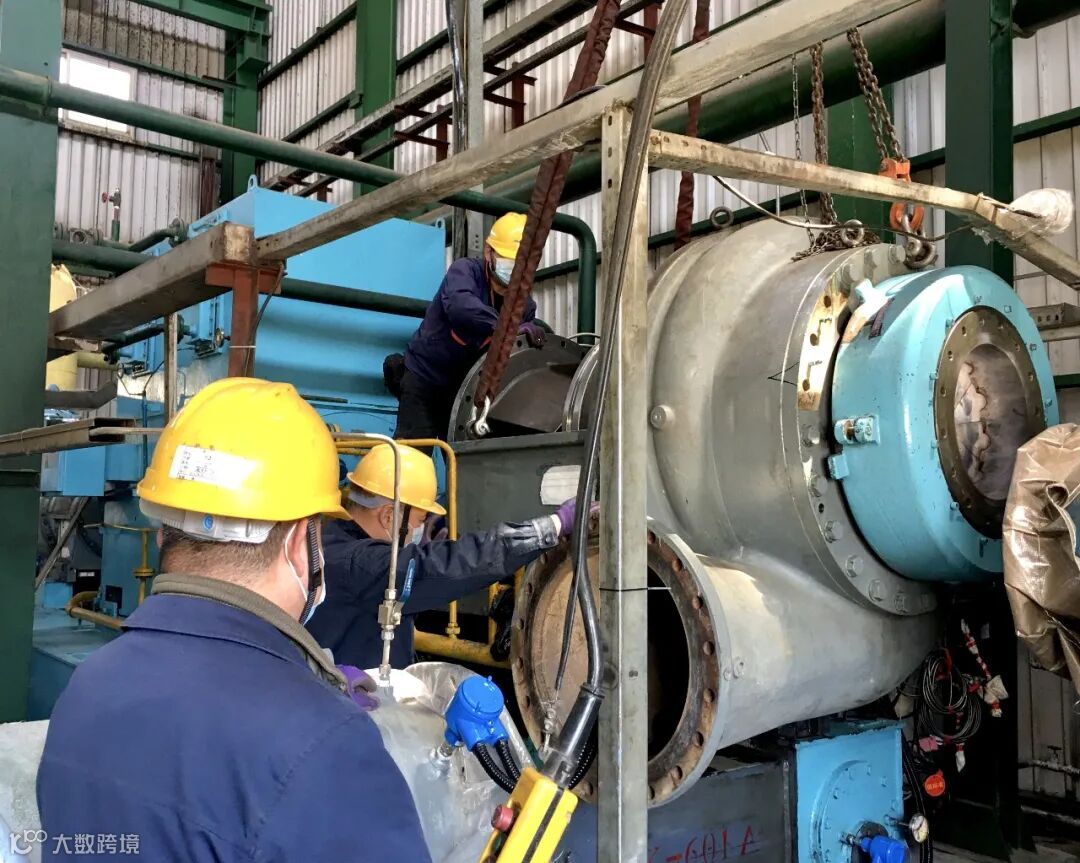

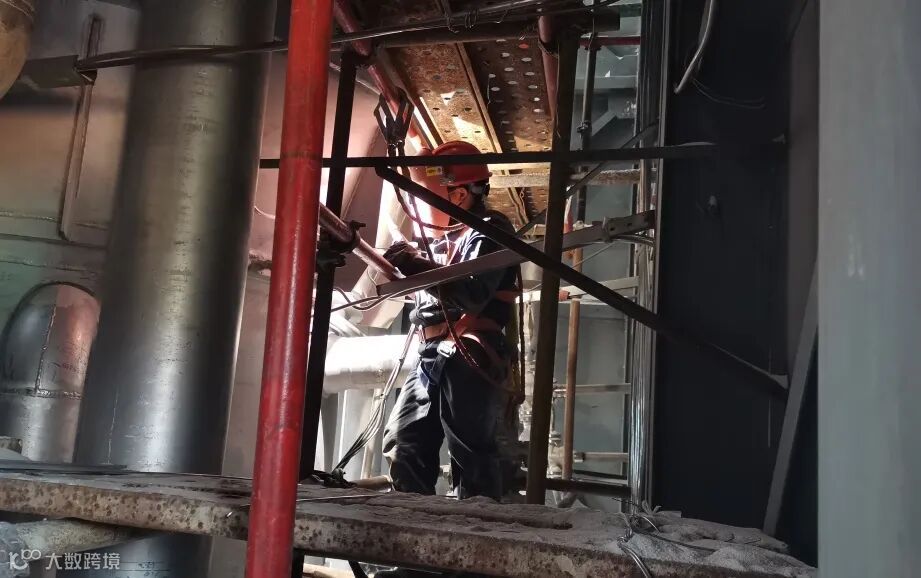

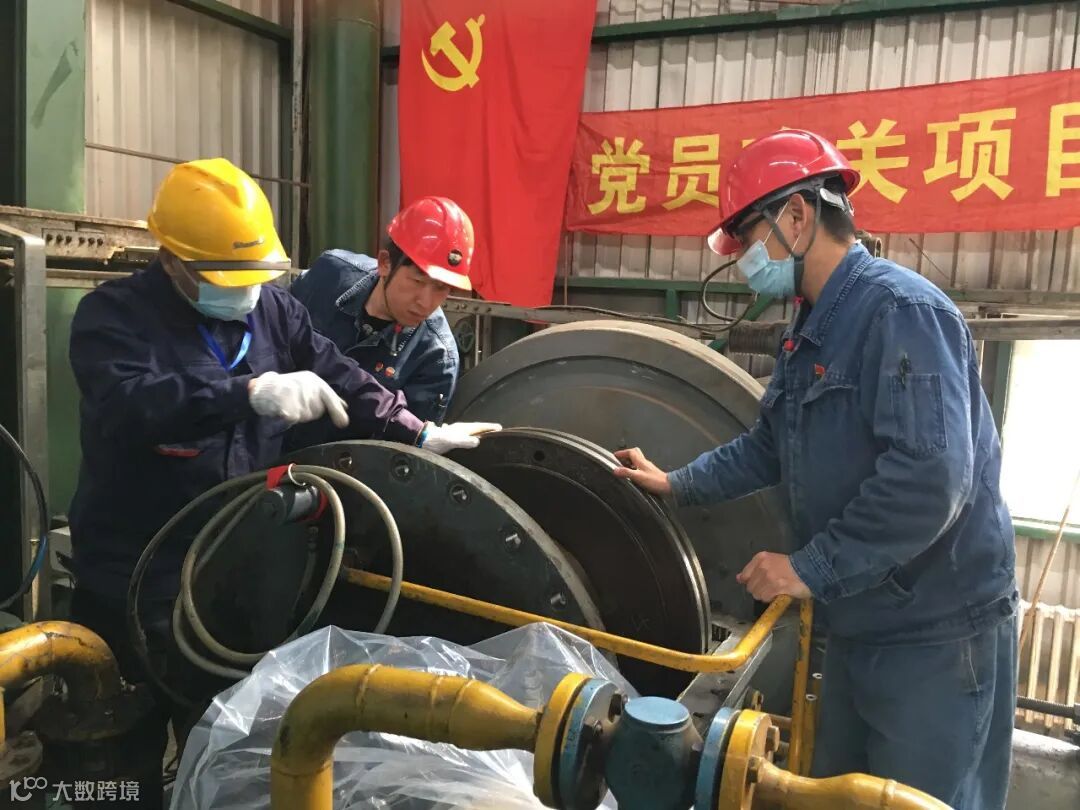

4月15日,公司级大机组K601空气压缩机检修开始,该项检修是车间党员工程,在机组检修过程中,车间党员靠前站位,攻坚克难,用熠熠党徽给党旗增光添彩!
众志成城
没有战不胜的困难!

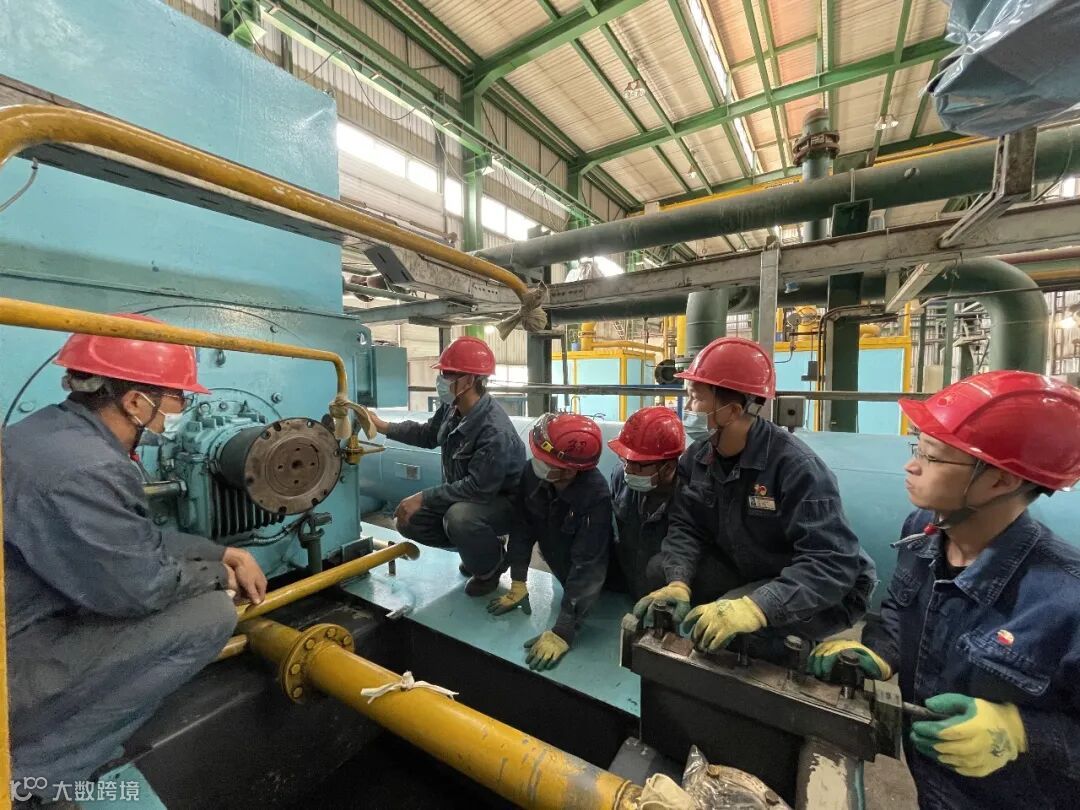

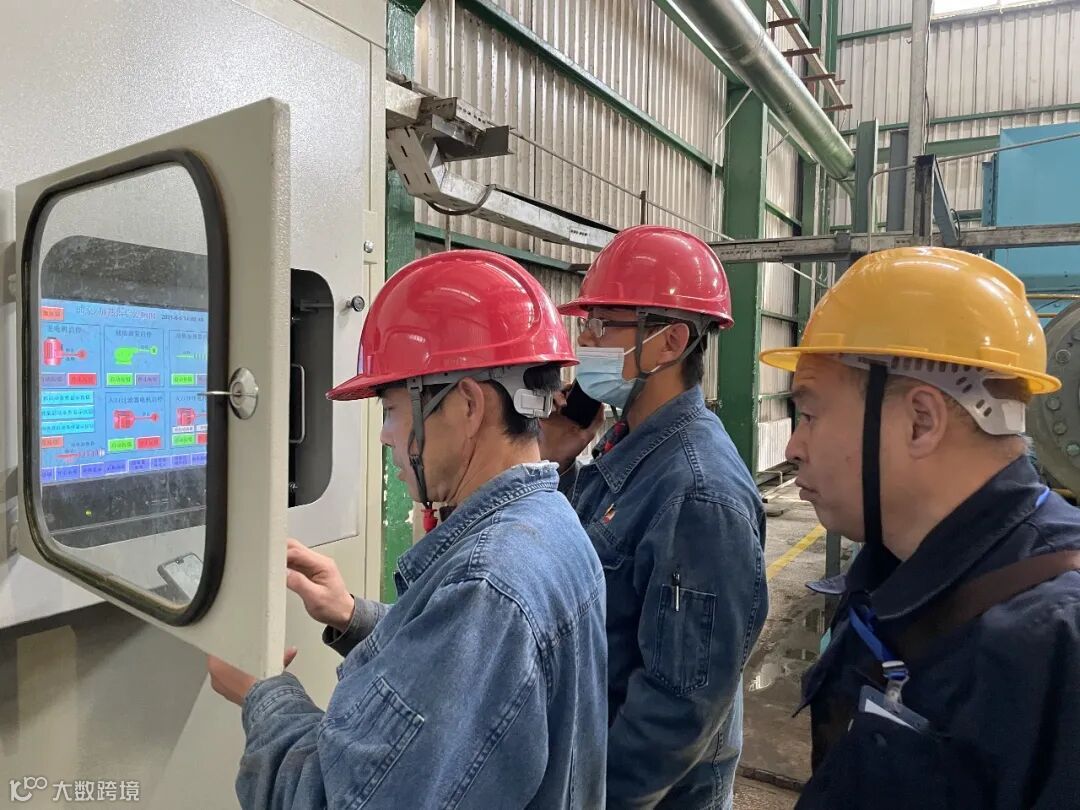

5月5日14:13分,K601开车成功,历时21天的机组检修工作完成,焕然一新的K601各项运行参数达标,机组处于最优运行状态,为装置原料气输送及生产长周期运转奠定基础。
修必修好 不负众望
K601开车成功

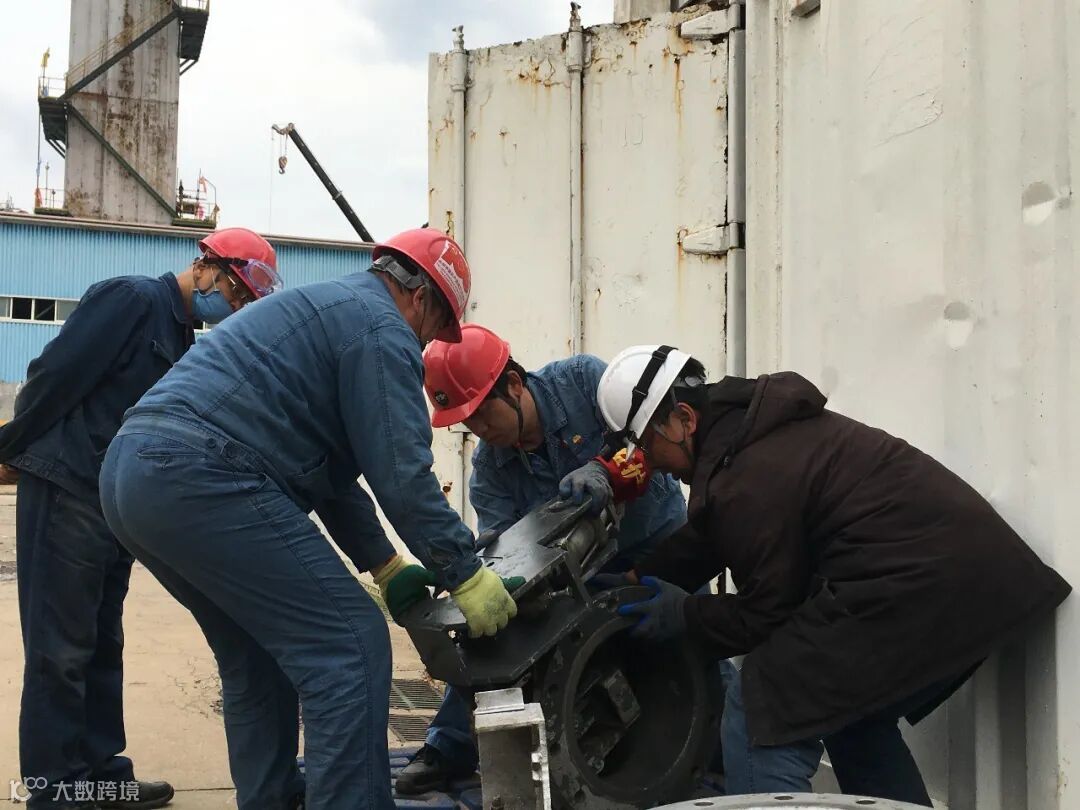

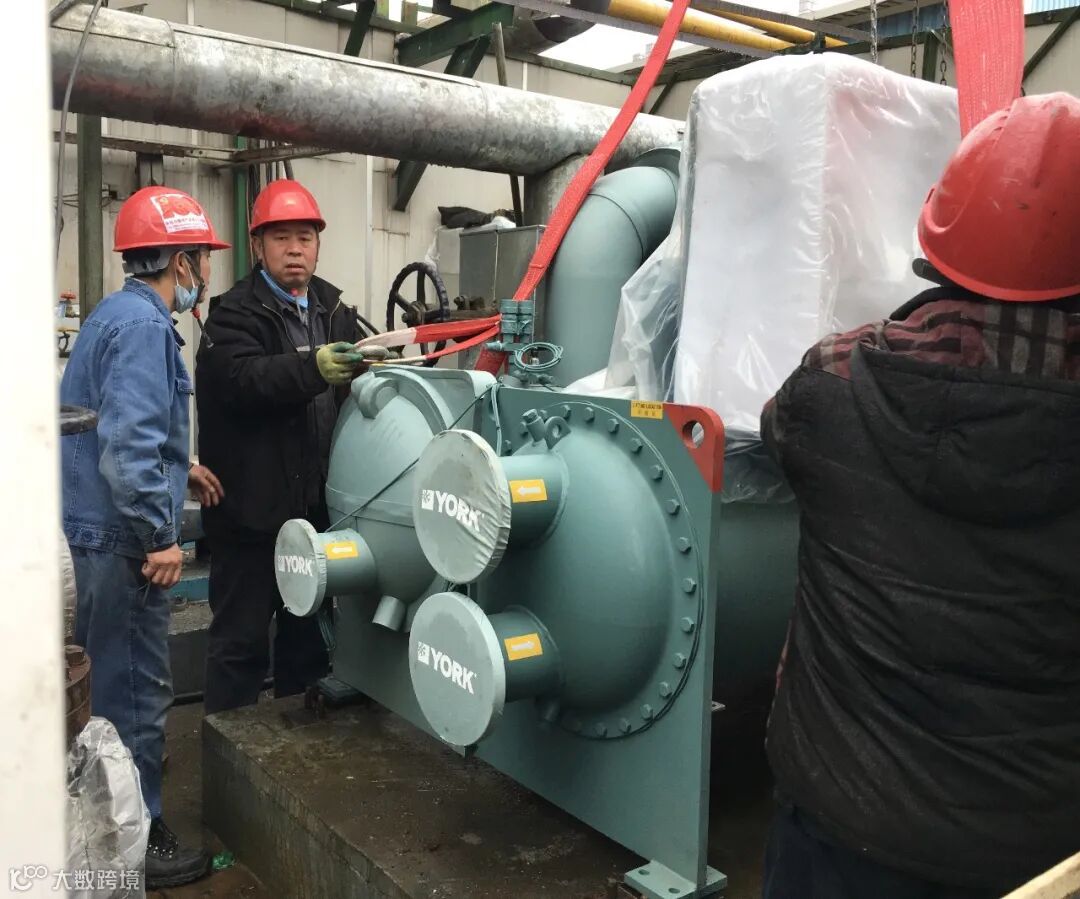

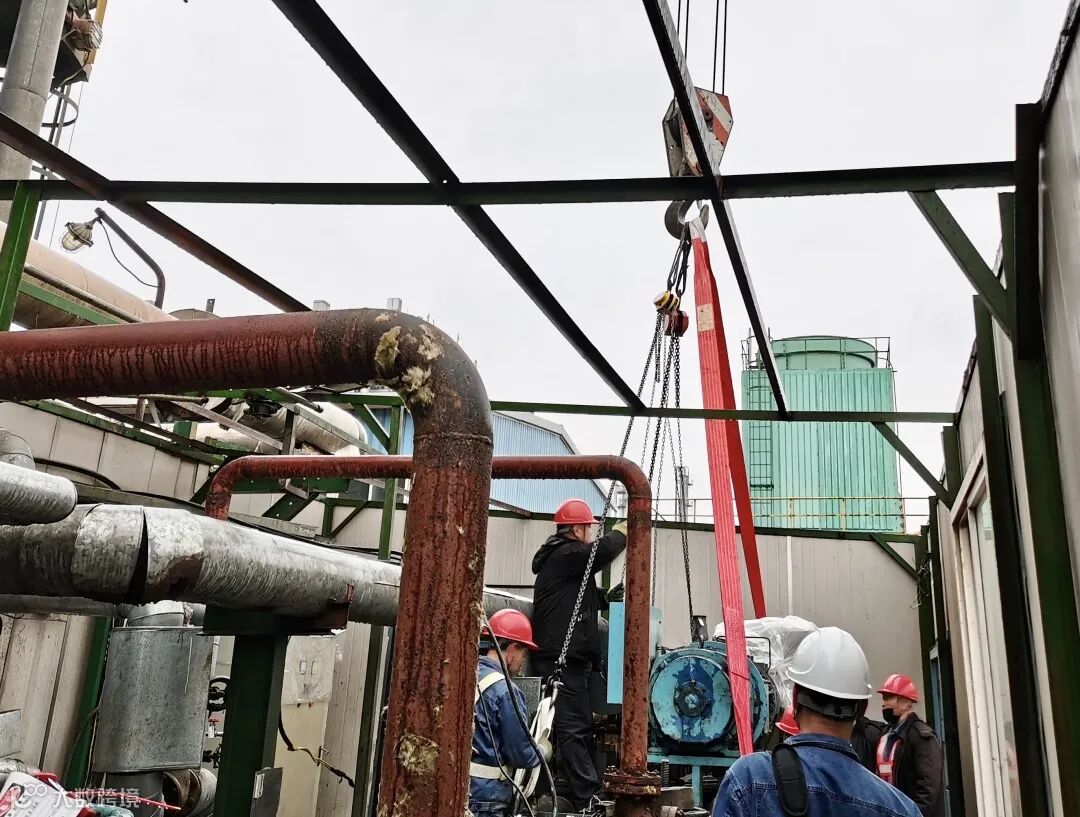

4月17日10:50分,Z601冷冻机新老交替吊装完成,全新“上岗”的新设备将更好地肩负起为CT607塔内介质冷却及去除杂质的使命。
旧设备功成身退

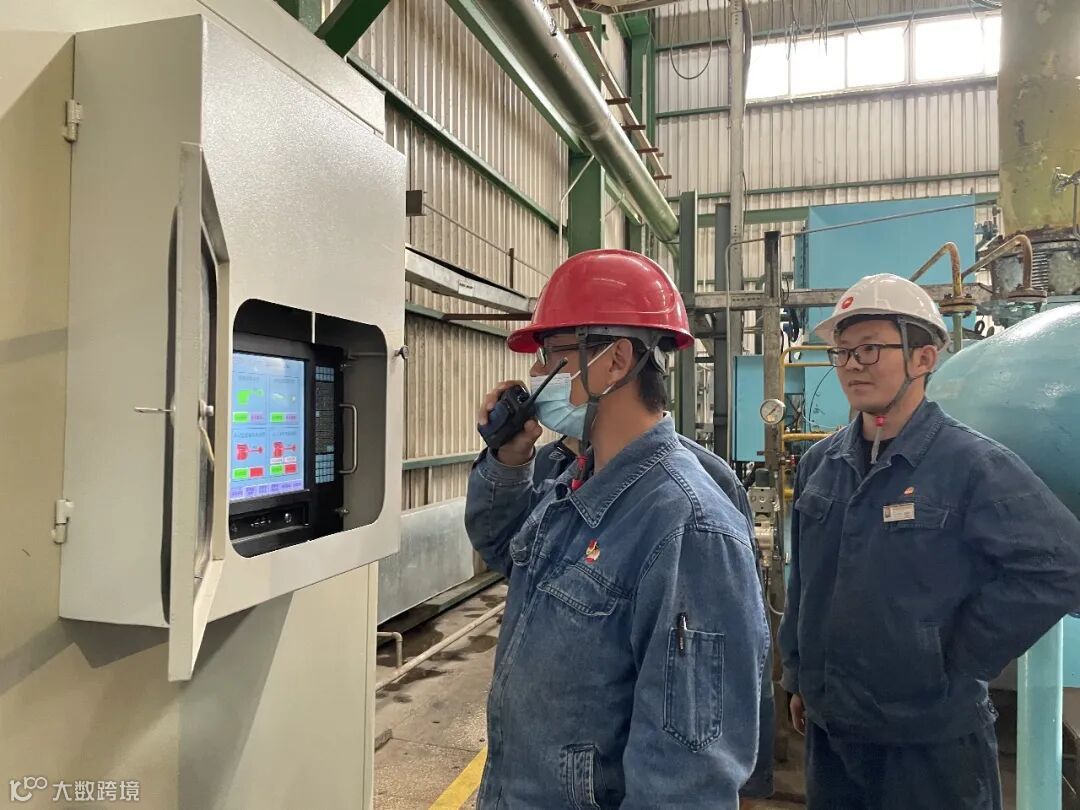

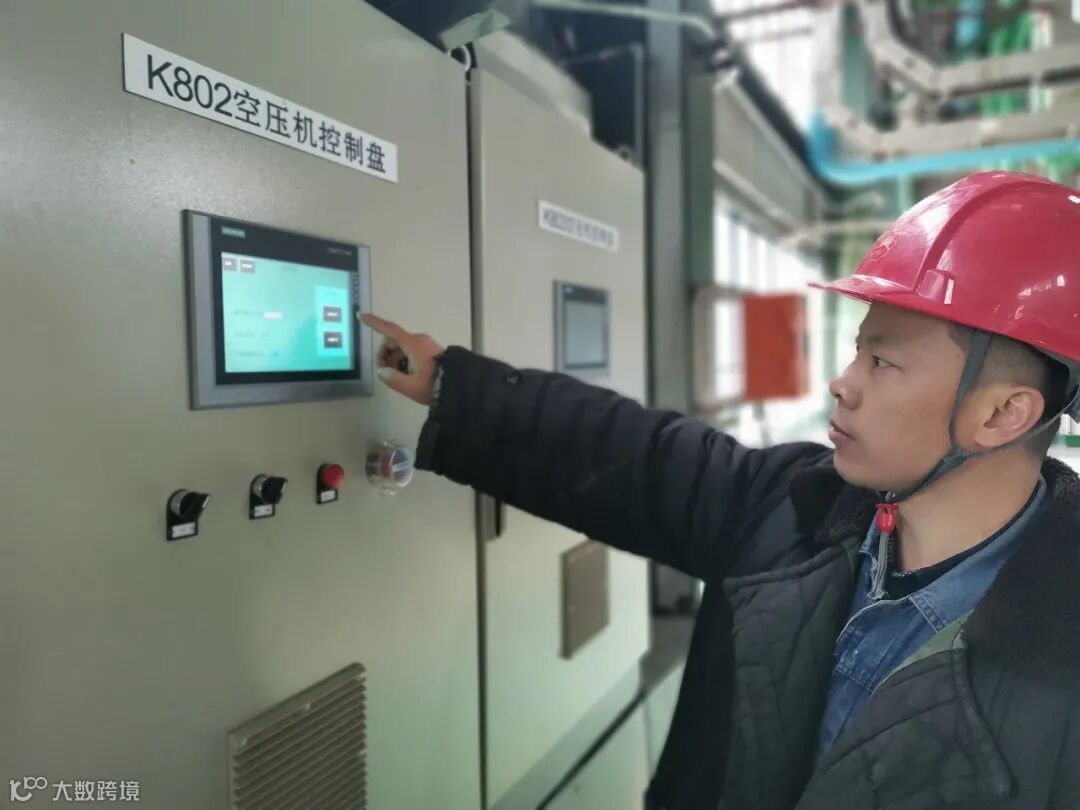

4月29日9:40分,空压站K802压缩机启动,仪表风外送恢复,空压站板块如期完成23台阀、两台机组的检修项目,担负起用户厂检修末期的仪表风供给任务。
5月1日,两台分子筛吸附器R601、R602开始回装,更换三剂后的分子筛吸附器吸附能力增强,原料气将更加干燥、纯净,极大满足生产负荷需求及装置运行平稳,实现本质安全。
严把质量关

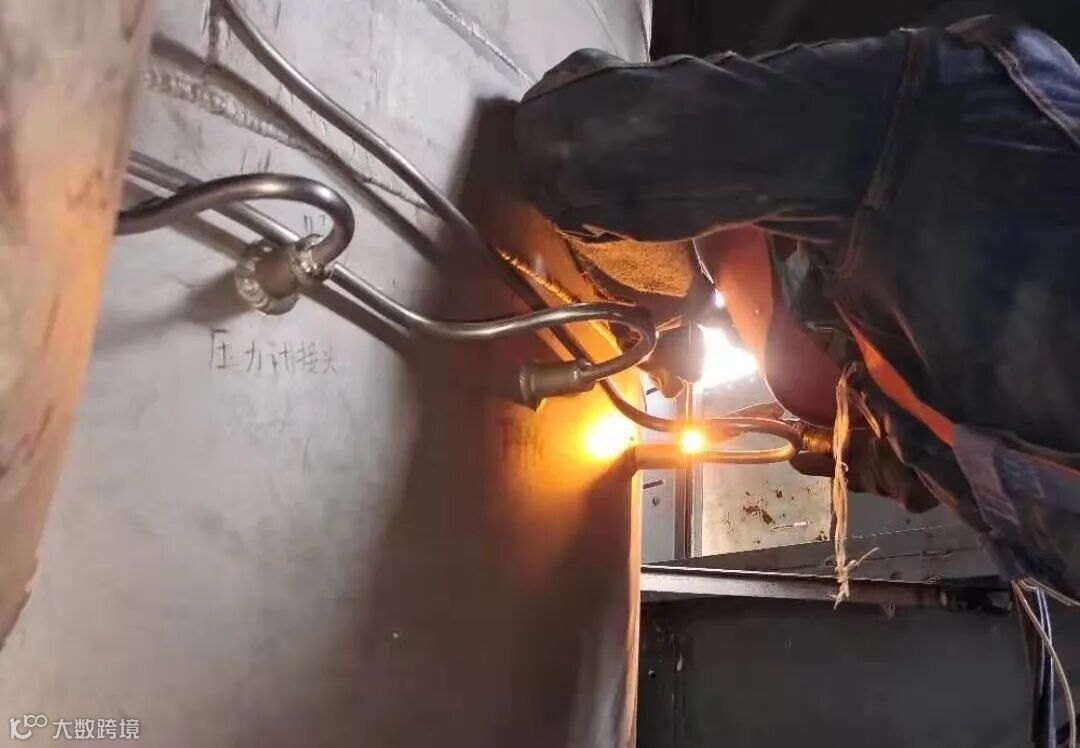

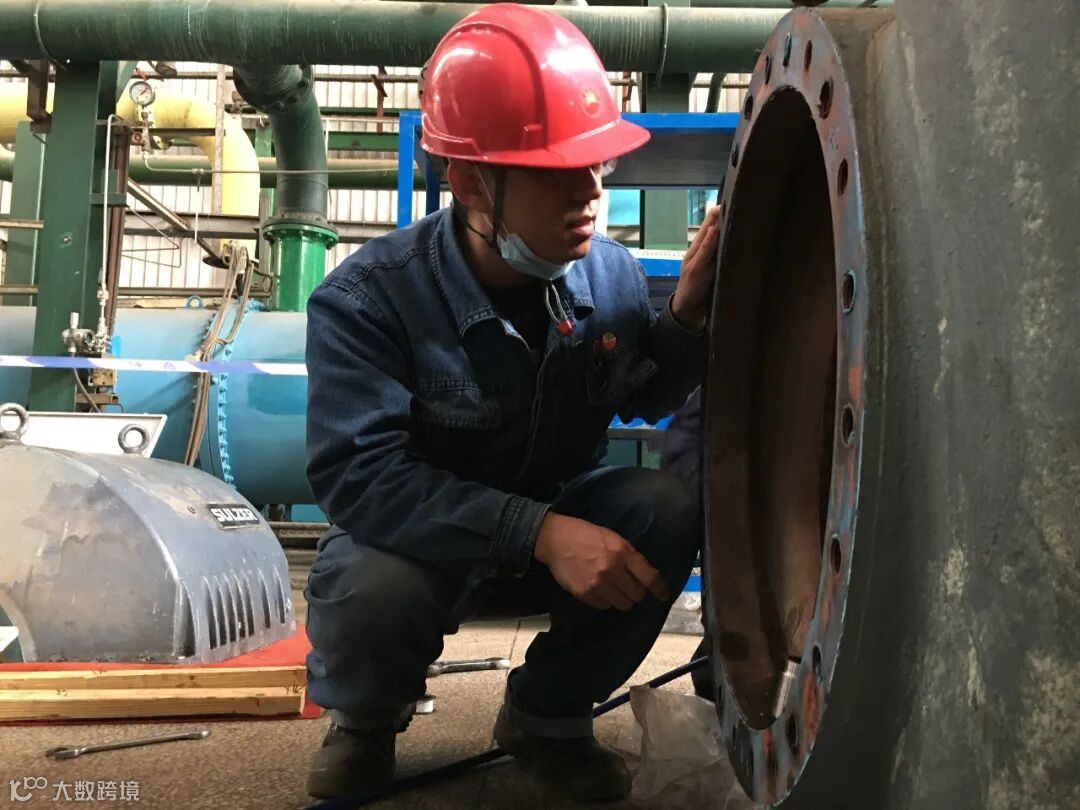

冷箱导压管更换是此次空分装置检修的重点项目,因冷箱内导压管老化腐蚀出现泄漏,需对30根导压管进行全部更换。

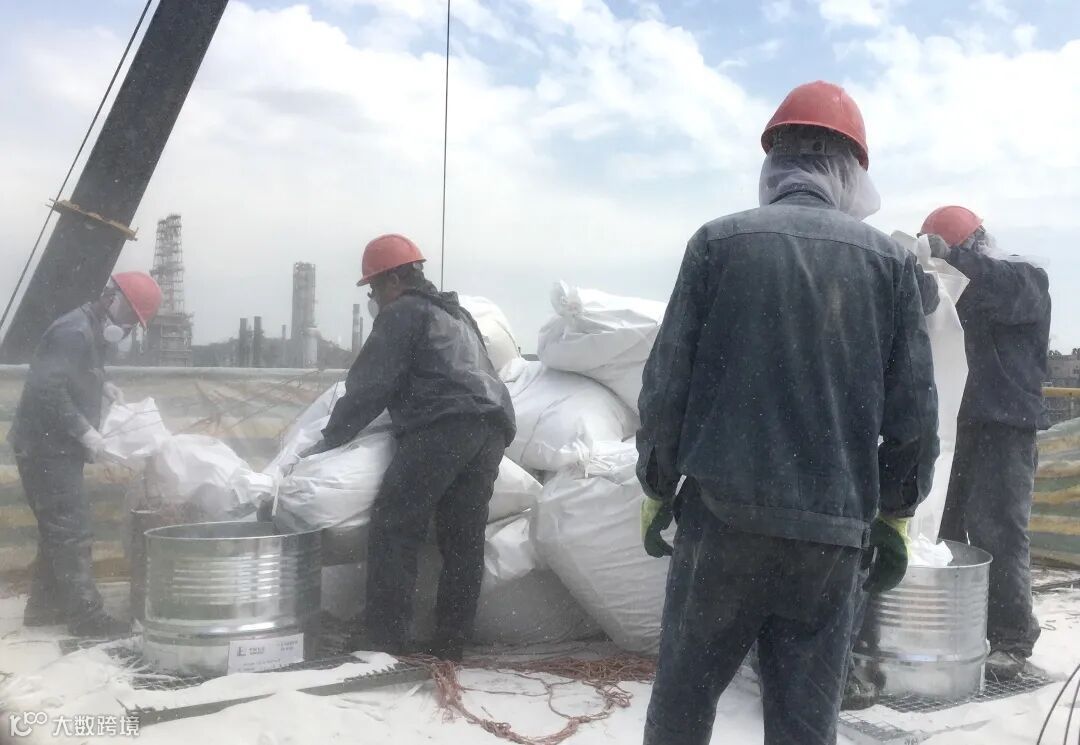

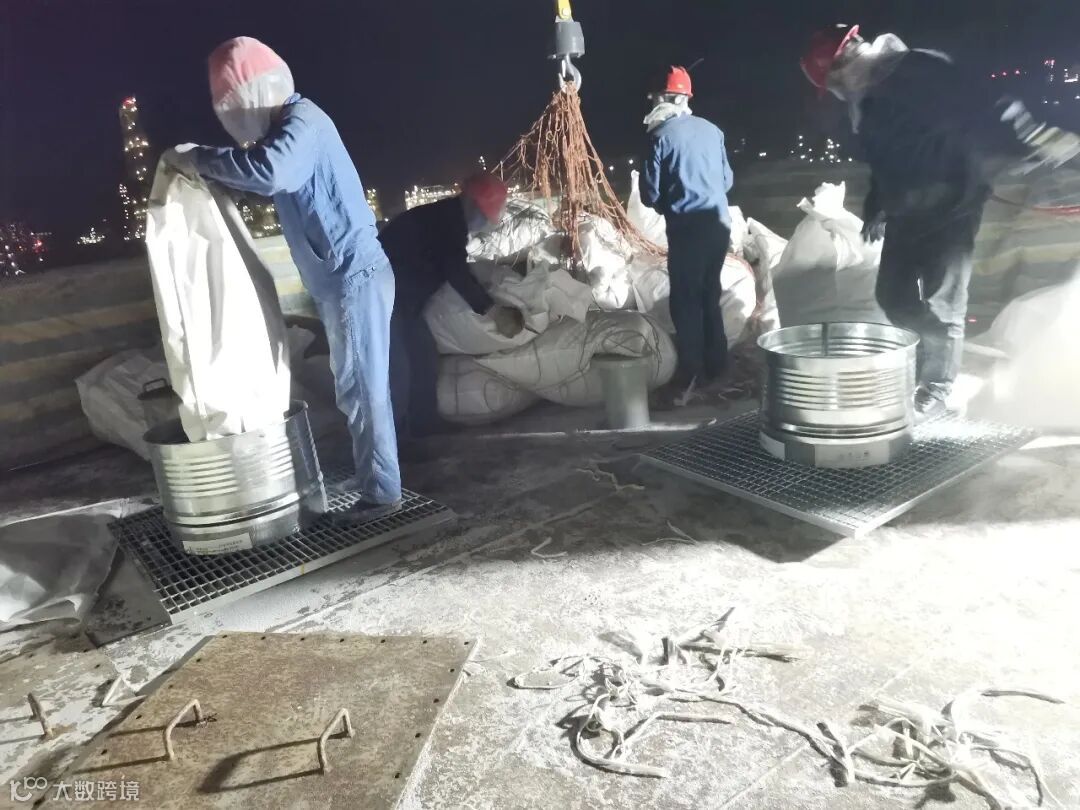

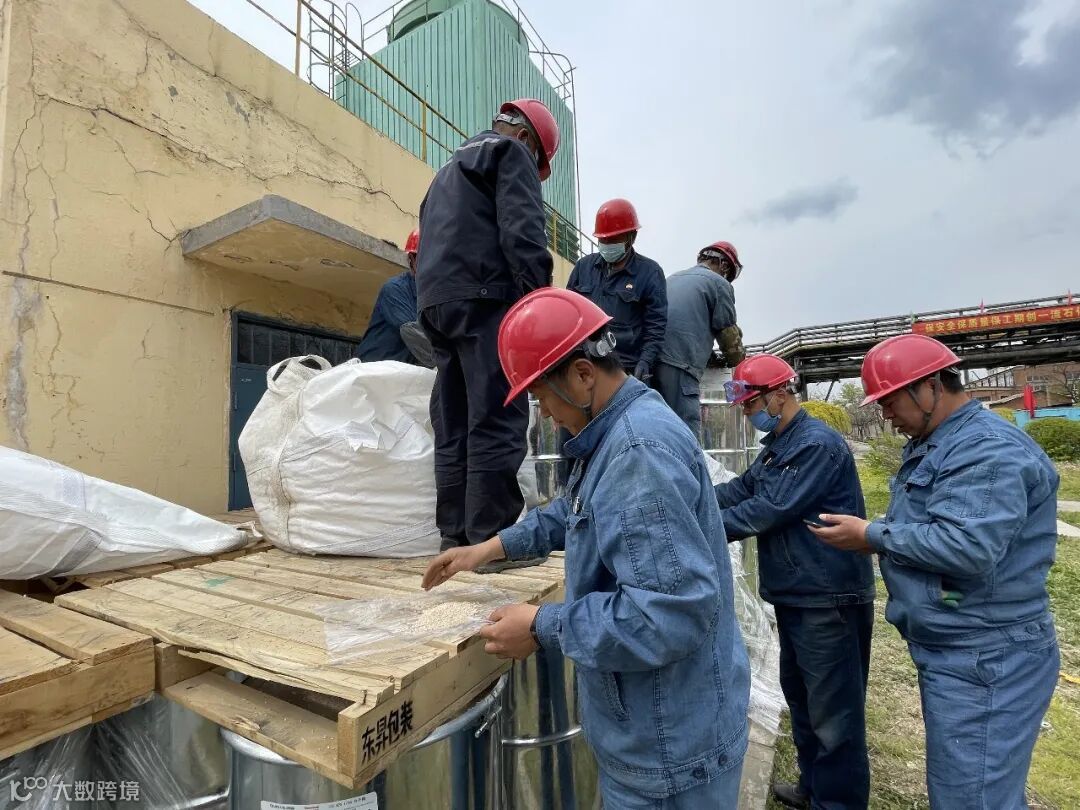

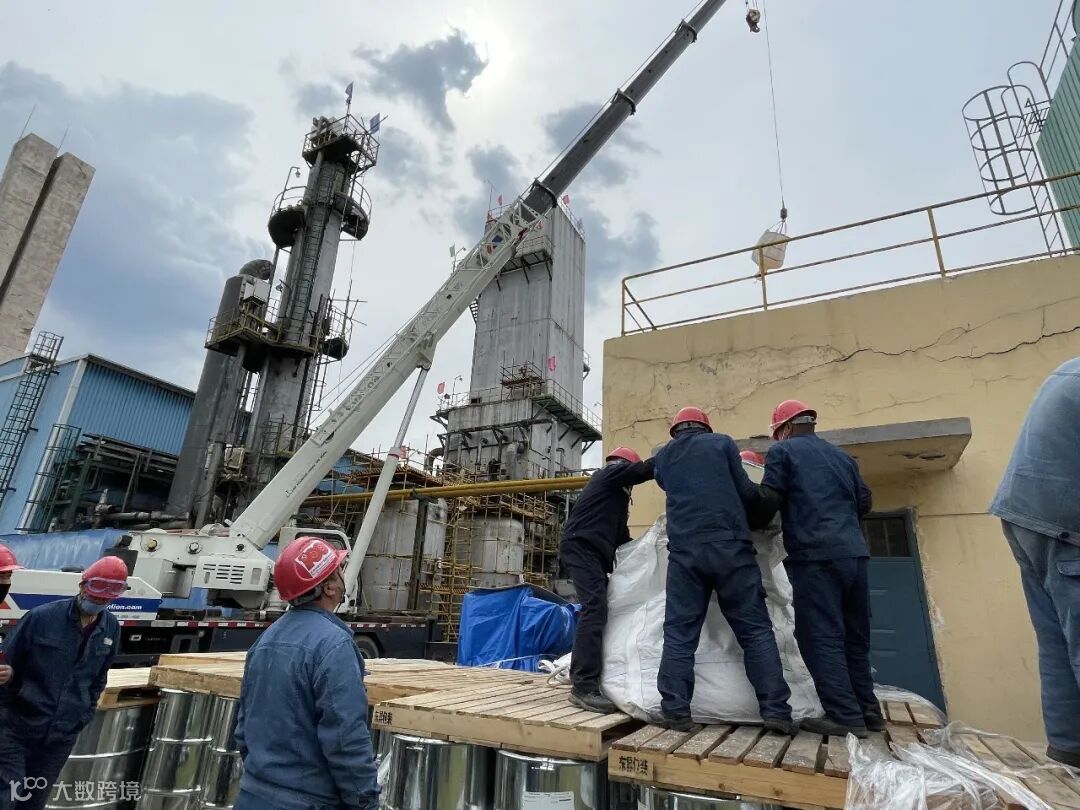

冷箱内充满了用于保温的近75吨、1200立方米的珠光砂,只有将其扒出才能满足施工条件。珠光砂剂量大、体积轻,一遇刮风就漫天飞舞,而且因需要利旧回装不能受潮。为此,车间专门抽调人员成立了扒砂小组,制定了多种防范措施,充分保证了春季大风、多雨天气下的扒砂和回填工作,成功解决掉制约整个项目的“绊脚石”!
尽职尽责
齐心协力,没有跨不过的沟坎

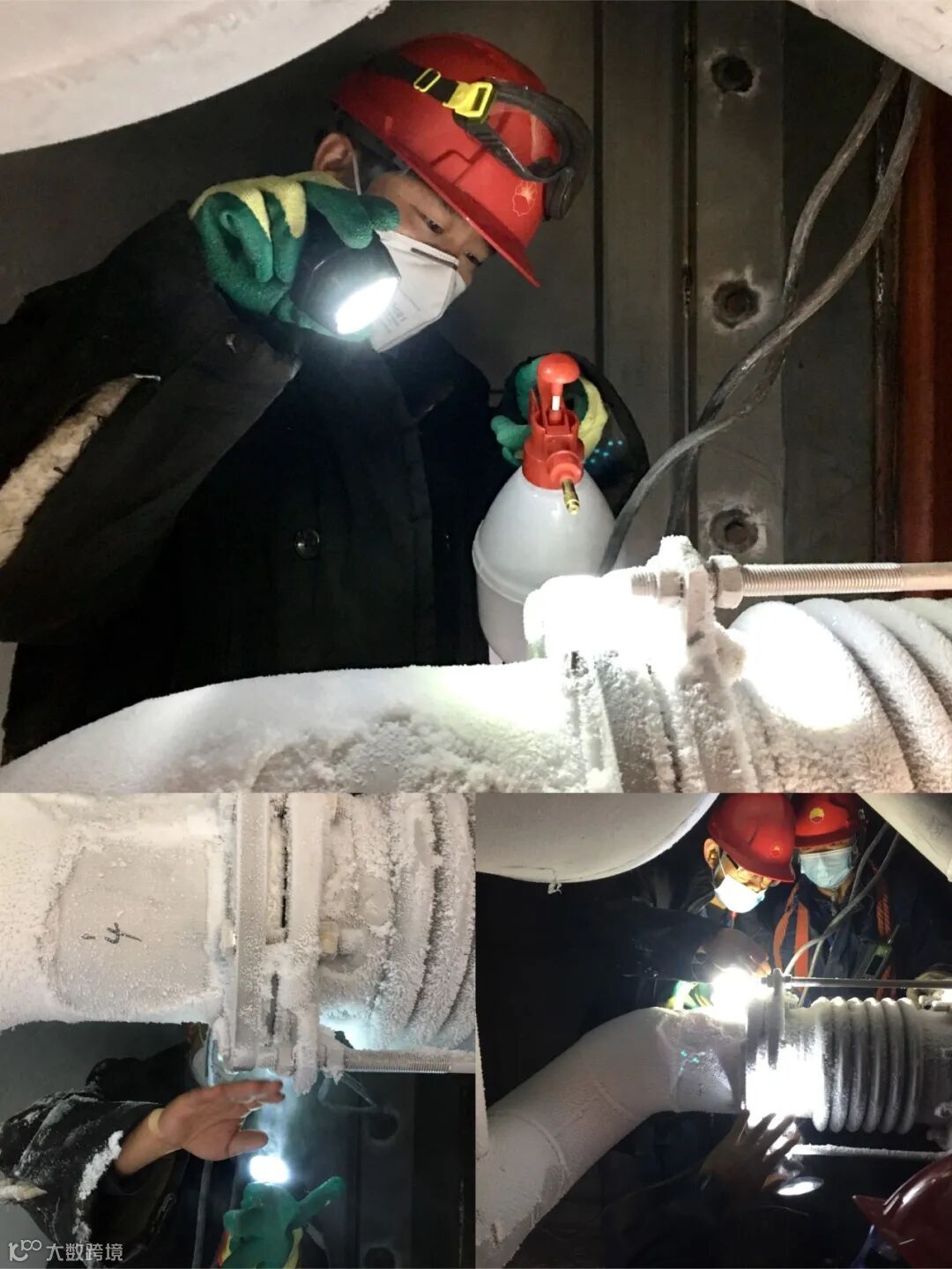

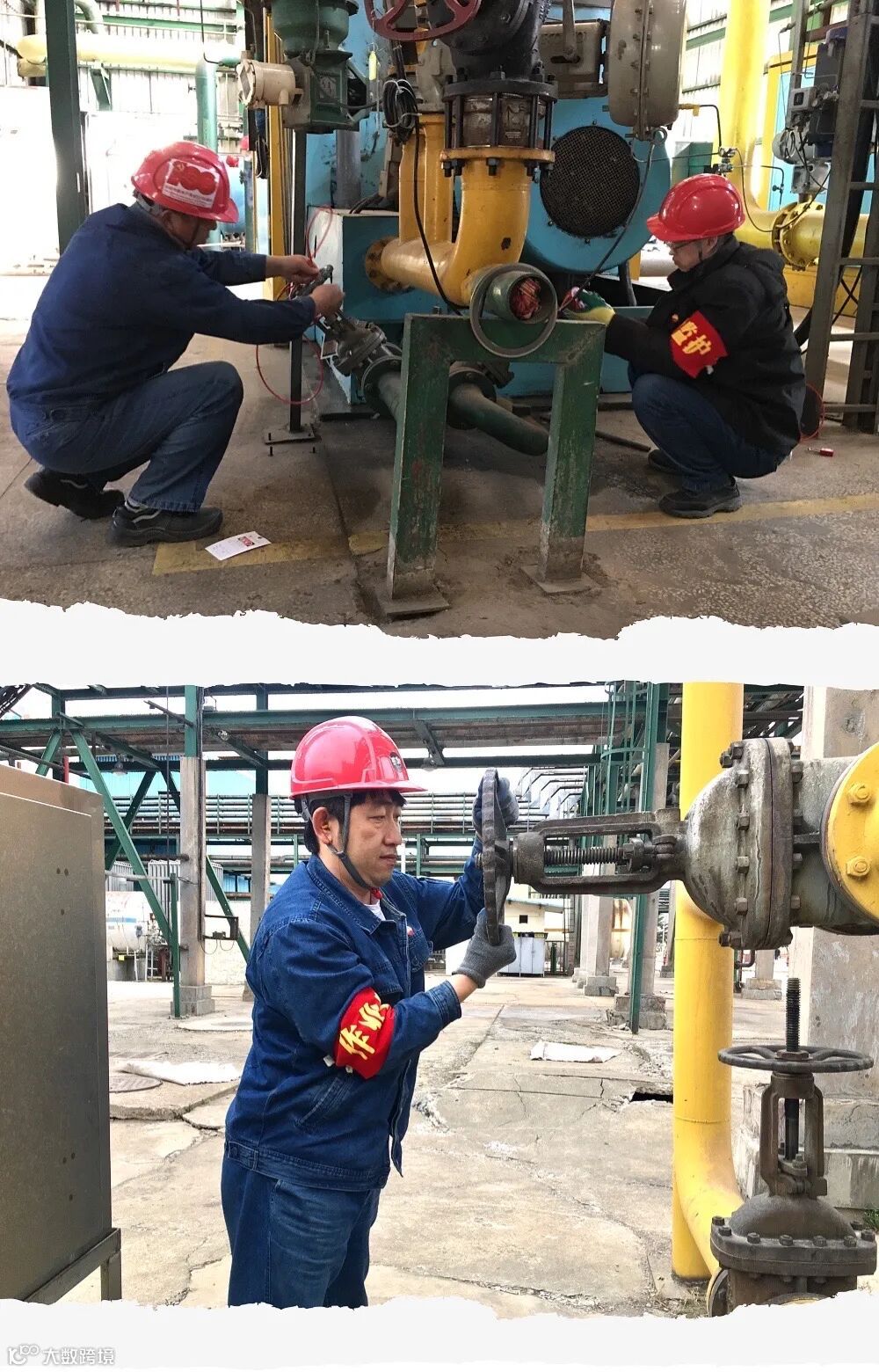

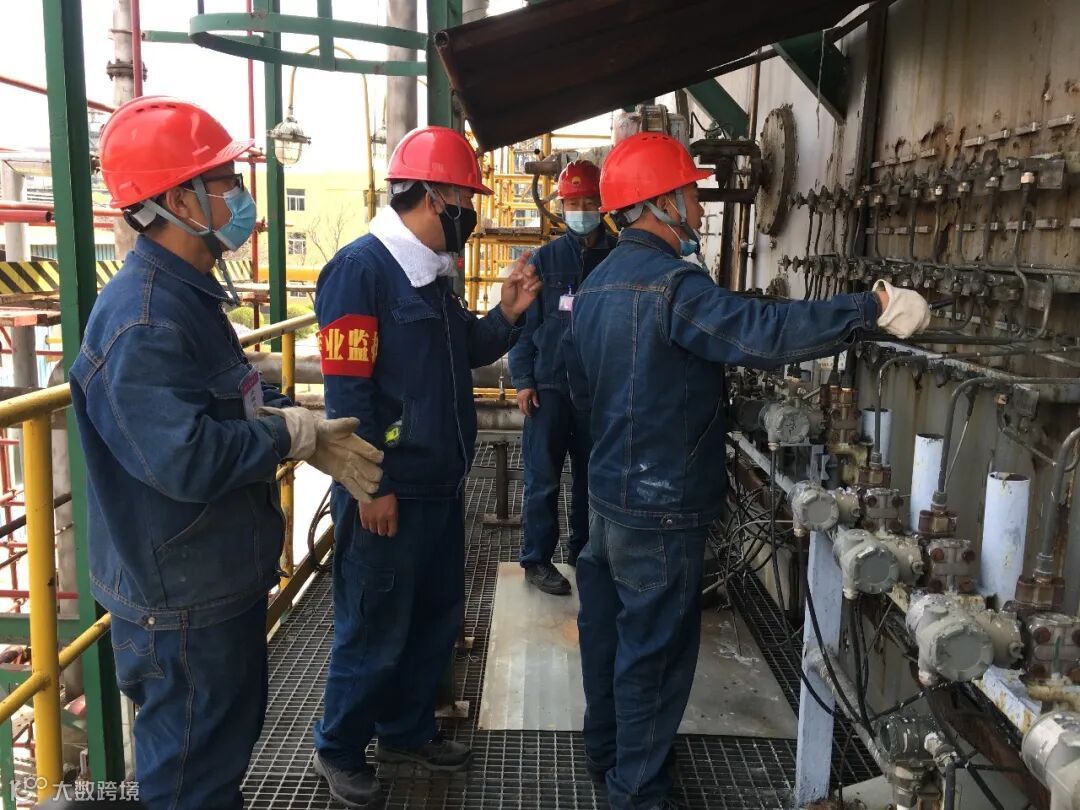

5月9日,车间空分装置冷箱内,该岗位人员正冒着零下30度的低温对达到裸冷检测条件的导压管焊口、膨胀机管线焊口等进行着紧锣密鼓地冷紧工作。细微的漏点只能靠皮肤去感知,为了能够准确发现漏点,大家用手背一处处小心试探。
5月11日20:30分,冷箱顶部两处用于回装珠光砂的人孔复位,冷箱导压管更换检修顺利完工,车间空分装置检修计划全部完毕,空分开车指日可待。
