进入九月,工建公司发起“大干100天·攻坚立新功”冲锋号,派出二中心、三中心和广西中心40余名技术骨干赴广西石化公司开启高耗能电机更换项目,计划年底前完成炼油一部、储运一部共计513台电机更换。
Let's go
坐标广西

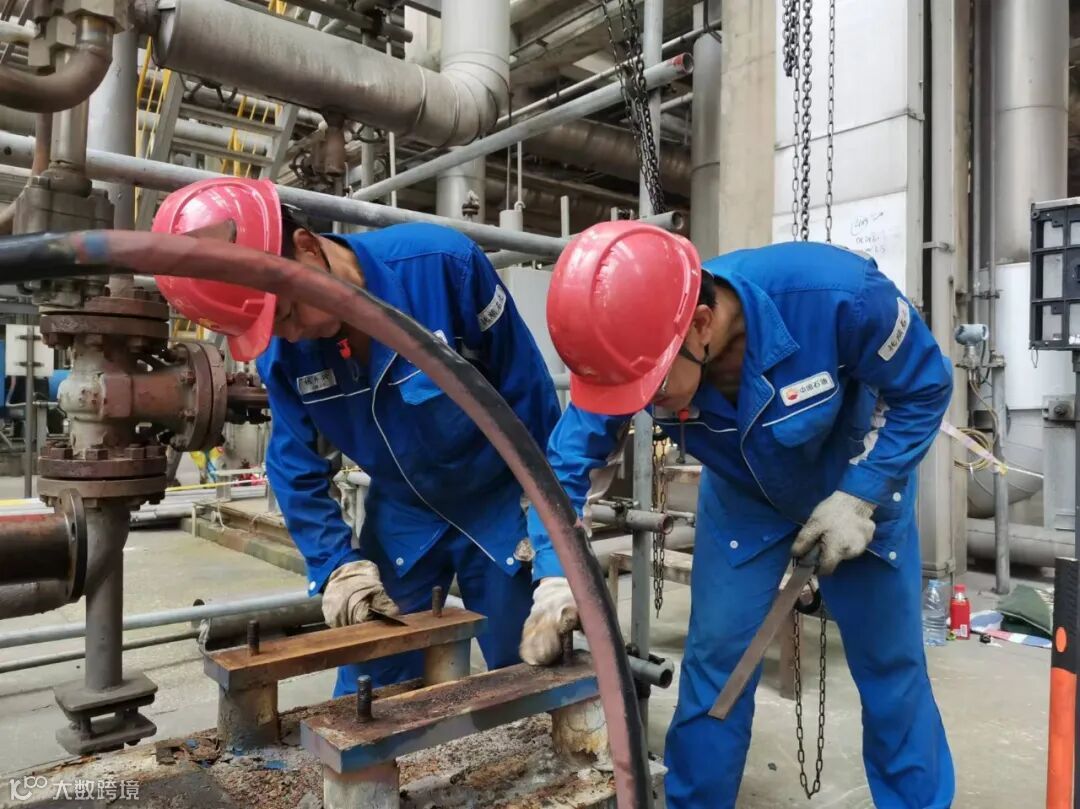

作业前工建公司检修人员与属地部门共同开展风险辨识、安全技术交底喊话、能量隔离测试确认以及各项风险防范措施的落实工作。
逐一确认

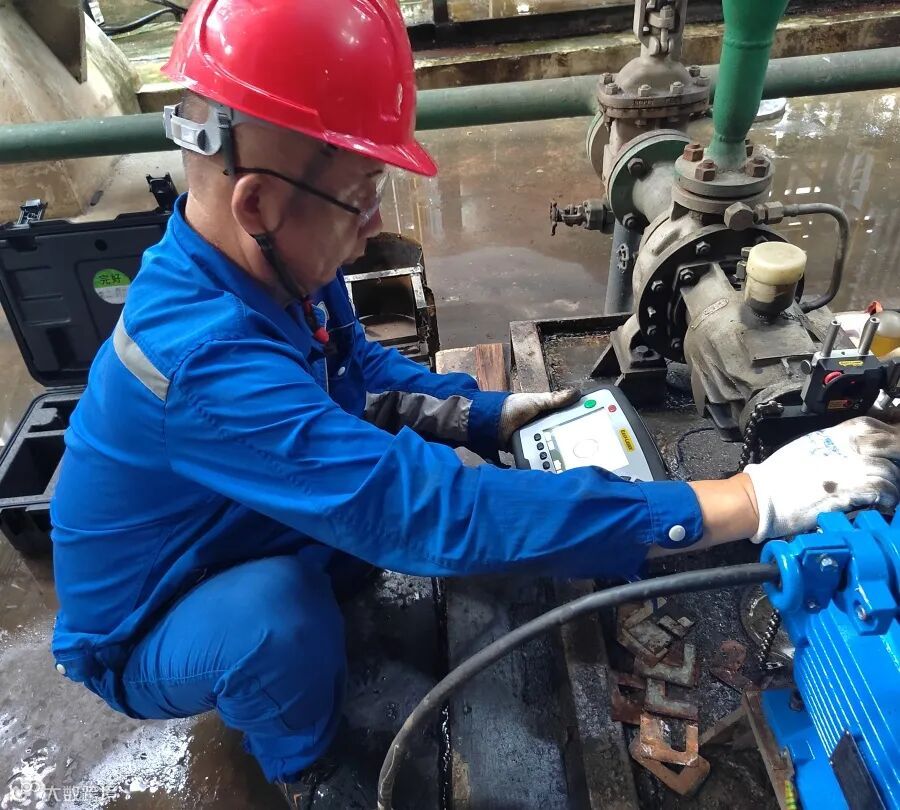

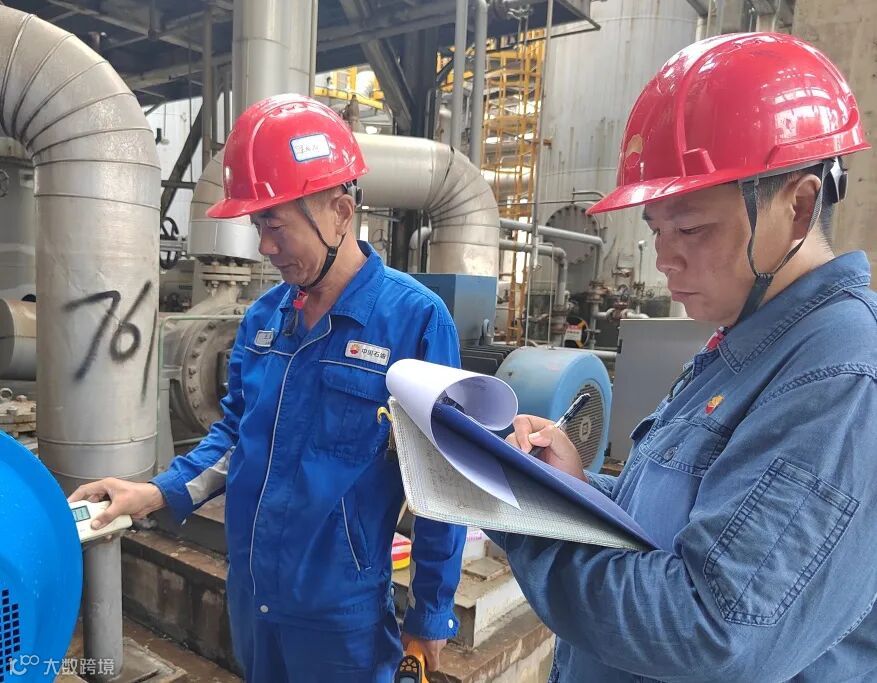

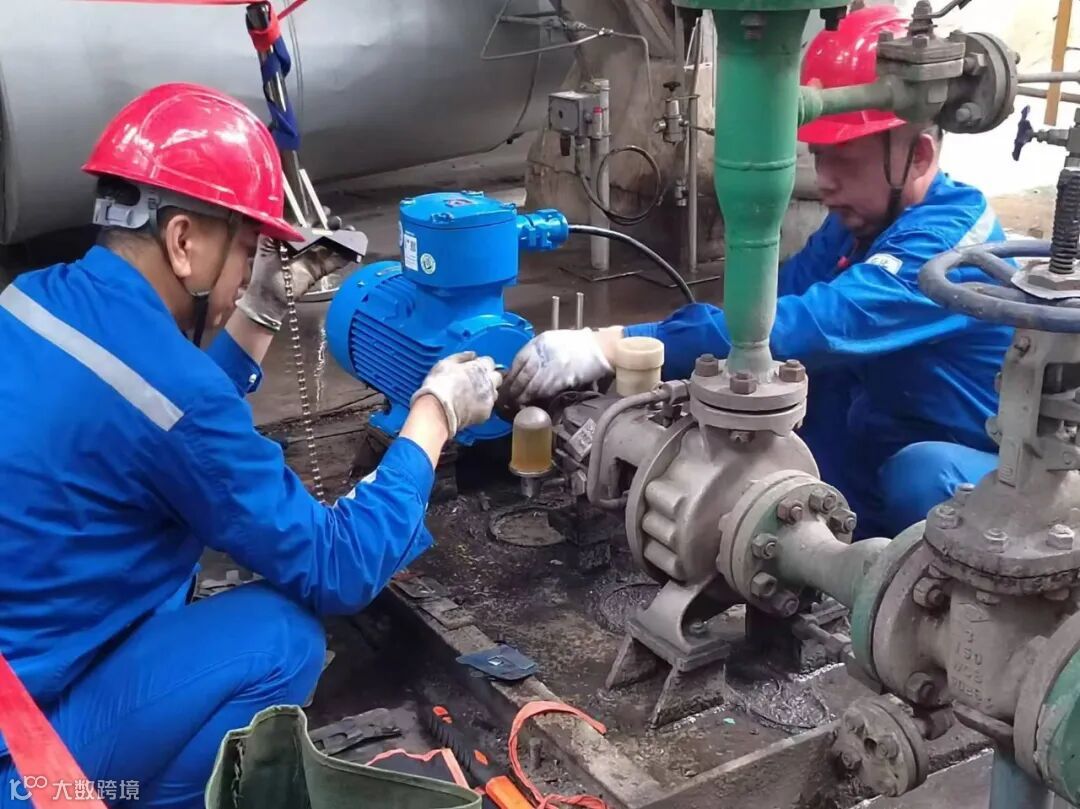

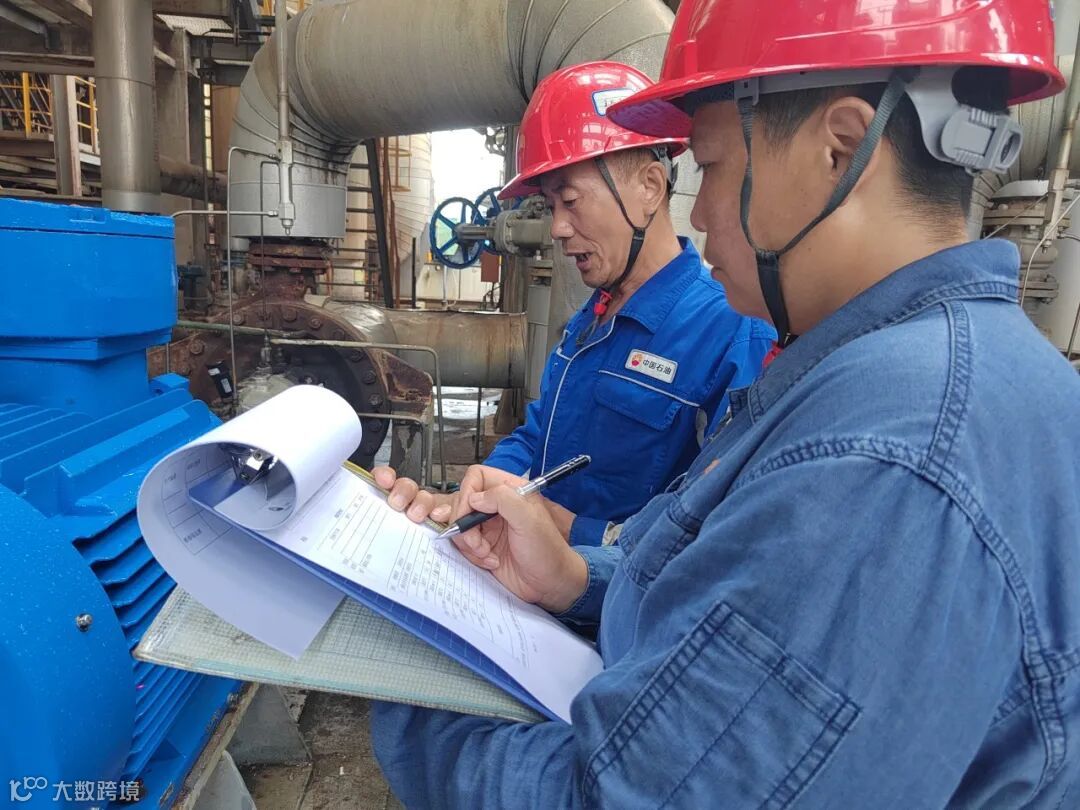

工建公司检修人员严格执行检维修作业卡,无论是对轮拆装、电机找正还是电缆拆装都做到了步步确认,检修结束后及时填写检修记录并对已经投用的电机进行质量跟踪和回访,在施工现场扎扎实实开展了质量月活动。

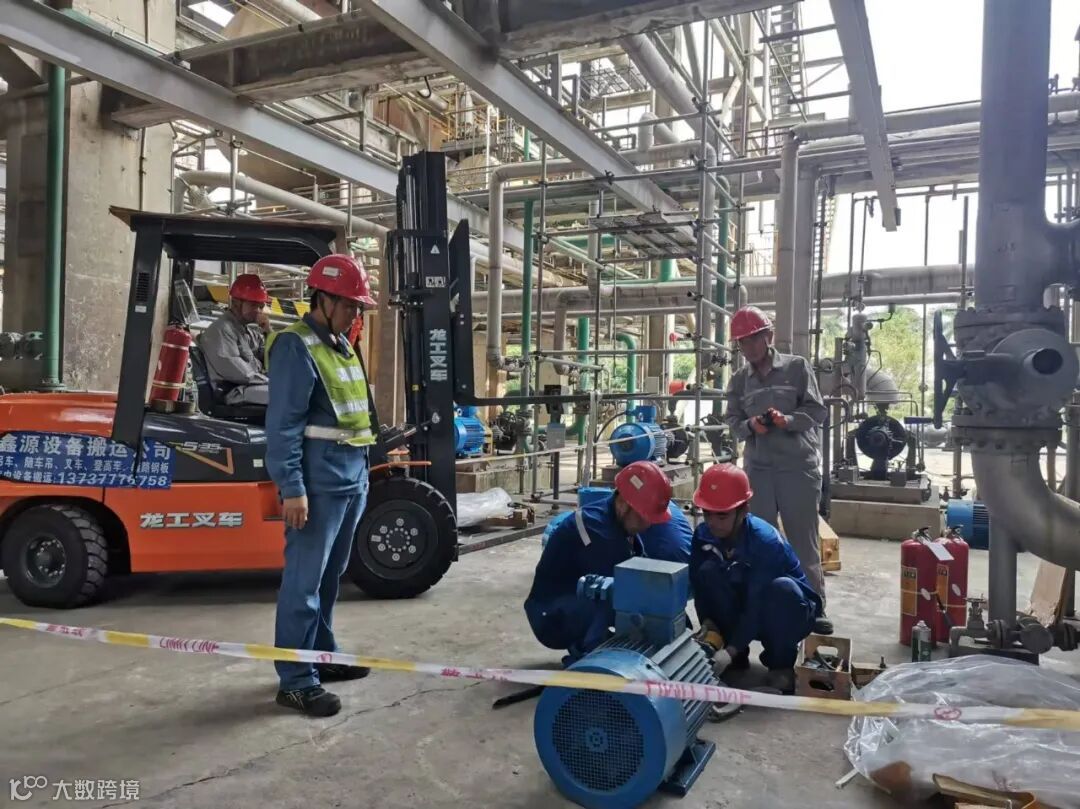

工建公司管理人员综合考虑电机的位置、运行状态、功率以及周边环境,合理安排作业计划,保证每天更换两台。
大干100天

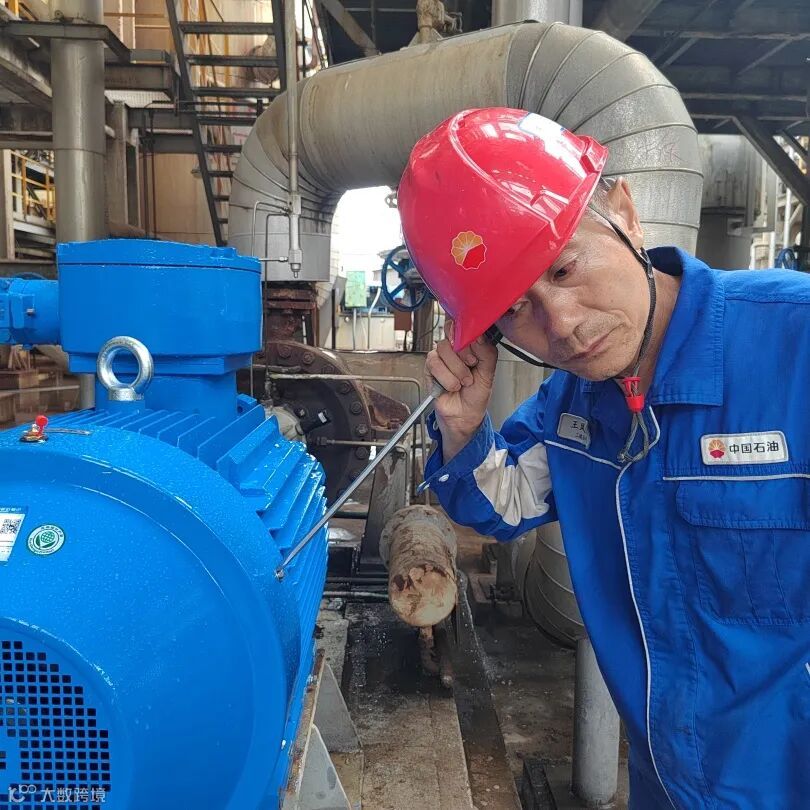

9月5日至9月8日,台风“摩羯”不期而至,同时电机更换过程中又出现螺栓孔扩孔、电机电缆不够长、新旧电机中心高度不一致、作业空间狭窄等诸多问题,为了能够积极应对台风和现场施工问题,工建公司积极与生产主管部室、属地部门、机加工厂及电机厂家共同研究解决办法。截止到9月13日,工建公司共完成电机更换69台。
