导读:工建公司广西运维项目部圆满完成换热器抢修

“E101换热器没有再次异常,炼油一部石脑油加氢装置平稳运行!”3月28日,经过12天装置保运,工建公司广西运维项目部圆满完成换热器抢修。

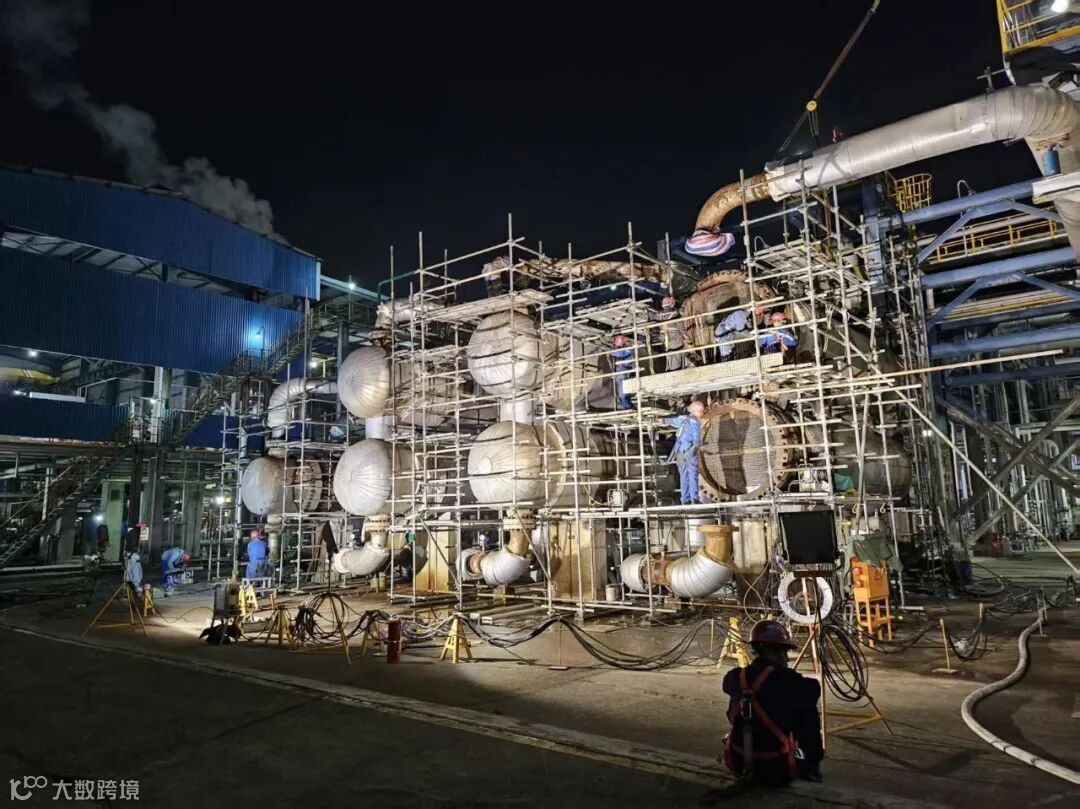

3月11日,装置换热器E101突发内漏,装置被迫紧急停工,生产告急!广西运维项目部迅速响应,即刻启动应急预案,各专业紧密配合装置停工,维修车间全员投身抢修筹备。此次抢修作业风险高、任务重,项目部制定了严格的安全管控措施:专人定时开具作业票证,安全管理人员及时复查,管理人员24小时旁站,实施两班轮换制,并设置物理隔离,安装6座大型灯具保障夜间作业安全。

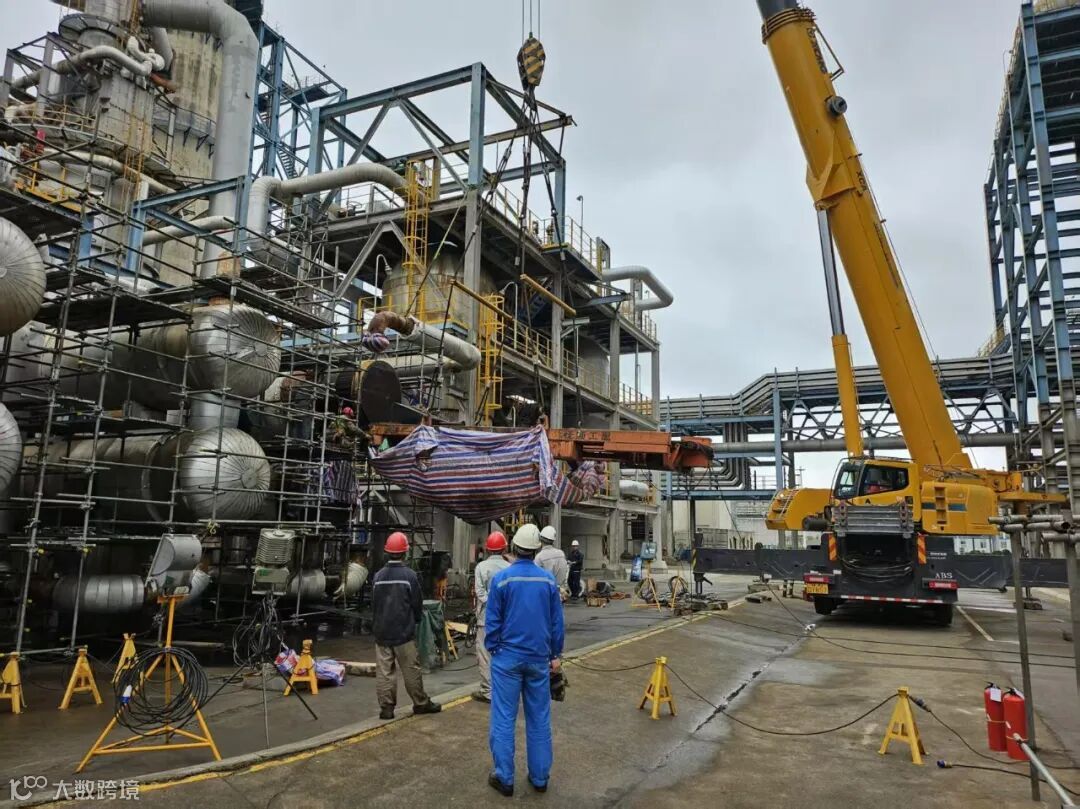

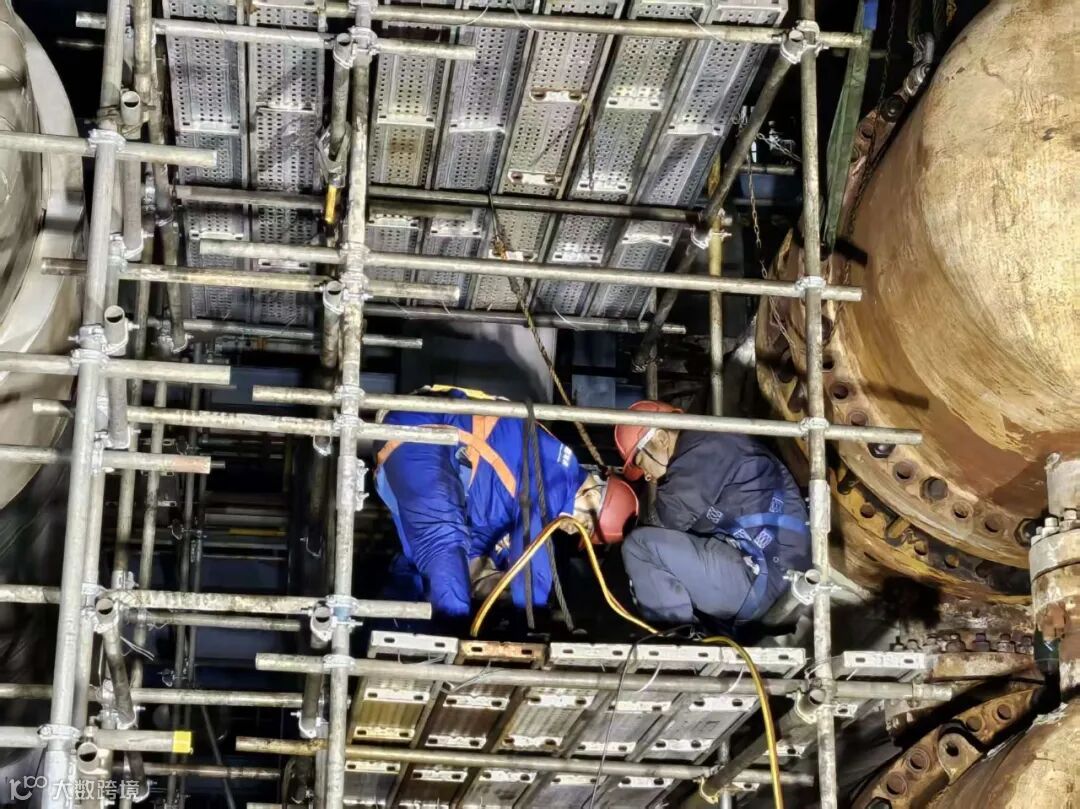

围绕人、机、料、法、环,落实质量责任制,明确质量管控要点。从螺栓除锈、密封面检查,到管程、壳程试压紧固,每个环节都严谨细致。AB组换热器管束泄漏后,螺栓拆卸异常艰难,维修车间借助液压扳手和气焊加热,昼夜奋战。A台入口管线法兰阻碍管箱吊装,起重师傅们巧用吊车与手拉葫芦,突破难题。即便遭遇雨天,抢修人员依然冒雨坚守,在关键节点连续作战。


经过72小时艰苦拼搏,项目部顺利完成7台换热器查漏、2台换热器堵漏任务,16日上午9点交付生产,为装置快速复产赢得先机。18日,石脑油加氢装置顺利开工,标志着这场争分夺秒的抢修大战完美收官。


作者|曹曦 刘海生

责任编辑|徐蕤 曹曦

编辑|刘玥含

平台编辑|李春江 李冬铃

审核|王良



免责及版权声明

1、本公众号尊重原创和知识产权,若涉及版权问题,请相关权利人联系我们,我们将立即删除侵权内容。

2、本公众号所发布的文章内容及其包含的文字、图片、音频、视频等所有元素,未经明确授权,其他媒体平台不得擅自转载或使用。如需转载或使用相关内容,请务必先与我们取得联系并获得明确授权。

3、本平台对发布、转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,本公众号不承担任何责任。

4、以上声明内容的最终解释权归本公众号所有,本声明将适用本平台所有时间发布、分享与转载文章。感谢您的理解与合作。

【声明】内容源于网络
0
0
抚顺石化人
中国石油抚顺石化公司新媒体信息发布平台
内容 5424
粉丝 0
抚顺石化人 中国石油抚顺石化公司新媒体信息发布平台
总阅读115
粉丝0
内容5.4k
