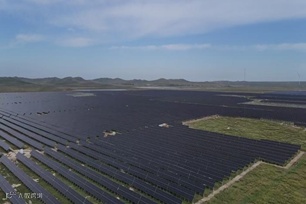

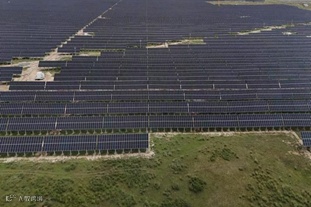

8月30日16点05分,防沙治沙白旗35万千瓦光伏项目顺利完成全部光伏组件安装工作,标志着该项目向并网发电目标迈出了坚实的一步。
项目总容量350MW,工程建设包含110个光伏发电单元、574264块N型635Wp单晶硅双面双玻光伏组件以及110台组串式逆变器。

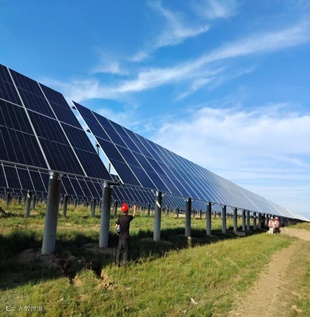

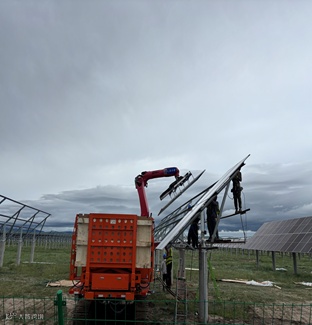

自3月28日开工以来,项目团队科学调配人力、机械、物资等核心资源,制定有效管理措施,安装过程严格执行技术规范与安全管理要求,从组件开箱验收到支架调平、从电气连接到质量验收,全程实行“三检制度”,确保每一步安装工艺可靠、质量受控。
7月至8月期间,光伏组件安装进入高峰期,现场遭遇高温与强降雨交替天气,作业环境严峻。正镶白旗应急管理局在两个月内累计发布了12次天气预警,持续强降雨导致光伏场区道路泥泞,设备运输受阻,给工期带来极大的压力。面对高温与汛情的双重挑战,项目部全体人员毫不退缩,坚守岗位。为保障工程进度,项目部科学组织、多措并举,合理调整作业时间,避开高温时段。同时强化防汛管理,全面排查防汛安全隐患。在道路泥泞、车辆通行困难的情况下,项目部迅速调动资源组织人员及时清理道路淤泥,敷设碎石改善路况,最大限度降低天气因素对工期的影响。
目前,升压站设备基础(不含储能)已全部完成,电气设备全部进场就位,设备安装已完成90%,下一步,项目部全体人员将继续保持高效协作,全力保障项目早日全容量并网投产,为推动绿色能源发展、实现生态治理与经济效益双赢贡献坚实力量。
