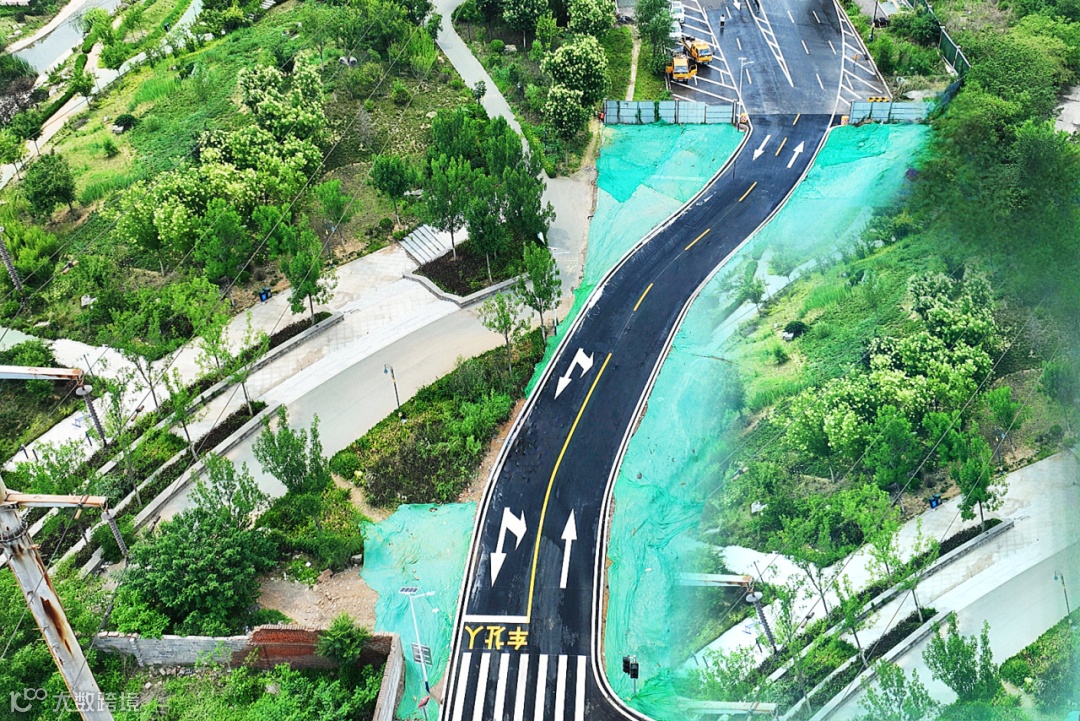

“距离只有几十米,过去要绕几公里。”凤鸣北路是我市东部城区南北方向的一条重要通道,南起凤鸣北路,北至响泉路,全长约80米,因受征收拆迁等因素制约一直未打通,形成了现在的“断头路”,给居住在附近的群众出行带来不便。
为办好这件民生实事,确保道路早日畅通,公司迅速集结队伍扎根施工现场。定计划、排进度、抓细节,层层压实责任,以一流的状态抢抓工程进度、确保工程品质,仅用十五天全线贯通了凤鸣北路至响泉路。
此次施工共挖外运土方及建筑垃圾等1273立方,路床碾压整平700平方米,铺设水稳1328平方米,乳化沥青透层664平方米,安装拆除围挡93米,新安石质立沿石160米,拆除外运砖墙98立方,新安太阳能路灯三套,新安限高杆一套,新安标志标牌12套,新安爆闪灯2套,串线管铺设50米,串线施工100米,热熔标线施工350平方米,安装混凝土防撞墩2座。
多年的“断头路”变成了“畅通路、幸福路”,我们坚持践行为民初心,希望能实实在在地办好惠民利民的实事,用看得见的变化回应群众的关切和期盼。
