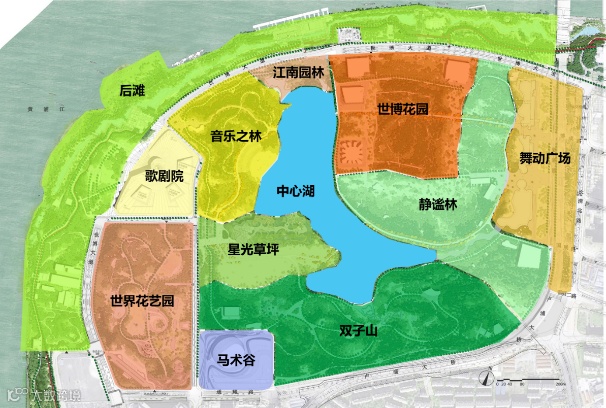

世博文化公园项目位于浦东新区,世博C片区。公园占地约150万平米,其中绿化占地面积100万平方米、水域面积16万平方米,作为建党“百年献礼”项目,公园在2021年底须具备局部开园条件。

1、筑牢安全底线
(1)安全生产是工作中的重中之重,以杜绝安全事故的发生为第一管理目标。
(2)在工程实施过程中,检查进场人员交底,监督落实方案交底,巡查方案执行情况,检查安全防护措施,复查违规整改落实情况。
(3)对园区内各标段的危大工程名称、位置和规模进行梳理统计,对施工单位做好交底工作,危大工程总监参与验收挂牌。
(4)每周组织安全大检查,召开安全例会;对于风险较大,管理薄弱的施工作业,监理和总包一起现场安全交底。
(5)对危险源实行动态管理,建立标段每天例会制度,对当天安全隐患排查落实整改情况进行总结,对第二天可能存在的安全隐患制定应对措施。
2、建设精品工程
对于质量管理要精细化,像绣花一样仔细认真,将精细化管理的思想贯穿到质量管理的每个环节。
(1)对于难度高的工序,要求施工单位提前做好施工样板,对施工样板进行总结,固化施工参数,为大面积施工做好对比参照,提高施工质量水平。
(2)因园区内涉及工艺做法繁多,项目部针对工艺做法清单进行了梳理,如园路工艺做法、清水混凝土工艺做法、幕墙施工工艺做法、工法桩施工工艺做法等,便于内部交底和外部管控。
(3)建立现场管控程序,按程序做好对关键环节的把控,留下相关影像资料,有助于提高现场监理管控质量。
3、提升管理效能
(1)建立世博文化公园监理内部管理办法,包含内部管理相关制度、资料管理、工作流程及用表等几个方面。
(2)提前做好对项目的策划,根据不同施工阶段,对施工单位要做的事情、监理单位工作内容等进行详细策划,制定梳理工作清单,明确责任人及时间节点,便于预控管理。
4、增强综合效益
(1)世博文化公园项目总共包含5个团队,建立了统一管理平台,平台内监理标段之间进行信息共享,经验相互借鉴,同时做好监理与总控之间相互支撑工作。
(2)世博文化公园项目还利用手机APP安全管理软件进行安全管理,大大提高了效能。
三、创建成果
(1)人才培养:通过样板创建,调动每位员工工作积极性和工作热情,内部形成比学赶超氛围,攻坚克难,涌现出一批优秀人才,队伍整体能力得到了锻炼和提升,目前建立了70人的管理团队,其中绿化专业方面有15名。
(2)形成《园林绿化作业指导书》及细则汇编,包括古建施工监理细则、苗木种植细则、土壤改良监理实施细则、园路铺装监理实施细则等。
(3)获得上海市建设工程咨询奖2019年度示范监理项目部。
(4)参编《假山叠石工程施工规程》,提升了企业在绿化行业内的影响力。
