一、定义
1、预应力混凝土连续梁桥顶推法施工是沿桥纵轴方向,在桥台后设置预制场浇筑梁段,达到设计强度后,施加预应力,向前顶推,空出底座继续浇筑梁段,随后施加预应力与先一段梁联结,直至将整个桥梁梁段浇筑并顶推完毕,最后进行体系转换而形成连续梁桥。

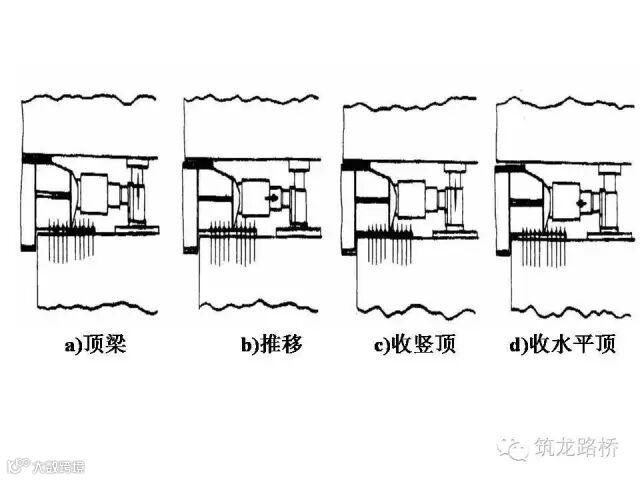

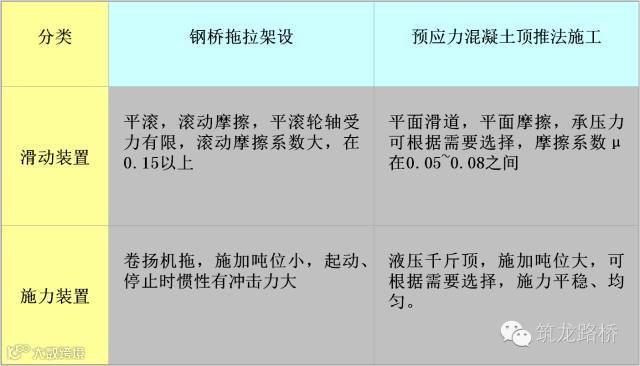

2、顶推法施工是钢桥拖拉法架设原理的应用,所不同的是滑动和施力装置不同。

二、施工工艺

顶推施工的基本思路是:在桥台后的预制场地预制15米-30米的梁单元,并不断预制接长.同时将它通过聚四氟乙烯滑板支座将其顶推至最终位置,从而实现无支架施工。

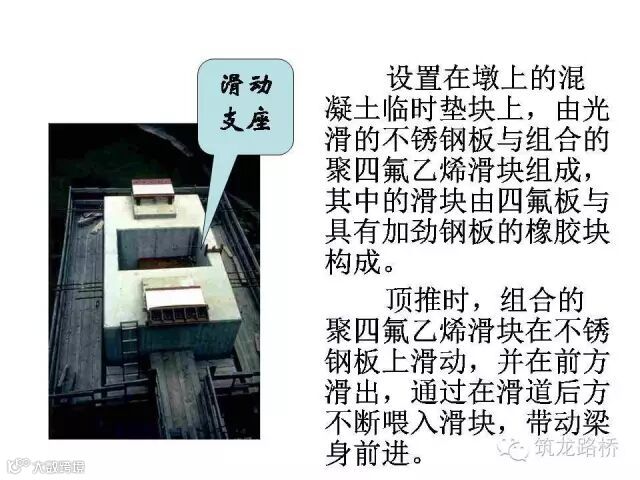

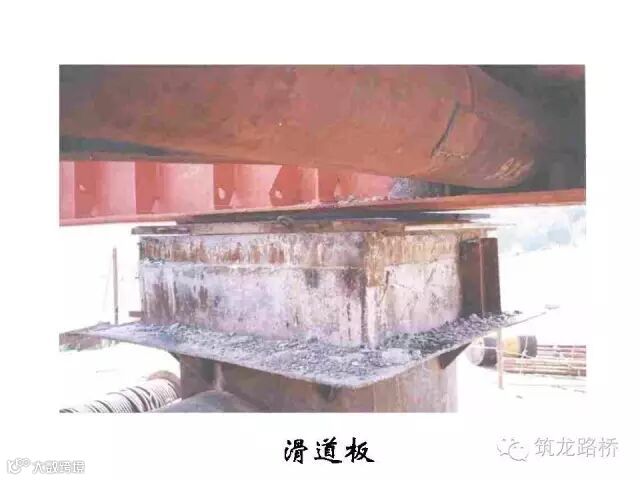

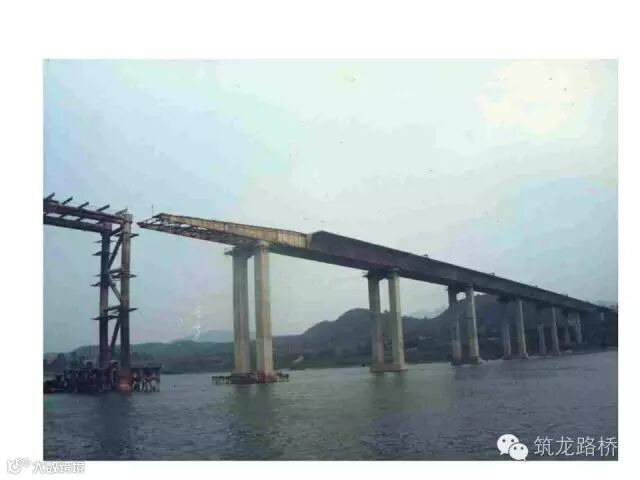

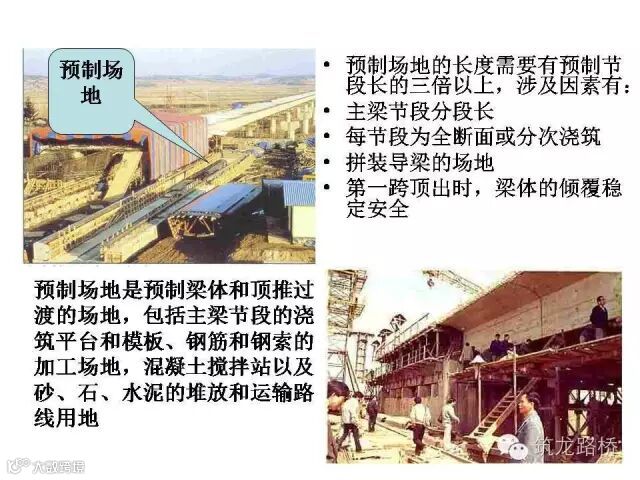

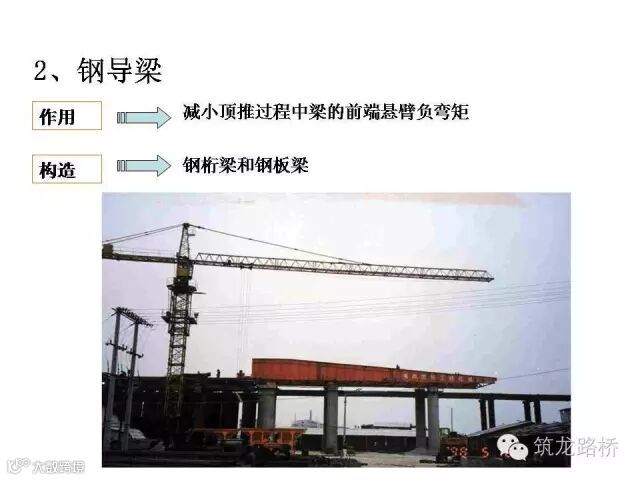

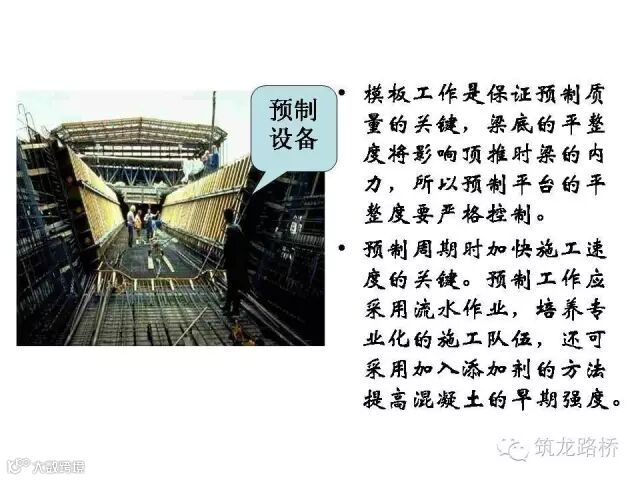

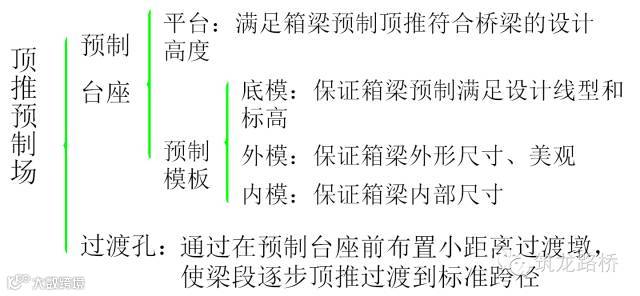

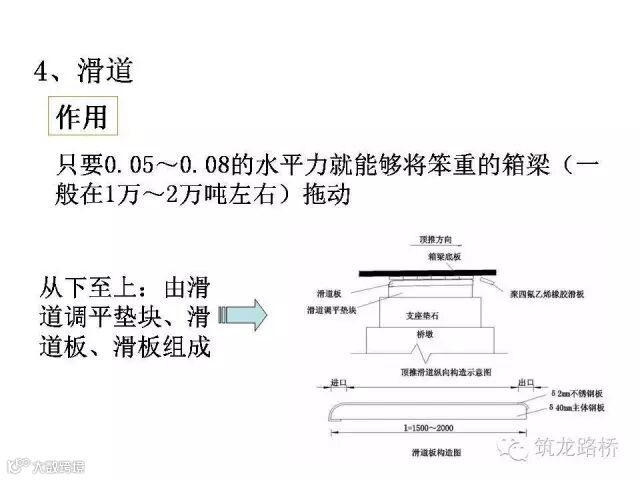

1、预制场
