为确保安全度汛,
公司采取一系列措施,
严阵以待做好防大汛准备工作。
早介入 细部署 严落实
公司早在5月底就下发了《关于做好2020年防汛工作的通知》,组织直属各单位开展了易涝点整治防范等重点工作;6月24日,公司安全环保处下发《公司应急队伍及近期任务的通知》,明确公司应急队伍职责和任务,确保突发汛情能及时有效地实施应急救援工作。近日,公司防汛指挥部进一步明确了公司、厂及各职能部门的防汛职责。同时组建了以工建公司、消防支队为核心的300人公司级应急队伍,配备公司级应急大型车辆20台,以应对重大险情的发生。
直属各单位对防汛物资进行了清查和盘点,落实所有防汛物资存放地点和物资管理负责人,这些物资都分别存放在各车间现场库房或重点部位附近。
应急预案演练突出实战性
公司直属各单位针对防汛重点部位实际情况,及时组织修订防汛应急预案,并积极组织实施和监督检查。

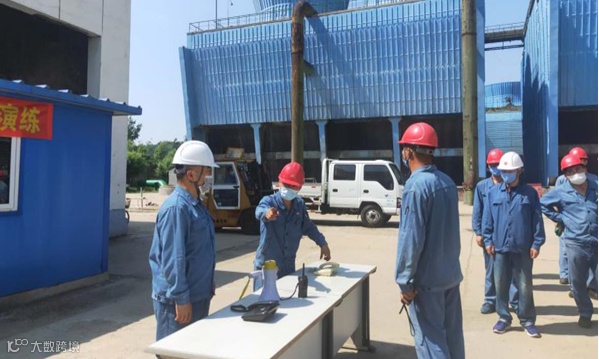

从6月中旬开始,各单位防汛预案演练陆续展开。石油一厂、乙烯厂、合洗厂、储运厂、催化剂厂、热电厂、洗化厂等单位演练组织周密、实战性强,厂级领导投入到演练角色中,全厂联动,进一步增强了员工的防汛意识。
通过演练,员工切实掌握了洪水来临时的处置方法,提高了汛期意外事故的处理能力。目前,共有14个单位开展了演练,查找出13项问题,全部进行了整改。对于演练规模小、参与部门少,没有形成上下联动、全厂联动效果的单位,公司提出了整改意见。同时,公司敦促少数没有开展演练的单位在一周内完成演练。
一个部位、一个方案、一抓到底

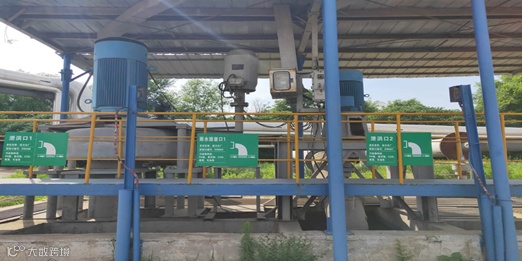

公司共有8座排洪泵站,目前设备设施管护责任已落实到位。各属地单位按照动、静、电专业分类进行管控,已按制度要求进行设备试运、电机绝缘测试,确保备车(机)完好、按期维护、定时巡检并记录。公司共有泄洪口、泄洪闸12处,目前渠道清理疏通工作全部完成。
公司确定了7个重点防汛部位,分别是:石油二厂37#防汛泵站、厂西防汛泵站、暴雨池泵站及分流泵站、水源地浑河左岸。汛期时,如厂内水位迅速上升,防汛设施无法保证将厂内积聚的雨水排出厂外,严重时可能导致厂区被淹;
石油三厂厂外南侧地势高于厂区,汛期时,上游水量加大会威胁厂区。同时,厂外污水处理场地势低,易引发雨水倒灌;
乙烯厂河西罐区排水明渠、厂西东洲河堤。汛期时,厂西侧东洲河流量增大导致水位增高,容易发生倒灌、漫堤,导致厂区被淹。同时热电厂流经乙烯厂调运车间明渠,在汛期,易发生冲垮明渠、漫渠,洪水进入厂区;
洗化厂西侧墙外拉古河泻洪渠。洗化厂整体地势东高西低,拉古河泻洪渠紧邻厂西墙外,汛期时,上游水量加大,拉古河泄洪渠水位上涨,容易冲击西墙,发生倒灌、可能造成围墙坍塌;
热电厂燃料卸煤沟位于厂房地面以下,担负热电厂燃料煤的卸车任务。厂区南侧地势高于厂区,汛期时,洪水容易涌入;
腈纶厂厂南明沟为东部山区雨水排放通道,洪水通过暗渠排到东洲河。汛期时,东洲河水位上涨,造成暗渠洪水排放不及时,可能导致腈纶厂区被淹;烯烃厂四周护坡、火炬底坐为后期堆积而成,汛期时易发生滑坡。
公司将按照“一个部位、一个方案、一抓到底”的原则对防汛部位进行管控。在泄洪区域设置清晰的警示牌、涉水线、水位标尺等警示标志,在岗位建立起预警、报警、启动予案机制,全力确保装置稳定运行和员工人身安全。
深入排查问题 积极防患未然
公司机动处近期通过检查,对4个单位提出存在问题预警:
· 石油二厂隔油池存在大量油污,需立即清理,防止汛期油污溢出,造成污染;
· 乙烯厂防汛泵要建立定期试运制度,确保汛期完好;
· 热电厂防汛重要部位卸煤沟没建立起汛情预警机制 ;
· 腈纶厂泄洪系统没建立起汛情预警机制。
目前已进入汛期,公司要求各单位从速从严做好以下工作:
· 没有开展演练的单位,这周按要求进行完;
· 对位临河道、堤坝、险段上的管线(供水、输油管线)进行排查并重点监护,明确巡检、预警机制,防止突发事故发生;
· 烯烃厂要对装置四周护坡、总火炬底坐进行全面检查,防止汛期时发生滑坡,威胁装置生产和岗位人员人身安全;
· 各厂要掌握所在区域河道上游水库、鱼塘的水位情况,特别是极端天气来临前,要加强沟通,有问题及时向公司汇报,迅速启动防汛应急预案。
