导读:与时间赛跑,与困难较量,光荣的完成了任务,为安全生产和提质增效工作递交了一份满意的答卷。



石油二厂加氢联合车间包括加氢裂化和柴油加氢两套装置,这两套装置都是高温高压的临氢装置,同时,也是为烯烃厂等兄弟单位提供生产原料的重要装置,在公司提质增效活动中起着举足轻重的作用。

停 氢 了   !

    8月2日19:00,受制氢装置故障影响,系统停氢,加氢联合的两套装置是不是傻眼了?

   事儿来的急,但加氢联合车间处理的那是老漂亮了!

咋干的呢?

      该车间干部员工凭借“严 细 实”的工作作风,使装置停的稳,开的快,环环紧扣,人人尽责安安全全稳稳当当的做到了两套高温高压临氢装置的急停,急开。

     说起来容易,干起来是真难。先说说紧急停工对于加氢裂化和柴油加氢这两套装置是多难的事:



划难点了!!

01

安 全 问 题

装置压力高,达14.5MPA,如果泄压过快,容易造成氢气和硫化氢泄漏。一个超级爱着火,一个超级毒性大,啥后果,自己想吧!

02

催 化 剂 的 保 护

装置使用的是进口催化剂,贼娇气,有点差错就造成催化剂的失活。从订货到到货得6个月,这么长的时间,下游很多套装置都得跟着一起停工。

03

人 员 疲 劳

现在正是三伏天,又热又闷,人不动都出汗。操作人员每天在装置上上下下十几趟,改流程、巡检、测漏、气密、监护,工作服从来没干过,干部员工都在超负荷工作。时间长了顶不住,可咋办?


具体是这样做的

01

严格执行指令,环环紧扣

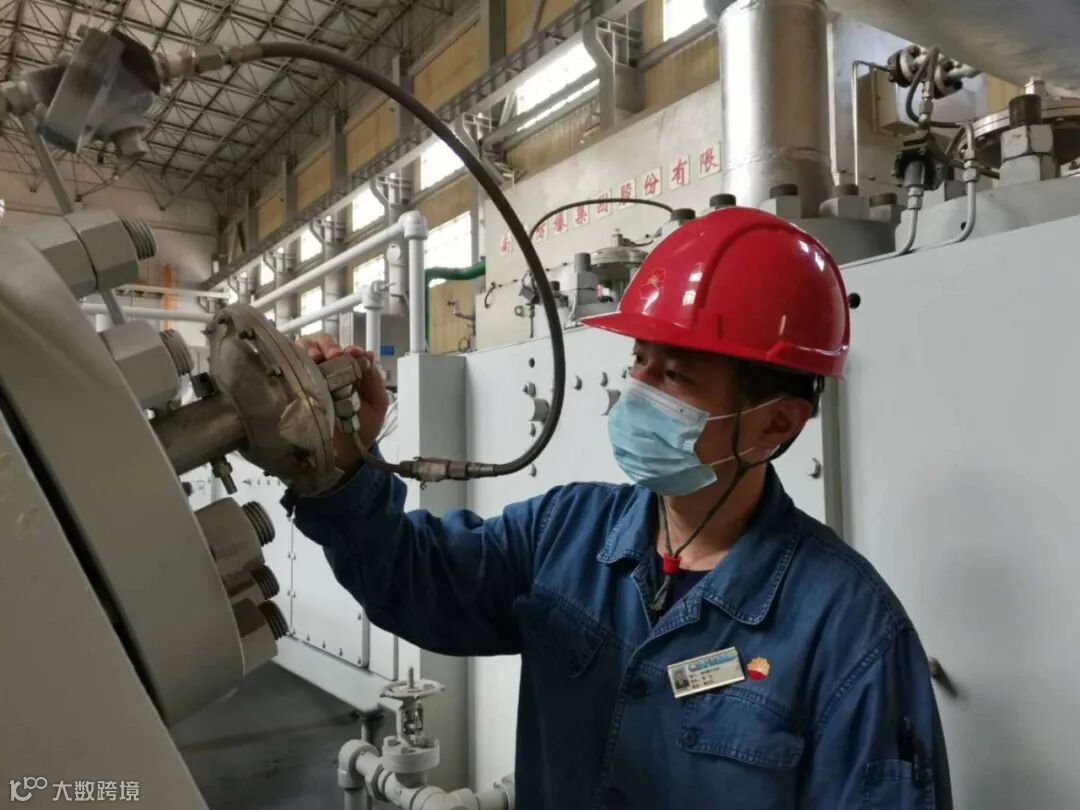

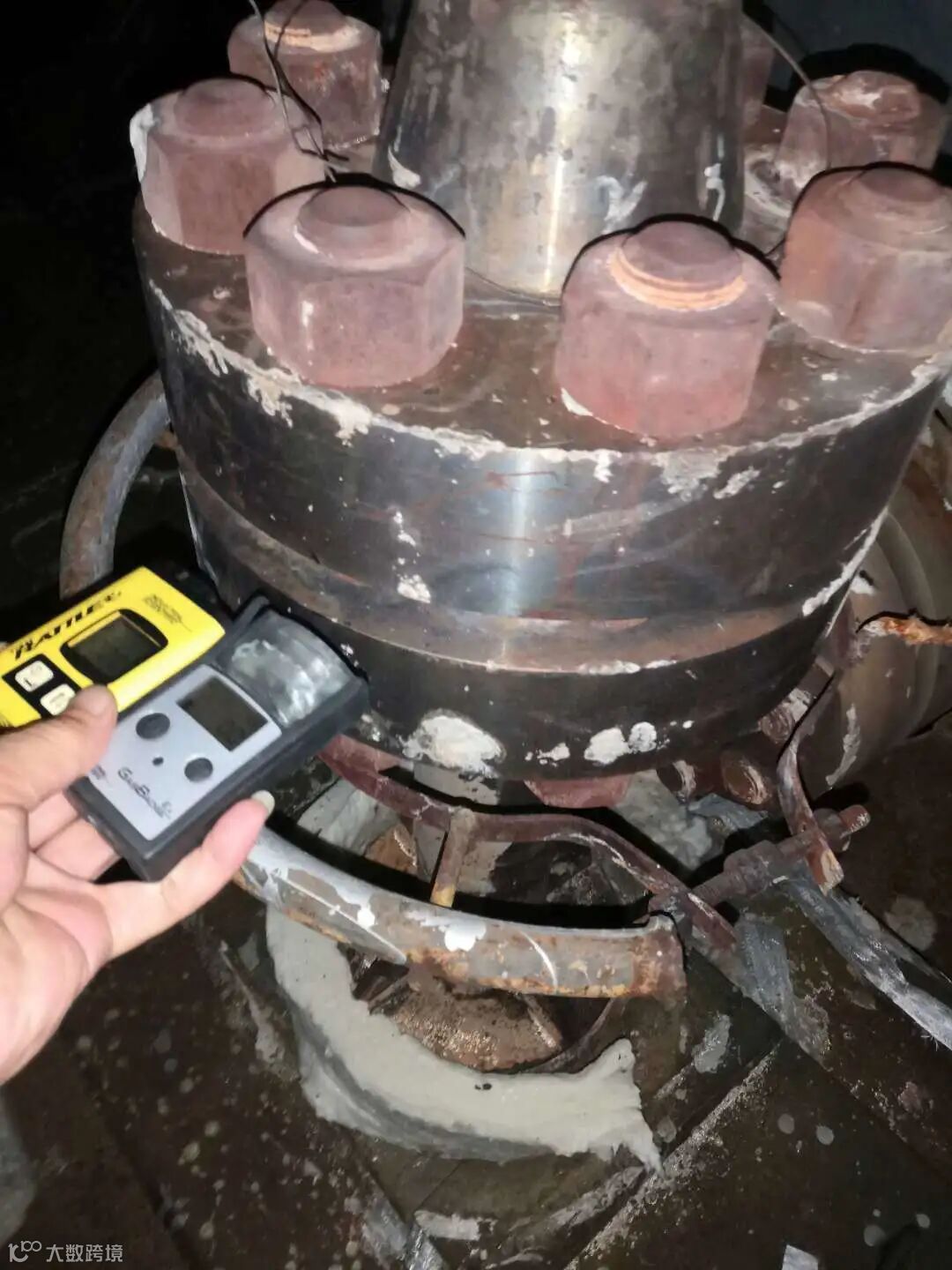

公司和厂高度重视车间面临的困境,科学合理制定了应对方案;车间严格执行指令,采取“精操作”严控反应床层冷氢量及加热炉出口温度,避免超温超压,紧盯塔、罐液位,人在泵前待命,随时启停机泵,防止设备抽空损坏。同时,实行干部、操作员双人不间断巡检,严格按照路线逐条管线、逐个设备、容器进行检查,真正做到及时发现和解决问题,防止出现事故。同时,注重安全防护,人员进入现场,硫化氢、可燃气报警仪和必需的防护器械全副武装穿戴上阵。

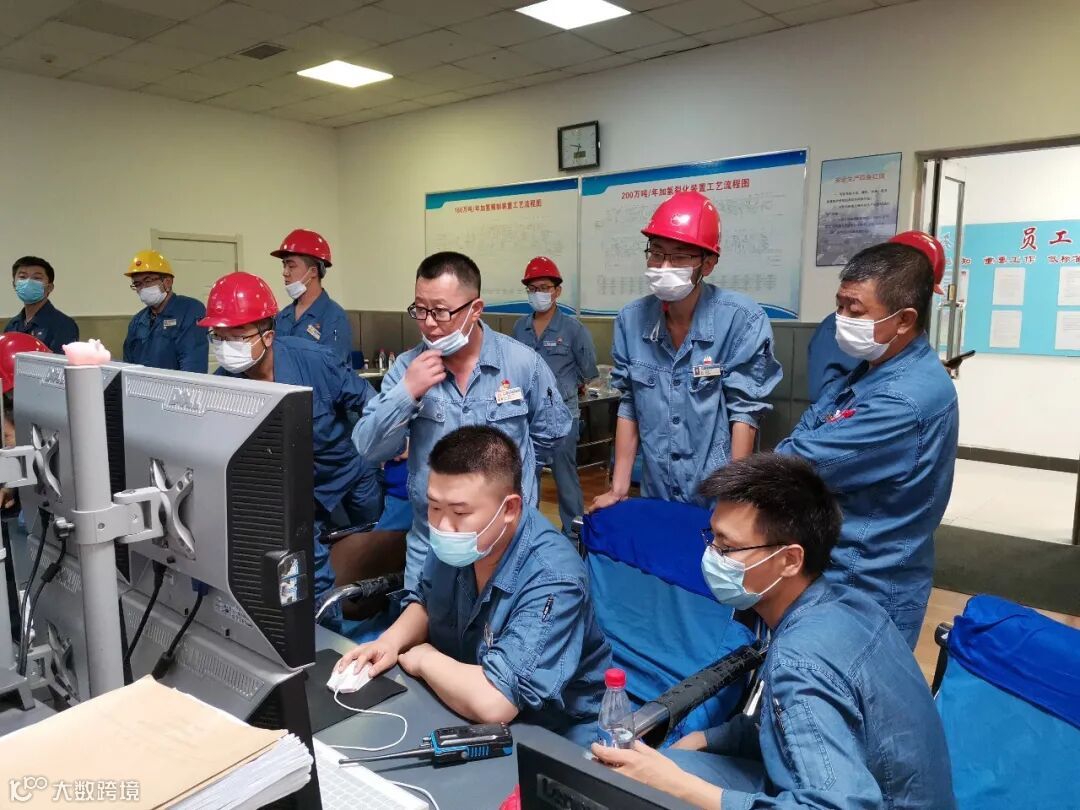

制氢车间开始开工,55个小时能出氢气。加氢联合盯着制氢车间的动静,一步步的实行联动,提前做好了升温升压的准备。8月9日10:00,制氢产出了氢气,车间立即升温升压,没有一丝延误。21:00产出合格产品。

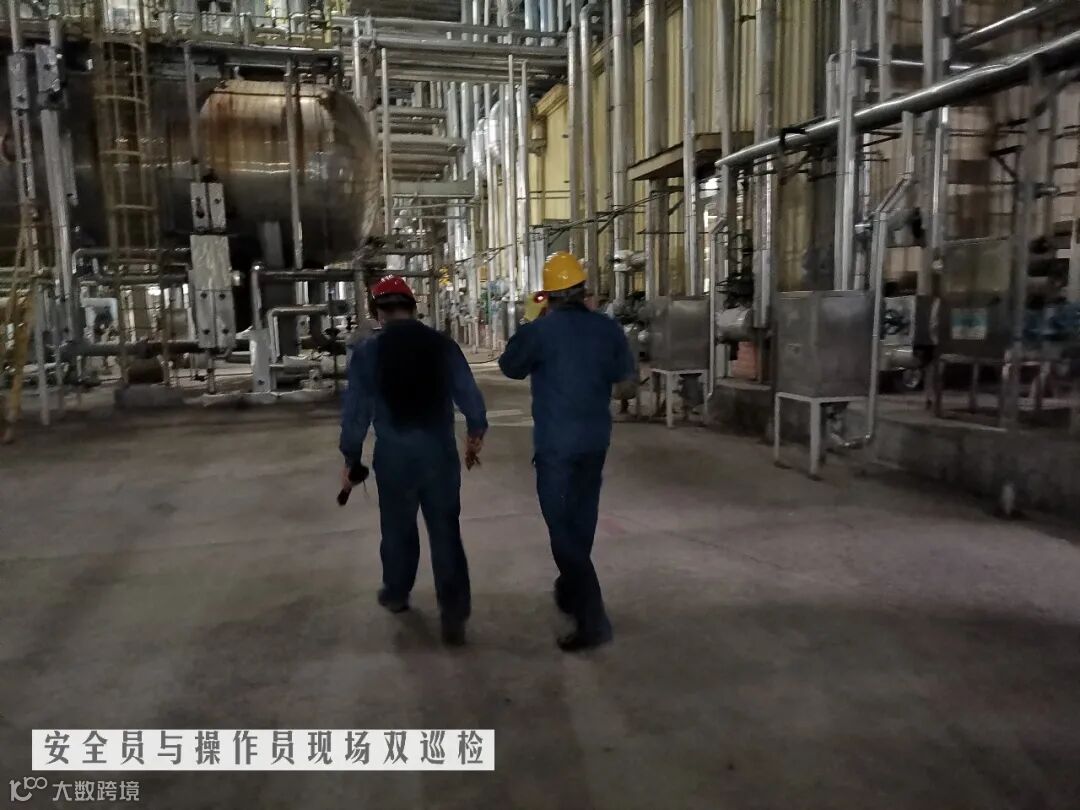

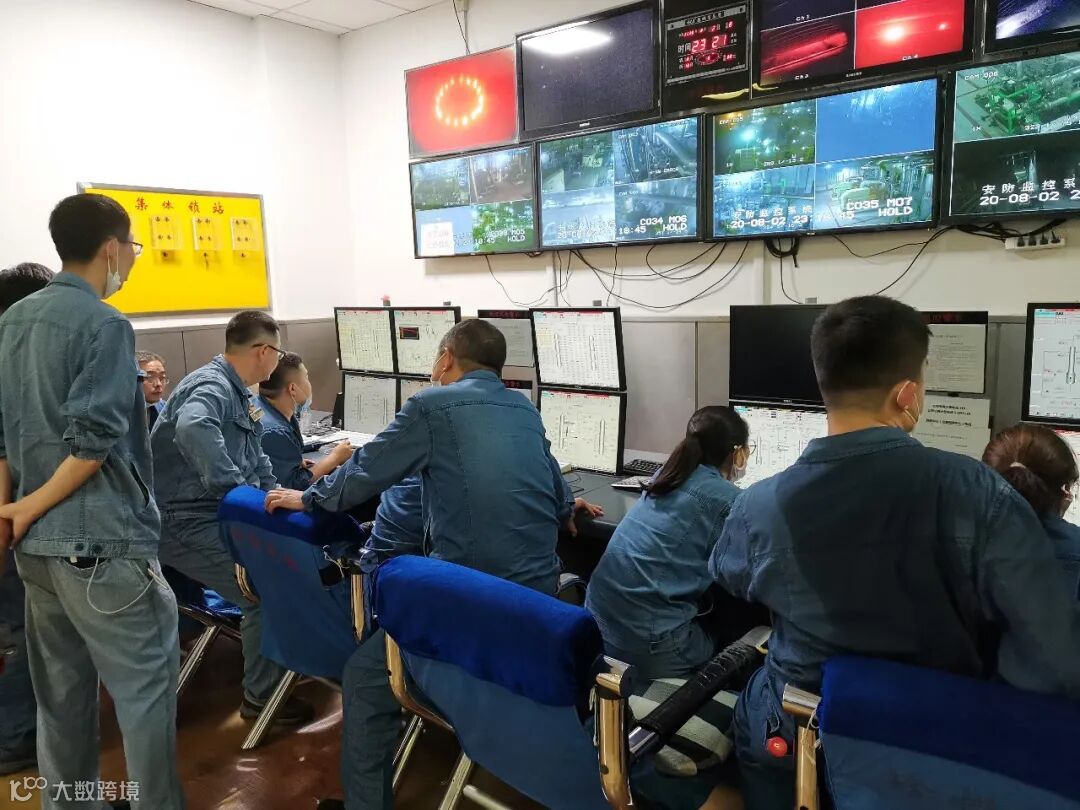

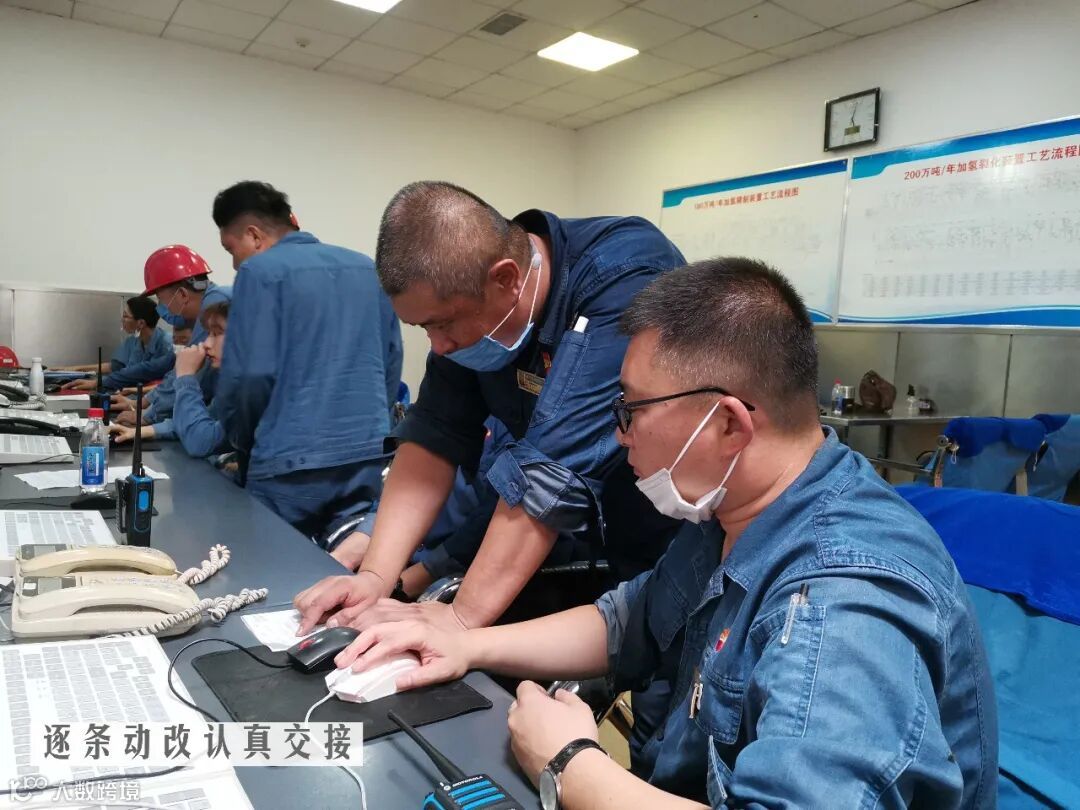

干部工人双巡检

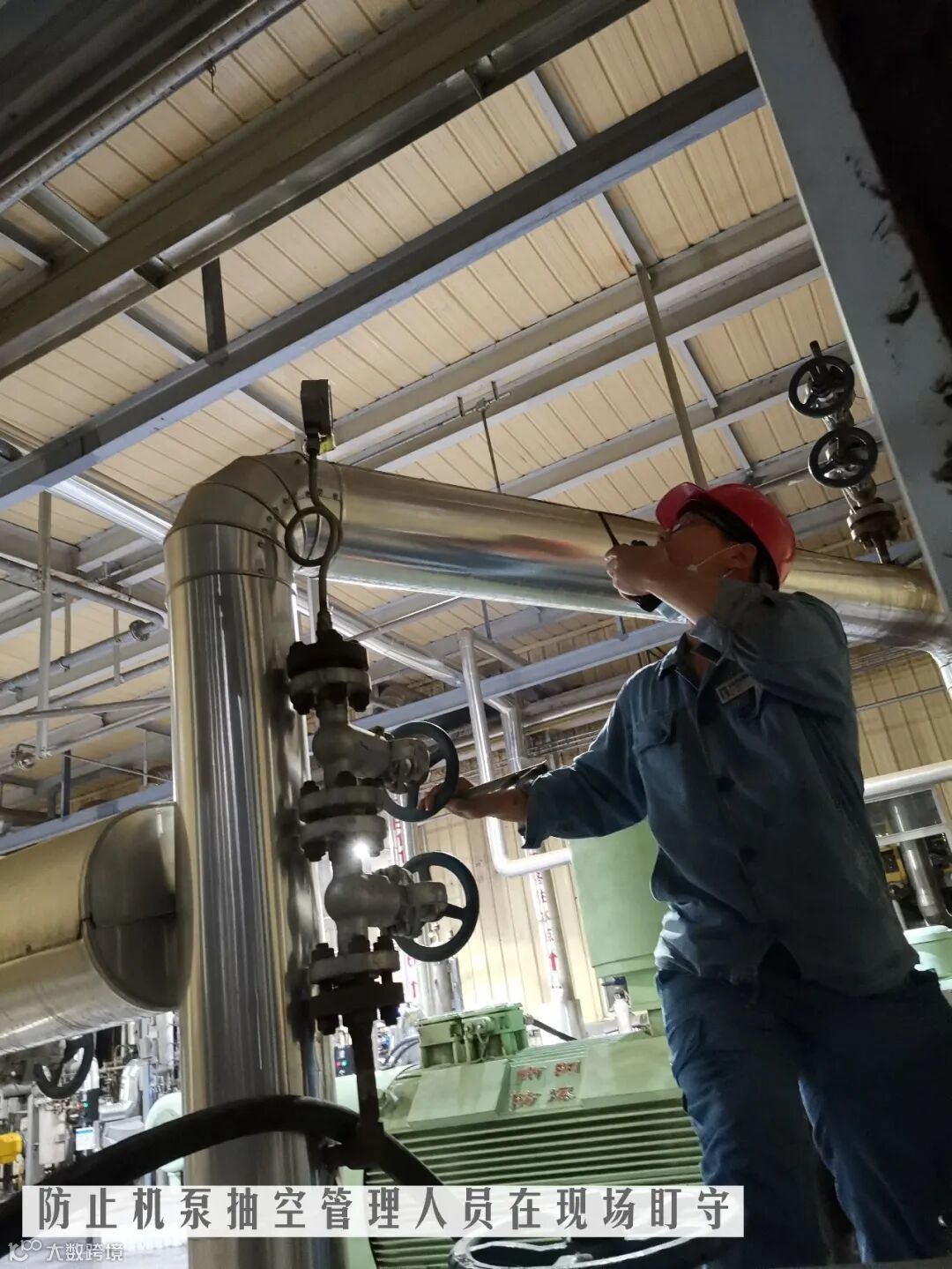

重要设备进行蹲守





02

细致入微工作,步步确认

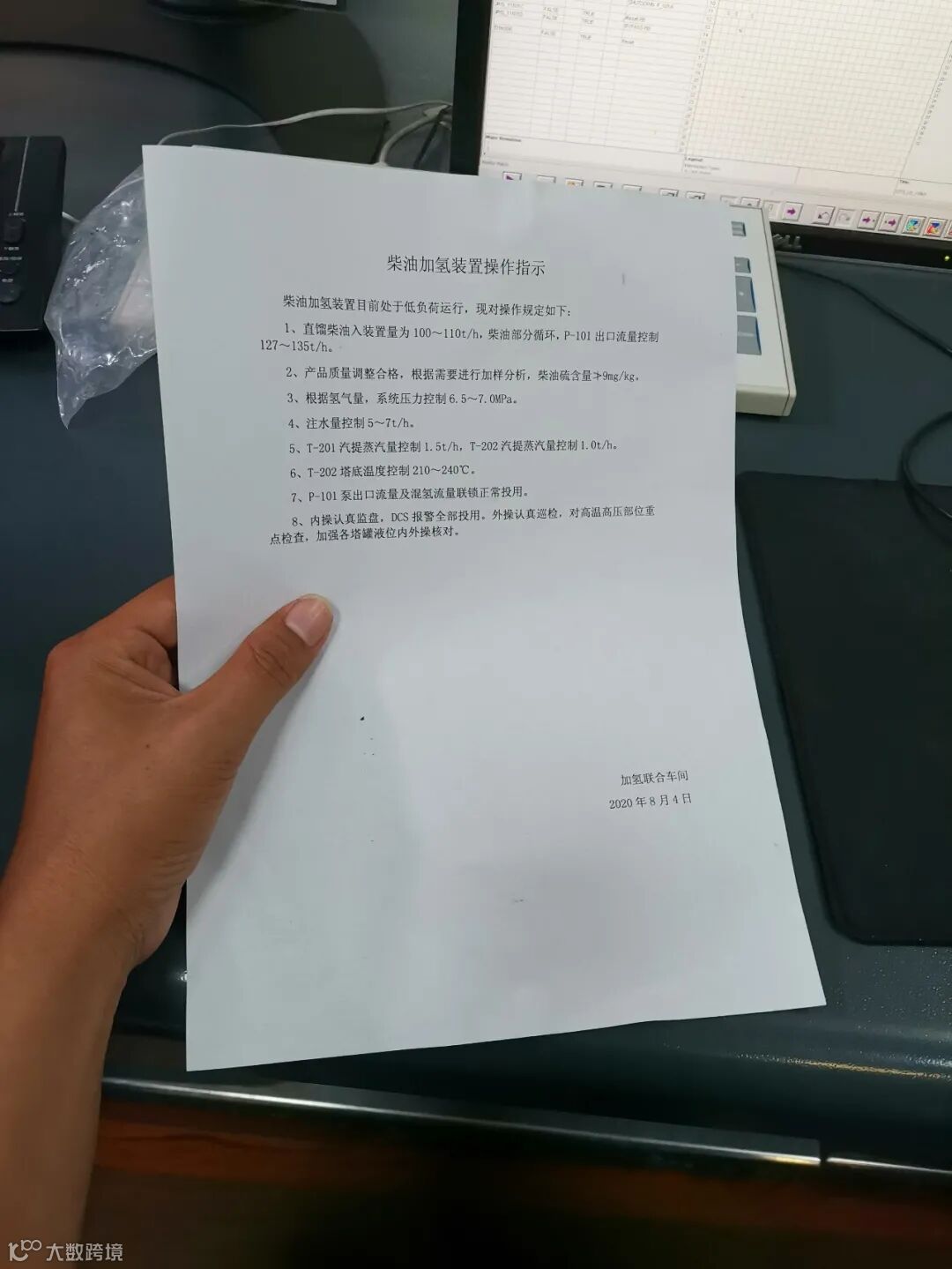

高温高压的临氢装置,任何操作都不能有一丝的马虎。加氢联合车间干部员工有自己的小妙招:每台显示器前都放着几张记满字的纸,这可不是物品乱放,这是岗位员工把每一次的操作,每一次的动改都自觉的记到纸上,留给接班人员。

每一项操作都认真进行记录,让接班人员明明白白。

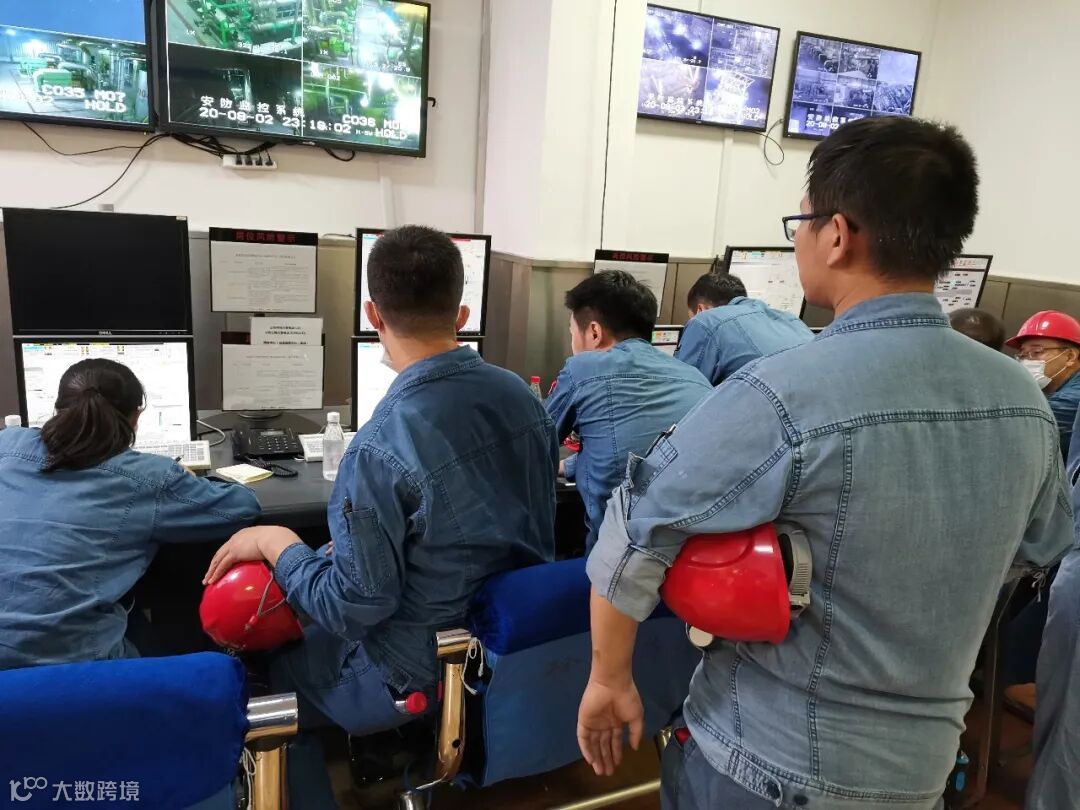

这一把椅子上怎么坐了三个人,啥情况?这是车间的三人确认法,中间的是主操,扶手上那俩,一个是“提示员”,一个是“确认员”。

加氢联合三人操作法


03

实干苦干奉献,人人尽责

看这张图,全是大咖,全国劳模李波、集团公司专家倪大龙、公司首席技师李浩。现在是装置最重要的时期,车间各路大咖齐聚,技术人员24小时工作,主任、副主任亲自上手操作,技术员扛着扳子跟操作工一起动手干。

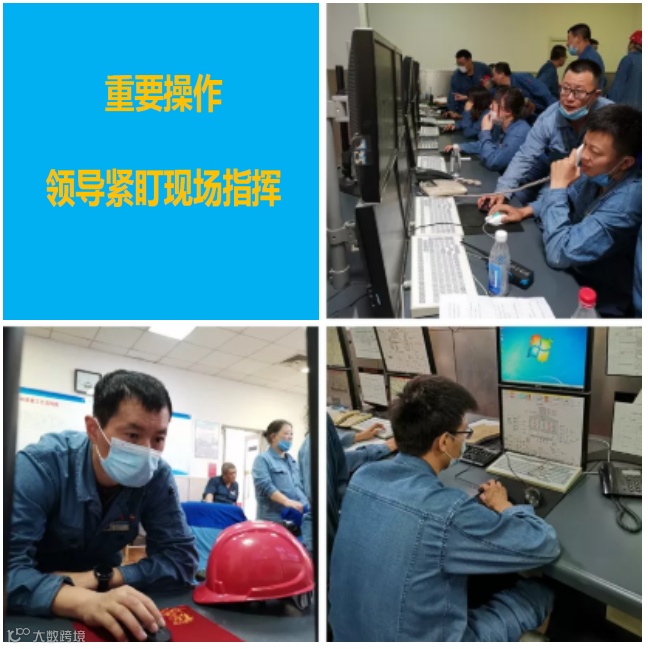

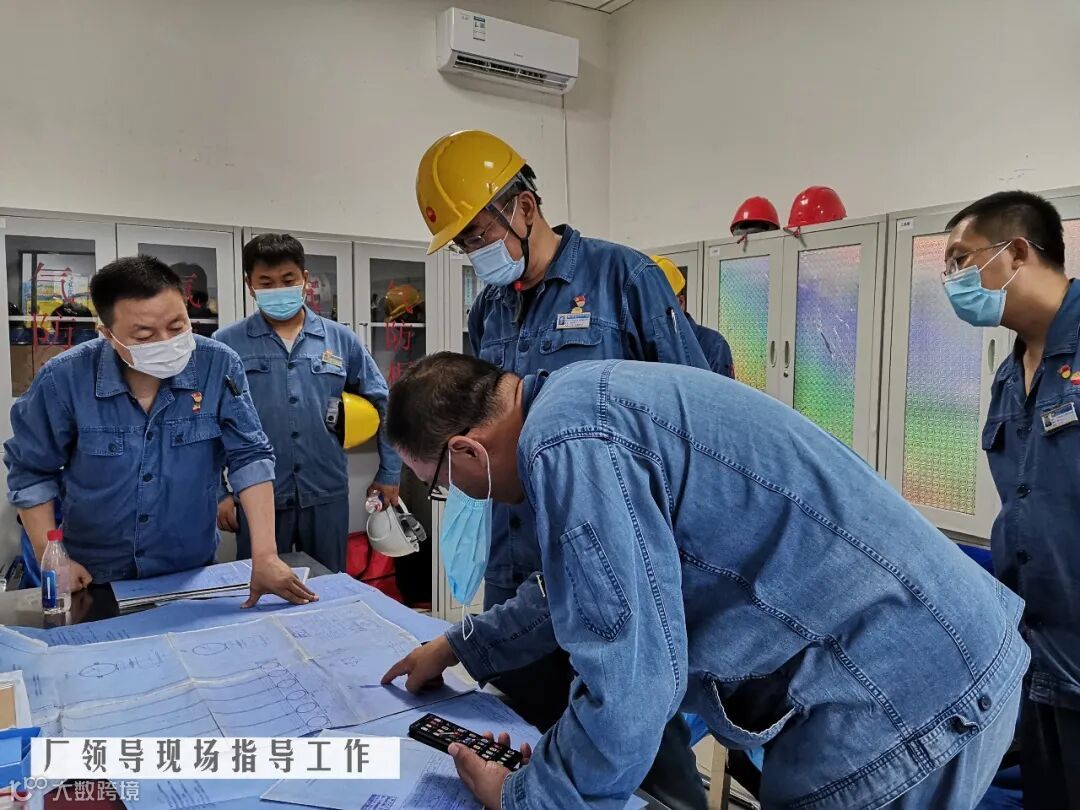

领导坚持盯在现场



加氢联合车间党支部即时开展了“我是党员干在前,急难险重看党员”活动。车间设备主任、共产党员袭文,正在脱产参加中石化的专家学习班,听到停氢的消息,第一时间回到岗位。他曾在制氢车间担任过设备主任,对这三套装置的设备情况都非常熟悉。来到现场后,他一边帮助制氢抢修,一边处理自己车间停工出现的问题,两家的活一起干,成为了跨车间级设备主任。他连续多日吃住在现场,苦干实干,甘于奉献。



跨车间工作的设备主任  袭文



从紧急停工到正常开工,历时7天的时间,加氢联合车间干部员工爱岗敬业,担当尽责。每名加氢人用自己精湛的技能、超强的能力、认真负责的态度、不怕苦不怕累的工作精神,与时间赛跑,与困难较量,光荣的完成了任务,为装置及时恢复生产,为企业提质增效递交了一份满意的答卷。



作者|郭敬宇 褚雪威 周振

责任编辑|李强

平台编辑|张运泓 李春江

审核|毛军 王良
