11月14日早8时,石油二厂制氢车间开汽一次成功,产出合格氢气。工建公司165名干部员工以历时11个昼夜、比计划提前一天的艰苦鏖战向石化公司递交了一份满意的答卷。
急生产之急 守护平安责无旁贷
石油二厂制氢装置转化炉炉管因长周期运行出现热点,一旦发生氢气泄漏,后果不堪设想,石化公司进行风险评估后决定停工处理。11月2日,工建公司临危受命,党政领导、工程技术人员立即赶赴现场,就地讨论,第一时间敲订了抢修方案。
制氢装置转化炉占地面积300平方米,炉底共有六组集合管,每组集合管上方均有44根炉管直达炉顶,集合管与炉管交汇处由保温层和金属器壁保护,彻底消除隐患的方法就是对全部炉管进行探伤检测。

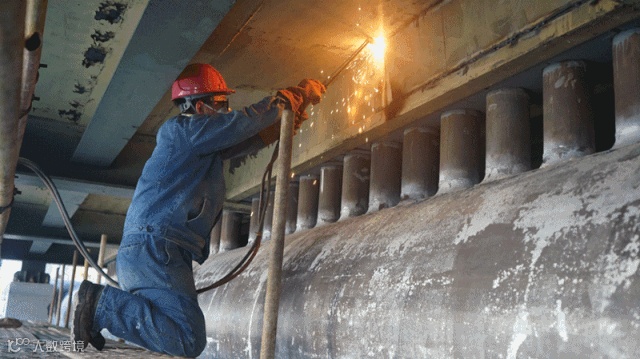

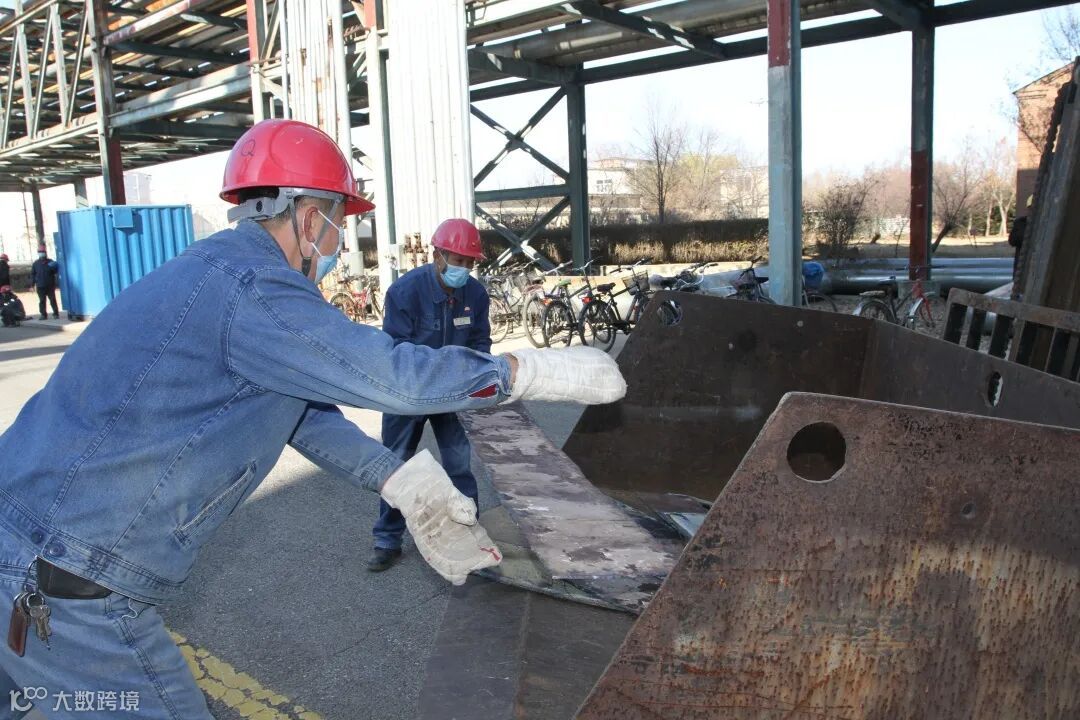

工建公司需要破拆12处15米长、240毫米宽的金属器壁,并拆除保温设施,使258根炉管全部“暴露”在外,待检测单位探伤检测之后,对“带病”炉管进行拆除封堵,最后进行器壁恢复。
看似简单的抢修方案,却要在有限的时间内完成大量的工作,而且施工地点为转化炉底部,作业空间十分受限,抢修工作难上加难。

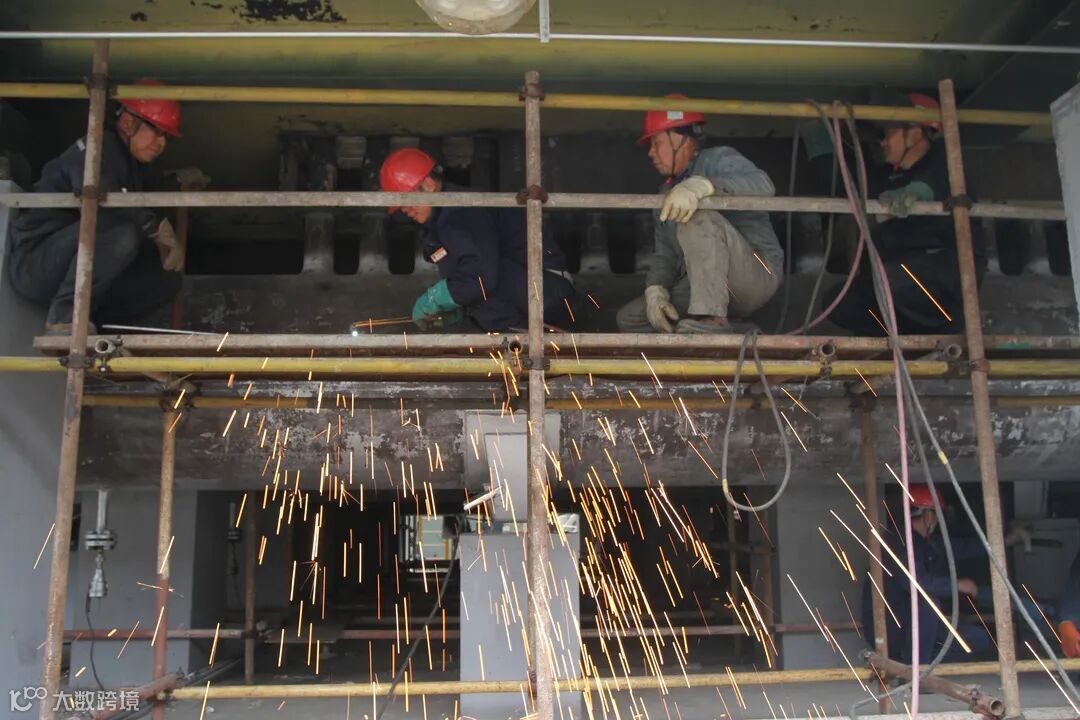

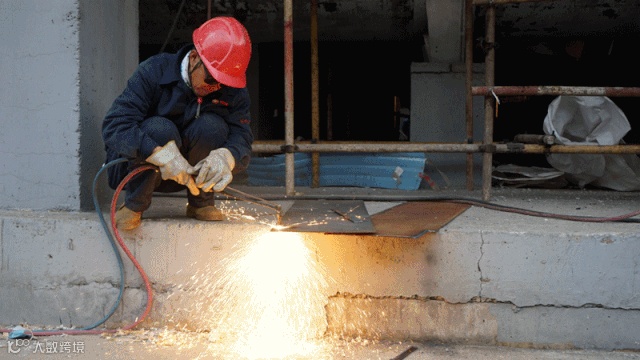

负责施工的工建二公司集结了电焊、火焊、起重、主修、力工、管理人员共计120人进驻现场,同时搭建7排16米长、1米宽、1.5米高的脚手架作业平台,24套氧气乙炔瓶、13块盲板、5盏大型夜间照明灯、临时现场指挥部等硬件设施迅速就位。而在细排作业点和工期后,工建二公司发现面对此急难险重的抢修任务,120名人力仍然“捉襟见肘”。
危急时刻,工建公司领导高度重视,在下属的7个分公司抽调45名精干人员火速增援。经过充分的前期准备及生产装置停工、降温处置,11月10日早8点,现场具备动火条件,整装待命的165名抢修人员立刻“兵分六路”全面展开抢修作业。

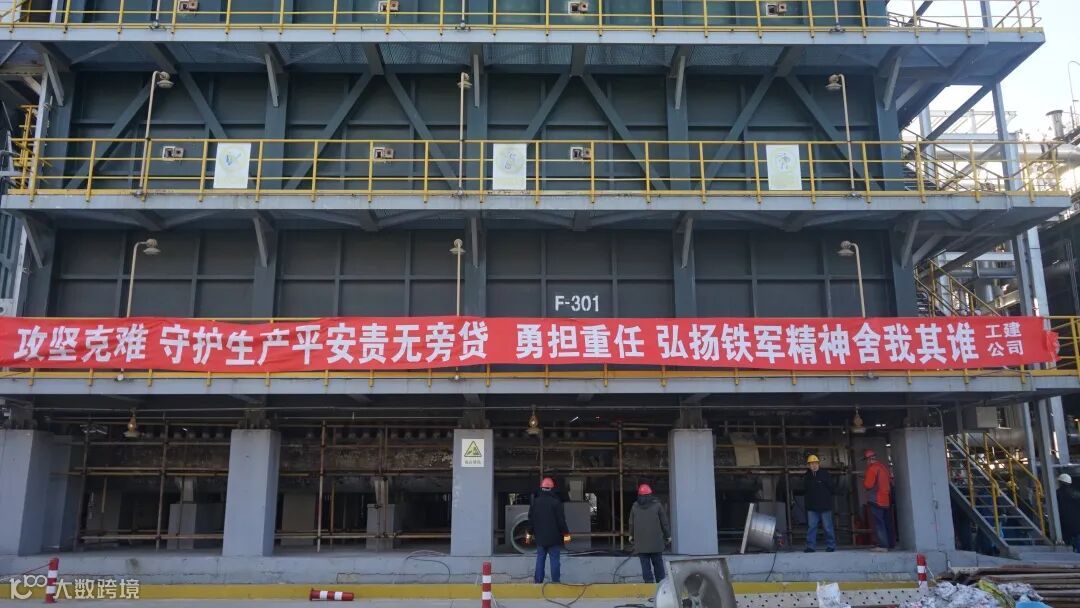

弘扬工建精神 越是艰难越向前

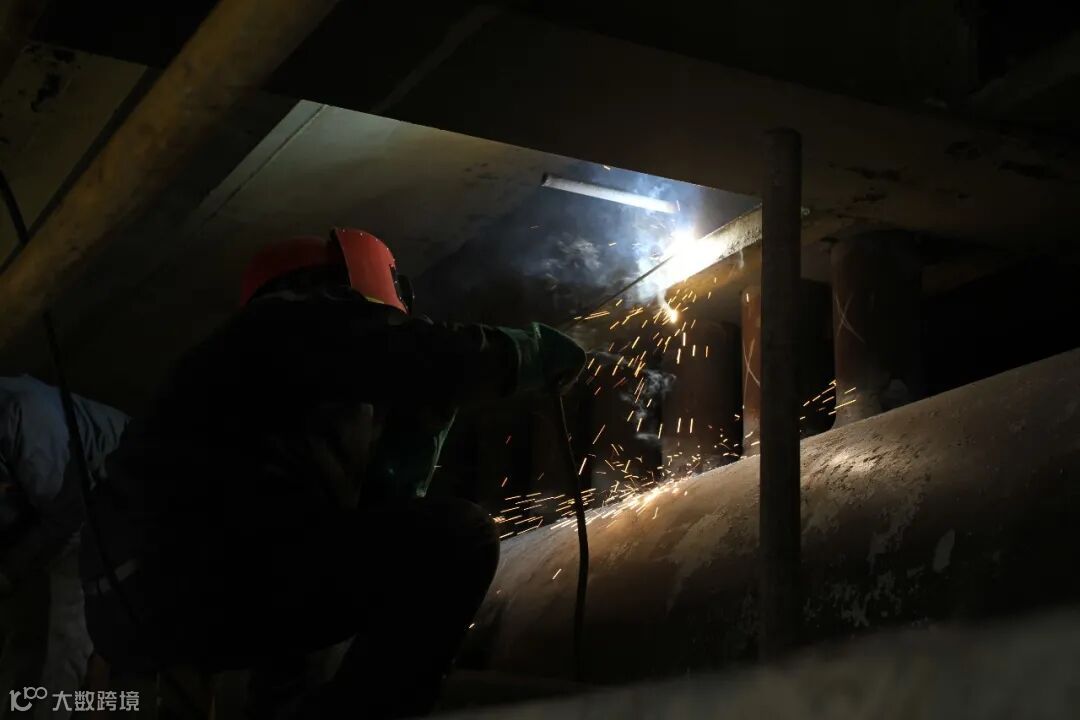

加热炉底部距地面仅有2.5米,搭建1.5米高的脚手架后,留给抢修人员的作业高度仅为1米,24名火焊工只能弯着腰钻进作业平台。
深秋季节,室外温度较低,可贴着尚有70度余温的转化炉切割,再加上焊枪产生的温度,作业环境温度高达40摄氏度以上,高温炙烤是每名焊工面临的最大挑战。
位置受限,他们只能坐着、蹲着或跪着,寻找最适合的施工姿势和位置,每切割一块壁板都要手持焊枪干上半个小时。

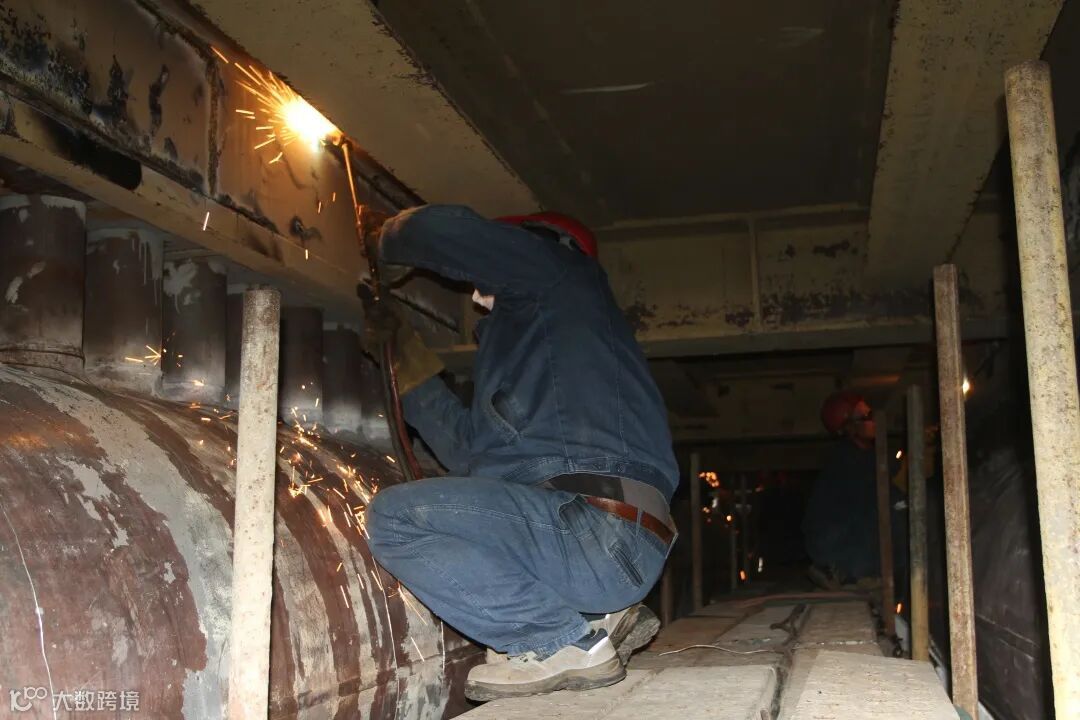

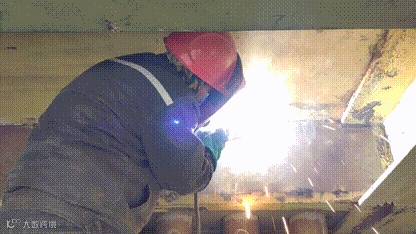

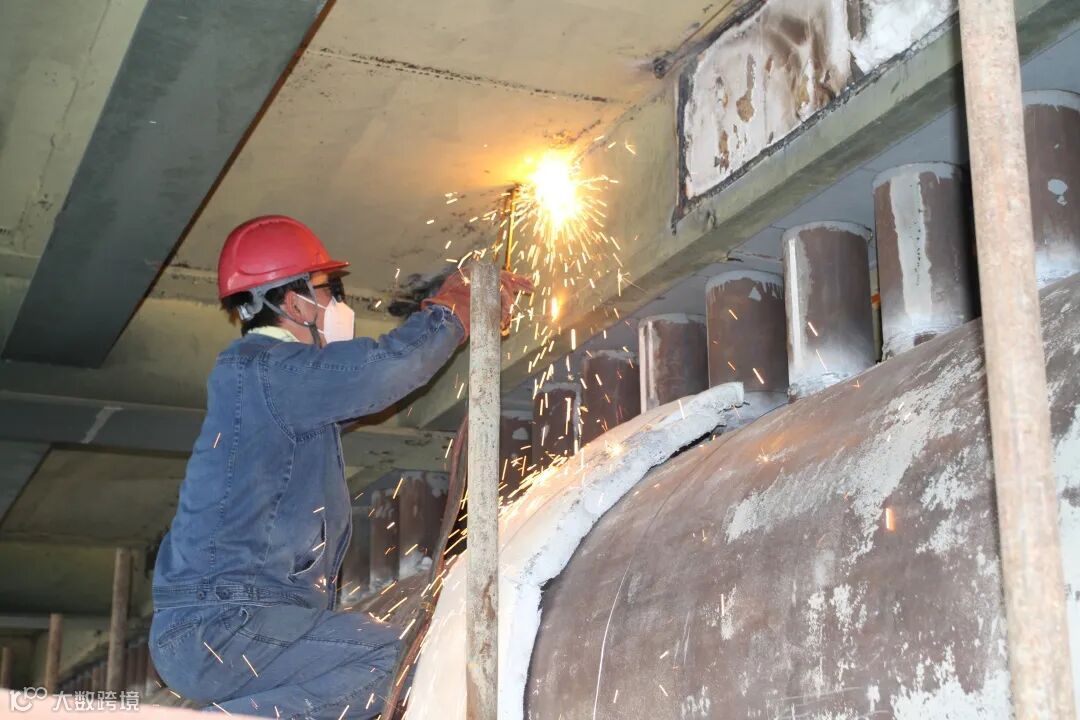

焊枪切割产生的烟气无法及时消散,员工们每切割一块壁板都要经受高温、受限、呼吸困难等重重考验。每一位焊工在绚丽的焊花中宛如一尊尊最可爱的雕像坚持着,6个作业小组在3小时内硬生生的啃下了器壁拆除这块“硬骨头”,比原计划整整提前了21个小时。

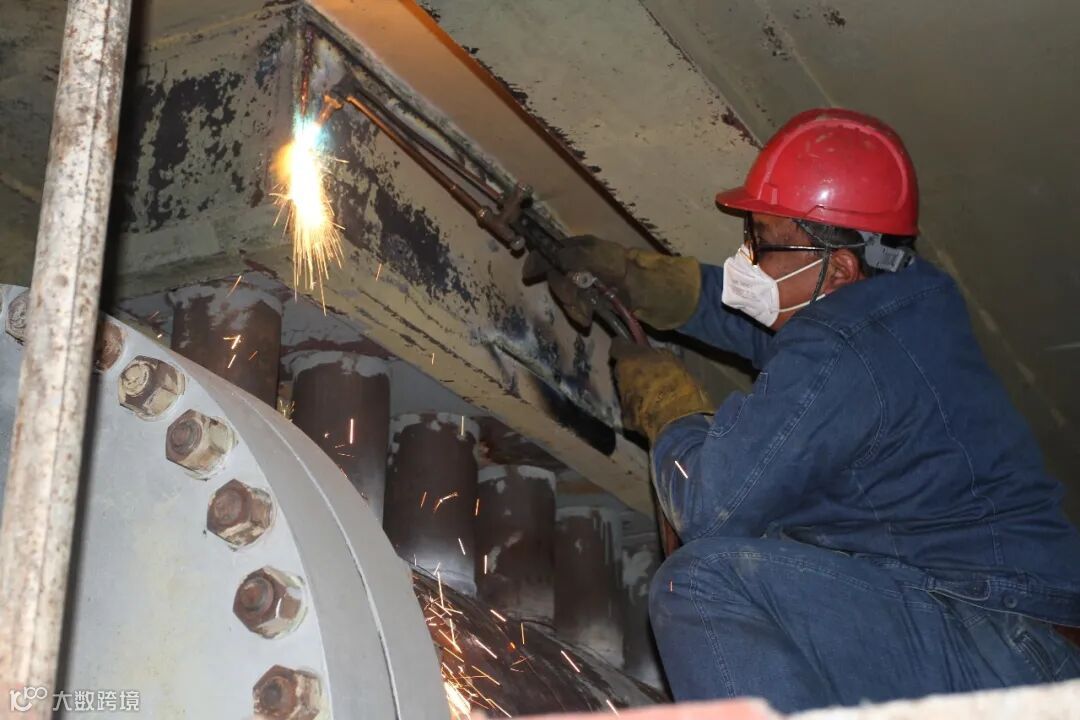

接下来的炉管拆除封堵作业的难度则超过了预想。经专业探伤部门检测确定,6组12根炉管存在不同程度的硬性缺陷,需要对炉管拆除,切割封堵,作业时间安排在了12日下午到午夜。
不顾疲劳的抢修人员一鼓作气,登上20米高的平台,继续穿梭在炉管林立的抢修现场。

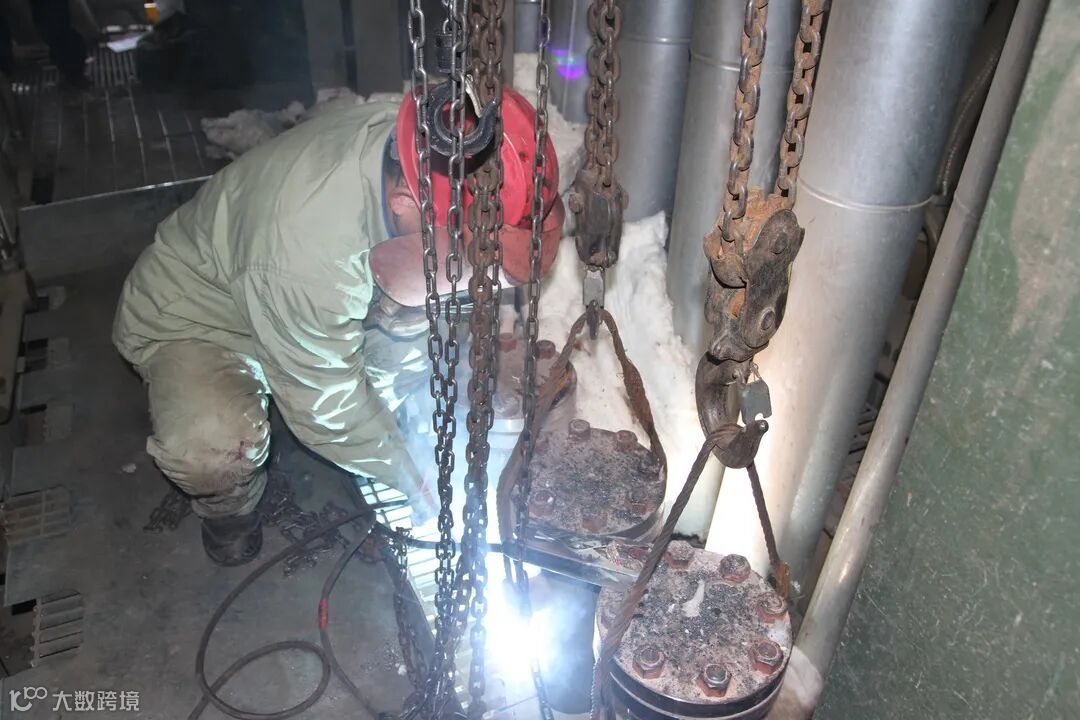

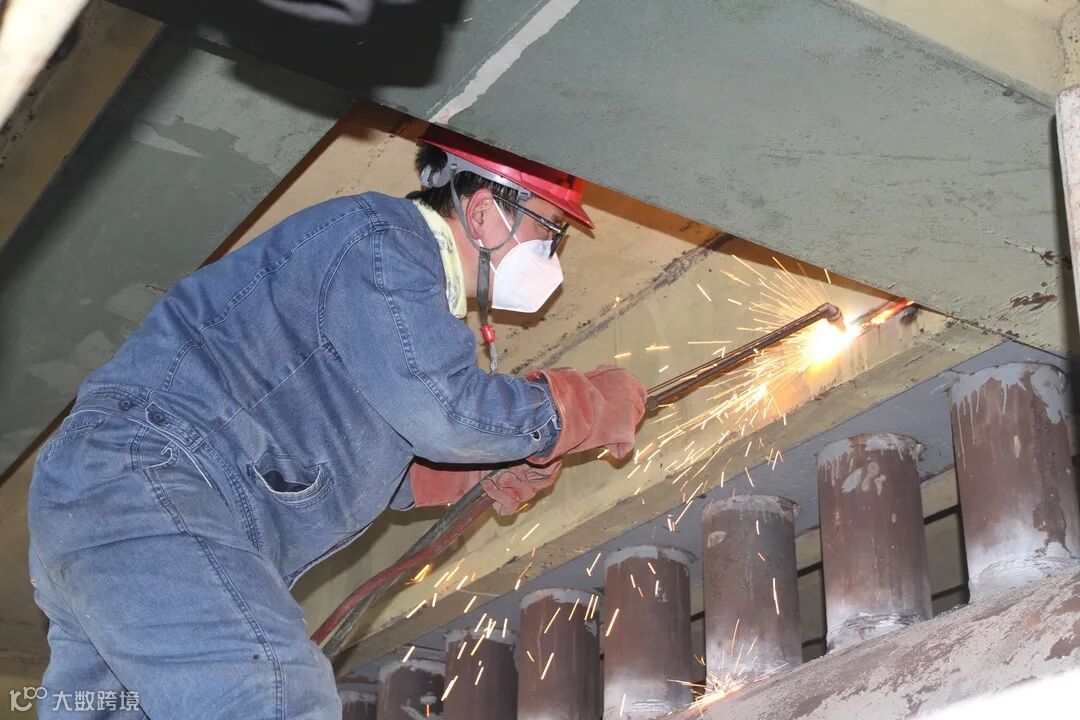

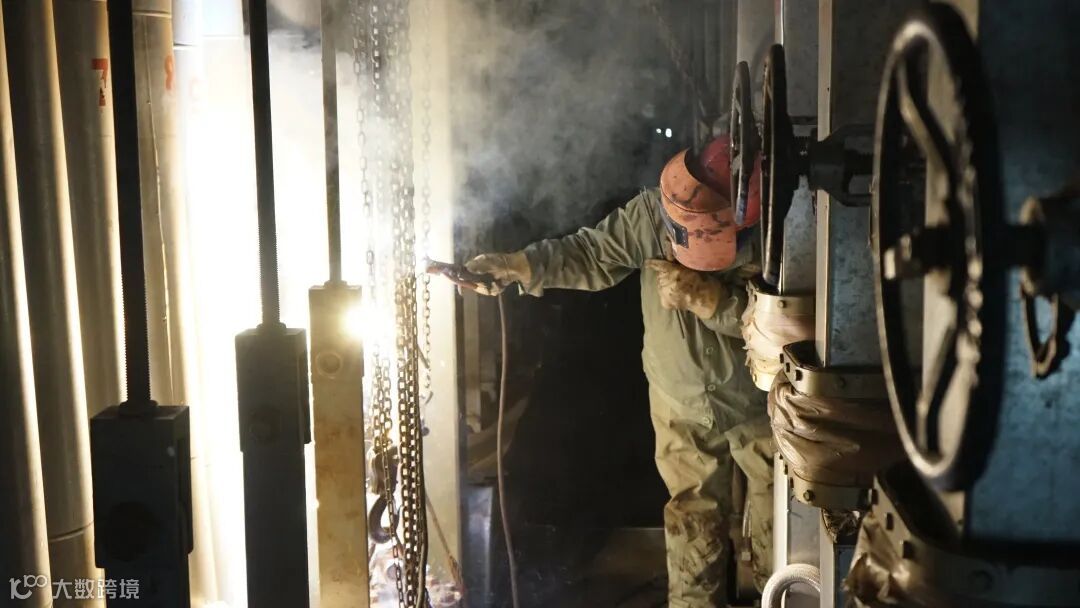

转化炉顶部空间有限,每一个高达15米的炉管无法一次性拆除,6组施工人员只能采取“化整为零”的方式,使用多套手拉葫芦、起重机将炉管提升一段切割一段。

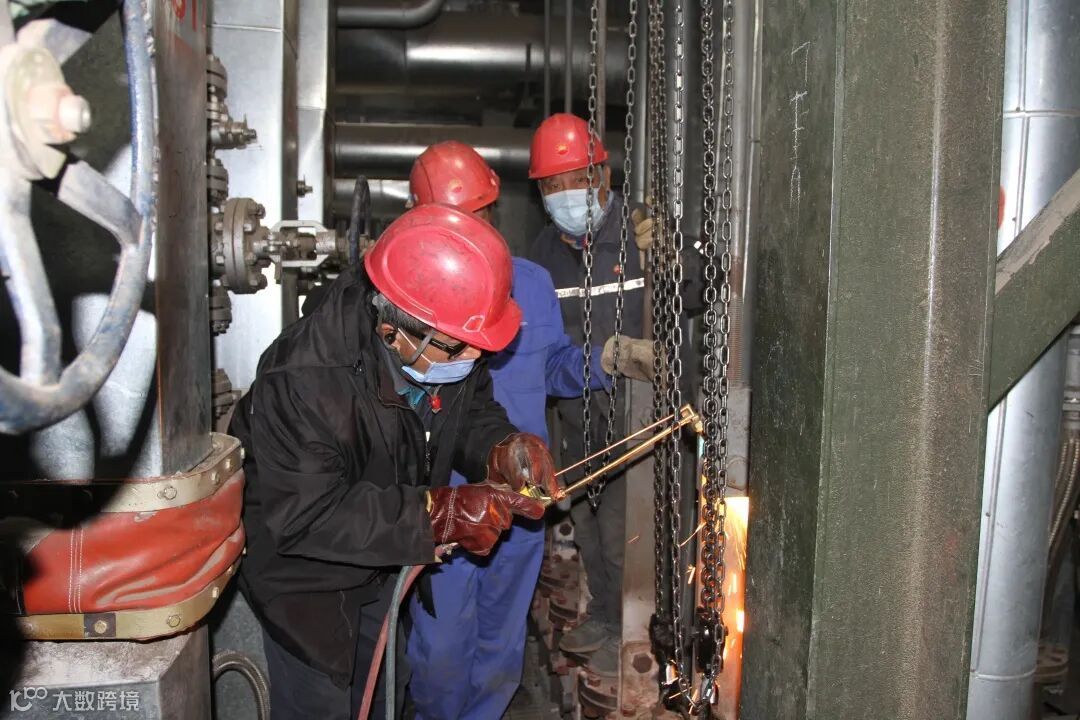

他们裹夹在各炉管之间,在十分局促狭窄的空间里施工,凌晨时分,炉管拆除和切口封堵作业全部完毕。
干群一心 五指并拢握成拳
“人员少不怕,时间紧不怕,只要团结就能出战斗力。”这是这场抢修中体现出来的最温情的一面。
工建二公司参与抢修的全体人员取消休假,全力抢修。
各基层单位在安排好当前工程和维护任务后抽选出最精干的员工进入抢修现场;夜战饭、饮料、面包、水果等后勤保障物质由专人专管,保证及时送达现场。
两级机关的干部日夜坚守现场,随时协调解决施工过程中发生的技术问题,许多人晚间紧盯现场,第二天继续协调工作。
11月12日14时,器壁恢复和炉管封堵进入关键节点,工建公司领导靠前指挥,为一线人员鼓舞干劲。
一线员工忘我工作,不完成最后一道焊口不下来吃饭;有的员工上午还在医院打点滴,下午一开工就拿起焊枪抢着干,还有的员工衣服袖口被火花烫出一个大窟窿,拍灭火星后脱下衣服,穿着单薄的衬衣继续干……
抢修现场,石油二厂每天提供了充足的姜糖水,诚如石油二厂机动处处长闫海清说:“你们提供抢修服务,我们提供饮水服务,只要你们需要,我们就能做到24小时随时服务。”
正是这样一种态度和行动,让施工单位和生产单位拧成一股绳,齐心协力高效完成抢修任务。
