吊车吊臂起起落落
焊接切割火花闪烁
四十天的日夜守望
今天终于结出硕果
5月10日
抚顺石化公司大检修“主线工程”
热电厂新厂临时烟囱建设项目
提前2天顺利完成验收
至此,热电厂大检修施工全部完成
提前做好投运准备

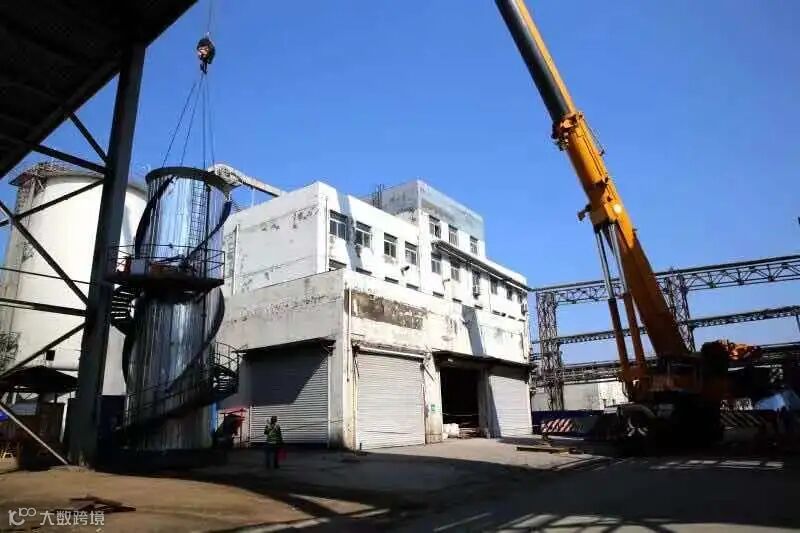

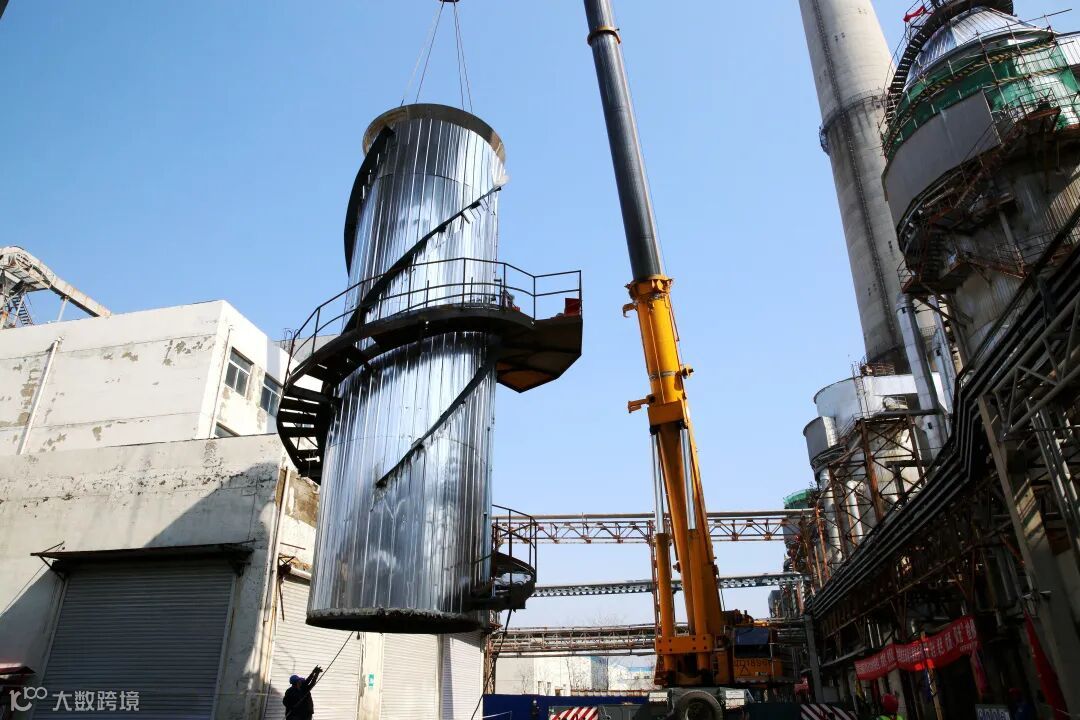

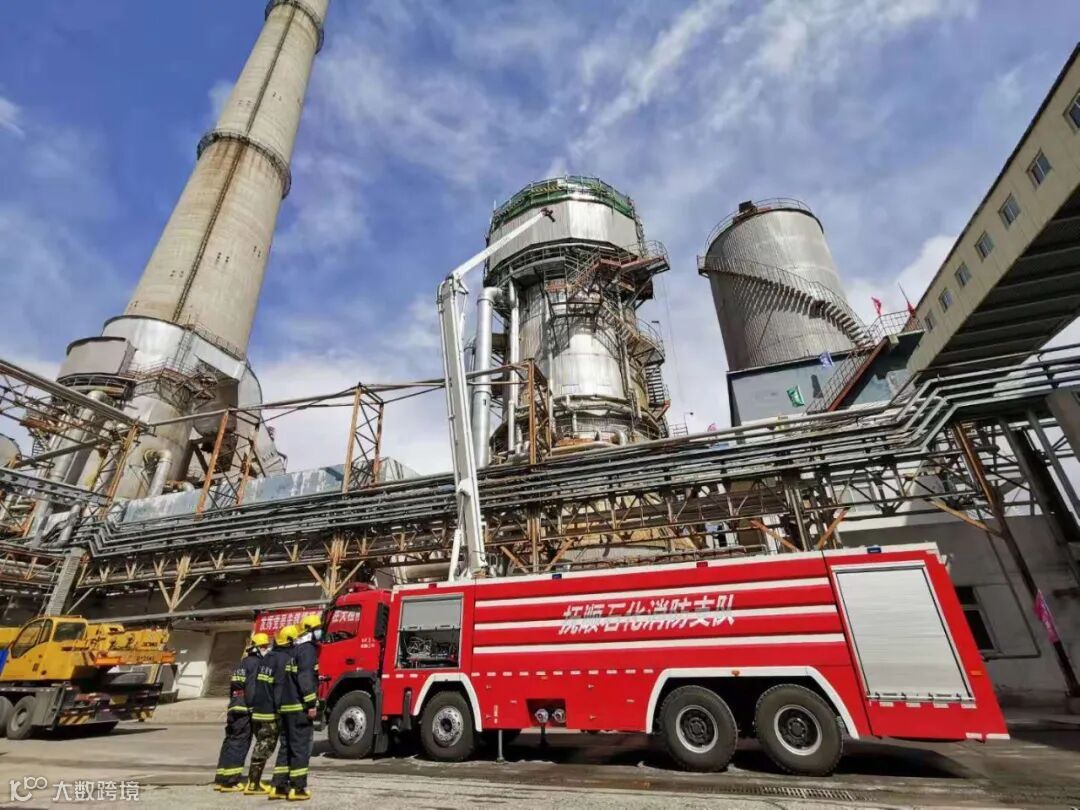

10号脱硫塔临时烟囱施工现场

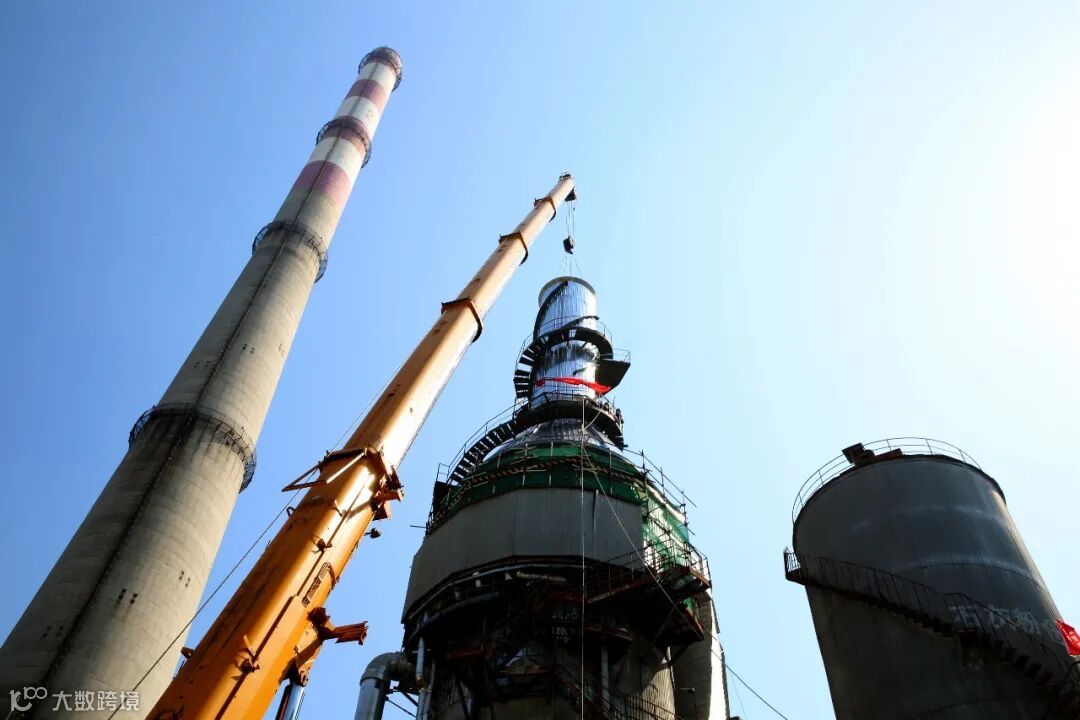

热电厂新厂主烟囱
因内部出现防腐层脱落隐患
需要进行停工检修
为满足夏季公司东部厂区供汽需求
热电厂利用大检修停工机会

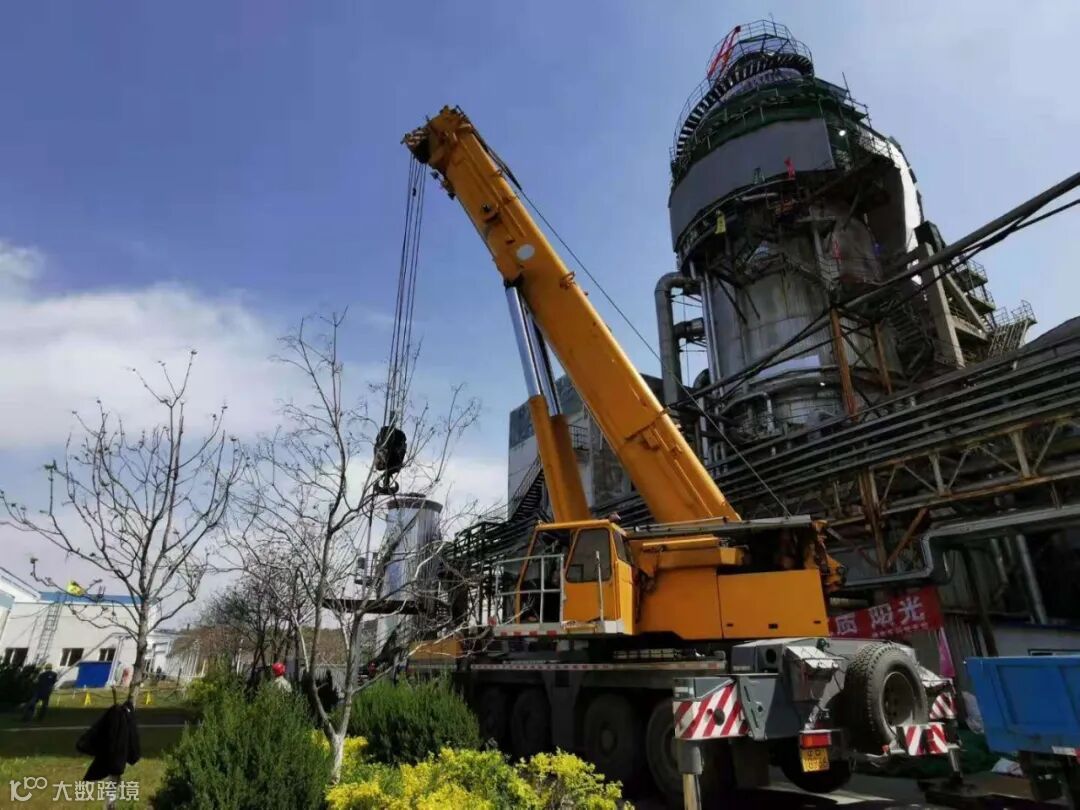

在新厂10、12号锅炉脱硫吸收塔出口
分别架设临时烟囱
确保锅炉在主烟囱检修期间实现正常生产
此项工程直接影响公司东部生产装置
大检修后能否顺利开工
风险高、任务重、时间紧
是摆在全厂员工面前的一场大考
热电厂抽调精干力量全力投入
厂领导靠前指挥
参战员工全心投入
在守望临时烟囱施工全程的40个日夜里
以实际行动彰显出热电厂人的责任与担当
01
时间靠“省” 不靠“抢”
热电厂除灰车间设备副主任张建生
每天到单位的第一件事
就是根据当天天气情况及时调整施工内容
按作业票逐项落实安全措施和施工监护
检修经验丰富的张建生认为
“抢工”容易出现安全质量问题
后果得不偿失
只有科学排布好施工项目
确保各项检修“环环相扣”
才是最有效的省时办法
张建生根据“天气”排布室内外施工
根据工程性质做好昼夜分工
根据作业安全需要合理安排交叉作业内容
确保施工人员保持最佳工作状态
早部署,晚验收,严抓施工质量
确保工程高效推进
“在科学优化施工程序上作文章,
最大限度减少施工程序,
避免施工风险。”

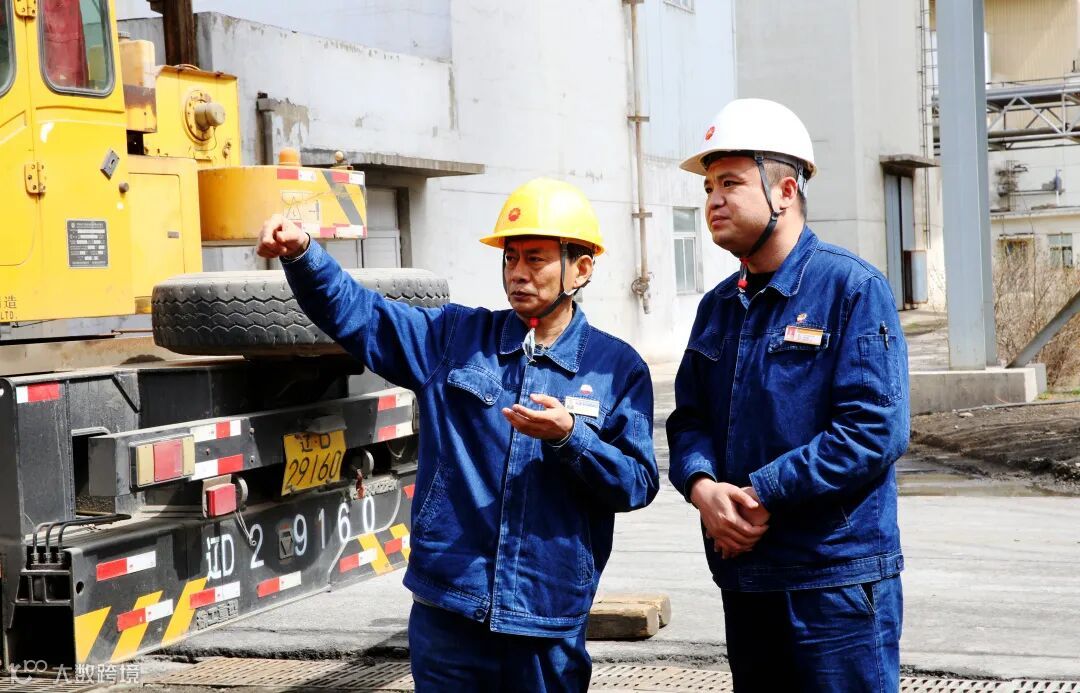

这是热电厂机动工程部副部长廖带根
的施工管理理念

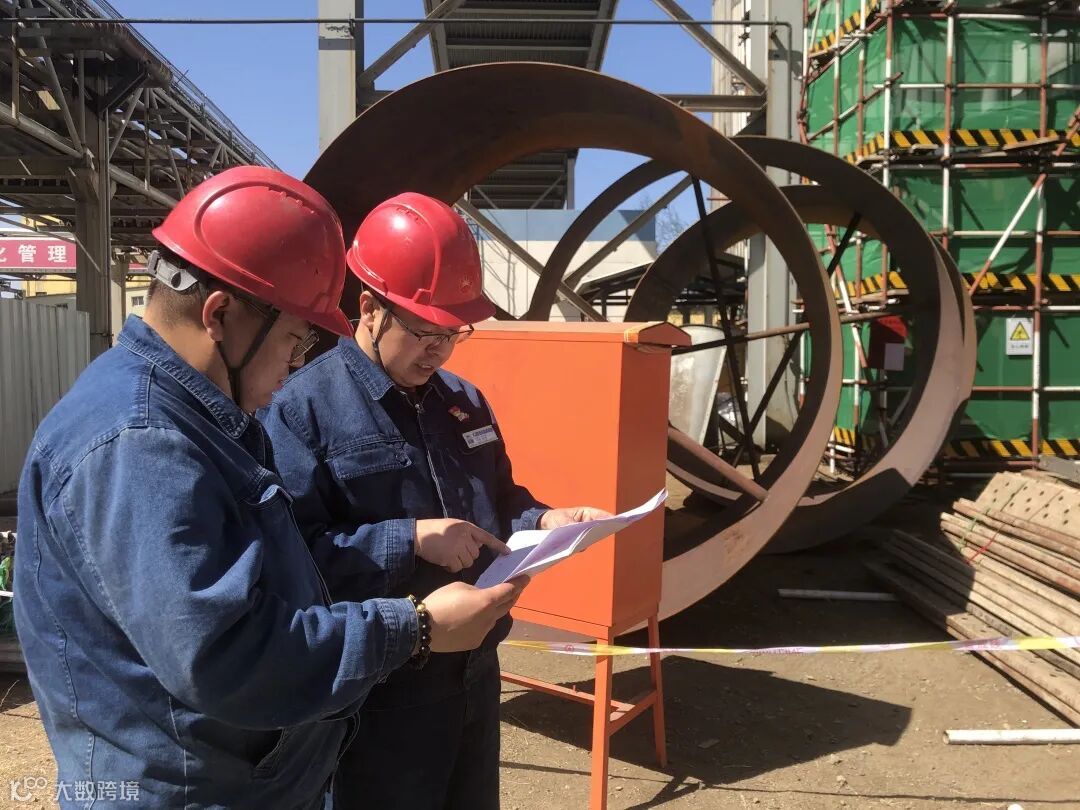

图中右三为廖带根
在临时烟囱建设过程中
该厂参战人员不断总结经验
与设计院进行沟通论证
优化施工程序
在12号临时烟囱主体设备预制工作中
他们巧妙采取“倒装”预制方式
施工人员永远在地面2米以下进行安全施工
避免反复搭设脚手架工序和高处作业施工风险
比10号临时烟囱施工节约近一半工时
10、12号两台临时烟囱完工时间
分别比网络计划提前4天和2天
02
安全管理的“别样智慧”
优质检修,安全先行
佟鸣作为热电厂除灰车间生产副主任
负责临时烟囱项目
现场安全监督和停开工等工作
佟鸣深知单靠守在“现场抓”
是抓不来真正的安全的
必须从根源上强化施工人员的安全责任意识
他从强化施工队伍自身安全管理能力入手
在检修前认真组织施工人员进行安全培训
对项目负责人进行安全约谈
每天早上第一件事
组织当日施工人员进行“安全喊话”
佟鸣在实施安全督导时发现
现有施工点多面广,人员分散
而属地安全监督人员不足
管理面过大容易产生作业监护疏忽

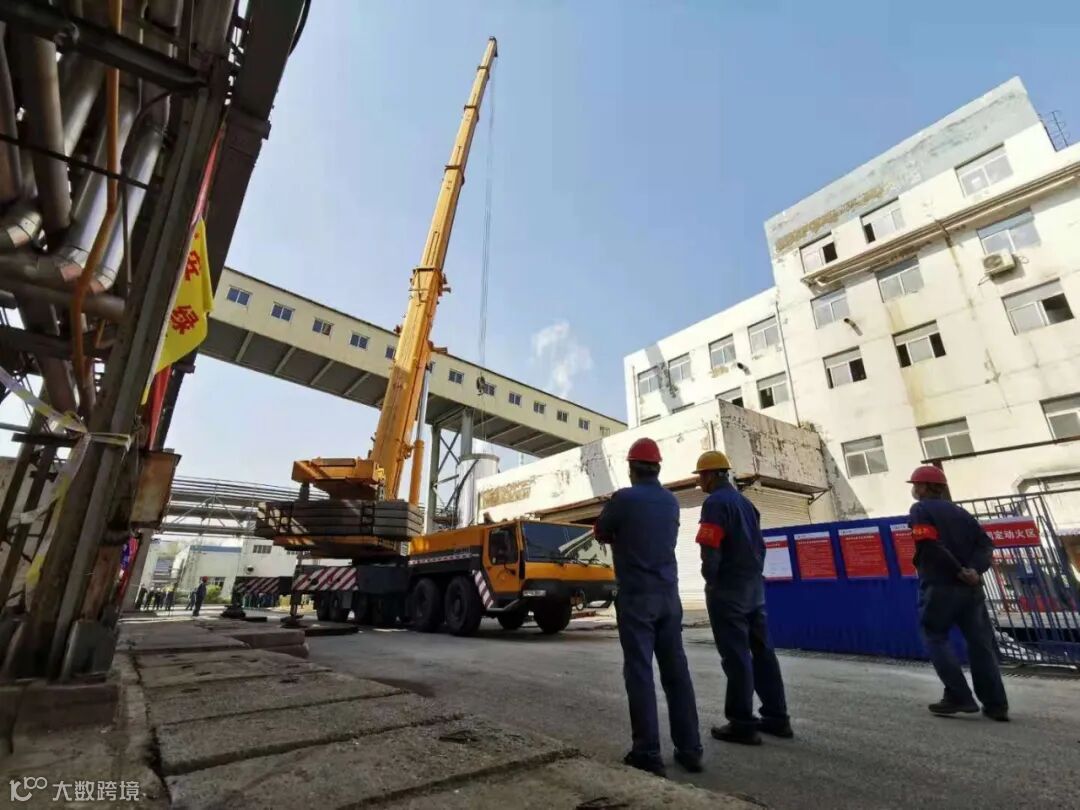

佟鸣与施工单位协调减少作业点
由每天6至8处变为2至4处
使现场安全管理力量集中
降低作业监管风险

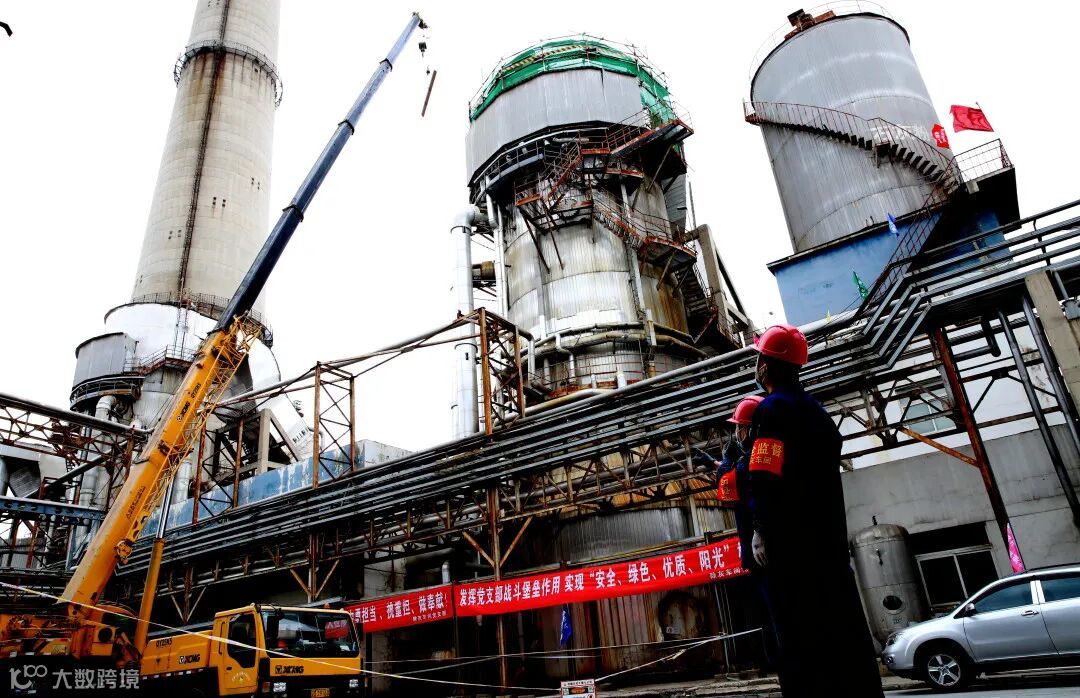

在检修现场
每天都能看见一个身材高大的
“小黄帽”进行安全检查
他是热电厂安全环保部安全监督员 王延龄
由于经常在现场穿梭
他的脸上隔三差五地出现一道道划伤

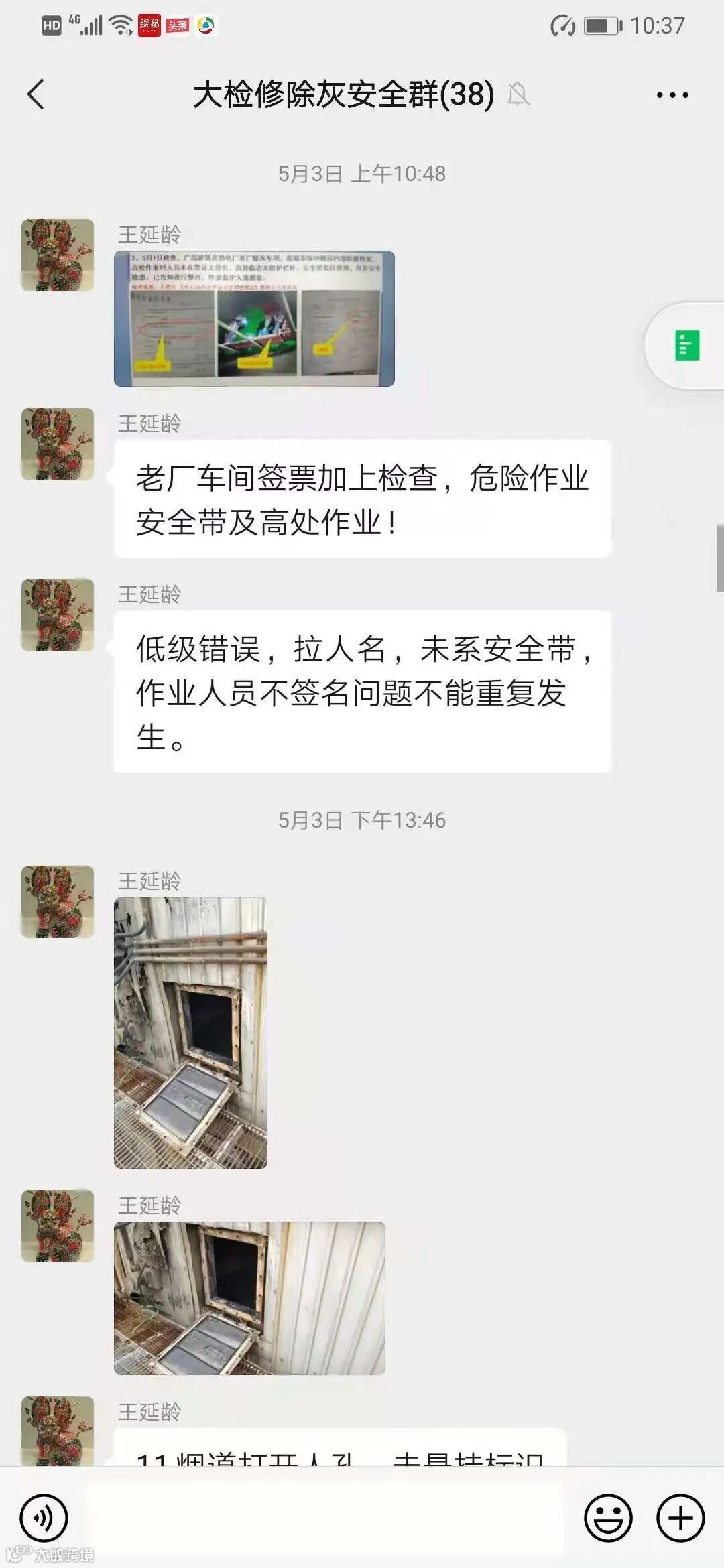

大检修中,王延龄共查出各类安全问题60余项
在每一次主体设备吊装前

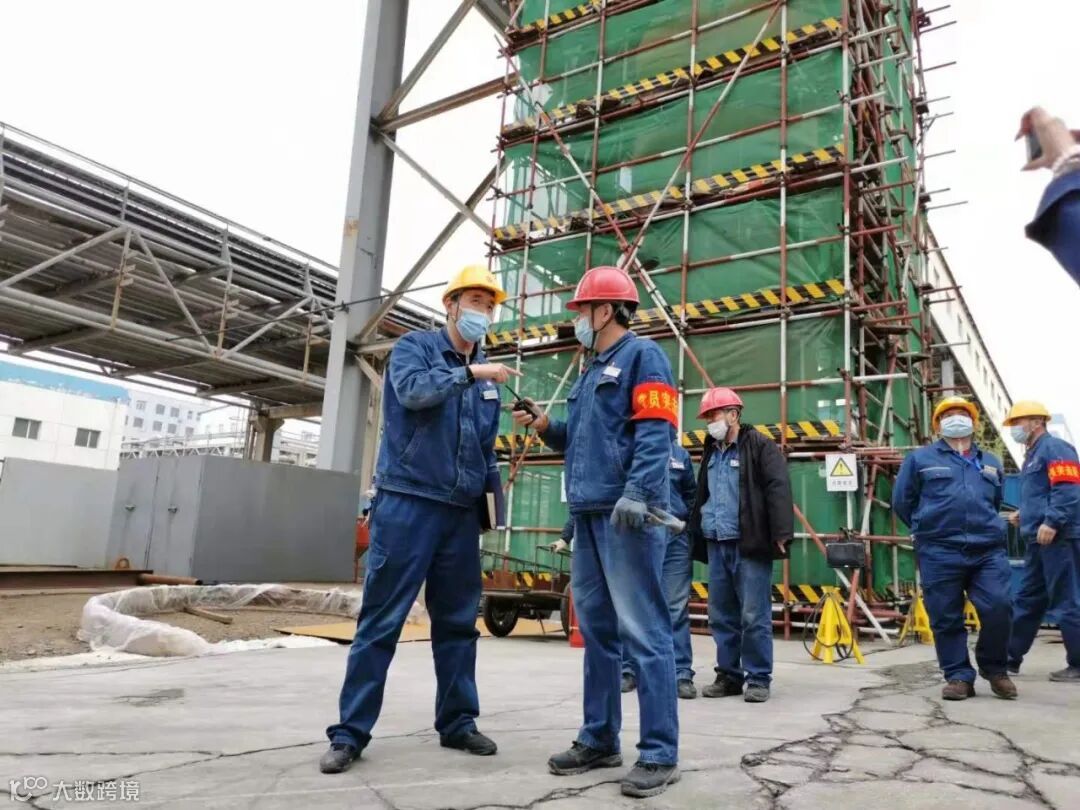

他都会和施工单位确认安全措施落实情况

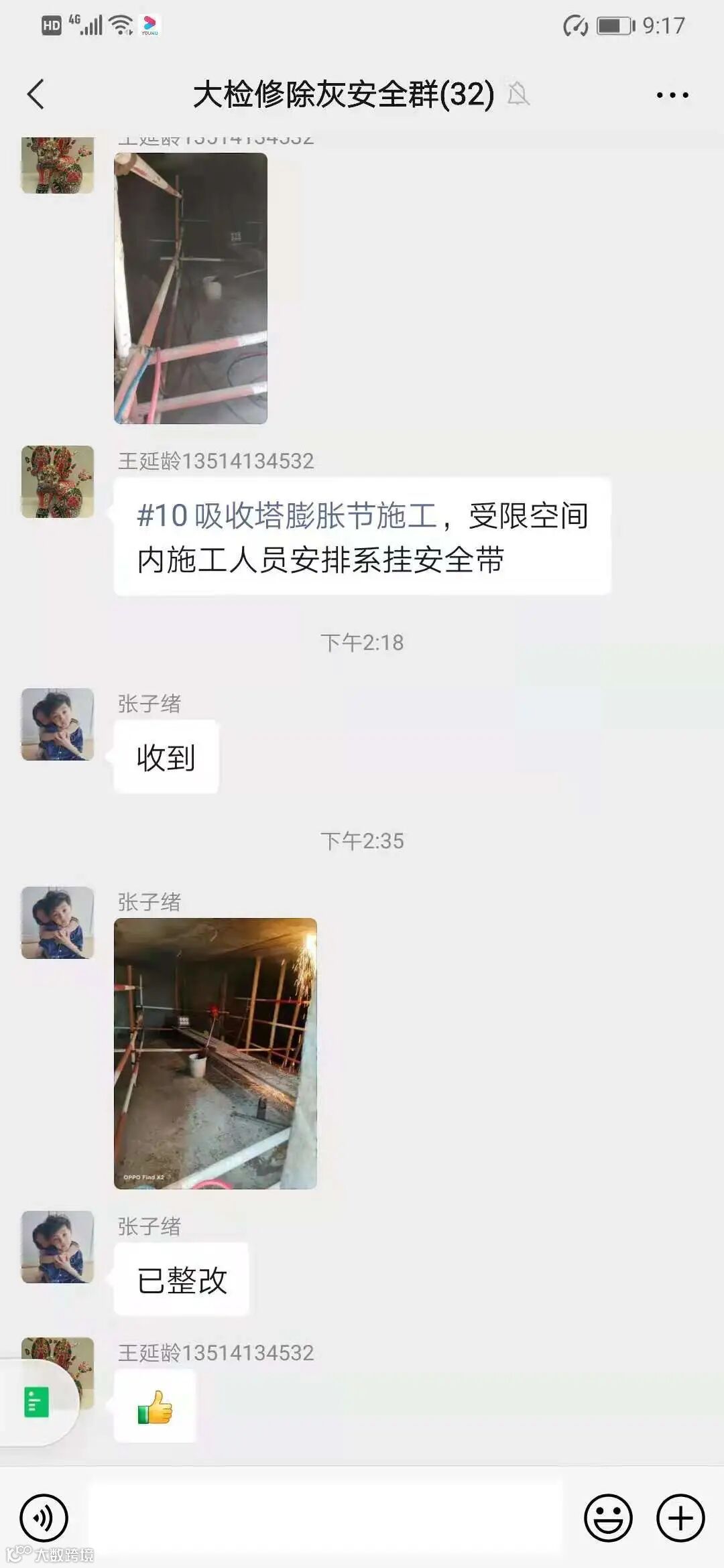

在“大检修除灰车间安全群”里
他每天将各类现场违章问题进行通报
并提出专业的改进措施和建议
同时督促整改闭环
组织开展10号吸收塔内防腐层
突发着火事故的应急演练
提升施工人员应急反应能力
强化施工单位自我安全管理意识
为施工安全推进上好“安全险”
03
党旗在主战场上空飘扬
4月12日
热电厂党委在临时烟囱检修现场
举行党员突击队授旗仪式
鼓励参战党员将党史学习教育与工作实践相结合
在大检修中发挥“排头兵”作用
在各项重要工作面前发挥出骨干作用
为了大检修顺利推进

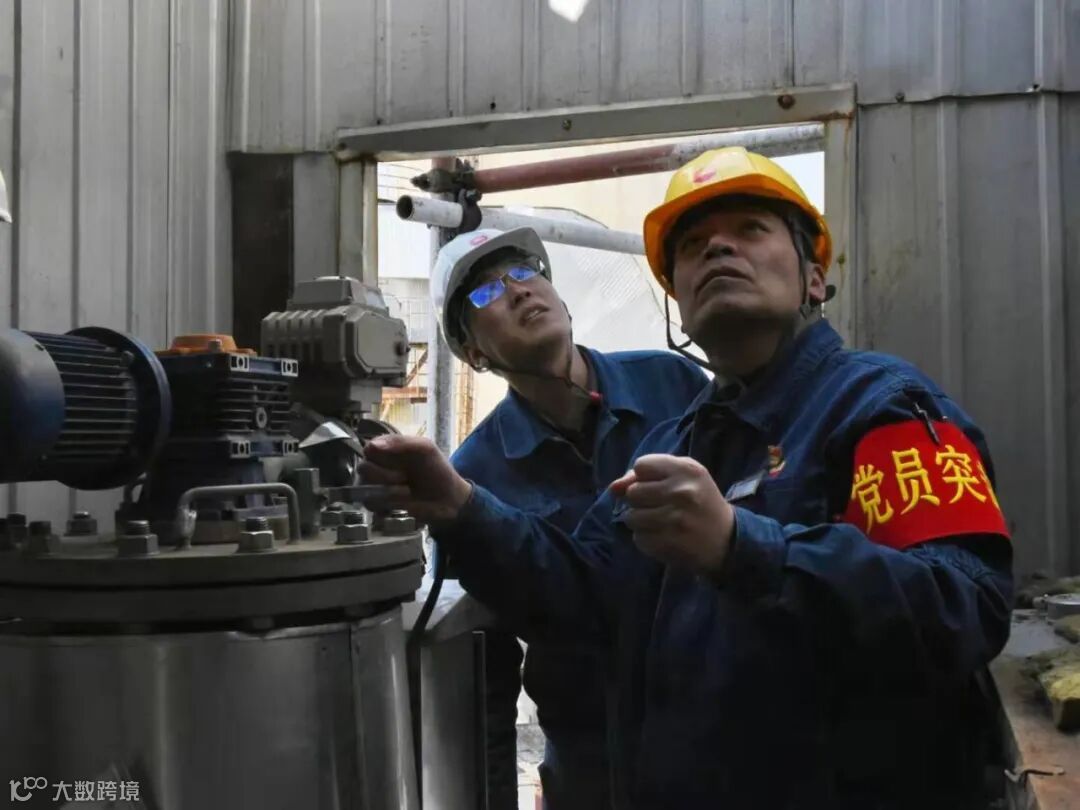

除灰车间党支部成立了36人的党员突击队
党员们采取集中攻关、各司其职、分区负责
的工作方式
在各项重要工作面前发挥骨干作用
为实现“节能”检修目标
除灰党支部党员成立技术攻关小组
优化施工方案,做到“省工省材”
10号炉脱硫塔冷凝水管原设计需要重新制作
从46米烟气出口引入地坑
经党员技术攻关小组与设计院沟通论证
成功利用原有塔内的溢流水管进行合理利旧
不但减少施工难度和材料
还至少节约2日工期

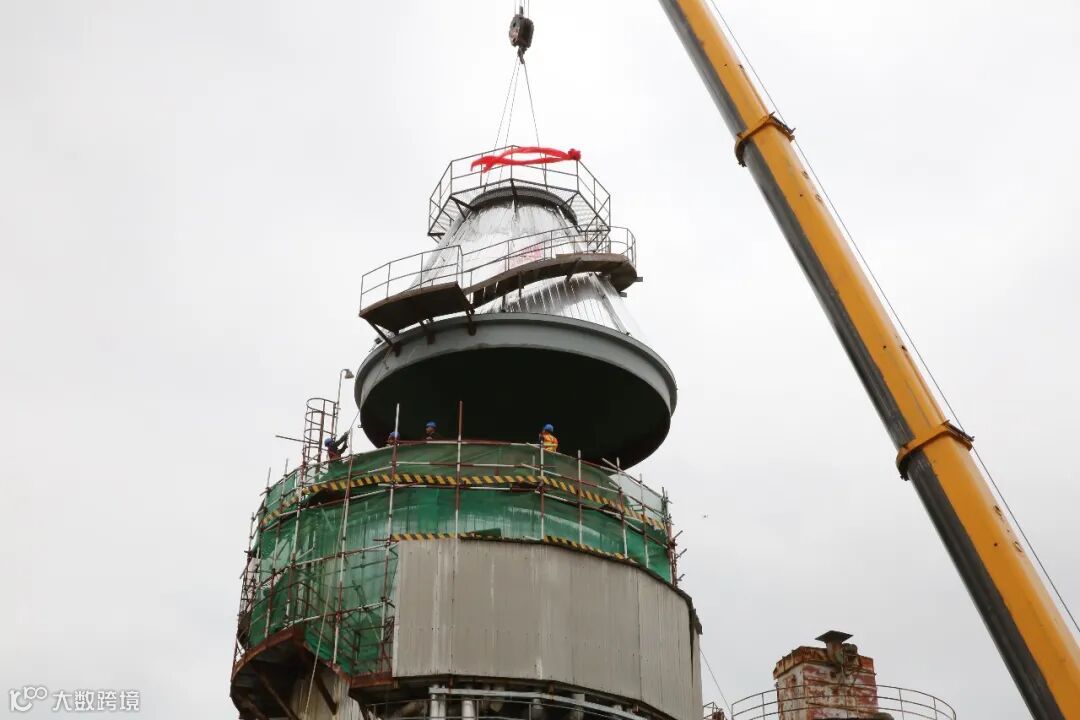

临时烟囱主体设备吊装对接工作
是该项工程的一项重要难点

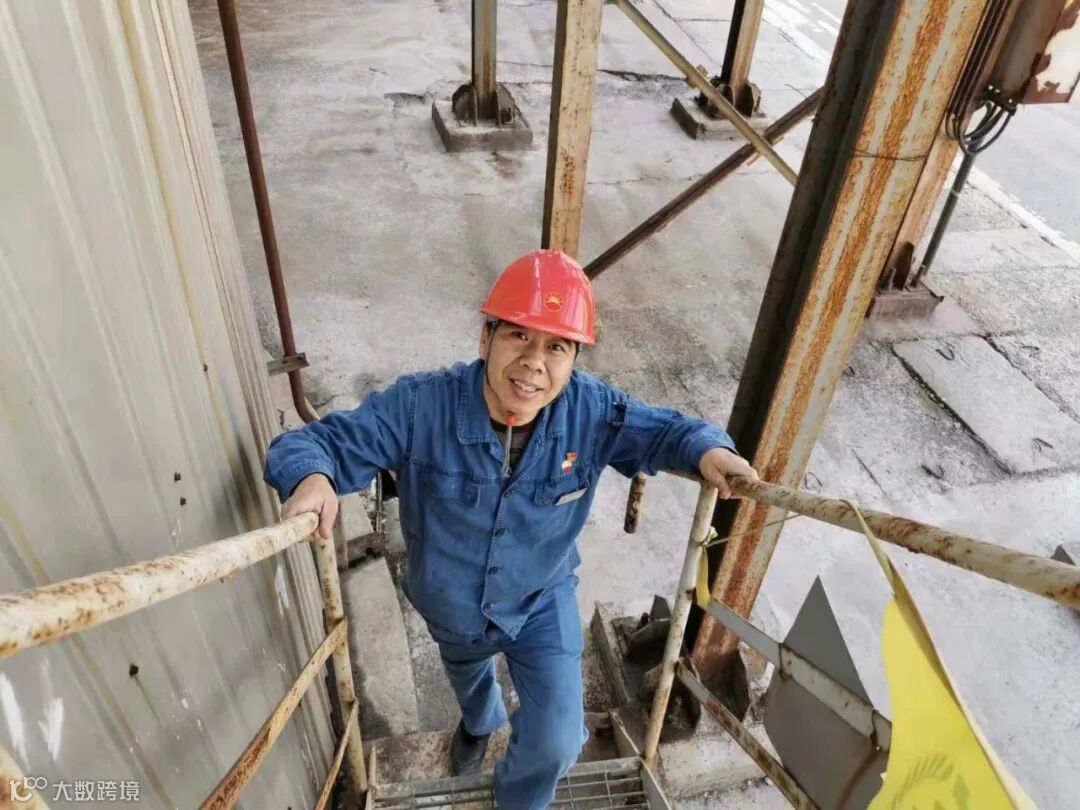

除灰车间党员李森每天要爬到塔顶
严格验收对接口部位施工质量
他用仪器做好接口水平度和垂直度确认
把关打磨质量
有效确保工程“四大组件”全部实现一次吊装成功
40个日夜的全力奋战
全体参检员工
以非凡的勇气、智慧、毅力和激情
打赢了这场大检修中最耀眼的攻坚战
为新厂装置顺利开工
实现对外供能创造条件
作者|刘玥含 李文静
图片|郭振忠 刘铁 钱丹 刘玥含 李文静
责任编辑|郭巧林 李文静
平台编辑|张运鸿 李春江
审核|毛军 孙世杰
