5月6日上午

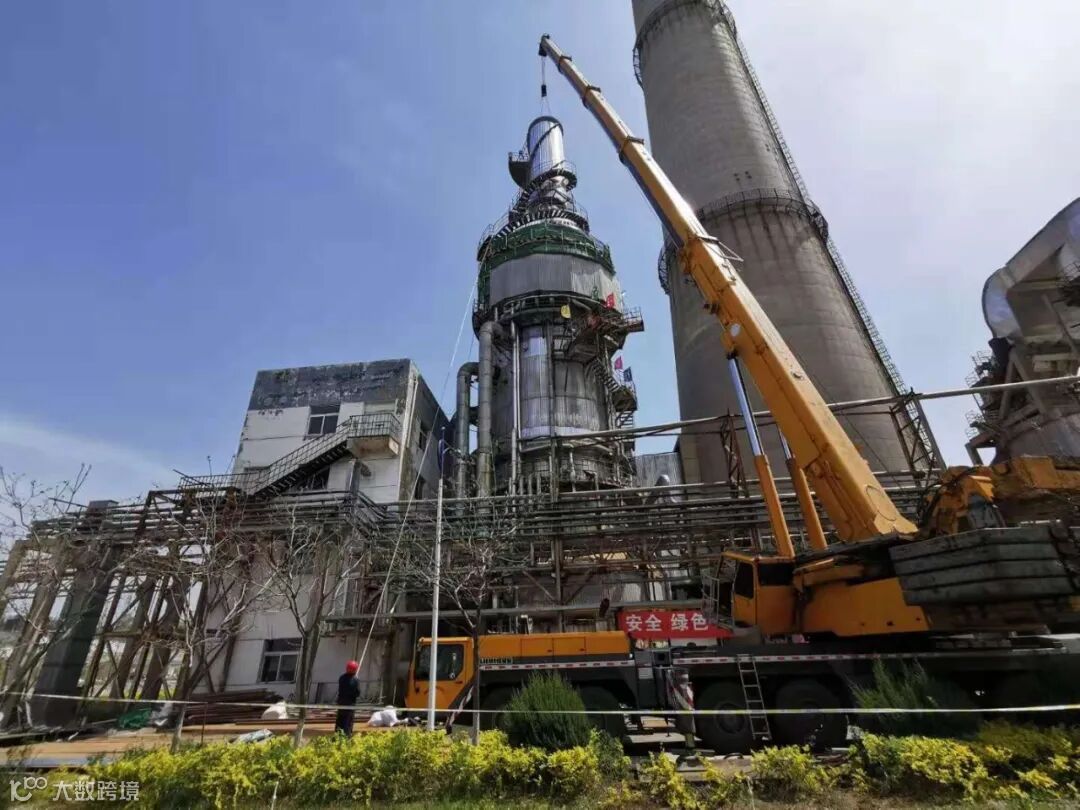

热电厂12号脱硫塔临时烟囱“直体段”安装
“最后一吊”顺利完成
至此,公司主线工程
10、12号脱硫塔临时烟囱
主体部分施工全部完成
进入最后的收尾施工阶段

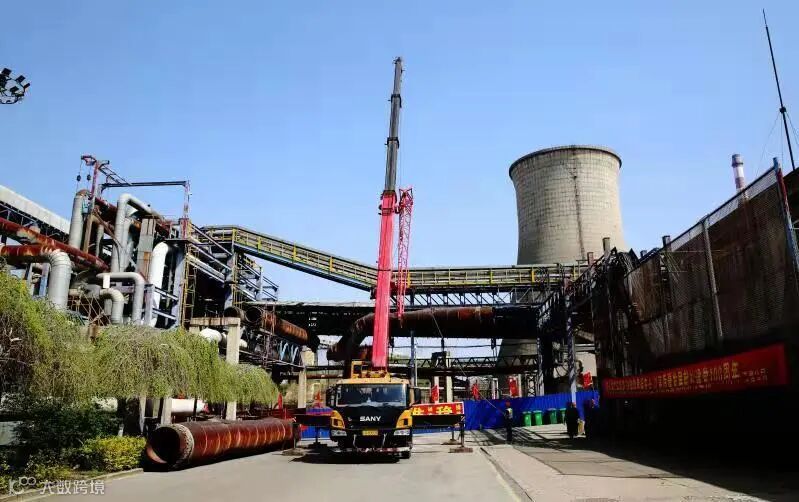

截至5月6日
热电厂大检修完工28项
完工率53%
压力容器、压力管道、小接管检验全部完成
安全阀计划检验143台,已完成119台,完成率83%
新厂主蒸汽系统检修
完成总工程量的93%
锅炉车间主汽管道焊接、检测工作已完成
支吊架安装完毕,正在清理现场、恢复保温
完成总工程量的95%
高压给水泵入口管线改造
完成总工程量85%

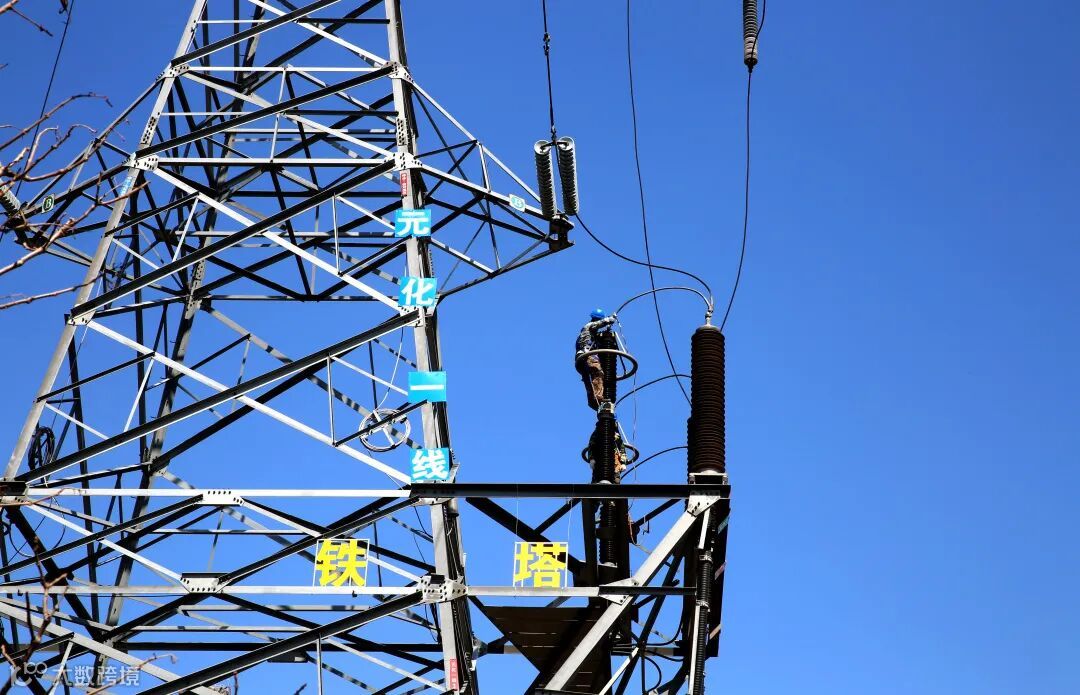

电气新厂220kV顺化变1#主变、4#消弧线圈大修
完成总工程量的95%
电气新厂顺化变继电保护维修
完成总工程量的95%
