工建公司阳春4月施工紧【奋进之路】

工建公司阳春4月施工紧【奋进之路】 抚顺石化人
2020-04-28
1
导读:工建公司圆满完成催化剂厂通用加氢催化剂技术升级项目电气改造施工

4月16日18时,石油三厂南泵房低压配电室至催化剂厂1号联络线一次送电成功,标志着工建公司承担的催化剂厂通用加氢催化剂技术升级项目电气改造施工顺利完成。

该工程主要施工任务是将石油三厂轻油配电室在运负荷转移至南泵房配电室供电。由于疫情原因,工程开工时间延后,工期缩短到不足20天的时间。如果不能尽快完成负荷转移,将会影响后续配电室拆除施工。工建三公司电工车间主任冯志超在施工会上强调:“必须克服一切困难,在4月18日前完成全部施工任务,不能因我们影响整个项目的总体施工进度。”

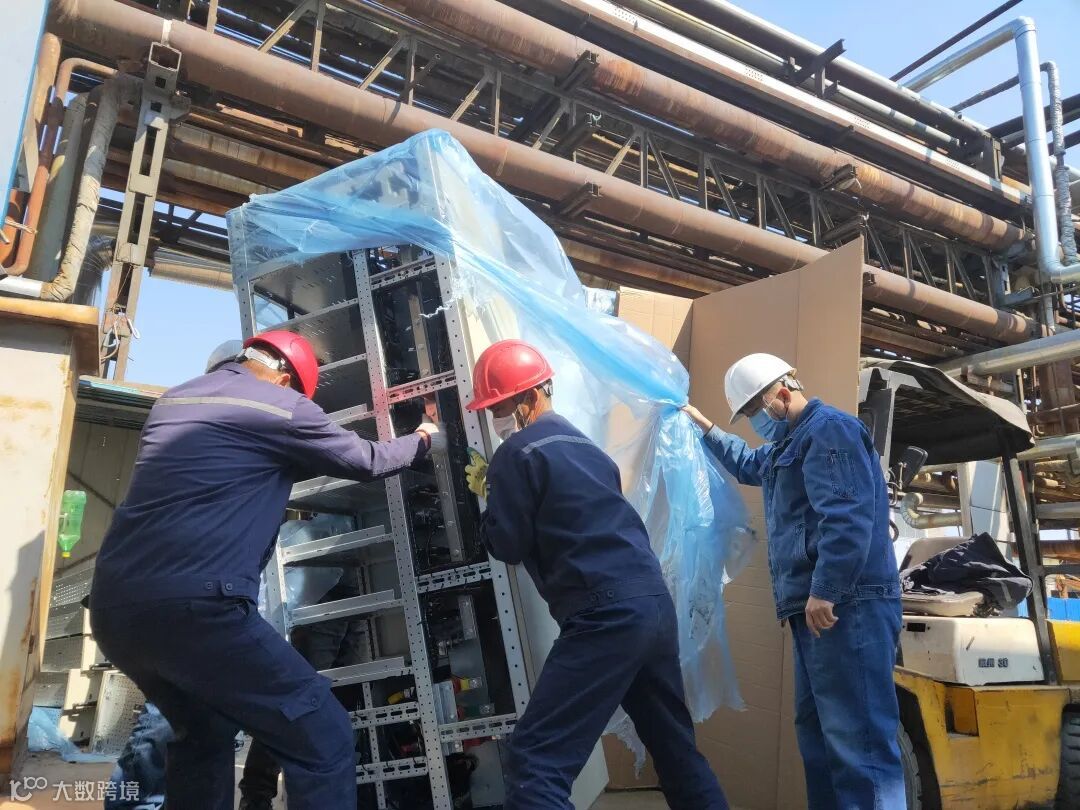

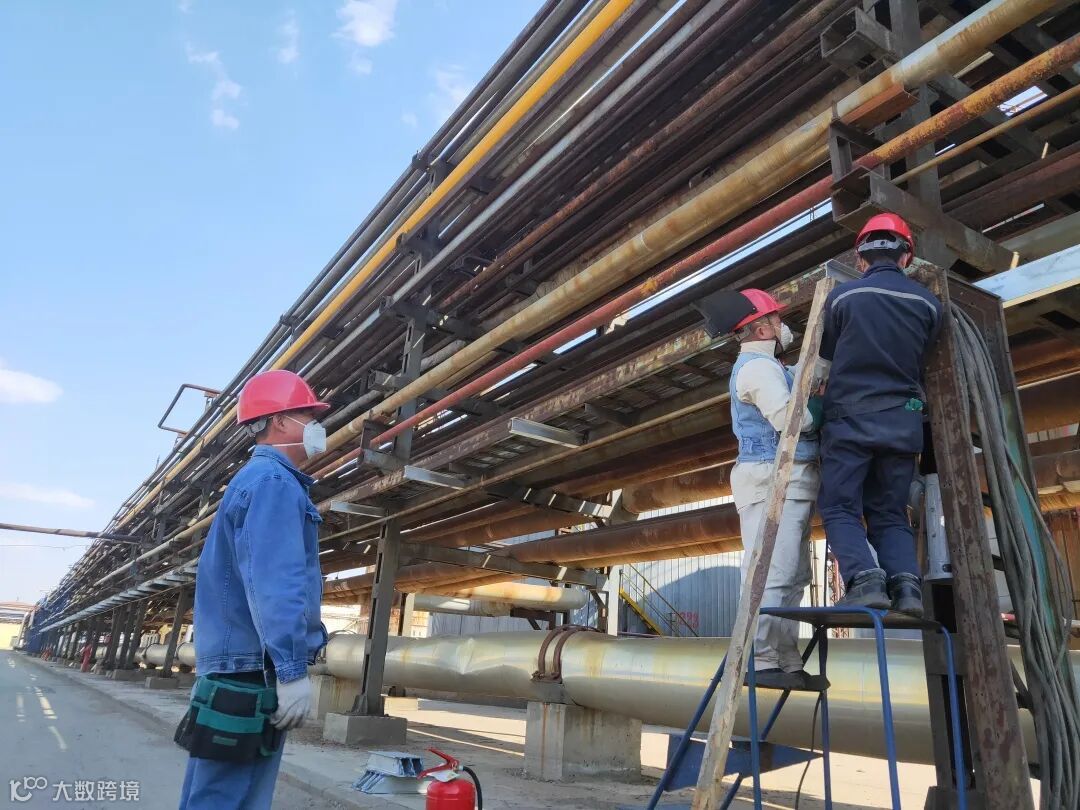

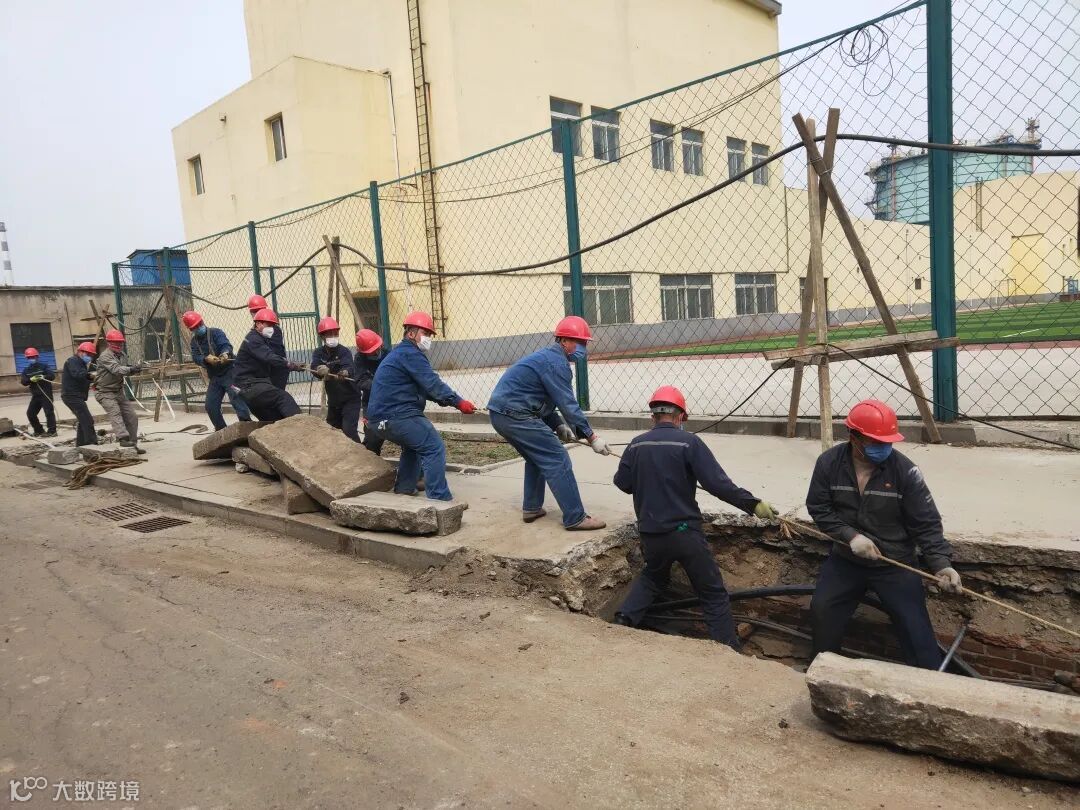

自4月1日施工开始,无论是清明假期还是周末休息日,施工人员就一天也没有休息过。4月9日,为完成南泵房盘柜改造,施工人员放弃午休时间,在现场简单吃一口盒饭,就又进入到紧张的施工作业中。他们经过12个小时的连续作业,在晚上8点多完成5台新增、利旧配电柜的前期安装预制工作。4月13日早8点,车间组织30余人投入到电缆敷设施工中,每一根电缆都要穿电缆沟、跨马路、上管线桥架。

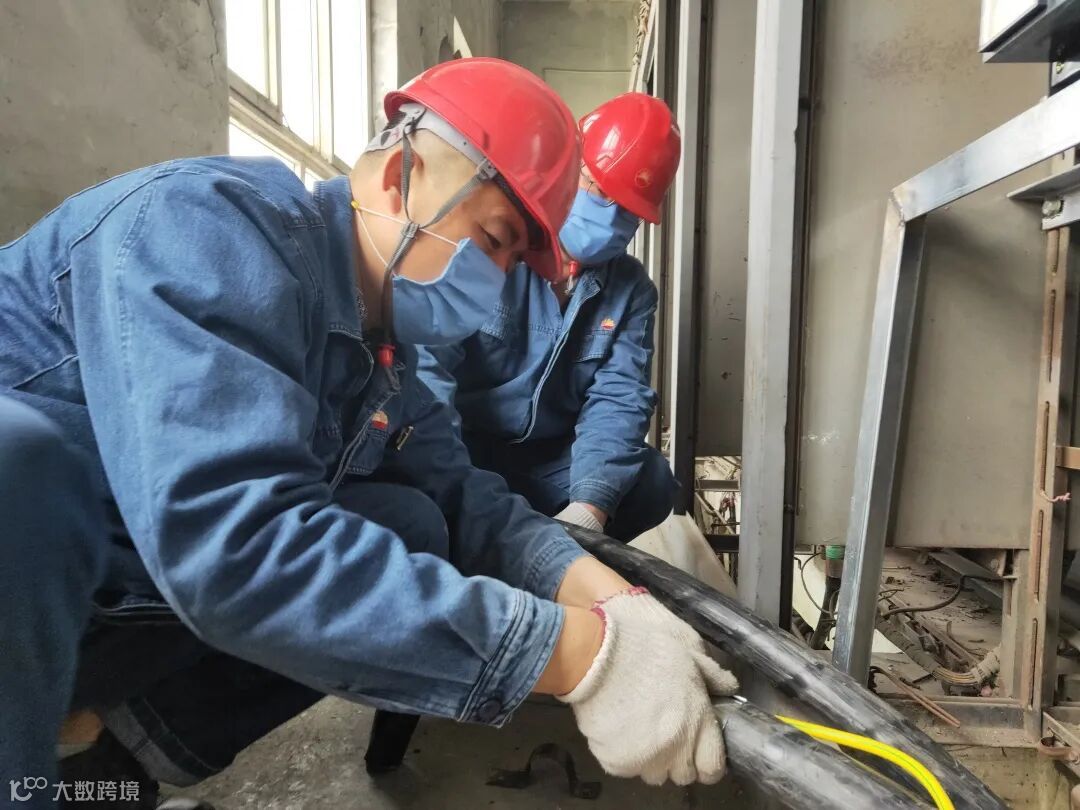

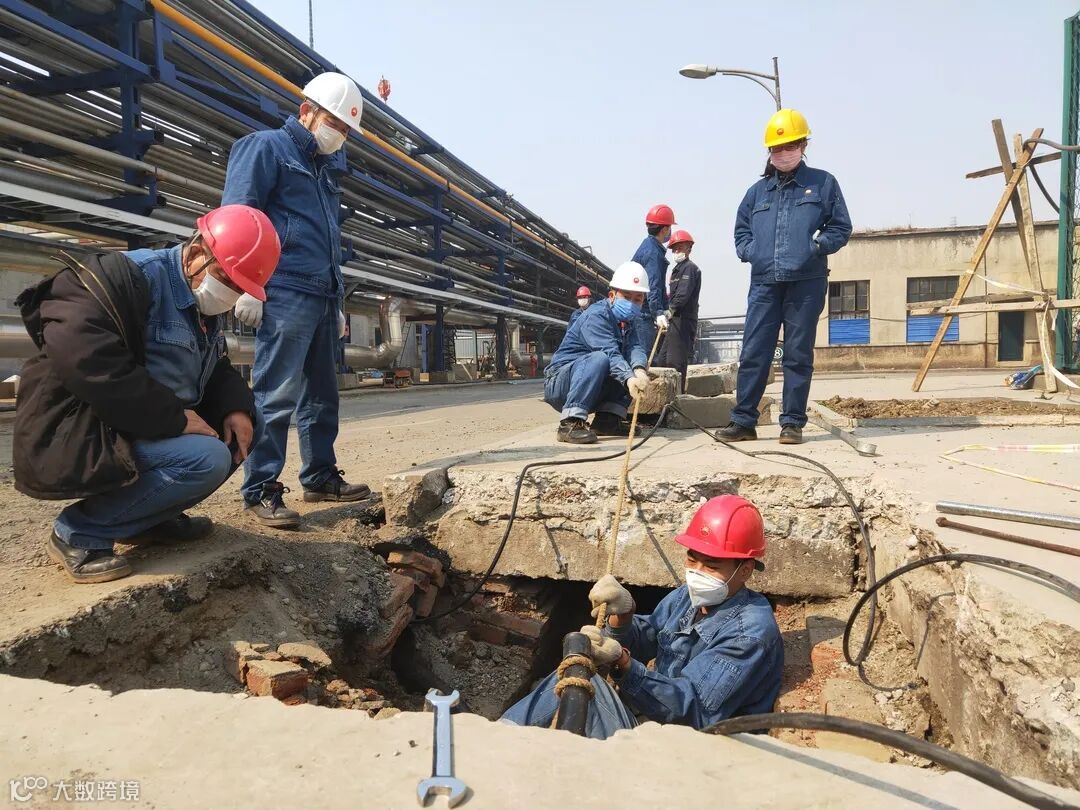

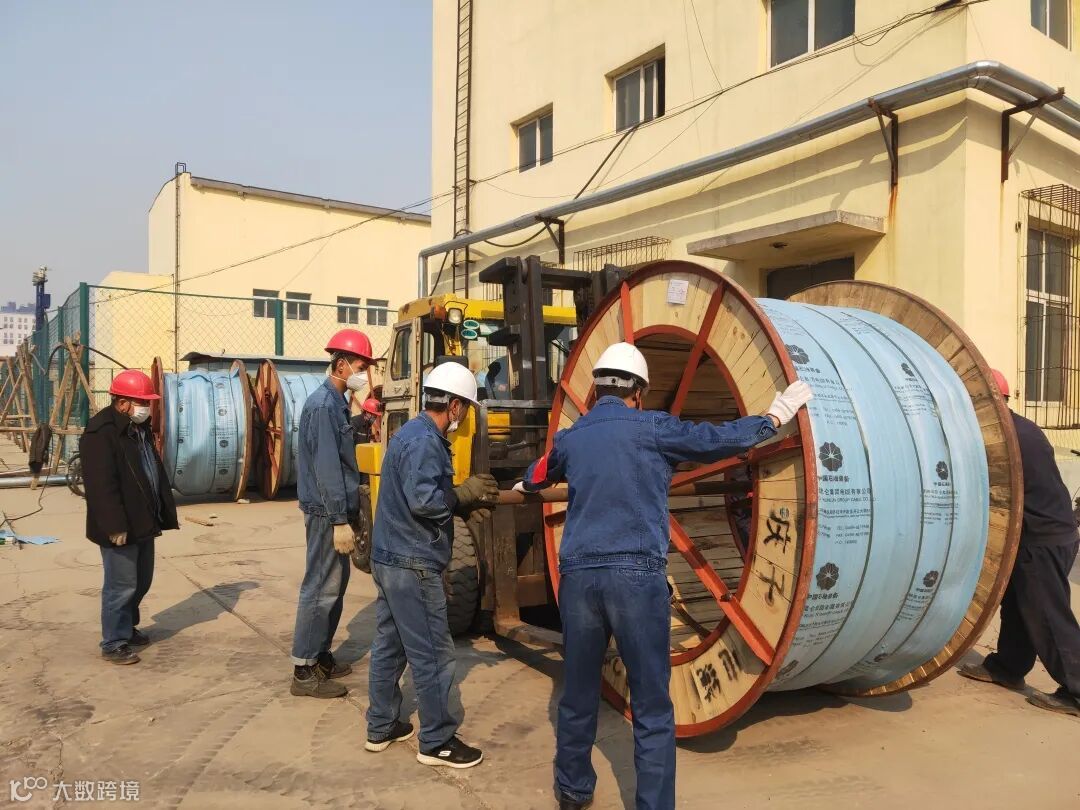

瓶底粗的6根多芯电缆敷设,除了要利用电缆敷设机外,部分路径需要靠人力手抬肩扛,拖动完成,每完成一根电缆敷设,参与施工的人员都个个累得满头大汗,浑身湿透。车间领导、党员带头钻电缆沟、爬桥架、喊号子,在大家加班加点齐心奋战下,仅用三天就完成了全部1805米电缆的敷设任务。

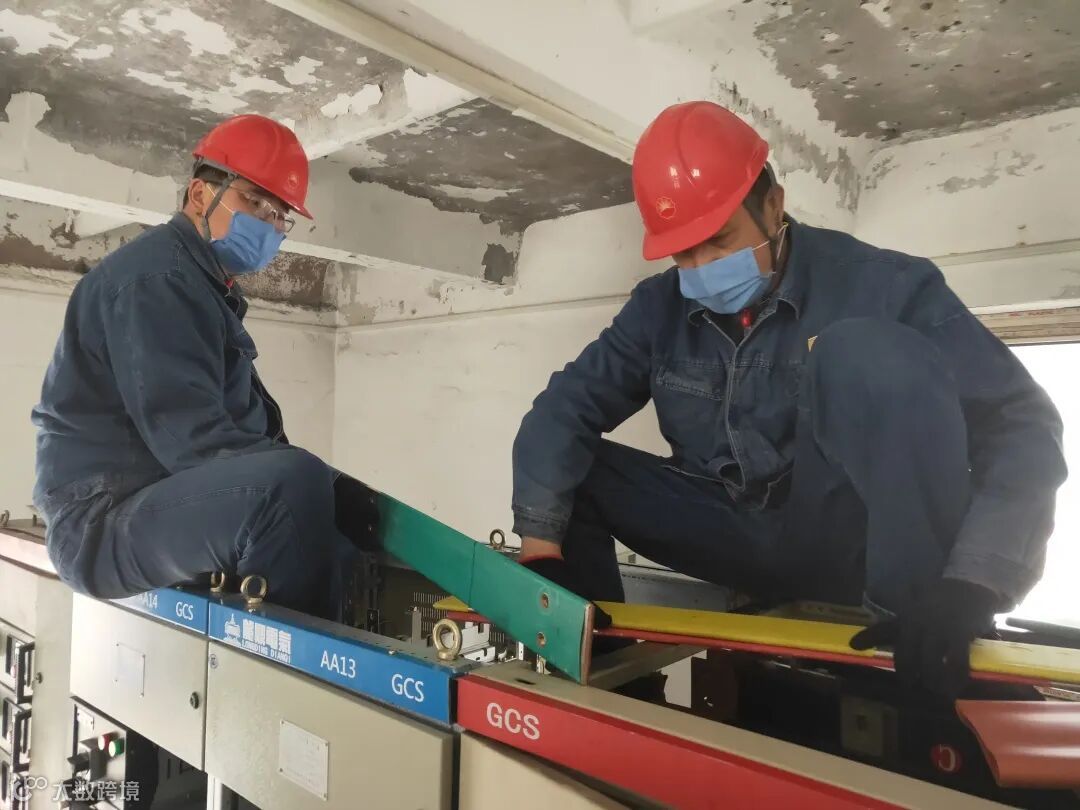

看着改造后的联络线与新增负荷送电调试完成,送电试运行成功。冯志超终于松了一口气:“这项施工任务的顺利完成,又一次考验了我们工建员工在困难面前能吃苦、打硬仗的实力,展现了关键时刻永不服输的精神!”
