7月21日,烯烃厂空分车间按照装置小修计划,精心组织、安全推进,圆满完成了装置局部停工检修任务。
此次检修21日6点开始停工,8点交付检修,12点检修任务完成,14点开工条件确认完成,19点离线分析合格,20点成功并入管网。
检修过程中,车间人员分工协作,操作精准迅速,不仅通过液氮气化保证了各用户单位“不断气”,还仅用时14小时完成了检修任务,比预期提前4小时并入管网,节约了液氮用量。
第一阶段
提前做好部署工作

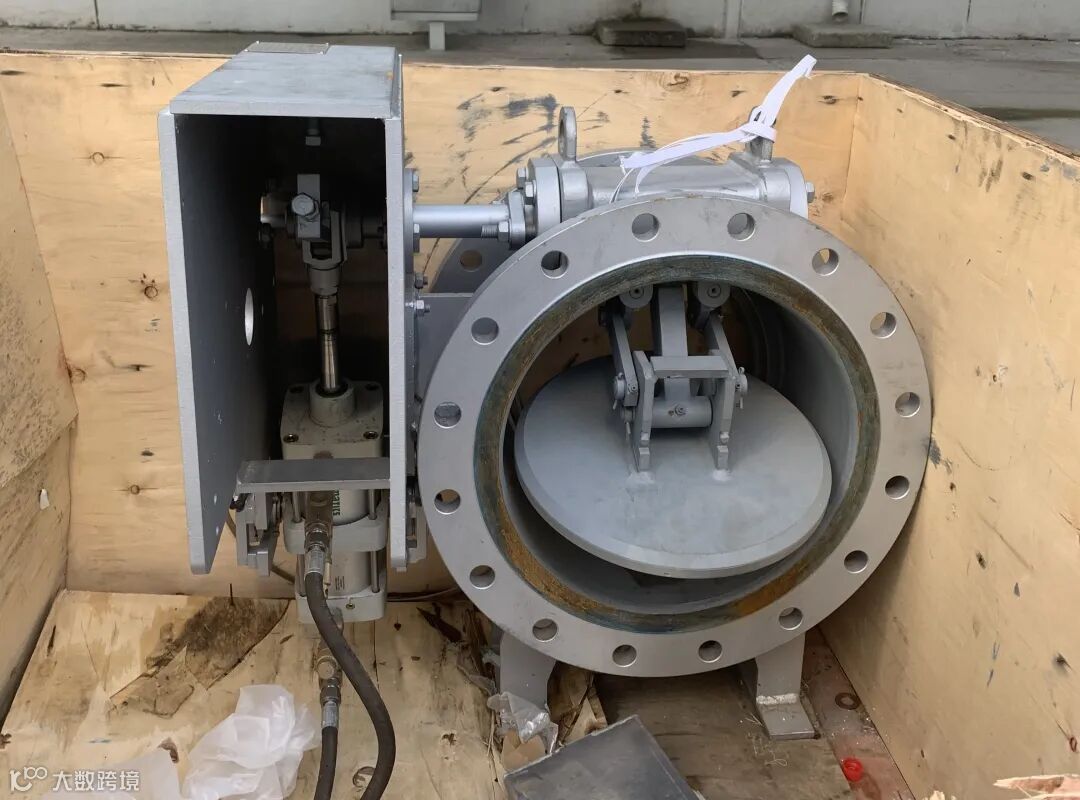

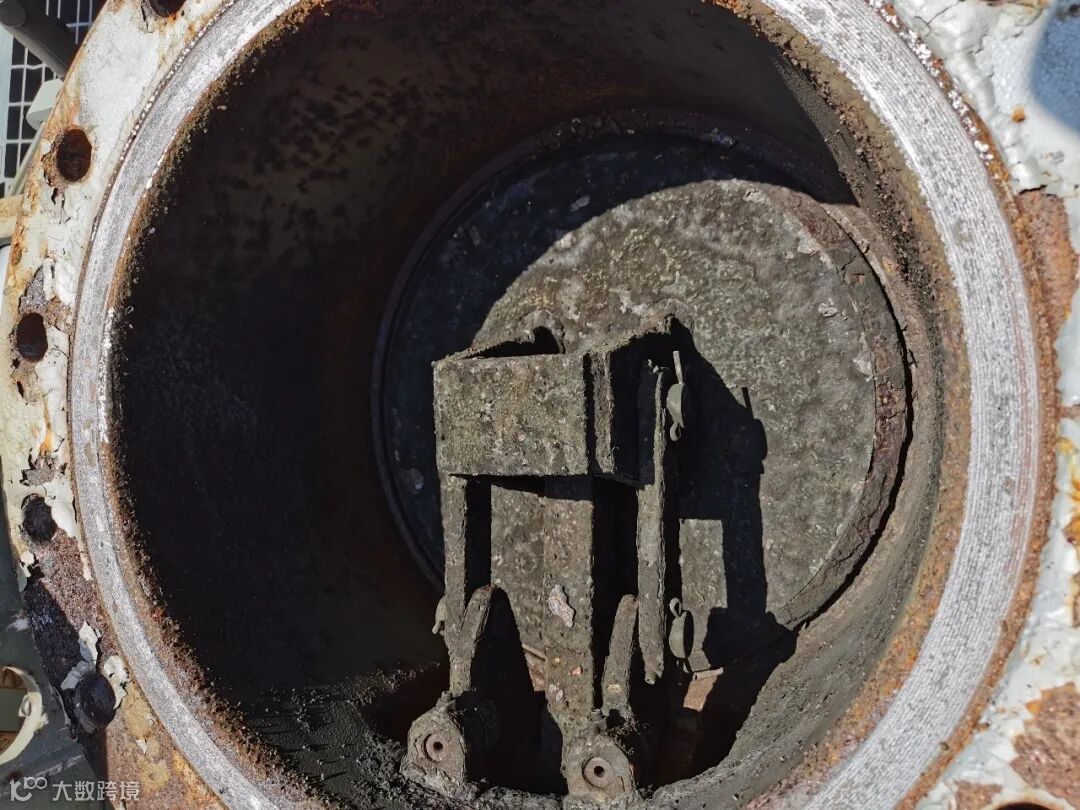

7月初,空分装置两台吸入器入口阀出现卡涩现象,气动执行机构无法正常开关阀门。为避免阀门故障加剧彻底无法动作而造成非计划停工,空分车间经过仔细研判,向上级部门申请了停工小修处理。此次小修得到了公司以及厂领导的高度重视,为车间在准备筹划中进行了严密的各环节把关,为小修的顺利进行铺平了道路。
第二阶段
新旧入口阀正式开始交接

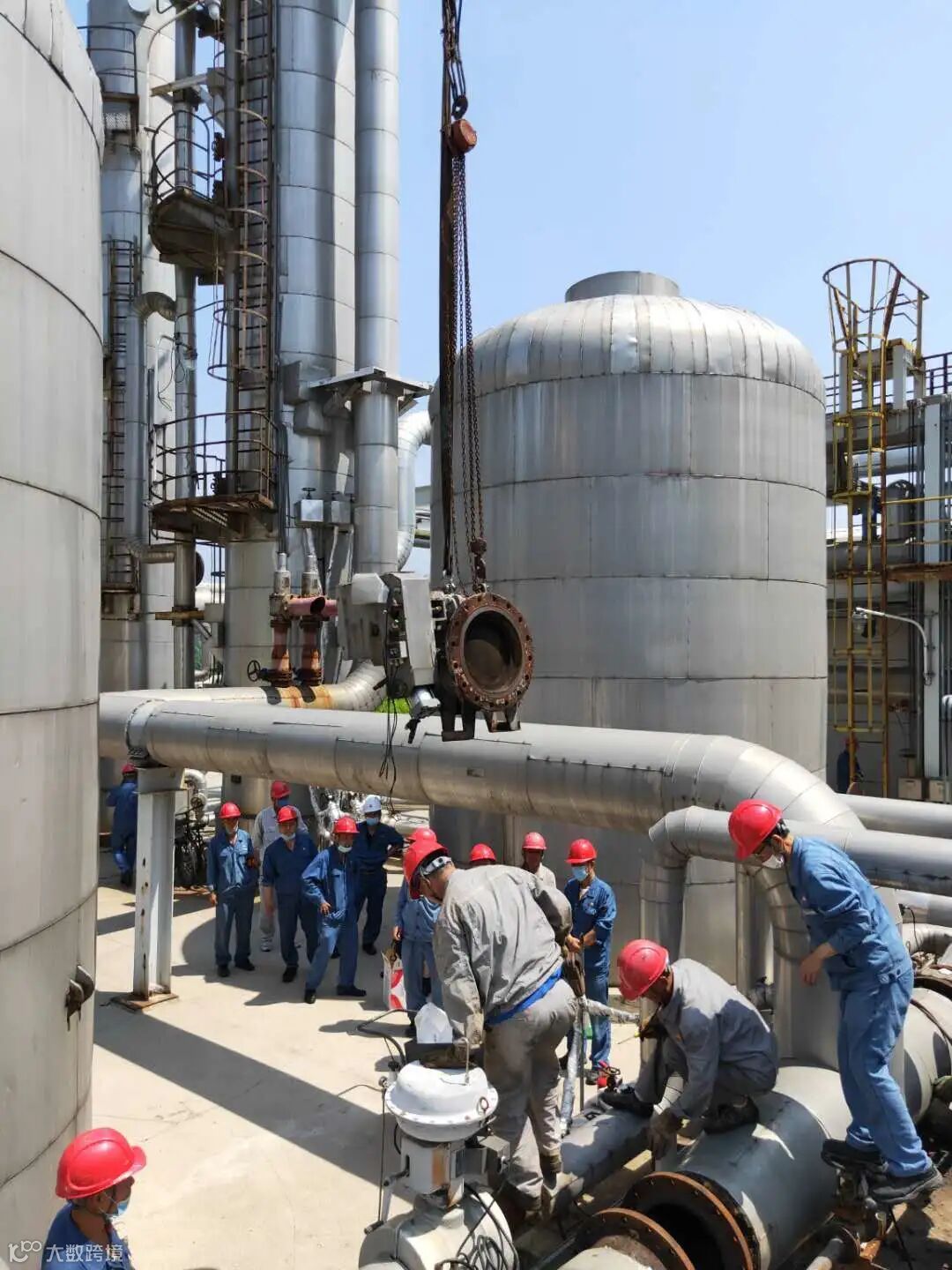

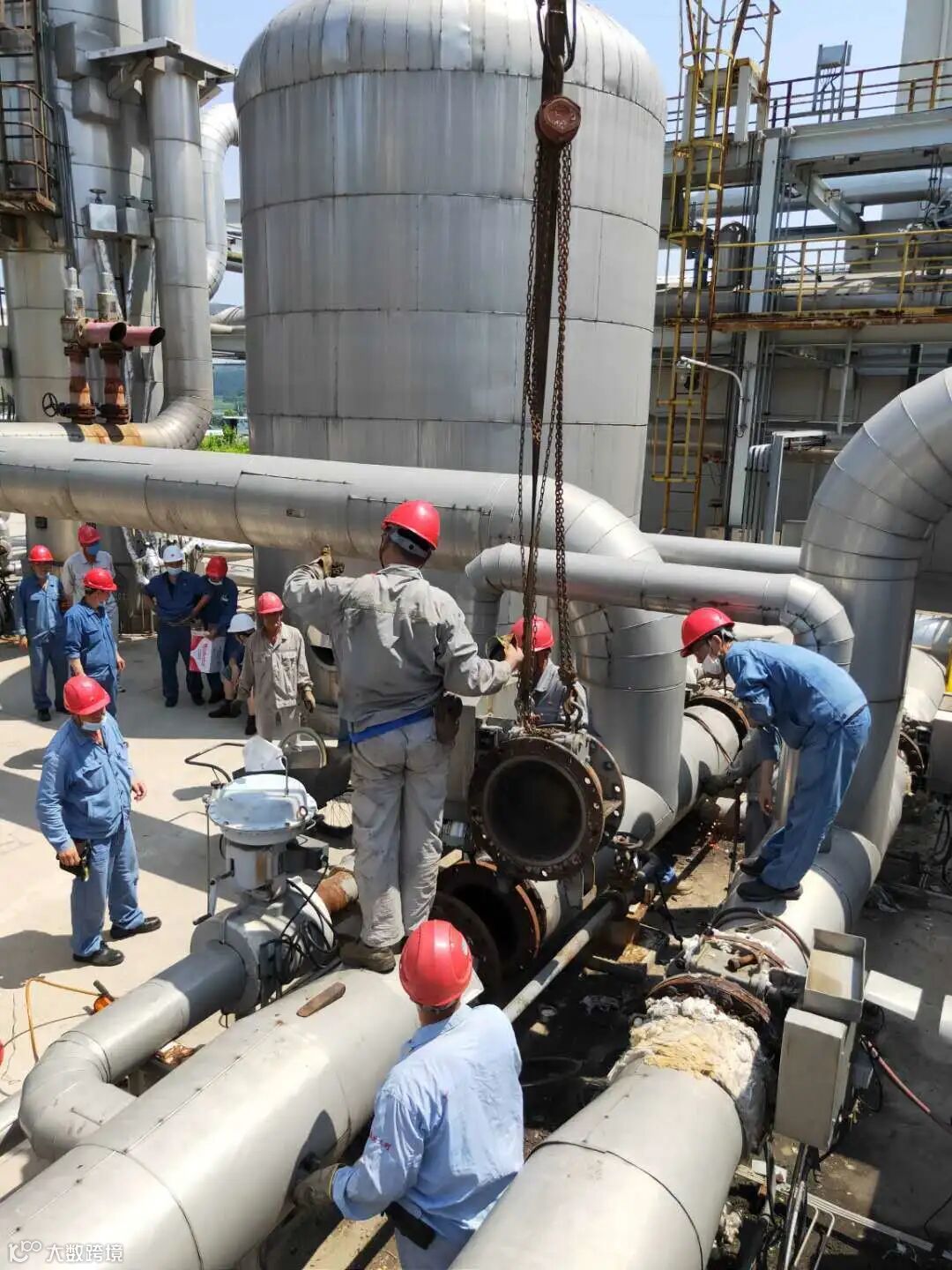

由于更换阀门的部位通道特别狭小,为了避免动火期间存在安全隐患,车间在前期准备过程中细致检查了分子筛附近所存在的安全隐患,通过铺设石棉布、清理入口阀周围杂物等措施,保证了动火安全及消防通道的畅通。
第三阶段
顺利进入开工试车
经过开工条件确认无误后,按计划开工试车,并对分子筛的时序也进行了微小的工艺变更,变更后吸附效果有所提升。
此次检修的成功,确保了空分装置长期稳定运行,为公司东部各厂氮气的长期稳定供应提供了坚实的基础。
顶着炎炎的烈日,冒着酷暑的高温,通过检修,大家加深了对装置开停工的熟悉程度,增进了员工之间的团结协作,坚定了为厂提质增效多做贡献的决心。
