项目进行时 | 融创安徽在建项目进度月刊(10.1-10.28)

项目进行时 | 融创安徽在建项目进度月刊(10.1-10.28) 融创安徽
2022-10-28
1
导读:质造美好家园


篇首语


工程师的桌面上布满了一张又一张的图纸,半成品的精装房内工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。


在新启的《项目进行时》栏目中,我们将带大家走进融创在安徽的各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。



LOADING···

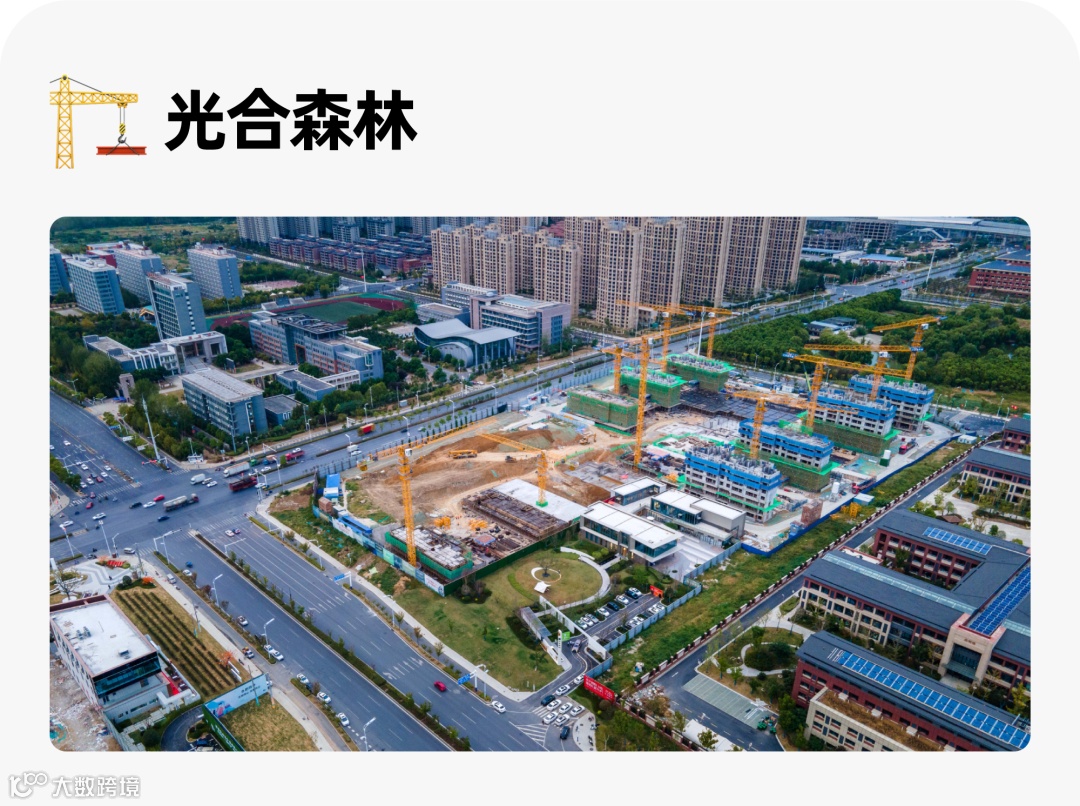

10月进度

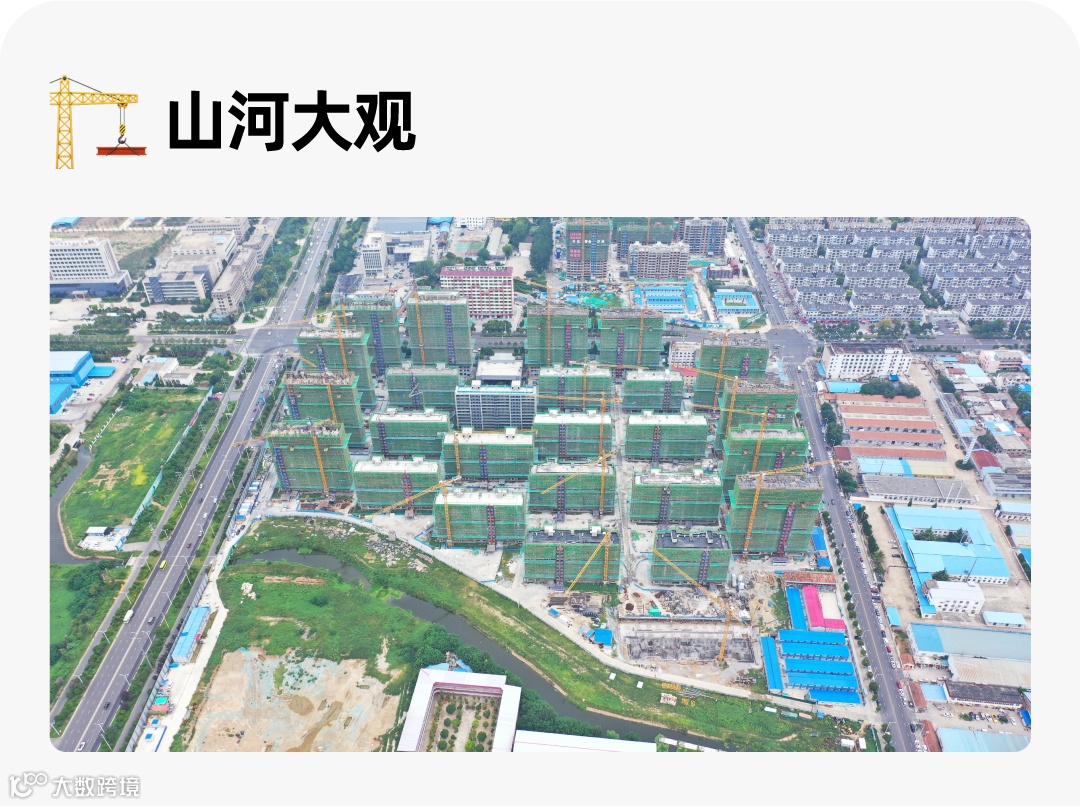

1#11#11层结构完成,7#12层结构完成,8#11层竖向构件吊装完成;

2、3#5#施工至7层结构,9#施工至6层结构,2#一层结构完成,6#正负零顶板钢筋绑扎;

3、10#一层叠合板吊装,17#三层结构完成,16#二层顶板钢筋绑扎,18#地库墙柱钢筋绑扎,15#筏板施工完成;

4、1#7#8#11#2-3层砌体施工中。地下室:1#7#8#11#地库全部完成,3#5#9#之间地库顶板浇筑完成,16#17#之间地库筏板浇筑完成,10#南侧地库完成,2#6#楼之间地库顶板完成,18#15#之间地库筏板完成50%;



10月进度

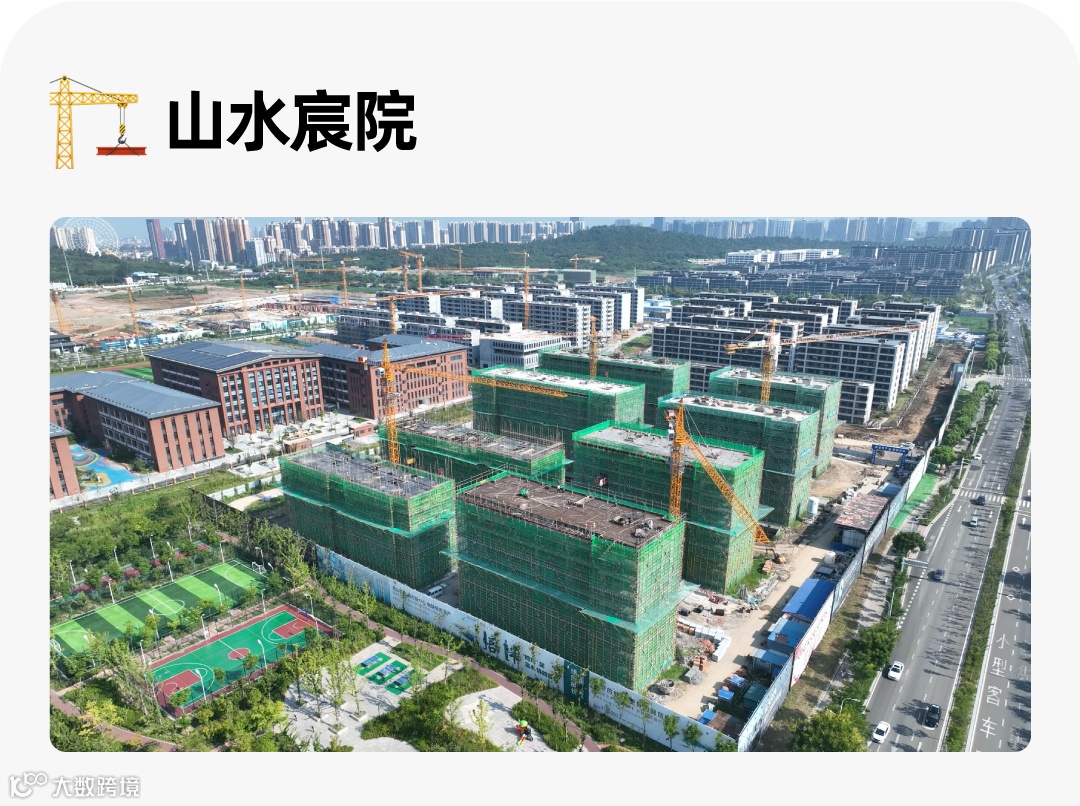

宸院

10月1日已完成交付。


融院:

A地块10月份进度:

屋面:1-16#完成,17#、18#未完成;

外墙涂保:外墙保温已完成,涂料完成50%;

外架、大型设备:已拆除完毕;

门窗:1-18#楼门窗框安装完成95%,固玻完成60%;

地下室:砌筑、抹灰完成,顶棚喷灰、墙面批白完成50%,地库地坪完成10%;

土方回填:回填完成;

室外景观:围墙基础完成60%,1-16#楼综合管网完成,消防环道基础完成200米;

精装:1-9#楼墙地砖湿作业完成80%,木工完成30%;10-16#楼工作面检查完成;

机电:二次配管完成,外墙排水完成,1-16#楼屋面避雷、桥架完成,1-16#楼公区给水完成,1-16#楼公区电线完成,1-10#楼室内排水支管施工完成,地库桥架完成90%,出户管到井工程1#-11#及综合楼完成。

电梯:1-10#、12#楼电梯已完成验收;11#13#15#16#18#及综合楼电梯初验完成;

供电:P2、P1配电房和二级开闭所、专变电房基础回填、浇筑,地坪施工完成;室外1-12#楼室外管网施工完成;

消防:地库消防完成90%、喷淋完成90%,暖通风管完成90%,主楼消防立管1-11#楼完成;

燃气:1-16#楼燃气立管施工完成;

自来水:1-16#楼给水立管完成,1-12#楼室外球墨给水管安装完成;

C地块进度:36号楼封顶,外粉完成80%

37号楼封顶,外粉完成;

38号楼封顶,外粉完成70%;

39号楼封顶,外粉完成;

40号楼封顶,砌体施工1~3层;

41号楼封顶,砌体施工1~3层;

42号楼9层结构施工,砌体施工5~9层;

43号楼封顶,砌体施工8~9层;

地库顶板结构完成

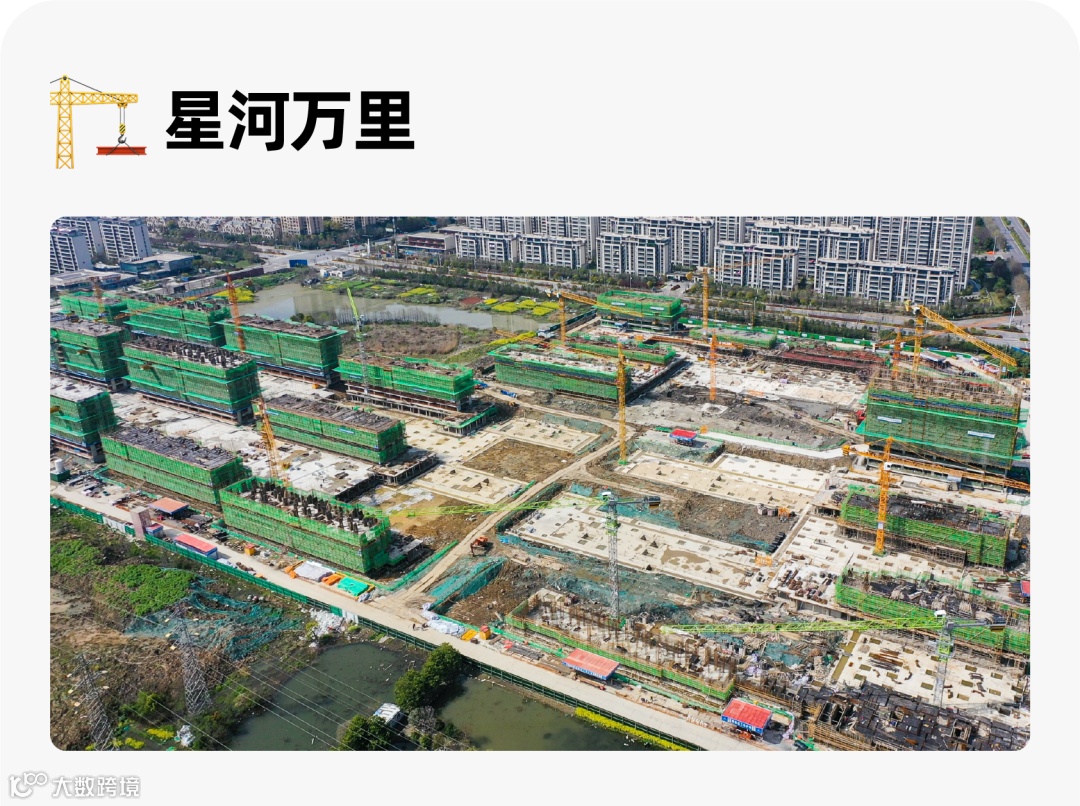

10月进度

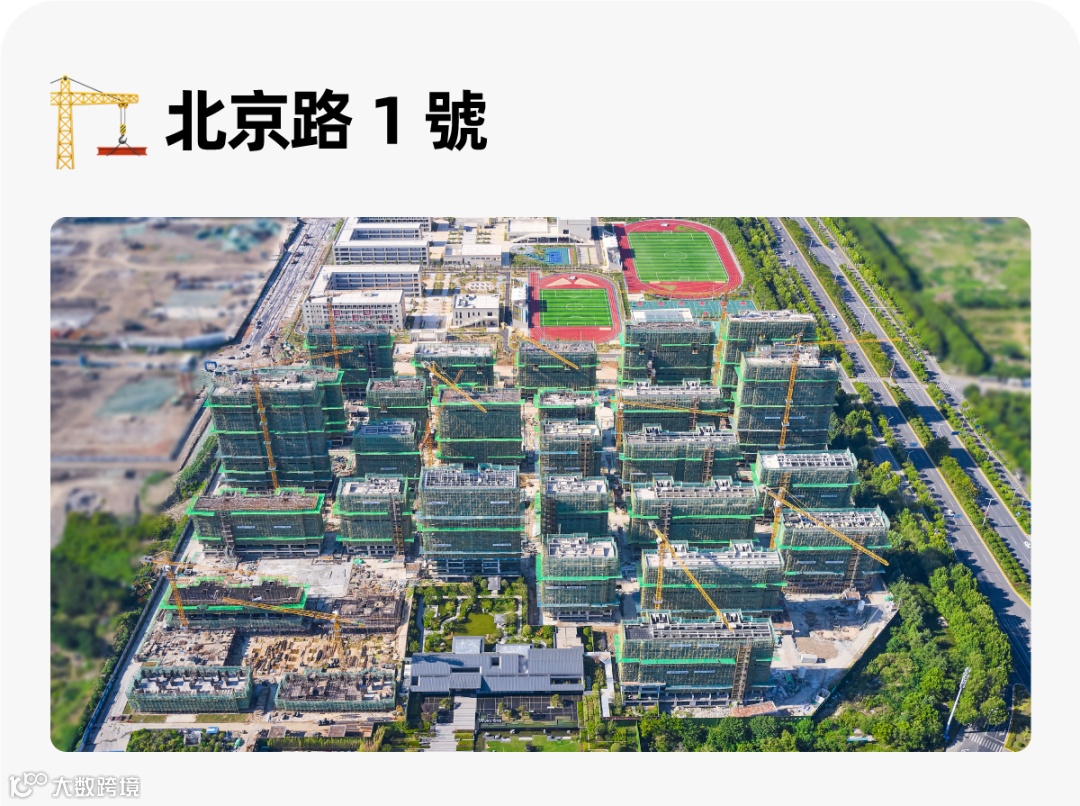

2#、9#、28#、30#、33#结构施工中;1#、3#、5#、6#、7#、8#、10#、11#、12#、13#、16#、17#、19#、20#、21#、22#、25#、26#、27#、28#、29#、30#、31#、32#、33#楼结构封顶并施工二次结构;1#、5#、6#、7#、11#、12#、13#、17#、19#、20#、25#、15#、23#保温、门窗施工中;8#楼北侧泳池结构施工中;地下车库砌体同步施工中。



10月进度

一标段:

5#楼封顶,砌筑1-9层

6#楼封顶,移交精装

7#楼封顶,移交精装

8#楼封顶,砌筑1-14层

12#楼封顶,砌筑1-11层

13#楼外架拆除,移交精装

15#楼外架拆除,移交精装

16#楼封顶,砌筑1-15层

21#楼封顶,砌筑1-10层

22#楼外架拆除,移交精装

23#楼外架拆除,移交精装

25#楼封顶,砌筑16-19层

1#楼15层结构,砌筑2-6层

2#楼10层结构,砌筑3-4层

3#楼封顶,砌筑2-8层

9#楼16层结构,砌筑4-5层

10#楼8层结构

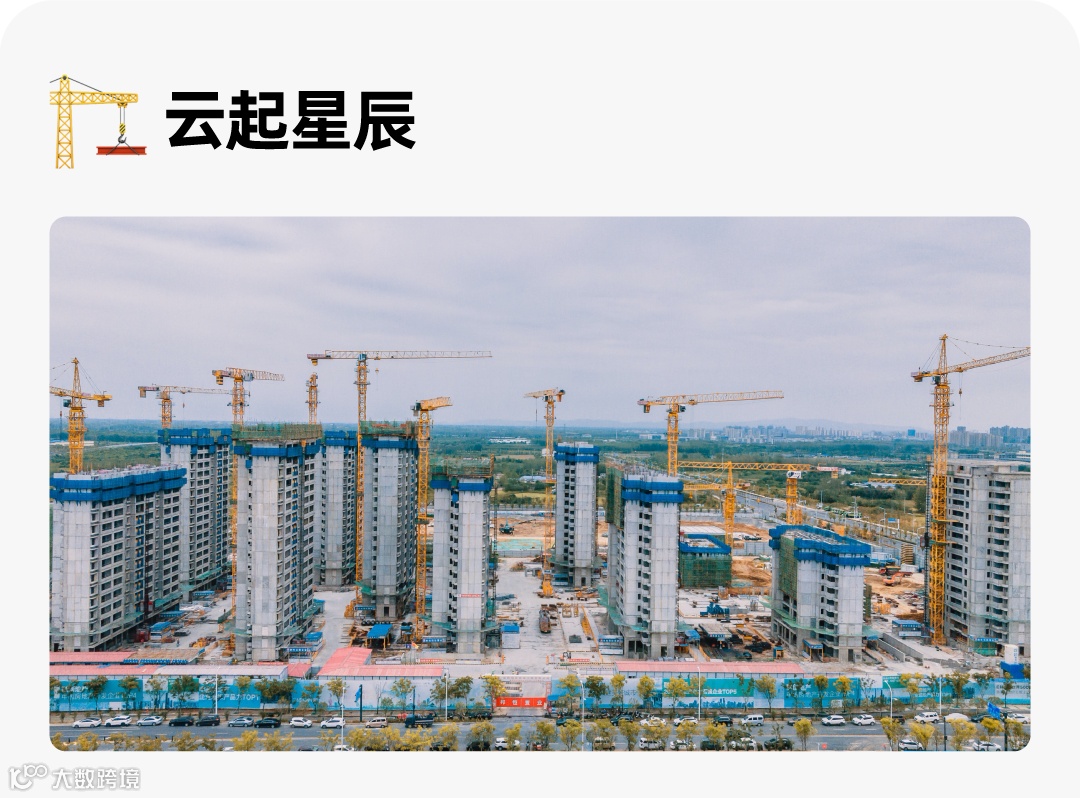

11#楼8层结构

17#楼20层结构,砌筑4-14层

19#楼8层结构

20#楼7层结构


二标段:

36#楼封顶,砌筑1-11层

26#楼封顶,砌筑1-16层

27#楼7层结构

28#楼9层结构,砌筑1-5层

29#楼12层结构,砌筑2-5层

30#楼7层结构

31#楼9层结构,砌筑1-5层

32#楼14层结构,砌筑1-7层

33#楼14层结构,砌筑2-5层

35#楼16层结构,砌筑1-7层



10月进度

1、首开区:5#6#7#8#10#12#楼已全部封顶,屋面施工结束;二次结构施工结束并完成结构验收;现场精装施工中,目前冲筋完成30%,卫生间和阳台蓄水移交中;

2、二开区:1#楼17层结构施工,二次结构施工至10层;

2#楼17层结构施工,二次结构施工至10层

3#楼18层结构施工,二次结构施工至10层

11#楼13层结构施工

13#楼17层结构施工

15#楼已封顶

S1/S2/S2-1/S3已全部封顶,S3-1基础施工中;其中S1/S2/S2-1墙体砌筑完成,S3砌筑完成60%;


1、机电:首开洋房区域二次配管完成、外墙排水完成、电井内桥架完成、水井内排水管完成;地库桥架样板施工完成。

2、电梯:首开区电梯已完成验收移交给精装单位;后期楼栋电梯已排产待结构验收后进场安装;

3、市政配套:供电暂未定标;燃气及自来水待疫情防控解除“施工场地不能新进人员”要求后开始施工;

4、消防:首开区楼栋消防水立管施工完成,地库消防风及水机电样板施工完成;

三、其他分包施工:

1、首开区门窗窗框安装结束,固玻施工完成楼栋5/6/7/8/10#楼,后续12#、二开区1-3#楼窗框安装施工;

2、首开区幕墙7#楼龙骨和埋板施工完成,等待面材材料施工,商业S1/S2/S2-1龙骨和埋板施工完成,面材材料安装中;后续施工8/10/12#楼;

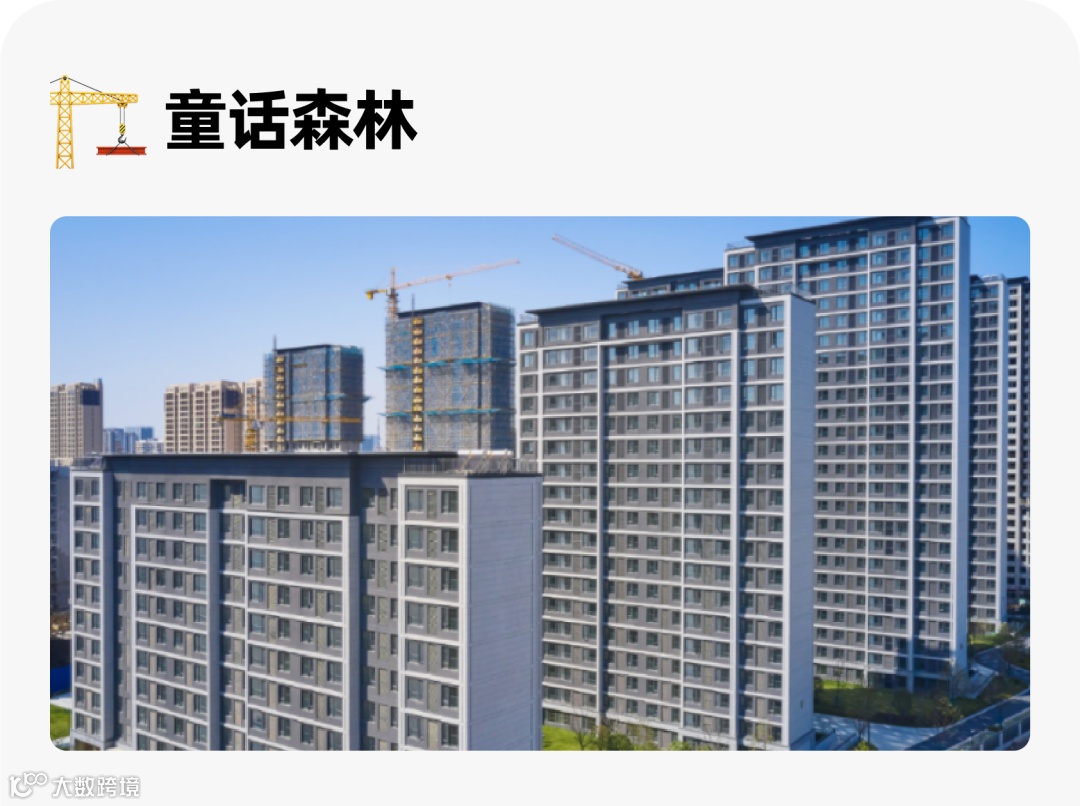

10月进度

1#楼主体结构完成、砌体完成、门窗框安装中

2#楼主体结构完成、砌体完成、内墙粉刷拍浆

3#楼主体结构完成、砌体完成

5#楼主体结构完成、砌体完成、门窗框安装中

6#楼主体结构完成、砌体完成、门窗框安装中

7#楼主体结构完成、砌体完成

8#楼主体结构完成、砌体完成、门窗框安装中

9#楼封顶完成、15层砌体完成

10#楼封顶完成、15层砌体完成

11#楼10层结构施工

12#楼14层结构施工、砌体8层完成

15#楼10层结构施工

16#楼主体结构完成、砌体完成、外窗玻璃安装、9-15层内粉刷完成

17#楼8层结构施工

幼儿园基础开挖完成



10月进度

一标段

1、主体结构全部封顶;

2、Y7#Y11#Y13#Y20#Y25#楼二次结构全部完成,G6#G12#楼二次结构全部完成,G1#G19#楼二次结构完成至18层;

3、洋房区内外墙粉刷全部完成,G2#楼内外墙粉刷完成,G1#G19#楼内外粉刷至8层,G6#12#楼内外粉刷至14层;

4、洋房区外墙保温抗裂完成,G2#楼外墙保温抗裂完成;洋房区外架拆除完成,G2#楼外架拆除中;

5、Y7#Y11#楼地坪完成,Y13#楼板结构面基层处理;

6、洋房区阳台玻璃栏板框架安装完成,外窗框安装完成,G2#楼阳台玻璃栏板框架安装完成,Y7#Y13#楼阳台玻璃、外窗固玻完成;

7、洋房区北侧阳台铁艺栏杆安装完成;

8、Y7#Y13#Y18#楼屋面工程完成,Y25#G2#楼屋面防水施工完成;


二标段:

G3#楼砌体完成,G5#楼砌体至25层,G10#楼砌体至25层,G17#楼砌体至23层,G23#楼砌体至22层,G28#楼砌体完成,Y29#楼4层结构在建;除29#楼外其余楼栋全部封顶。G3#G5#G10#G17#G23#G28#楼12层以下主体验收已完成,正在施工外墙抹灰和保温;地下车库墙面防霉腻子和防霉涂料完成20%;S10#结构已封顶,砌体完成,抹灰施工中;8#9#15#27#楼外架已拆除完成,21#26#外架正在拆除。8#9#15#27#楼外墙涂料正在安装吊篮。

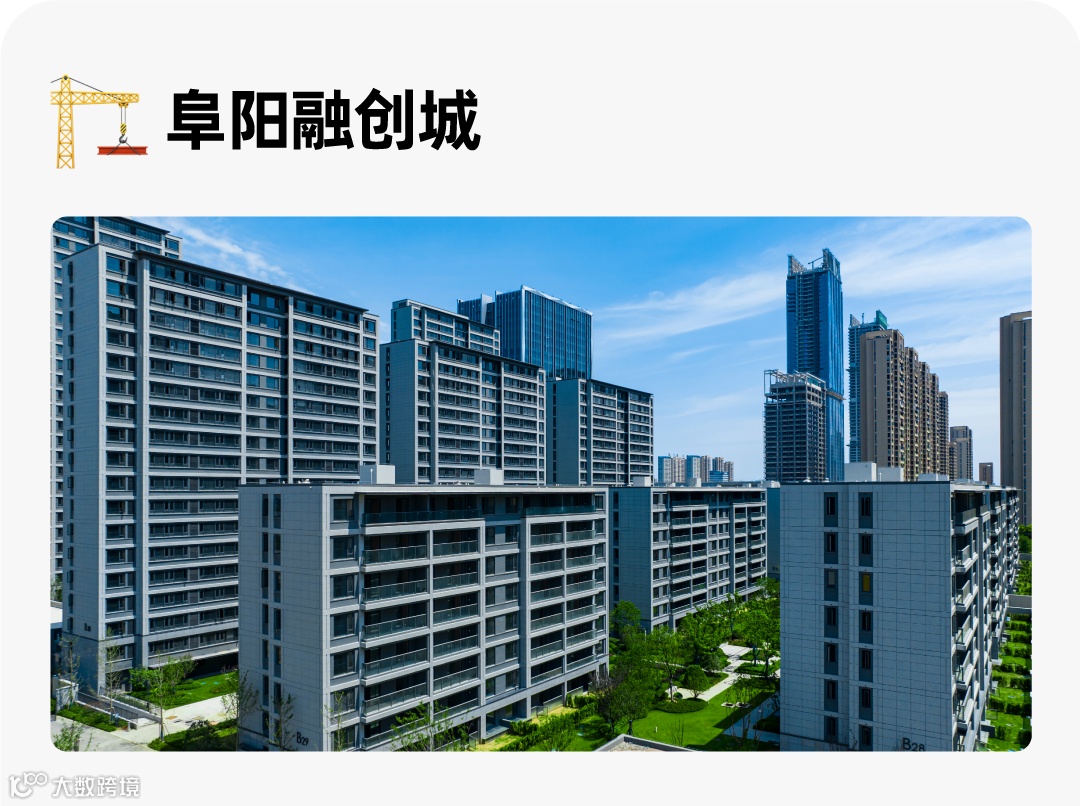

10月进度

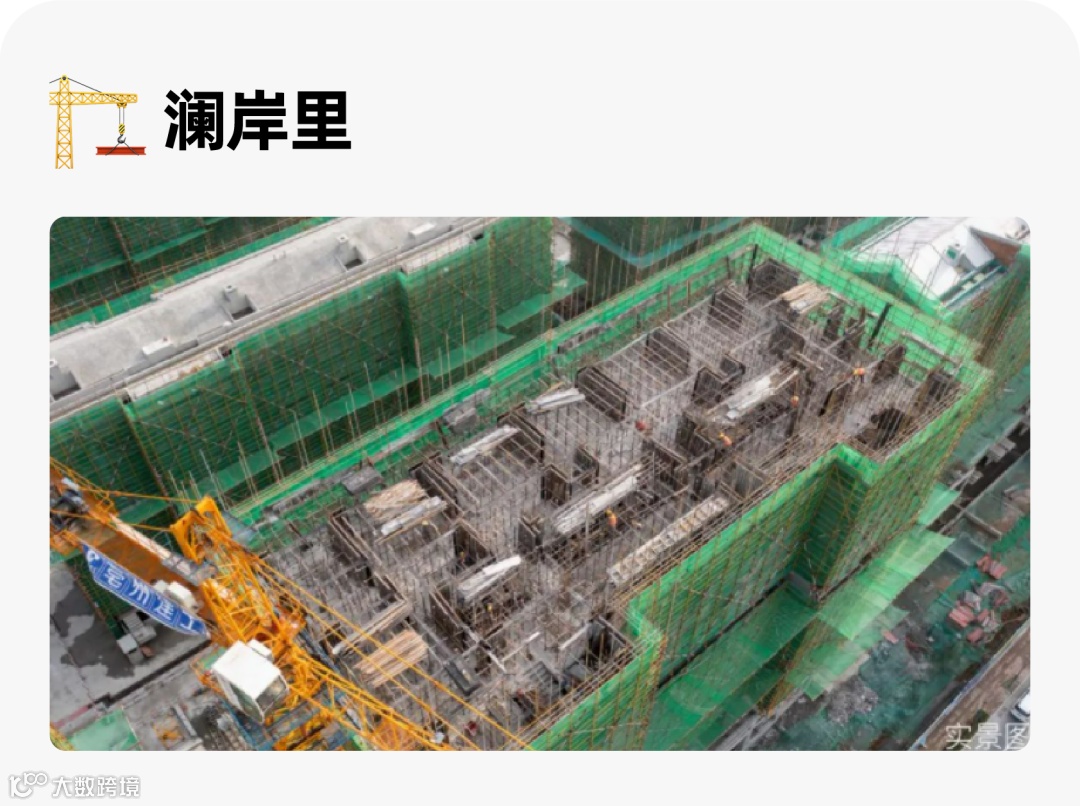

1#楼:吊顶龙骨完成95%,穿线完成95%,封板完成95%;湿作业完成85%;一遍腻子完成95%,二遍腻子完成80%,底漆完成60%,入户门门框安装75%,木饰面安装完成40%,橱柜柜体安装完成40%;窗框安装完成90%,固定玻璃安装完成95%,开启扇安装完成95%;石材幕墙安装完成;外立面涂料完成90%,玻璃幕墙施工完成40%。

2#楼:封板完成100%,石膏线安装100%,一遍腻子完成98%,二遍腻子完成98%,底漆完成95%,湿作业完成100%,户内门门框安装完成95%,入户门门框安装完成95%;橱柜及台面安装完成98%,镜柜及盆柜柜体安装完成95%,淋浴房安装98%,木地板铺贴完成60%;窗框、固定玻璃、开启扇安装完成;石材幕墙完成,涂料完成95%。

3#楼:吊顶封板完成,一遍腻子完成95%,二遍腻子完成95%;底漆完成95%,湿作业完成95%,木饰面及门框安装完成95%,橱柜柜体及台面安装完成95%,门扇安装完成60%;淋浴房安装完成40%,木地板完成50%;窗框、固定玻璃、开启扇安装完成;石材幕墙施工完成;涂料完成(除架空层收尾)。

12#楼:湿作业完成99%,吊顶封板完成98%,石膏线安装95%;一遍腻子完成95%,二遍腻子完成95%;底漆完成95%,橱柜柜体安装完成95%,橱柜台面安装完成95%;木饰面及门框安装完成95%,淋浴房安装完成98%,入户门室内门门扇到场;窗框、固定玻璃安装完成,开启扇完成,阳台推拉门扇安装完成;石材幕墙安装完成;涂料细部整改中。

15#楼:湿作业完成95%,吊顶封板完成95%,石膏线安装完成85%,一遍腻子完成95%,二遍腻子完成95%,底漆喷涂完成95%,室内门门框安装80%,入户门门框安装100%;橱柜安装完成95%;淋浴房安装完成80%;窗框安装完成95%,固定玻璃安装完成95%,开启扇安装完成95%;石材幕墙安装完;涂料施工完成95%。


管网完成情况:1#、2#、3#、12#、15#楼周边雨污管网完成100%、剩余北侧入口连通市政主管网未施工,整体雨污完成98%;

硬化完成情况:1#、2#、3#、12#、15#楼消防登高面硬化完成100%;除15#楼北、2#楼北非机动车场地未硬化,其余园路硬化均已完成;整体道路硬化完成90%。

围墙完成情况:除15#楼北测及北入口景墙未施工(景墙基础已开始施工),其余部分均已施工完成(含真石漆及栏杆安装);整体完成85%;汽车坡道钢结构吊装完成,喷漆完成80%,待安装玻璃。

PC面层铺设:1#楼南侧、3#楼南侧园路铺设完成,12#楼、15#楼消防登高面铺设完成100%,整体完成60%.

乔灌木种植:乔灌木整体种植90%;地被整体完成30%。


与地库电线电缆敷设完成90%;

户内燃气表开始安装;

消防通风系统、电系统全部施工完成(末端点位除外);

消防水系统全部施工完成(水枪水带除外);

空气源外机安装100%、空调外机安装完成60%。

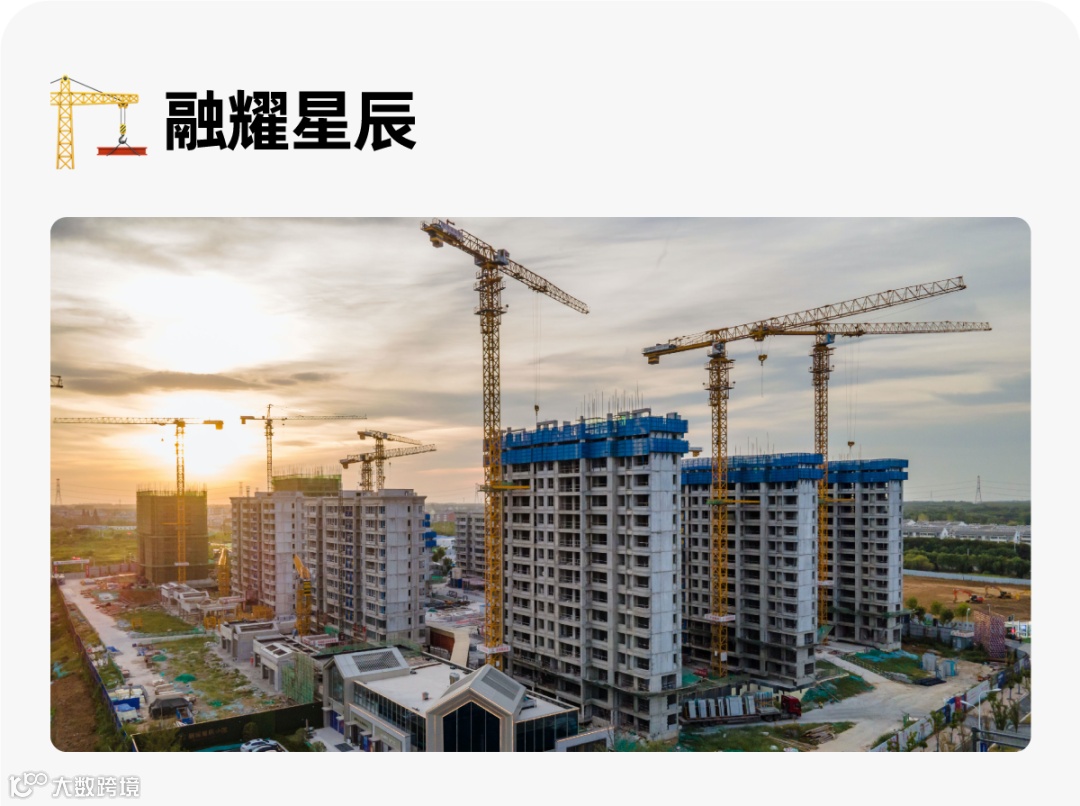

10月进度

01地块

G1#楼结构封顶,屋面构架施工完成,脚手架拆除。

G2#楼结构封顶,屋面构架施工完成;

Y1#、Y2#、Y3#楼金属屋面完成,外立面涂料,线条施工完成60%。

外窗框安装完成,玻璃安装完成70%

精装修铺装施工,墙面腻子施工完成,室内吊顶施工完成70%。

01地块地下车库,二次结构完成,综合管网施工。

01地块室外土方回填完成70%,室外管网施工完成50%。


02地块

G3#楼屋面构架施工完成,二次结构完成:

G6#楼结构封顶,屋面构架施工完成。

G7#楼屋面构架施工完成,二次结构完成:

G8#楼屋面构架施工完成,二次结构完成:

Y5#、Y6#、Y7#、Y8#、Y9#楼外立面涂料,线条施工完成40%。Y5#、Y6#、Y7#、Y8#、Y9#楼精装贴砖施工、腻子施工,室内吊顶施工完成60%

外窗框安装完成,玻璃安装完成50%。

02地块地下车库,二次结构完成,综合管网施工。

02地块室外土方回填完成40%,室外管网施工完成20%。

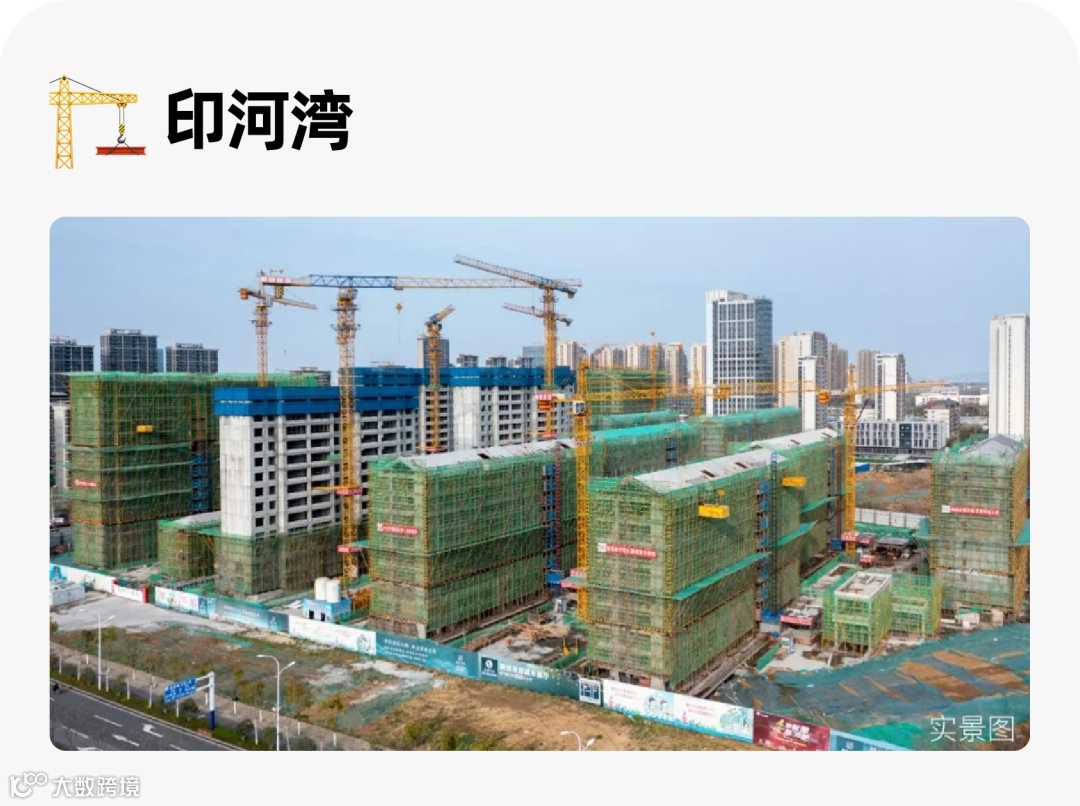

10月进度

1、一标装修、门窗幕墙、涂保进度(11/15/16/19/20/12/17、21/22):

11/12/15/16/17/19/20# 楼吊顶封板整体完成100%;室内客餐厅整体贴砖完成80%;厨卫间墙地砖11/15/19#楼完成80%、16/17/12/20#楼完成10% ;墙面石膏砂浆及厨卫间水泥砂浆完成、地暖完成;

11/12/15/16/17/19/20#楼窗框整体完成90%、固定玻璃整体完成50%、推拉门安装完成80%;门窗套线铝板完成30%;

 11/12/15/16/17/19/20#楼外墙石材钢架整体完成90%;11/15/16/19/20#楼石材整体完成60%;

11/15/16/19/20#楼涂料整体完成50%;

11/15/16/19/20#楼总包楼梯间踏步粉刷完成,11/15/16/19/20#楼楼梯间栏杆安装完成;

21/22#楼门套基层施工中。

2、二标装修、门窗幕墙、涂保进度(1/2/7/8/9/10/3/5/6、13/18):

 1/2/7/8/9/10/3/5/6#楼整体吊顶封板完成100%、墙面石膏砂浆及厨卫间水泥砂浆完成;1/2/7/8/9#楼4栋客餐厅及厨卫间贴砖完成80%;10#楼客餐厅地砖完成70% ;墙面石膏砂浆及厨卫间水泥砂浆完成、地暖完成;

1/2/7/8/9/10/3/5/6#楼9栋窗框完成90%;1/2/7/8#楼4栋固定玻璃60%、推拉门安装80%、门窗套线铝板到货20%;

 1/2/7/8/9/10/3/5/6#楼9栋外墙石材钢架完成80%;

 1/2/7/8#楼涂料完成40%、3/9/10/17#楼涂料完成10%;

3、总包:21/22#楼外粉完成、室内石膏粉刷完成60%、烟道安装完成;外墙保温完成80%;屋面钢构架及框完成;

18#楼18层结构施工、13#楼17层结构施工中;4-7层砌筑完成;

非人防地方室砌体、抹灰已完成,消防支管全部完成,排烟风管安装完成,综合支架安装完成,桥架完成80%;人防地库砌体完成70%。

4、室外景观:洋房部分土方回填完成70%、室外雨污管完成40%,消防环道混凝土浇筑完成50米;自来水管完成20%、燃气单位已进场。


10月进度

验收阶段,待交付。



10月进度

一标段

25#楼主体封顶、砌筑完成;26#楼外架拆除完成、户内粉刷完成至12层、外窗框及栏杆安装施工中。29#楼外墙粉刷完成、外保温施工完成、户内粉刷完成至16层;30#楼砌筑完成、外墙粉刷施工至24层;33#楼主体封顶、砌筑施工至23层;35#楼外墙涂料施工中、户内粉刷及地坪完成、外窗及栏杆施工中;36#楼砌筑完成、外墙粉刷施工至25层;37#楼外窗框安装完成、固定玻璃安装完成、外墙涂料施工中,户内粉刷及地坪施工完成。


二标段

19#楼主体封顶、砌筑施工完成、外墙粉刷完成、外保温施工中;20#楼主体封顶、砌筑施工完成、外墙粉刷完成、外保温施工中;21#主体封顶、砌筑施工完成、外墙粉刷完成、外保温施工中。


10月进度

二标段

住宅户内及室外景观进行最后一轮保洁;目前供电竣工验收未完成,45#楼母线槽未到货;

计划10月30日交付。


【声明】内容源于网络
0
0
融创安徽
融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
内容 2208
粉丝 0
融创安徽 融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
总阅读1.2k
粉丝0
内容2.2k
