项目进行时 | 融创安徽在建项目进度月刊(11.1-11.28)

项目进行时 | 融创安徽在建项目进度月刊(11.1-11.28) 融创安徽
2022-11-29
0
导读:质造美好家园。


篇首语


工程师的桌面上布满了一张又一张的图纸,半成品的精装房内工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。


在新启的《项目进行时》栏目中,我们将带大家走进融创在安徽的各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。秋收冬藏,我们共同期待着美好家园的落地展颜。



LOADING···

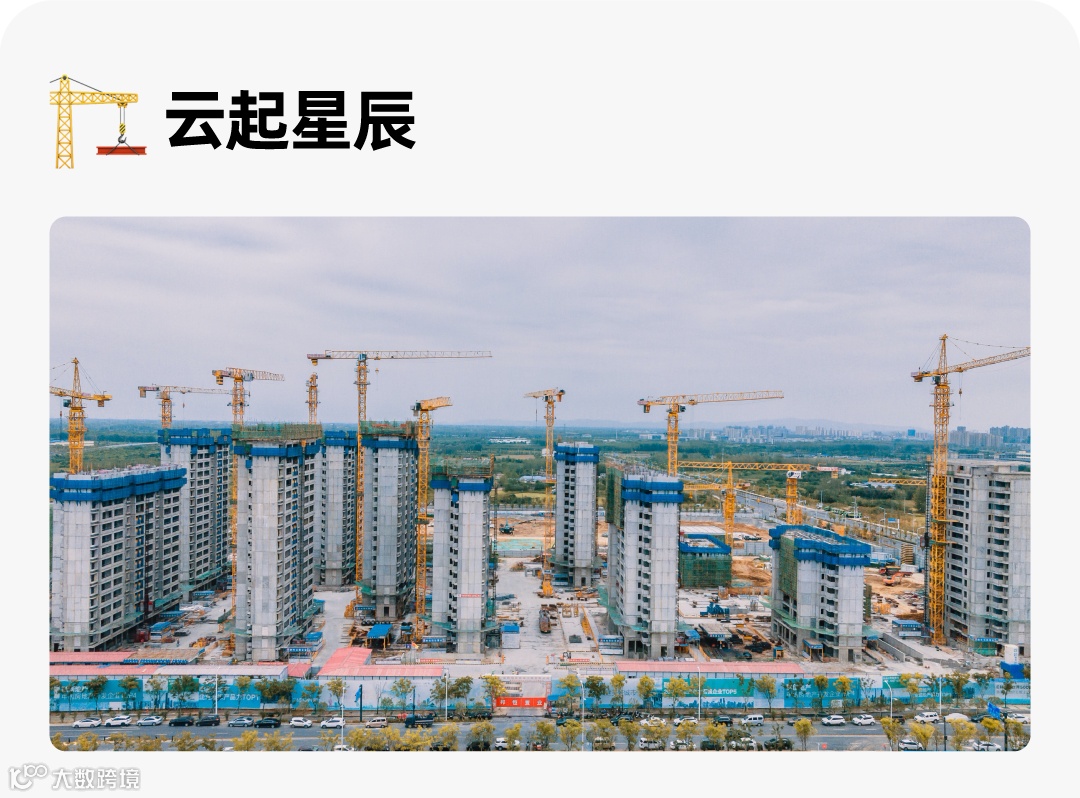

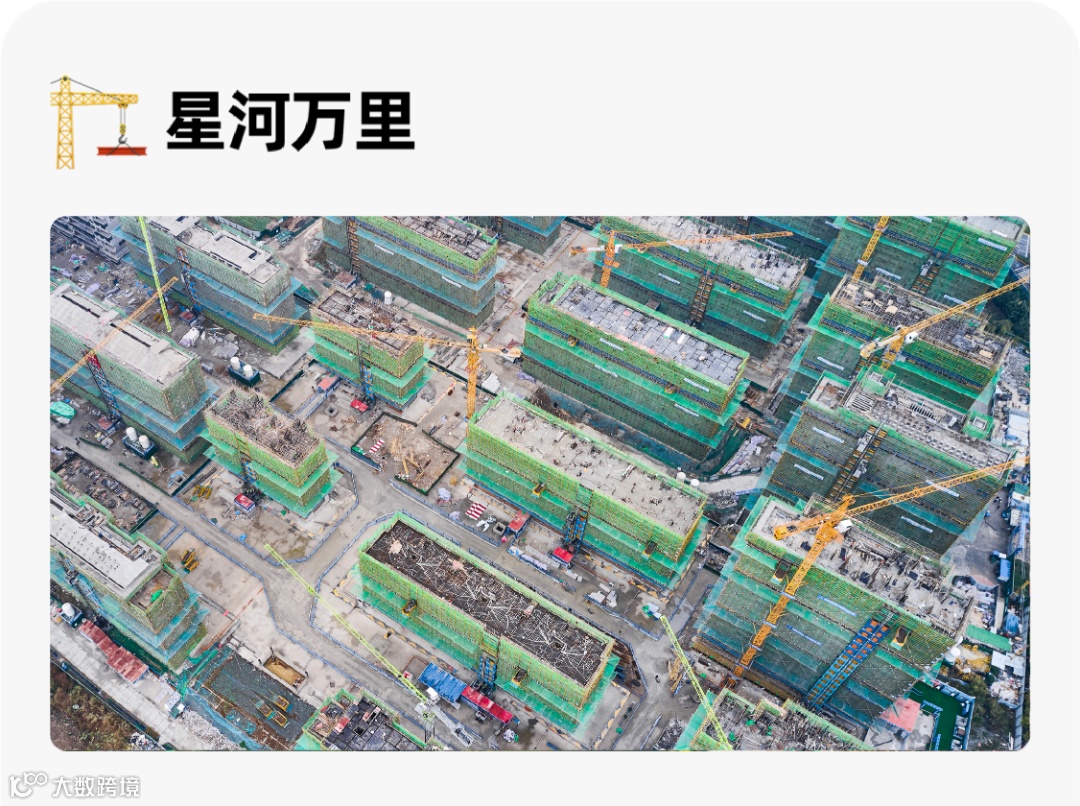

11月进度

主体:1#7#16层结构施工,8#11#15层结构施工,1#、7#、8#、11#砌体施工至11层,二次结构施工至10层;3#11层结构施工,5#9#10层结构施工,3#5#9#砌体施工至2层;2#施工至5层结构,6#施工至4层结构,17#3层结构完成,16#3层结构完成,10#施工至4层结构,18#施工至1层结构,15#正负零完成;


地下室:1#7#8#11#地库全部完成,3#5#9#之间地库顶板浇筑完成,16#17#之间地库完成,2#6#之间地库完成,15#18#之间地库完成;



11月进度

融院:

融院A:

1、1-18#楼已全部封顶,主楼砌筑、抹灰、地坪完成,屋面施工完成,公区精装湿作业完成80%;

2、所有楼栋保温完成,涂料完成60%,1-18#楼门框安装完成,固定玻璃安装完成80%,单元门头幕墙龙骨完成;

3、地库顶板土方回填完成,环道硬化完成450米,围墙基础完成400米,大乔完成50%;

融院B:已交付;

融院C:

36号楼封顶,外粉完成,内粉完成;

37号楼封顶,外粉完成,内粉完成;

38号楼封顶,外粉完成,内粉完成30%;

39号楼封顶,外粉完成;内粉完成90%;

40号楼封顶,砌体施工6-7层;

41号楼封顶,砌体施工4-5层;

42号楼封顶,砌体完成;

43号楼封顶,砌体完成;

地库顶板结构完成。


11月进度

一批次结构洋房全部封顶,洋房外粉完成,保温完成,门窗安装完成60%,高层结构封顶,砌体及外粉施工完成,保温完成90%,金属屋面完成70%;

 二批次洋房结构封顶,砌筑施工完成,外粉完成,保温粘贴完成;高层结构封顶,砌体施工完成80%;

 三批次洋房结构封顶,砌体施工完成,高层结构封顶,砌体施工完成60%;

 四批次洋房结构封顶,高层结构封顶,砌体完成30%;

一、二标段精装放线,水电开槽,交付样板施工中;

景观泳池结构施工完成,大乔种植完成,围挡完成。

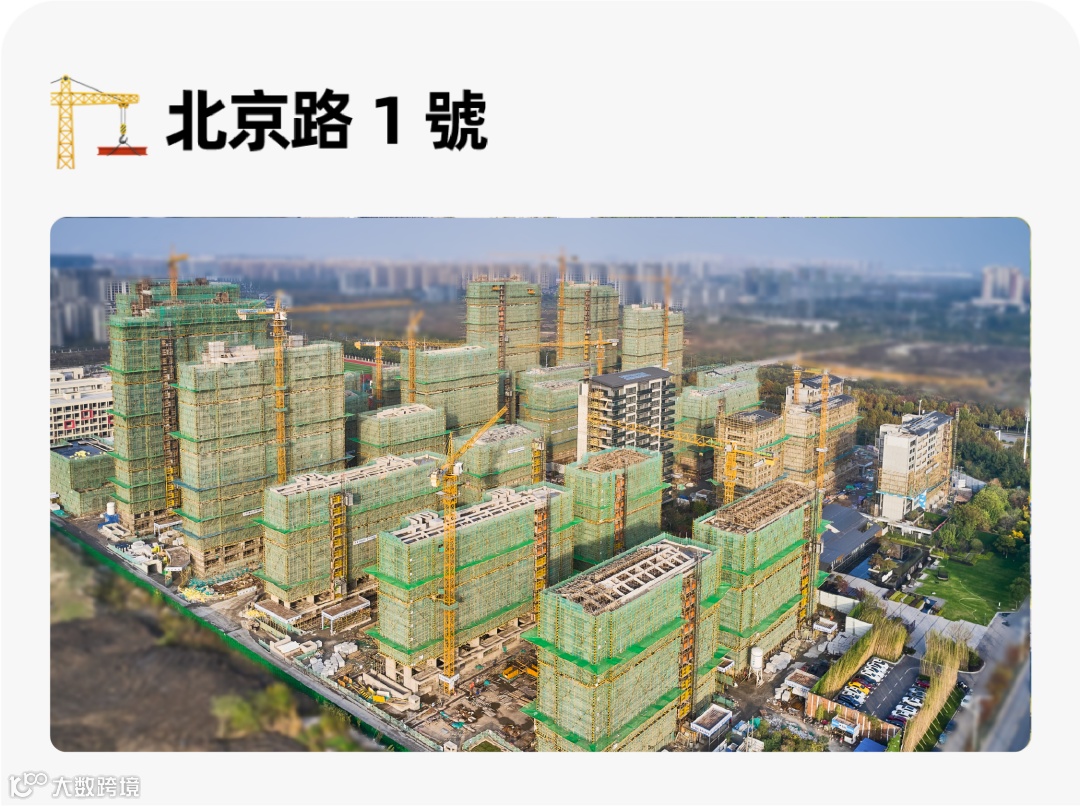

11月进度

一标段:

5#楼封顶,砌筑完成;

6#楼外架拆除完成;

7#楼外架拆除完成;

8#楼封顶,砌筑1-18层完成;

12#楼封顶,砌筑完成;

13#楼外架拆除完成;

15#楼外架拆除完成;

16#楼封顶,砌筑完成;

21#楼封顶,砌筑完成;

22#楼外架拆除完成;

23#楼外架拆除完成;

25#楼封顶,外架拆除中;

1#楼17层结构施工,砌筑2-8层;

9#楼18层结构施工,砌筑4-13层;

10#楼11层结构施工;

11#楼10层结构施工;

17#楼21层结构施工,砌筑4-17层;

19#楼11层结构施工;

20#楼11层结构施工;


二标段:

36#楼封顶,砌筑2-11层;

26#楼封顶,砌筑1-19层;

35#楼封顶,砌筑1-11层;

27#楼封顶,砌筑1-3层;

28#楼10层结构施工,砌筑1-6层;

29#楼19层结构施工,砌筑2-9层;

30#楼11层结构施工,砌筑1-4层;

31#楼10层结构施工,砌筑1-5层;

32#楼21层结构施工,砌筑1-14层;

33#楼20层结构施工,砌筑2-12层。

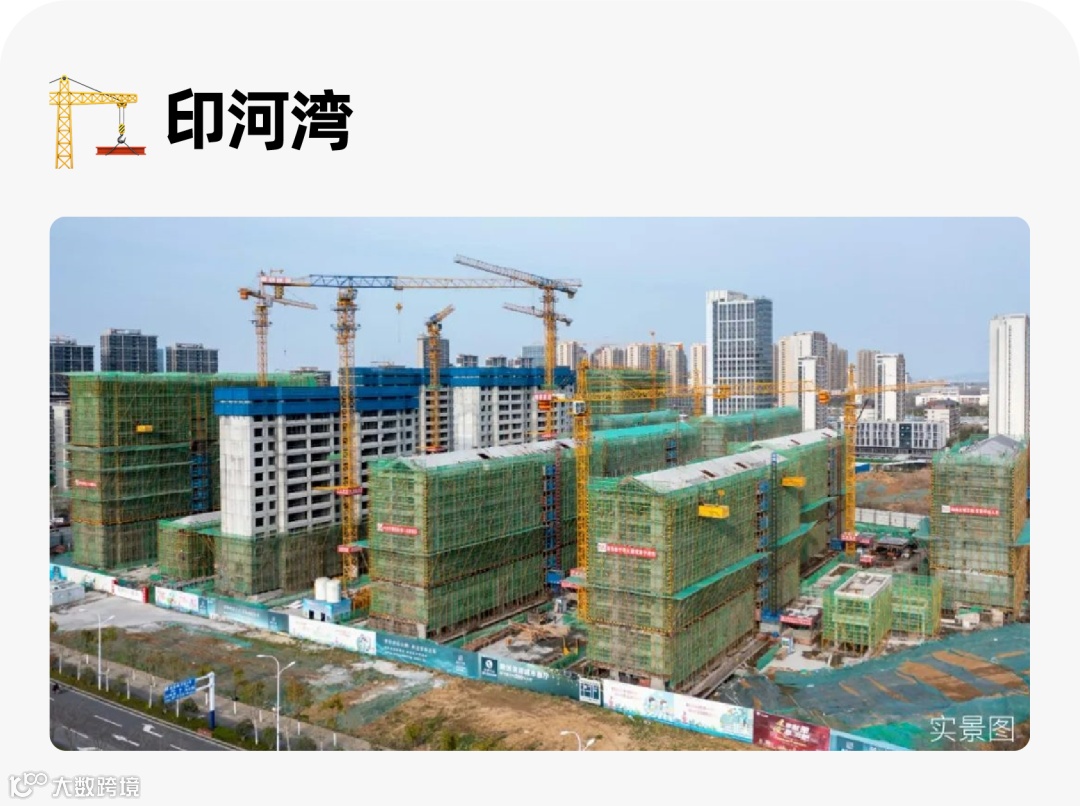

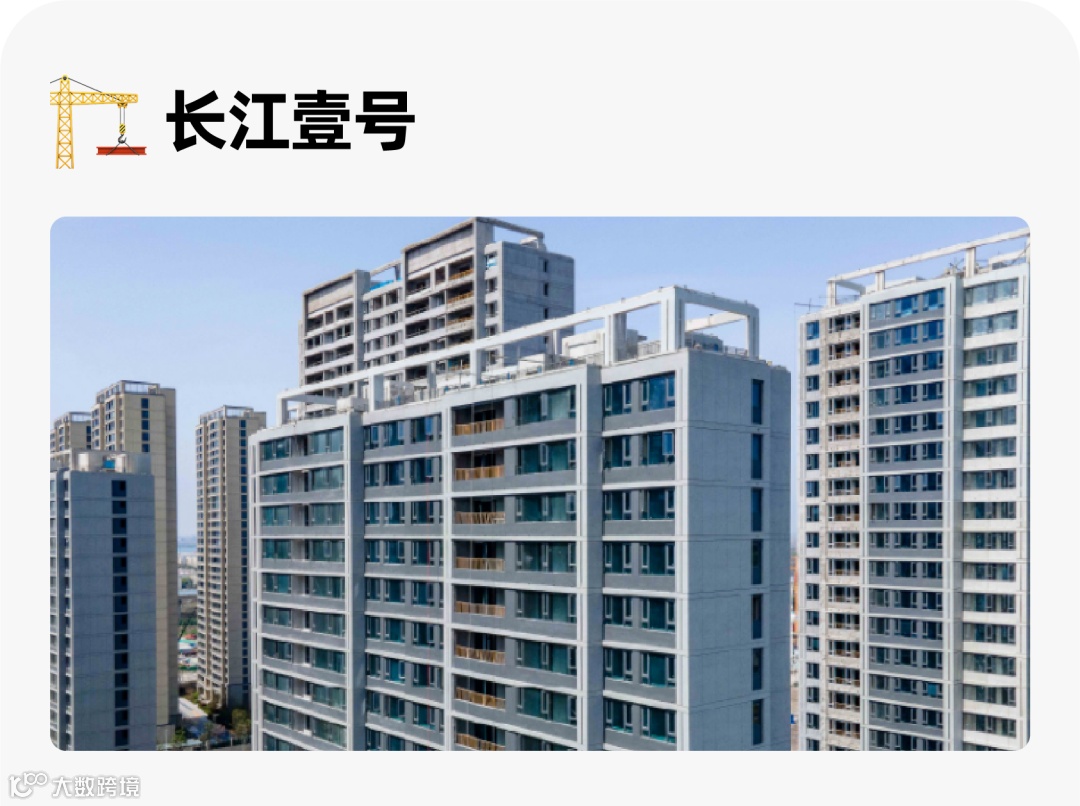

11月进度

首开区:5#6#7#8#10#12#楼已全部封顶,屋面施工结束;二次结构施工结束并完成结构验收、现场精装施工中,目前冲筋完成100%,卫生间和阳台蓄水移交完成,7号楼湿作业已进行;

二开区:1#楼顶层待浇筑,二次结构施工至14层;

2#楼17层结构施工,二次结构施工至14层;

3#楼18层结构施工,二次结构施工至13层;

三开区:9#楼11层结构施工;

11#楼15层结构施工;

13#楼已封顶;

15#楼已封顶;

商业部分:S1/S2/S2-1/S3已全部封顶,S3-1一层模板拼装中;其中S1/S2/S2-1/S3墙体砌筑完成;

其他专业施工:

首开区门窗窗框和固玻安装完成,窗扇施工完成楼栋7/8/5/6/10#楼,后续12#、二开区1-3#楼窗框安装施工;

首开区幕墙7#楼龙骨和埋板施工完成,面材材料施工中,商业S1/S2/S2-1龙骨和埋板施工完成,面材材料安装中;后续施工8/10/12#楼;

首开区室内电梯已安装结束;


11月进度

1#楼主体结构完成、门窗框完成、3层以上内粉完成;

2#楼主体结构完成、门窗框完成、3层以上内粉完成;

3#楼主体结构完成、门窗框完成,12层以上内粉完成;

5#楼主体结构完成、门窗框完成、3层以上内粉完成;

6#楼主体结构完成、门窗框完成、3层以上内粉完成;

7#楼主体结构完成、门窗框完成、内粉开始施工;

8#楼主体结构完成、门窗框完成,12层以上内粉完成;

9#楼主体结构完成、外架拆除完成、砌体完成、门窗框施工中;

10#楼主体结构完成、外架拆除完成、砌体完成、门窗框施工中;

11#楼14层结构施工、砌体5层完成;

12#楼顶层结构施工、砌体13层完成;

15#楼12层结构施工、砌体3层完成;

16#楼主体结构完成、外窗完成、内粉完成、外涂施工中;

17#楼10层结构施工;

幼儿园一层结构施工。

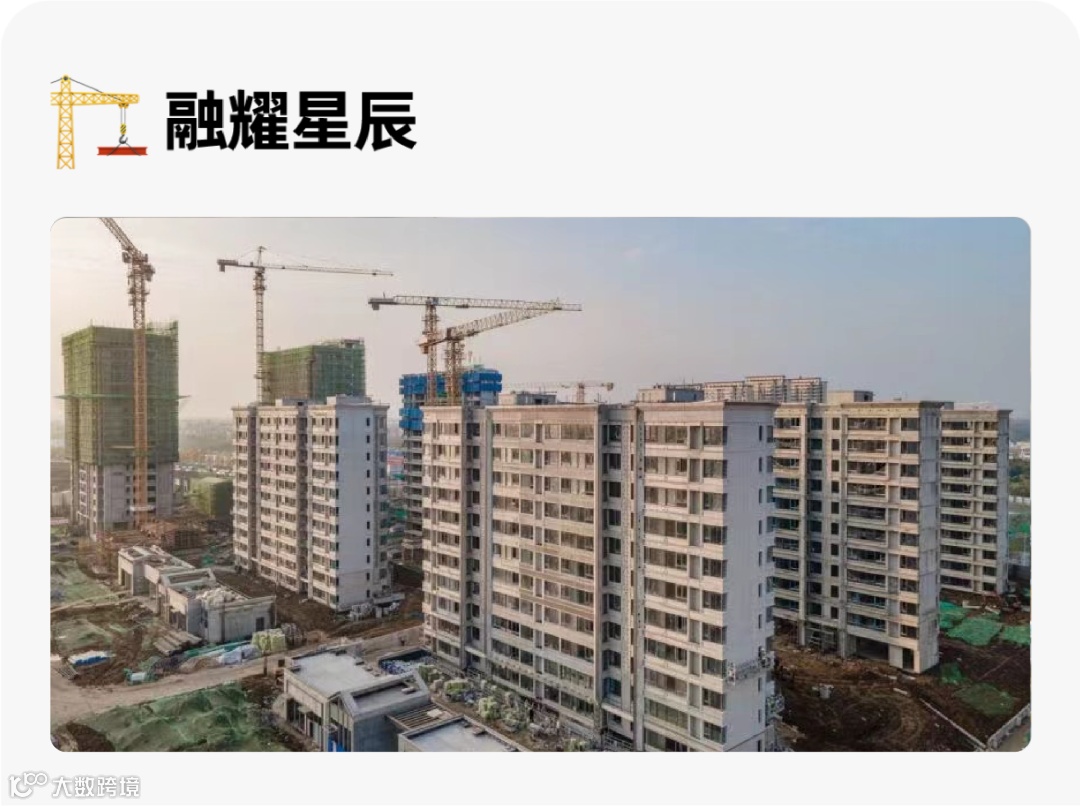

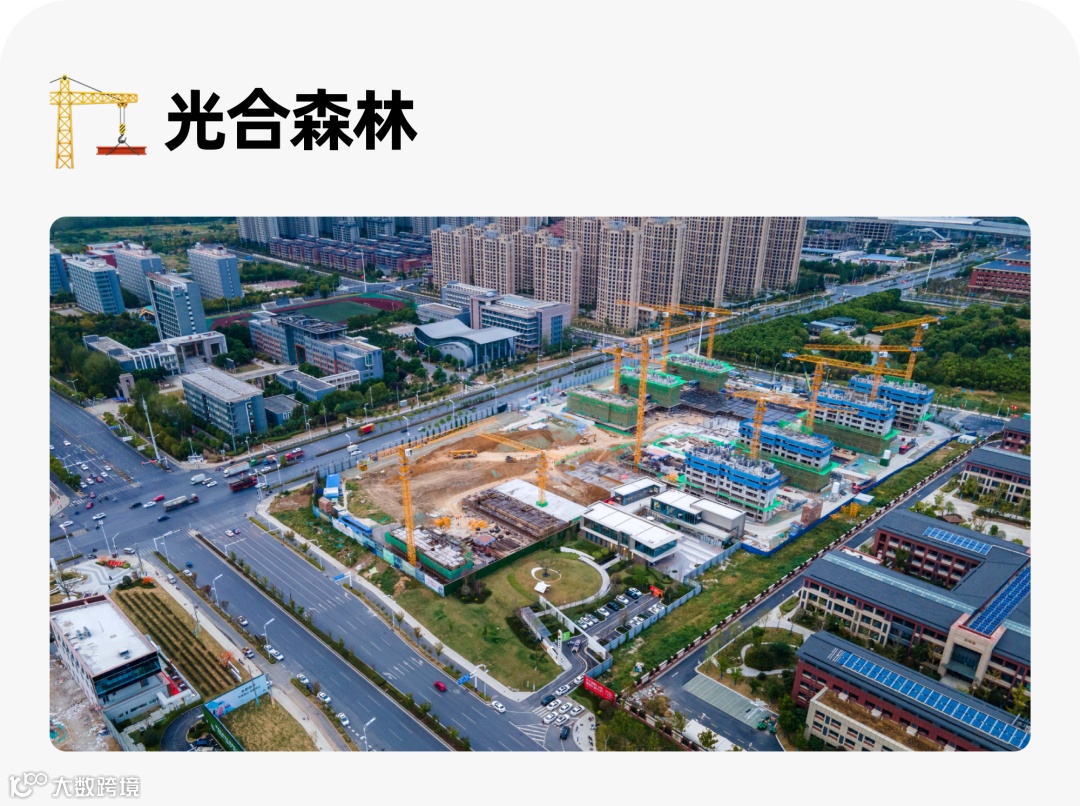

11月进度

一标段

G1#楼内墙粉刷完成,外墙保温抗裂完成;

G2#楼内墙粉刷完成,外墙头遍腻子完成,外架拆除完成;

G6#楼内墙粉刷18层,外墙保温抗裂至23层;

G12#楼内墙粉刷至15层,外墙保温抗裂至18层;

G19#内墙粉刷至10层,外墙保温抗裂至15层;

Y7#楼内墙粉刷完成,地坪完成,窗框安装完成,外涂完成20%;

Y13#楼内墙粉刷完成,地坪完成,窗框安装完成,外涂完成20%;

Y18#楼内墙粉刷完成,地坪完成,窗框安装完成,头遍腻子完成;

Y20#楼内墙粉刷完成,地坪完成,窗框安装完成,外架拆除完成,塔吊拆除完成;

Y25#楼内墙粉刷完成,地坪完成,窗框安装完成,外架拆除完成,塔吊拆除完成;


二标段:

G3#楼内墙粉刷完成,外墙保温抗裂完成;

G5#楼内墙粉刷完成,外墙保温抗裂完成;

G10#楼内墙粉刷15层,外墙保温抗裂至18层;

G17#楼内墙粉刷至10层,外墙保温抗裂至15层;

G23#内墙粉刷至10层,外墙保温抗裂至16层;

G28#楼内墙粉刷至8层,外墙保温抗裂至10层;

Y8#楼内墙粉刷完成,地坪完成,窗框安装完成,外涂完成20%;

Y9#楼内墙粉刷完成,地坪完成,窗框安装完成,外涂完成30%;

Y15#楼内墙粉刷完成,地坪完成,窗框安装完成,外涂完成20%;

Y16#楼内墙粉刷完成,窗框安装完成,外架拆除完成;

Y21#楼内墙粉刷完成,地坪7-11层完成,窗框安装完成,外架拆除完成;

Y22#楼内墙粉刷完成,地坪8-11层完成,窗框安装完成,外架拆除完成;

Y26#楼内墙粉刷完成,窗框安装完成,外架拆除完成,塔吊拆除完成;

Y27#楼内墙粉刷完成,地坪完成,窗框安装完成,外架拆除完成;

Y29#楼主体结构至8层。

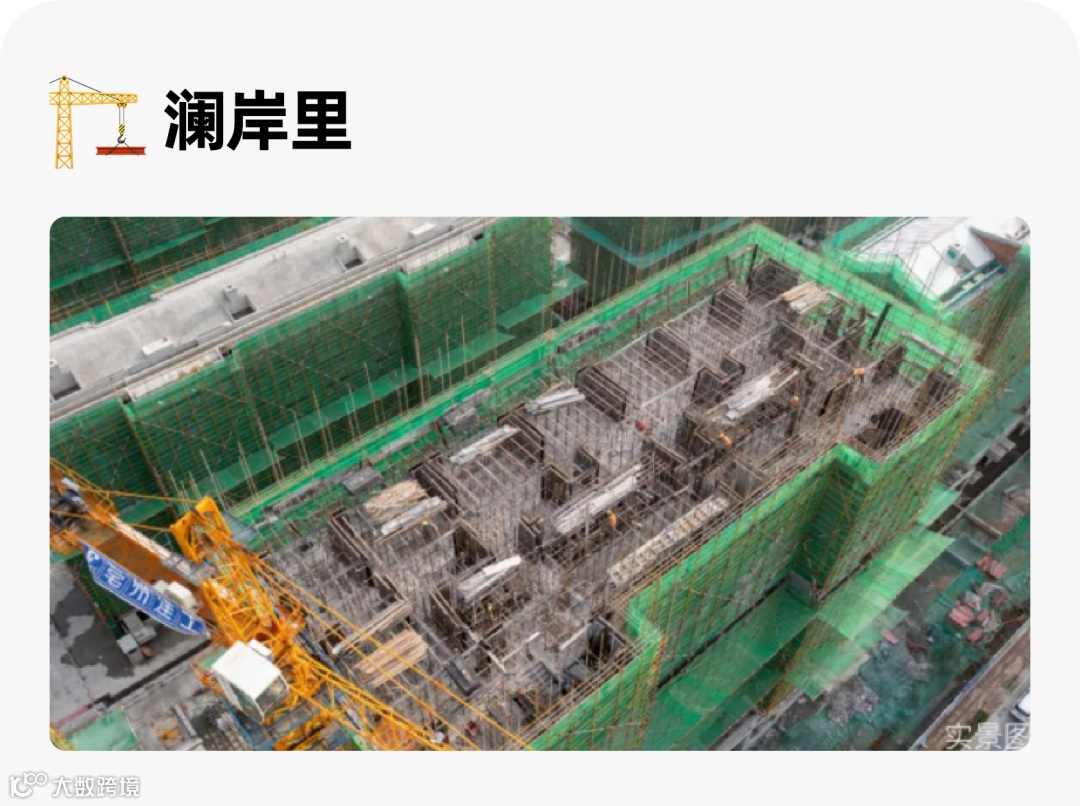

11月进度

1、单体部分:

1#楼:穿线完成100%,封板完成100%;湿作业完成98%;一遍腻子完成100%,二遍腻子完成100%,底漆完成100%,木饰面安装完成90%,木地板铺贴完成98%,橱柜安装完成95%;窗框、固玻安装完成;石材幕墙安装完成;外立面涂料完成。

2#楼:封板完成100%,一遍腻子完成100%,二遍腻子完成100%,底漆完成100%,湿作业完成100%,户内门门框及门扇安装完成100%,入户门门框及门扇安装完成100%;橱柜柜体及台面安装完成100%,镜柜及盆柜柜体台面安装完成100%,木地板铺贴完成100%,淋浴房安装完成100%;窗框、固定玻璃、开启扇安装完成;石材幕墙外架完成,涂料完成。

3#楼:封板完成100%,一遍腻子完成100%,二遍腻子完成100%,底漆完成100%,湿作业完成100%,木饰面安装完成99%,入户门门框及门扇安装完成100%;橱柜柜体及台面安装完成98%,镜柜及盆柜柜体台面安装完成100%,木地板铺贴完成100%,淋浴房安装完成100%;墙纸铺贴完成35%;窗框、固定玻璃、开启扇安装完成;石材幕墙施工完成;涂料完成。

12#楼:封板完成100%,一遍腻子完成100%,二遍腻子完成100%,底漆完成100%,湿作业完成100%,木饰面安装完成99%,入户门门框及门扇安装完成100%;橱柜柜体及台面安装完成100%,镜柜及盆柜柜体台面安装完成100%,木地板铺贴完成100%,淋浴房安装完成100%;墙纸铺贴完成35%;外窗、固定玻璃安装完成,开启扇完成;石材幕墙安装完成。

15#楼:封板完成100%,一遍腻子完成100%,二遍腻子完成100%,底漆完成100%,湿作业完成100%,户内门门框及门扇安装完成98%,入户门门框及门扇安装完成100%;橱柜柜体及台面安装完成100%,镜柜及盆柜柜体台面安装完成100%,木地板铺贴完成100%,淋浴房安装完成100%;窗框,固定玻璃安装完成;石材幕墙安装完;涂料施工完成。


2、室外部分

管网完成情况:雨污管网完成;

硬化完成情况:整体道路硬化完成;

围墙完成情况:整体完成100%;

PC面层铺设:整体完成100%;

乔灌木种植:大乔木完成、灌木类种植95%、草皮种植40%。


3、机电部分

公区与地库电线电缆敷设完成100%;

供水、燃气室外管网建设完成,燃气挂表完成100%;

消防通风系统、电系统全部施工完成(末端点位完成80%);

消防水系统全部施工完成(水枪水带除外);

空气能外机安装100%、空调外机安装完成80%、锅炉安装完成60%。


4、地下室

地下室混凝土地坪全部完成,地坪漆开始施工;

地下室墙面二遍腻子找补中。

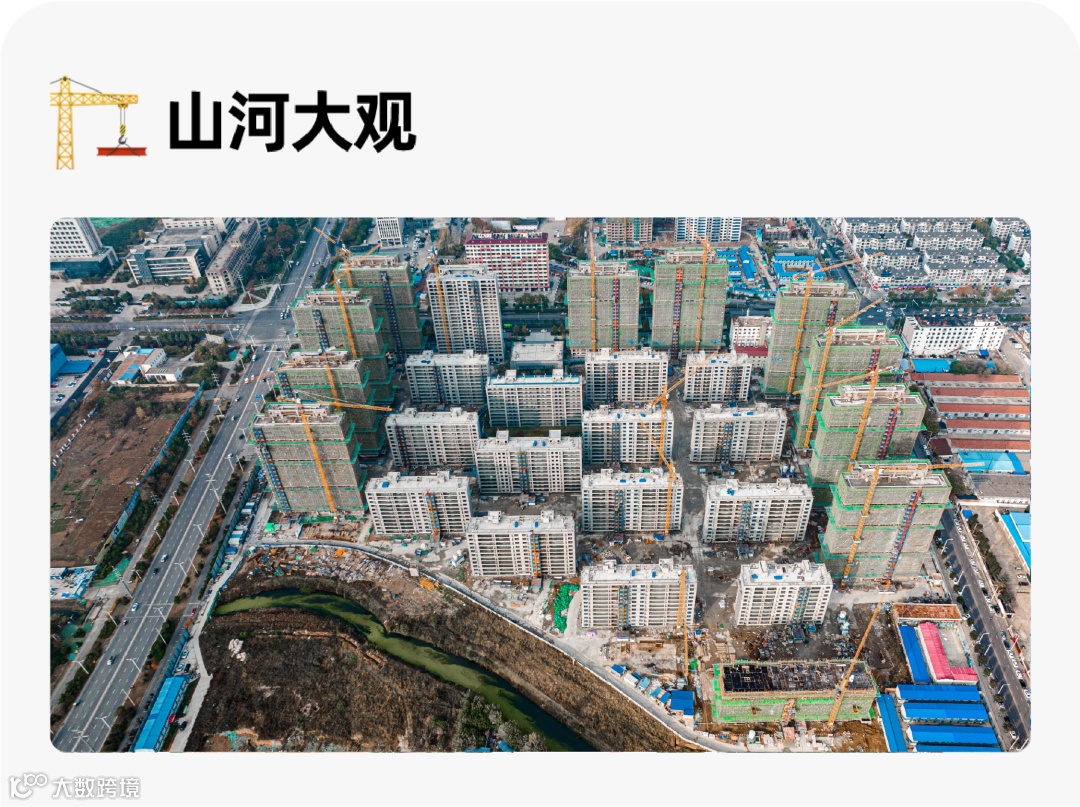

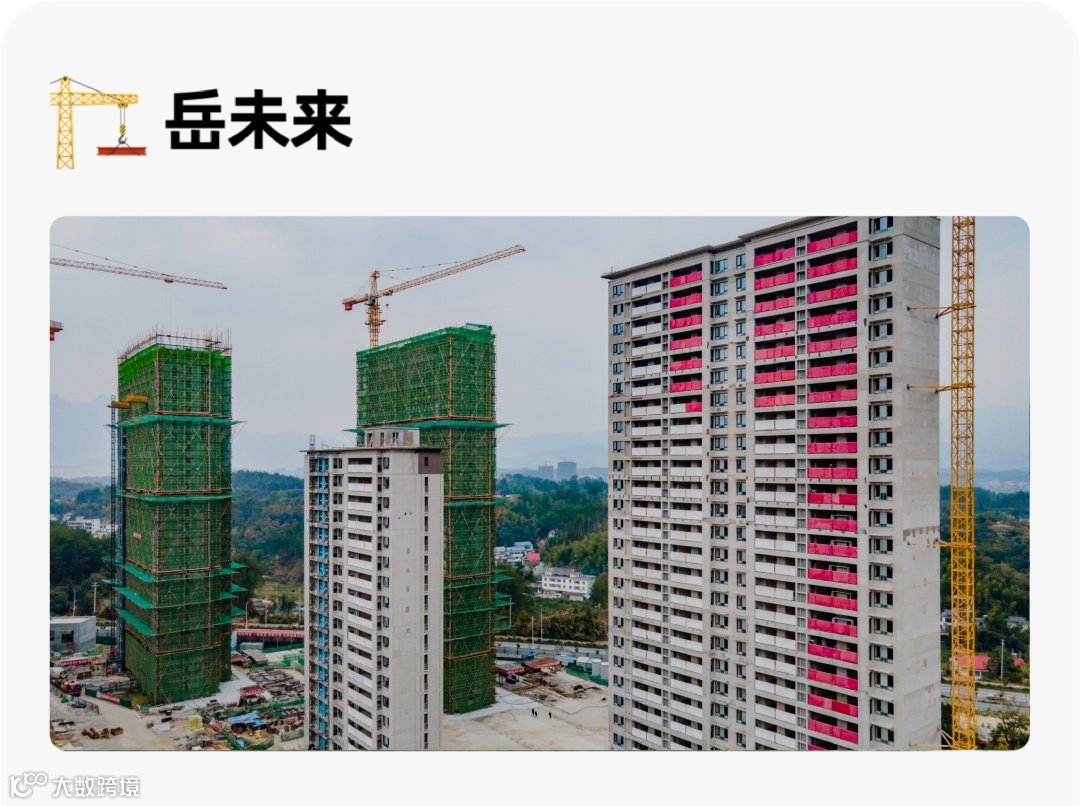

11月进度

01地块

G1#楼主体外架拆除完成,窗框安装完成,玻璃安装60%,;室内湿作业完成50%,吊顶封板完成70%,;G2#楼主体结构完成,屋面构架铝板施工,外墙保温施工50% ;Y1#、Y2#、Y3#楼外墙涂料完成80%,外窗玻璃安装90%,室内标准层湿作业完成,墙顶面底漆完成,户内门门套开始安装,橱柜进场;公区湿作业完成,吊顶完成;01地块地下车库主体结构完成,二次结构完成,机电管线施工,地库顶板回土完成综合管线完成70%,景观围墙、入口土建施工中;P1配电房土建、外立面施工完成。


02地块

G3#楼主体结构完成,外架拆除完成,窗框安装完成,玻璃安装60%;室内湿作业完成60%,二遍腻子完成50%,;G7#楼主体结构完成,屋面构架铝板安装完成,窗框安装完成,玻璃安装50%,室内湿作业完成40%,二遍腻子完成50%,吊顶封板完成80%;

G8#楼主体结构完成,屋面构架铝板安装,外窗玻璃安装50%,室内湿作业施工,二遍腻子完成40%,吊顶封板完成50%;G6#楼主体结构完成,屋面幕墙龙骨施工,外墙保温施工50%;Y5#、Y6#、Y7#、Y8#、Y9#楼主体结构完成,外架拆除完成,一层幕墙龙骨安装完成,外窗玻璃安装完成90%,窗扇安装30%,外墙涂料完成70%;Y6#楼一遍腻子完成80%,室内湿作业完成80%,公区吊顶封板完成;Y7#楼标准层湿作业完成,二遍腻子完成80%,公区吊顶封板完成;Y8#楼室内湿作业完成70%,一遍腻子完成40%,公区吊顶完成;02地块地下车库结构完成,二次结构完成,机电管线完成40%,地库顶板土方回填完成50%,地下室综合管线施工,汽车坡道结构施工完成,P2配电房土建、外立面施工完成。


11月进度

1、一标装修、门窗幕墙、涂保进度(11/15/16/19/20/12/17、21/22):    11/12/15/16/17/19/20# 楼吊顶封板整体完成100%;室内客餐厅整体贴砖完成80%;厨卫间墙地砖11/15/19#楼完成80%、16/17/12/20#楼完成10% ;墙面石膏砂浆及厨卫间水泥砂浆完成、地暖完成;    11/12/15/16/17/19/20#楼窗框整体完成95%、固定玻璃整体完成70%、推拉门安装完成80%;门窗套线铝板完成60%;    11/12/15/16/17/19/20#楼外墙石材钢架整体完成90%;11/15/16/19/20#楼石材整体完成70%;    11/15/16/19/20#楼涂料整体完成580%;    11/15/16/19/20#楼总包楼梯间踏步粉刷完成,11/15/16/19/20#楼楼梯间栏杆安装完成;    21/22#楼门套基层施工中。

2、二标装修、门窗幕墙、涂保进度(1/2/7/8/9/10/3/5/6、13/18):    1/2/7/8/9/10/3/5/6#楼整体吊顶封板完成100%、墙面石膏砂浆及厨卫间水泥砂浆完成;1/2/7/8/9#楼4栋客餐厅及厨卫间贴砖完成80%;10#楼客餐厅地砖完成70% ;墙面石膏砂浆及厨卫间水泥砂浆完成、地暖完成;    1/2/7/8/9/10/3/5/6#楼9栋窗框完成90%;1/2/7/8#楼4栋固定玻璃60%、推拉门安装80%、门窗套线铝板到货70%;1/2/7/8/9/10/3/5/6#楼9栋外墙石材钢架完成80%;1/2/7/8#楼涂料完成80%、3/9/10/17#楼涂料完成60%;

3、总包:21/22#楼外粉完成、室内石膏粉刷完成、烟道安装完成;外墙保温完成;屋面钢构架及框完成;18#楼18层结构施工完成、13#楼18层结构施工中;4-12层砌筑完成;非人防地方室砌体、抹灰已完成,消防支管全部完成,排烟风管安装完成,综合支架安装完成,桥架完成80%;人防地库砌体完成70%;

4、室外景观:洋房区域土方回填完成80%、室外雨污管完成70%,消防环道混凝土浇筑完成50米;自来水管完成50%、燃气管完成30%;

5、目前劳动力:电梯安装5人、消防安装12人、门窗幕墙37人、涂保60人、佑海装饰82人、绿美装饰112人、地暖3人、空调15人、总包80人,景观13人,合计约406人。

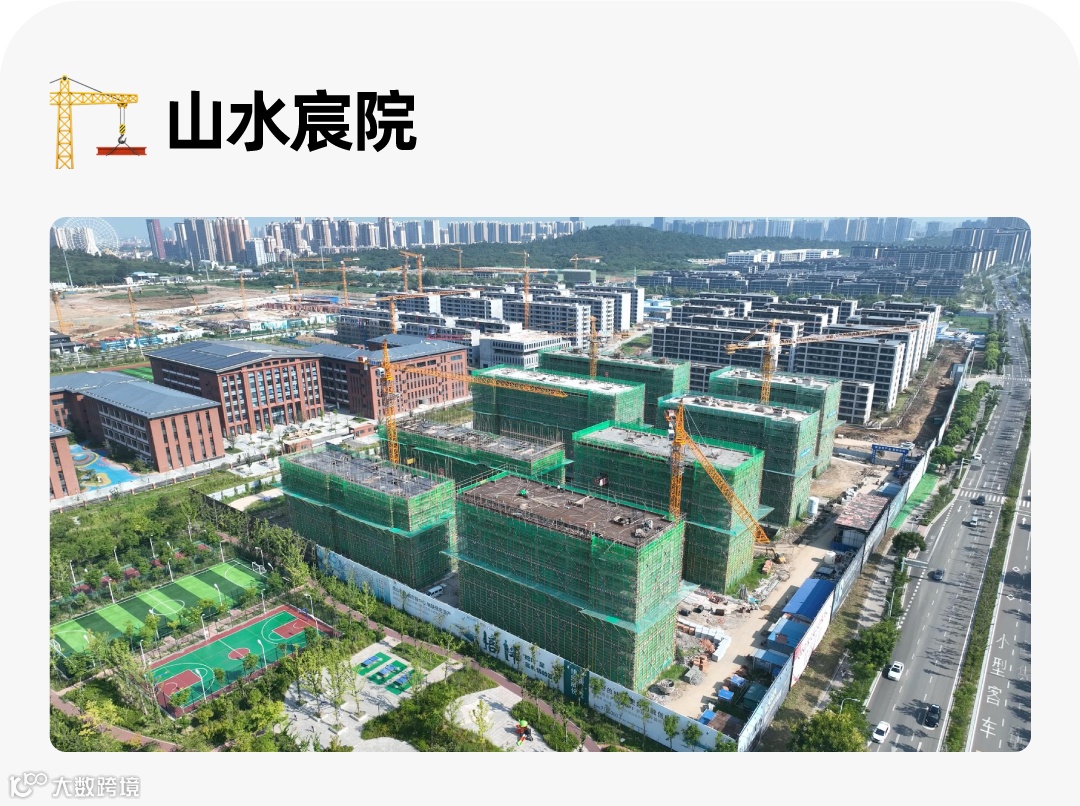

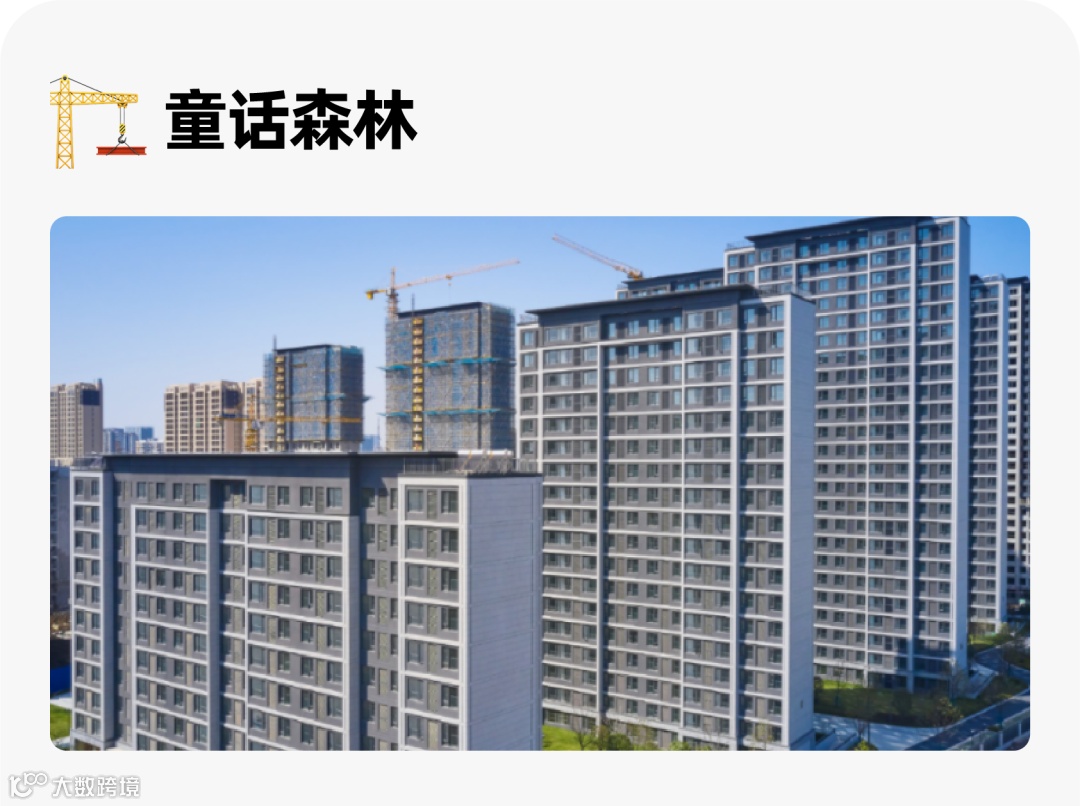

11月进度

竣工验收完成。


11月进度

一标段

25#楼主体结构封顶、砌筑完成、户内粉刷施工中;26#楼外墙涂料施工中、护窗栏杆安装施工中、户内粉刷完成80%;29#楼户内粉刷施工完成80%、户内地坪完成60%、外窗安装施工中;30#楼外架拆除施工中、外墙粉刷完成、外墙保温完成70%、户内粉刷完成80%;32#楼外墙涂料施工完成70%、户内粉刷完成、外窗安装完成80%;33#楼砌筑施工完成、外墙及户内粉刷施工中;35#楼外墙涂料施工完成60%、户内粉刷及地坪完成90%、外窗安装完成80%;36#楼外墙保温完成、外架拆除施工中、户内粉刷施工中;37#楼外窗安装完成、户内粉刷及地坪完成95%、外墙涂料完成70%。


二标段

19#楼外架拆除完成70%、户内粉刷完成70%、外墙粉刷完成、外保温完成80%;20#楼外架拆除完成、户内粉刷完成70%、外墙粉刷完成、外保温完成;21#楼外架拆除完成、户内粉刷完成80%、外墙粉刷完成、外保温完成;



【声明】内容源于网络
0
0
融创安徽
融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
内容 2208
粉丝 0
融创安徽 融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
总阅读314
粉丝0
内容2.2k
