工程师的桌面上布满了一张又一张的图纸,半成品的精装房内工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。


在本期的《项目进行时》栏目中,我们在秋日温煦的日光中,继续带大家走进融创在安徽的各个在建项目,分享行进中的工程进度。时间流转,我们始终以匠心浇筑美好,以恒心雕刻品质,与您共同期待着美好家园的落地展颜。



LOADING···

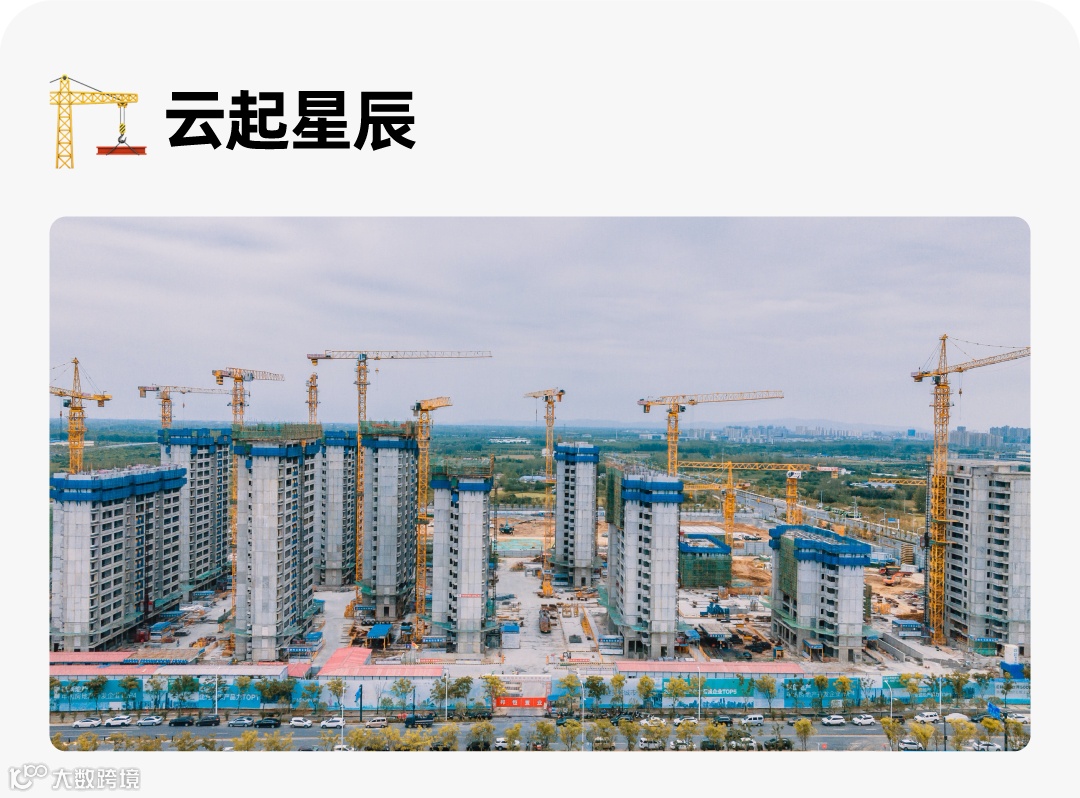

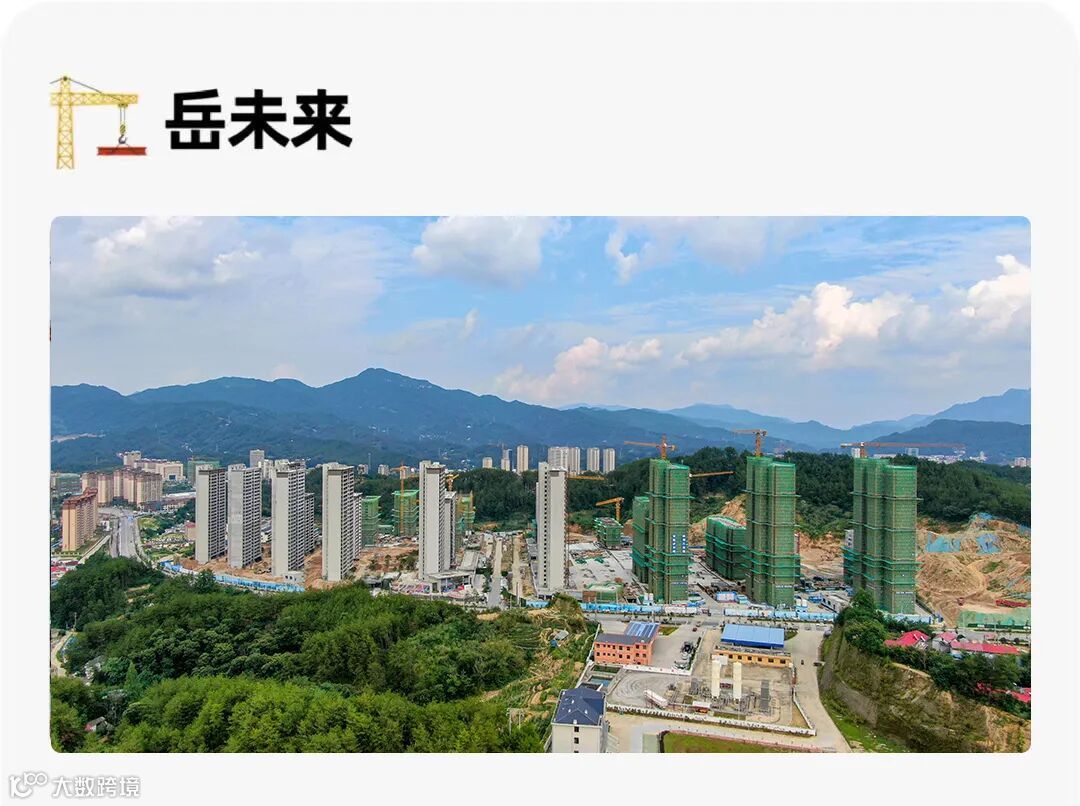

8月进度

1、主体:所有主体楼栋全部封顶;

2、二次结构:2#6#砌体施工至二十四层,12#砌体施工至十八层,其他楼栋砌体施工完成;

3、除6#12#楼外,粉刷石膏全部施工完成;

地下室:3#5#之间地库地坪浇筑完成,1#7#及7#南侧地库地坪浇筑完成;

涂保单位:8#11#外立面涂料施工完成,1#3#7#山墙面涂料施工完成,外立面完成70%;

景观单位:1#7#8#11#周边管井施工完成;

门窗单位:1#7#8#11#窗框及玻璃安装完成,3#5#9#16#17#18#固玻安装完成,10#15#窗框安装完成;

精装单位:一标段1#7#8#11#17#18#移交完成,1#7#室内地坪浇筑完成,二标段3#5#9#移交完成,9#室内地坪浇筑完成;

幕墙单位:8#11#幕墙施工完成,1#3#7#石材一体板施工完成;

入户门单位:已定标群升,暂未进场;

防火门单位:1#7#8#11#3#5#9#管井门框安装完成;

消防单位:三升1#7#8#11#3#5#9#消防立管施工完成,1#7#地下室消防水管安装完成。

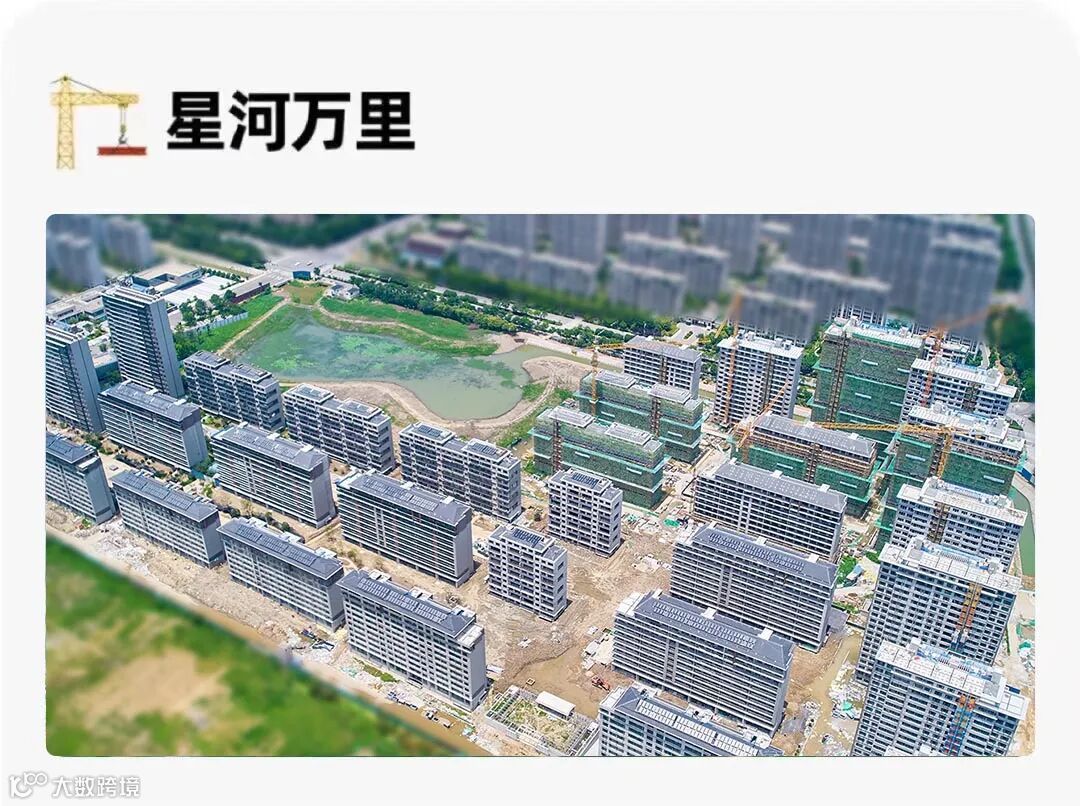

8月进度

(1)1#2#3#楼屋面施工结束;门窗玻璃封闭完成95%;室内电梯已安装结束;外墙涂保施工中;单体室内地坪施工结束,吊顶龙骨已完成,新风、空调设备已安装,二遍腻子施工中;景观雨污管网施工完成95%,绿化完成30%;

(2)5#6#7#8#10#12#楼屋面施工结束;门窗玻璃安装完成;室内电梯安装结束;新风、空调设备已安装;室内精装吊顶封板已完成,墙面涂料施工中;公区吊顶封板完成;外墙涂保施工约95%;景观绿化完成约70%,景观硬质铺贴中;

(3)9#11#13#15#楼屋面已施工结束;门窗玻璃安装完成85%;室内电梯已安装结束;新风、空调设备已安装;室内吊顶完成;室内墙地砖完成50%;外墙涂保施工中;室外景观道路硬化施工完成,大苗栽植基本完成;

(4)商业S1、S2、S2-1、S3、S3-1屋面已施工完成,幕墙、外涂施工中,景观雨污管网施工完成。

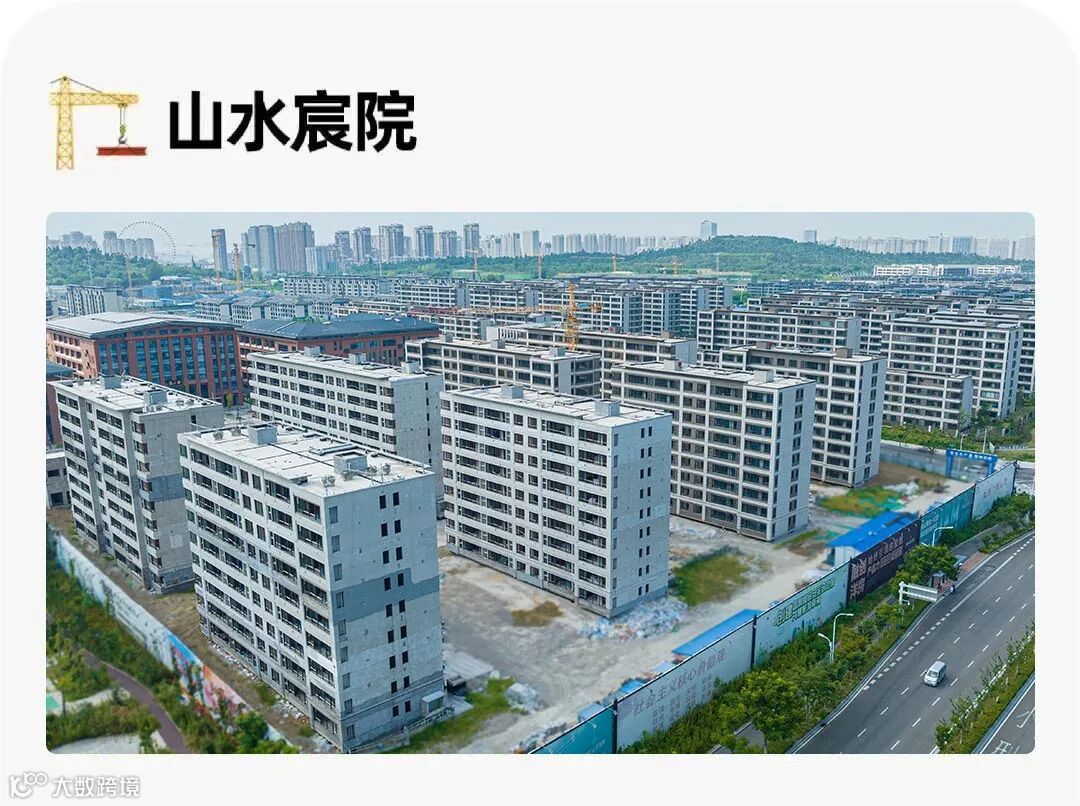

8月进度

1、1#、2#、3#、5#、6#、7#、8#、16#楼湿作业完成、进户门完成、户内乳胶漆一遍完成、栏杆完成70%、橱柜完成60%、室内木门完成50%、木地板完成30%、外墙完成85%。

2、9#楼外墙真石漆完成、外窗完成、室内湿作业完成、公区湿作业完成10%、进户门已进场、户内乳胶漆一遍完成、栏杆完成40%。

3、10#楼外墙真石漆完成30%、外窗完成、室内湿作业完成、公区湿作业完成20%、进户门已进场、户内乳胶漆一遍完成、栏杆完成30%。

4、12#楼外墙真石漆完成、精装户内及公区吊顶完成、墙顶面腻子完成、室内湿作业完成、公区湿作业完成30%。

5、11#楼主体结构完成、屋面完成、内粉完成、地坪完成、外窗玻璃安装中;公区精装修开始施工。

6、15#、17#楼结构完成、内粉完成、地坪完成、外窗框完成、屋面完成、精装修吊顶施工中。

7、幼儿园屋面完成,内粉完成,外窗框安装中;室内精装修吊顶施工中、外幕墙施工中;

8、小区道排整体完成70%、道路整体硬化完成65%、景观乔木整体完成60%、小苗栽种完成50%、室外铺贴完成45%。

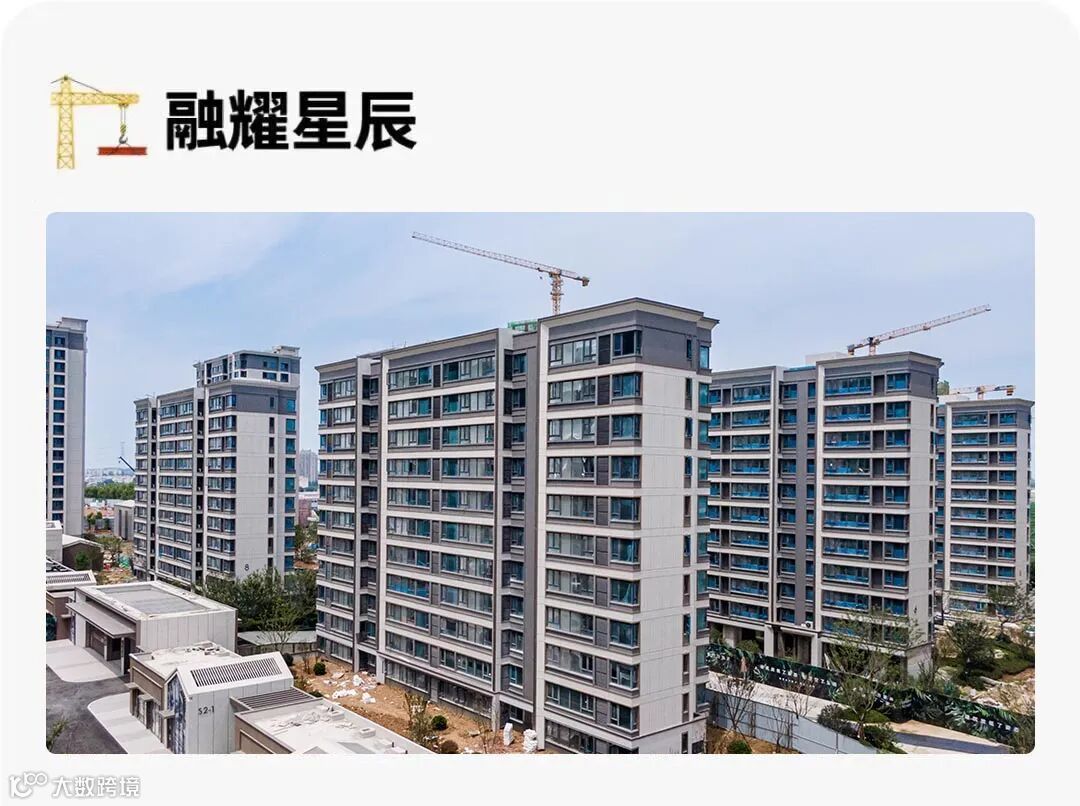

8月进度

1、室内装修:

洋房:涂料施工完成、进户门及室内门安装完成、橱柜及镜柜安装完成、地板安装完成、淋浴屏安装完成、室内初保洁完成;

高层:进户门及室内门安装50%、批白完成、瓷砖铺贴完成85%;

2、外墙涂保、门窗、幕墙:

洋房门窗、涂料、幕墙已完成;

高层门窗、幕墙已完成、涂保完成92%;

3、室外景观:铺装完成90%,苗木种植完成90%;围墙及栏杆完成;

4、地库:机电(消防、新风、桥架)安装完成、供电电缆穿线完成、墙面批白完成、地坪漆施工20%;

5、施工人数:300人左右,满足现场施工;

6、验收取证:白蚁、环保、智慧社区、防雷、三网、供水已取证;燃气、人防、绿建、PC、排水验收对接中。

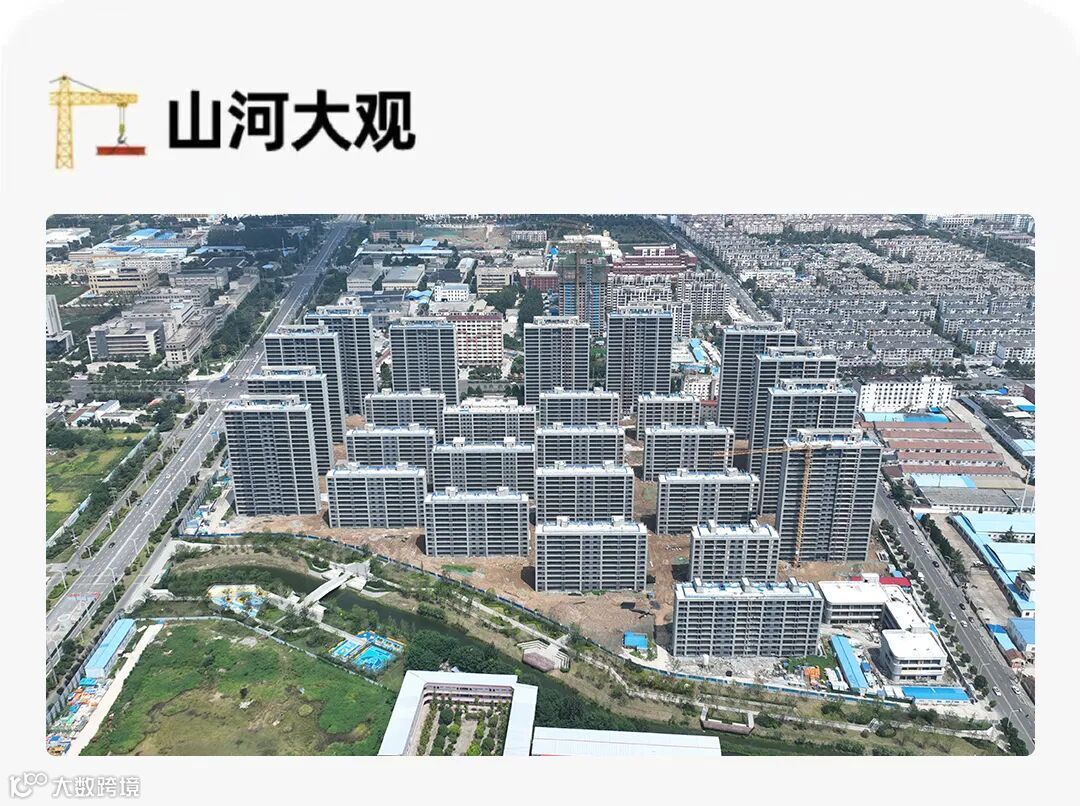

8月进度

总包单位:

G1#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙涂料完成;G2#楼主体结构完成,窗扇安装完成,屋面做法施工完成,土建界面已全部移交精装,外墙涂料完成;G3#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙涂料完成;G6#楼主体结构完成,窗扇安装完成,屋面防水施工,土建界面已全部移交精装,外墙涂料完成;G8#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙涂料完成;8栋洋房外墙涂料完成,洋房干挂石材全部完成,高层立面铝板完成,高层首层石材完成;01、02地块地下车库结构完成,01、02地块地库顶板回填完成,砌筑完成,顶棚喷灰完成,墙面批白完成,01地块地坪浇筑完成,02地块地坪浇筑完成,人防、非人防地库地坪漆完成,配电房(局管、自管)土建施工完成。


精装修单位:

1、洋房Y1~Y9标准层五金洁具安装完成,其余工程量已完工,处于精修阶段;下跃收尾完成,灯具及面板安装完成,橱柜安装50%;首层及负一层公区已完工;

2、小高层G1、G3、G7、G8标准层五金洁具安装完成,其余工程量已完工,处于精修扫尾保洁阶段;下跃收尾完成,灯具及面板安装完成;首层及负一层公区已完工;

3、自持厨卫间墙地砖完成,一遍面漆完成,橱柜柜体安装完成,台面安装完成,户内门门套安装完成,门扇安装完成,木地板铺装完成,淋浴屏安装完成;

景观:

围墙及铁艺栏杆安装完成,乔灌木球类栽植完成,地被草坪完成,花岗岩铺贴完成,园区地面PC砖铺贴完成,水景饰面收口完成,门头廊架采光井等构筑物钢饰面完成,灯具安装完成,架空层防滑砖安装完成,地面停车位完成,塑胶基层找平完成,粗、细沥青摊铺完成。

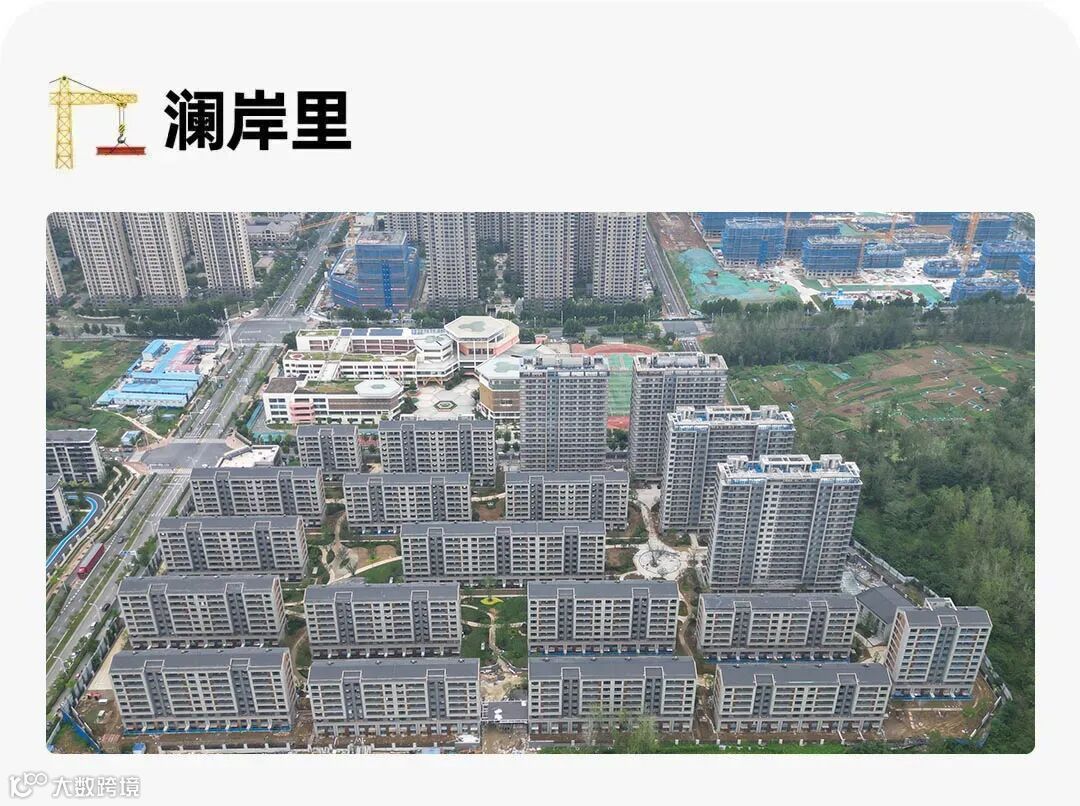

8月进度

1、主楼:一批次(1#、5#、6#、7#、11#、13#、19#、20#、25#、23#、17#、29#楼),土建及窗框、外墙保温完成,外墙涂料、窗扇完成;湿作业瓷砖铺贴完成、二遍腻子完成、砂纸打磨及一遍底漆完成、木作安装完成70%、橱柜安装完成20%

二批次(8#、12#、15#、16#、22#、27#、28#楼):金属屋面施工完成,门窗框安装完成,外墙涂料完成70%;窗扇完成,幕墙窗完成50%;湿作业瓷砖铺贴完成、二遍腻子完成,砂纸打磨及一遍底漆完成,木作安装完成30%

三批次(31#、32#、33#楼):门窗窗框安装完成,外架拆除完成,窗扇完成,幕墙窗完成50%;外墙涂料完成50%;吊顶封板全部完成,湿作业全部完成,两遍腻子完成,砂纸打磨完成60%,底漆完成50%,木作安装完成10%

四批次(2#、3#、9#、10#、30#楼):门窗窗框安装完成,金属屋面完成,涂料完成80%,窗扇完成,幕墙窗完成50%;湿作业瓷砖铺贴完成95%,顶面封板完成,油漆基层处理完成;二遍腻子完成70%

2、地下室砌体施工完成,抹灰完成,地库地坪完成40%,地库顶板回土完成95%。

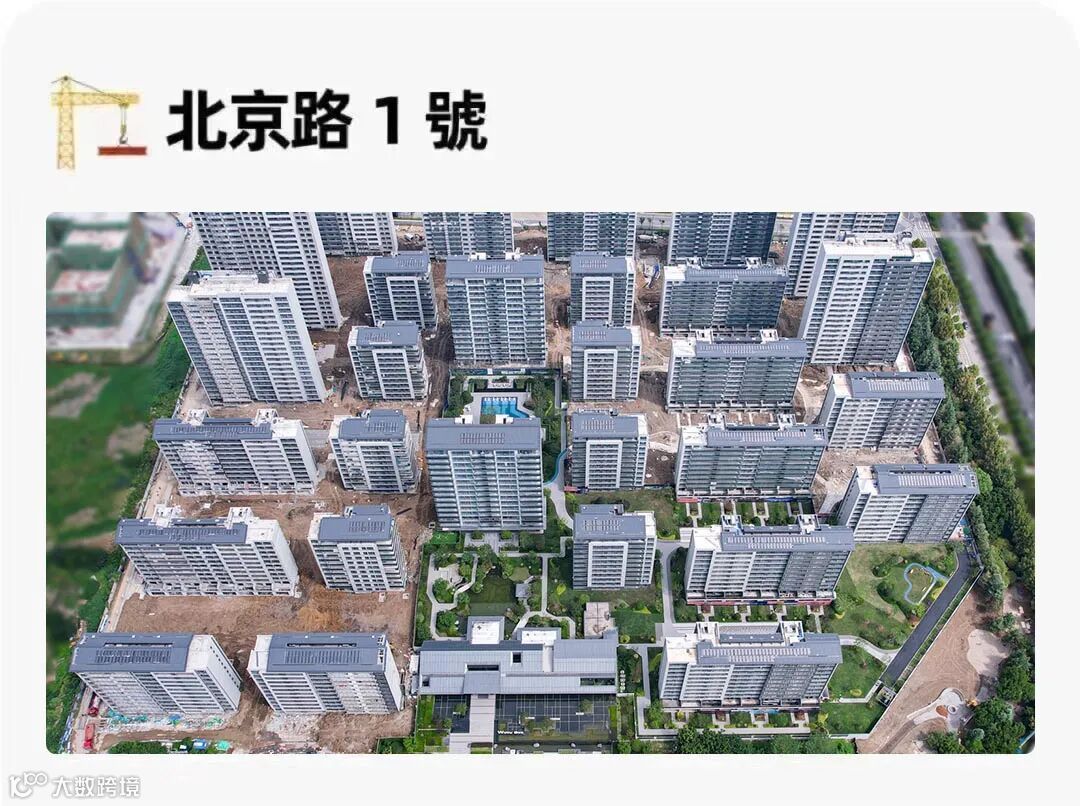

8月进度

1#楼外架拆除已完成,内装中;

5#楼外立面完成90%,内装中;

6#楼外立面完成,内装中;

7#楼外立面完成,内装中;

8#楼外立面完成,内装中;

9#楼外墙立面完成10%;

12#楼外立面完成90%,内装中;

13#楼外立面完成,内装中;

15#楼外立面完成,内装中;

16#楼外立面完成,内装中;

17#楼外架拆除已完成,内装中;

21#楼外立面完成90%,内装中;

22#楼外立面完成,内装中;

23#楼外立面完成,内装中;

25#楼外立面完成,内装中;

26#楼封顶,砌筑完成,内外粉完成,外架塔吊拆除完成,内装中;

28#楼封顶,砌筑完成,内外粉完成,外架拆除完成。

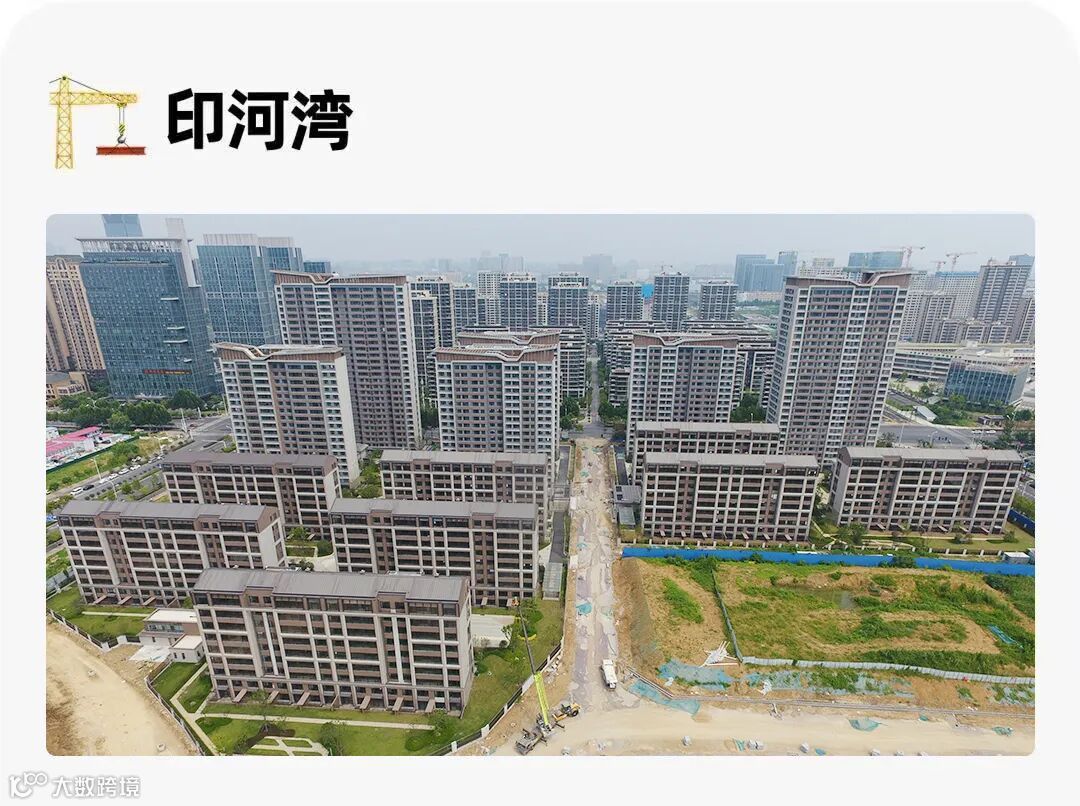

8月进度

一标段:

23#楼主体结构封顶,砌筑1-10完成;

25#楼户内粉刷地坪完成,外窗安装完成、外墙涂料完成80%;

26#楼户内粉刷地坪完成、外窗及外墙涂料完成、公区装饰施工完成95%;

28#楼主体结构封顶、砌筑1-13层完成;

29#楼户内粉刷地坪完成、外窗及外墙涂料施工完成,公区装饰施工完成95%;

30#楼公区装饰施工完成80%,外窗安装完成,外墙涂料施工完成95%;

32#楼外窗及外墙涂料施工完成、户内粉刷地坪完成、公区装饰施工完成;

33#楼户内粉刷地坪完成,外窗安装完成,外墙涂料完成80%;

35#楼外窗及外墙涂料完成,公区装饰施工完成95%;

36#楼户内粉刷地坪完成,公区装饰施工中,外窗安装完成,外墙涂料施工完成85%;

37#楼户内粉刷及地坪完成、外窗及外墙涂料完成、公区装饰施工完成。


二标段:

3#楼砌筑施工及外墙粉刷完成、外保温完成、外架拆除完成;

5#楼砌筑施工完成、外粉完成60%;

7#楼砌筑施工完成、外墙粉刷完成、外保温完成、外架拆除完成;

8#楼砌筑施工完成、外墙粉刷完成30%;

9#楼砌筑施工完成、外墙粉刷完成40%;

19#楼户内地坪及粉刷完成、外窗及外墙涂料施工完成40%;

20#楼户内地坪及粉刷完成、外窗及外墙涂料施工完成40%;

21#楼户内地坪及粉刷完成、外窗及外墙涂料施工完成50%。


8月进度

融院

C地块:

36-39#楼 公区墙砖铺贴完成,公区吊杆龙骨安装完成,外立面施工完成,固玻安装完成,推拉门安装完成,粉刷石膏施工完成,户内水管安装完成,公区消防水管安装完成,36、37#楼 窗扇安装完成;

40#楼 窗框安装完成,石膏粉刷完成,户内水管安装完成,公区消防水管安装完成公区瓷砖铺贴完成,物料机口墙体砌筑完成、粉刷完成,物料机拆除完成;

41#楼  窗框安装完成,石膏粉刷完成,户内水管安装完成,公区消防水管安装成,公区瓷砖铺贴完成,物料机口墙体砌筑完成、粉刷完成物料机拆除完成;

42#楼  石膏粉刷完成,水管安装完成,公区消防水管安装成,公区墙地砖铺贴完成,砖物料机口墙体砌筑完成、粉刷完成,物料机拆除完成;

43#楼  石膏粉刷完成,水管安装完成,公区消防水管安装成,公区墙地砖铺贴完成物料机口墙体砌筑完成、粉刷完成物料机拆除完成;

顶板土方回填完成60%。



8月进度

G1#楼地坪完成,外墙涂料完成,室内顶棚腻子完成,公区地砖铺贴完成,墙砖完成70%,窗扇安装完成,配套用房石材幕墙安装完成;

G2#楼地坪完成,外墙涂料完成,室内顶棚腻子完成,公区地砖铺贴完成,墙砖完成80%,窗扇安装完成,配套用房石材幕墙安装完成;

G6#楼地坪完成,外墙涂料完成,室内顶棚腻子完成,公区地砖铺贴完成80%,墙砖完成30%,窗扇安装完成;

G12#楼地坪完成,外墙涂料完成95%,室内顶棚腻子完成,公区地砖铺贴完成%,墙砖完成20%,窗扇安装完成;

G19#楼地坪完成,外墙涂料完成95%,室内顶棚腻子完成,公区地砖铺贴完成,墙砖完成80%,窗扇安装完成;

Y7#Y11#Y13#Y18#Y20#Y25#楼公区墙地砖铺贴完成,门扇窗扇安装完成,电梯安装完成,入户门及临时锁安装完成,室内质量问题维修;

土方回填完成95%,室外雨污、消防、供水、燃气管网完成70%,园林道路硬化完成60%。




【声明】内容源于网络
0
0
融创安徽
融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
内容 2208
粉丝 0
融创安徽 融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
总阅读520
粉丝0
内容2.2k
