5月15日15点
石化公司的检修主线
热电厂脱硫塔临时烟囱隐患治理工程
投运经监测
排放环保指标合格
这让负责施工的
工建公司员工们
喜悦之余更显自豪
他们为之倾注40天的心血
在此刻终于功成
检修前,抚顺石化热电新厂主烟囱内防腐损坏,中国昆仑设计院设计在除灰系统脱硫塔上增加临时烟囱。每根烟囱重27吨,高17米,本体焊接长度为290米。由于安装在29米高脱硫塔顶部,安装完成总高度为46米。
脱硫塔临时烟囱隐患治理工程是抚顺石化大检修第一个开工项目,也是这次石化公司检修主线工程之一,2根临时烟囱安装计划工期40天,以保证5月12日前10号炉、12号炉2台炉检修后正常点火。

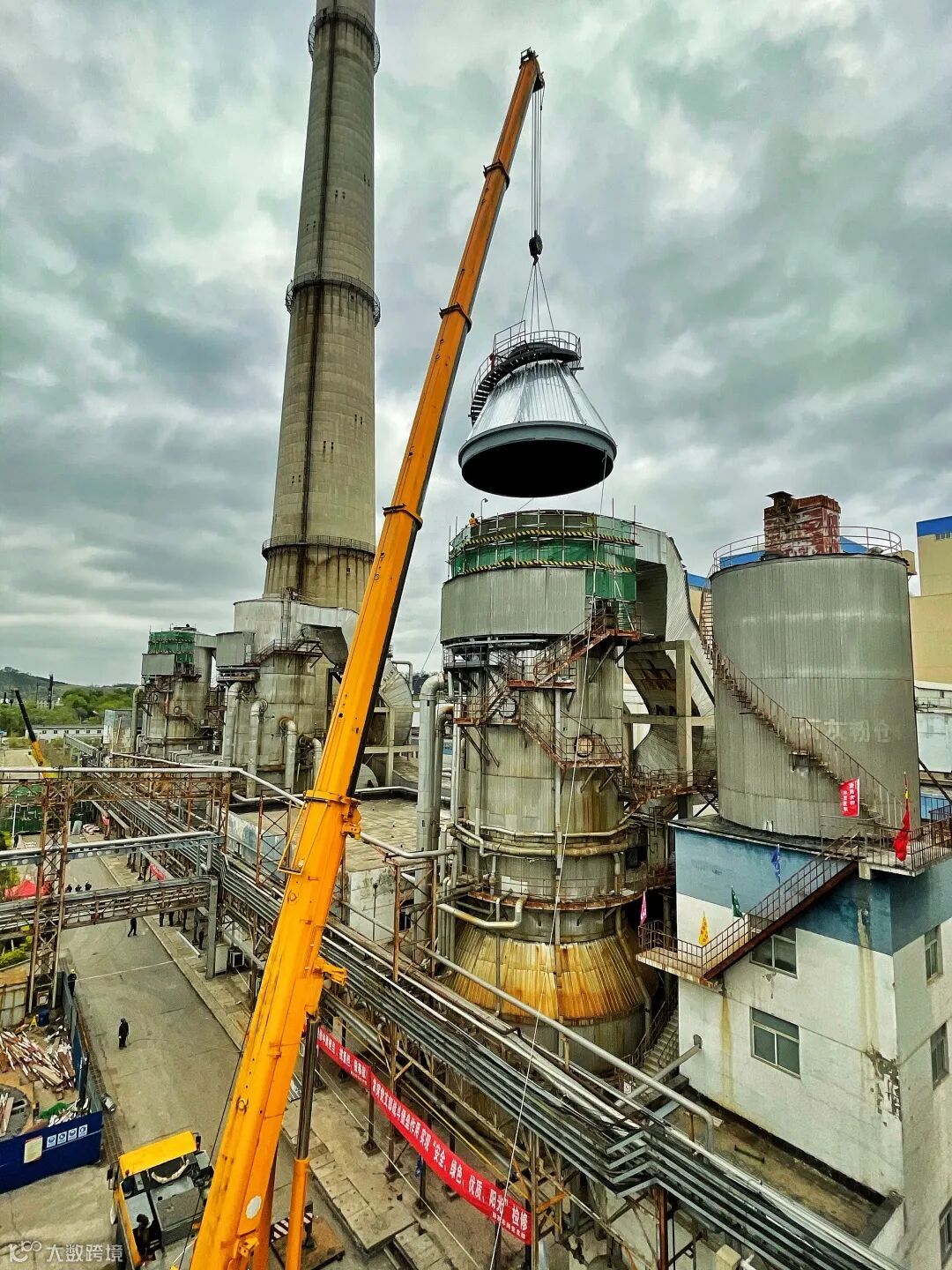

脱硫塔内有易燃防腐材料和除雾器,除雾器不能多人踩踏。工程涉及大型吊装有4次,吊装高度为55米,施工难度大,危险性大。为此,工建公司施工人员编制了专项动火方案、高空作业方案。他们在塔内空中设置平台,除雾器上全覆盖防火布,设上下两层监火人,万无一失。

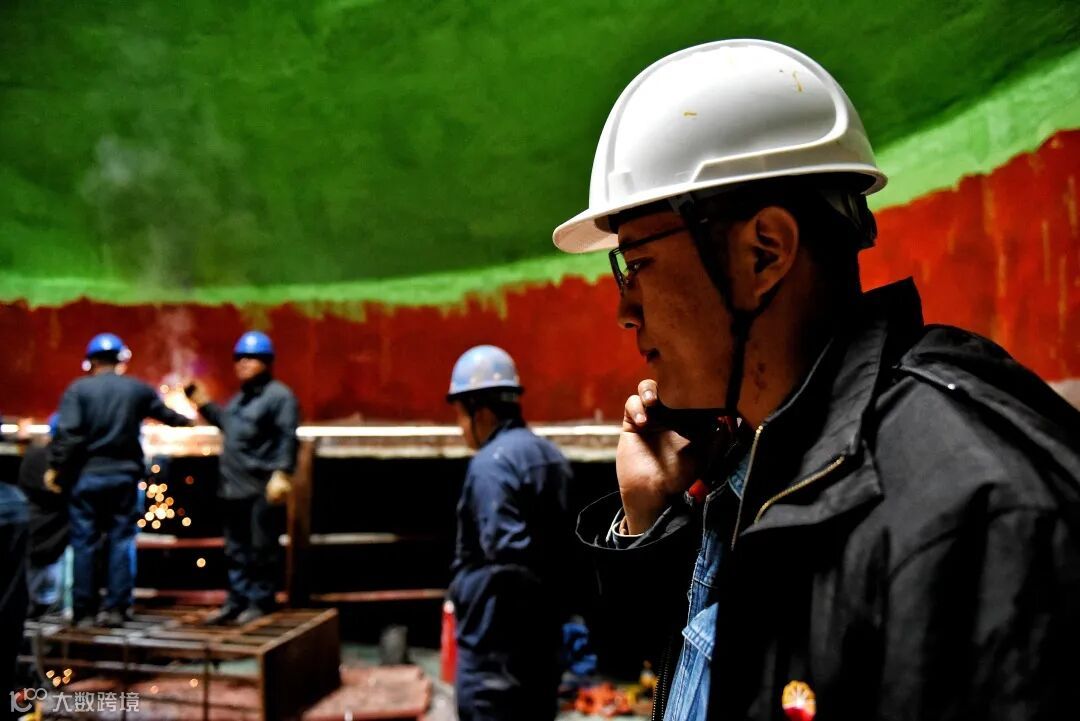

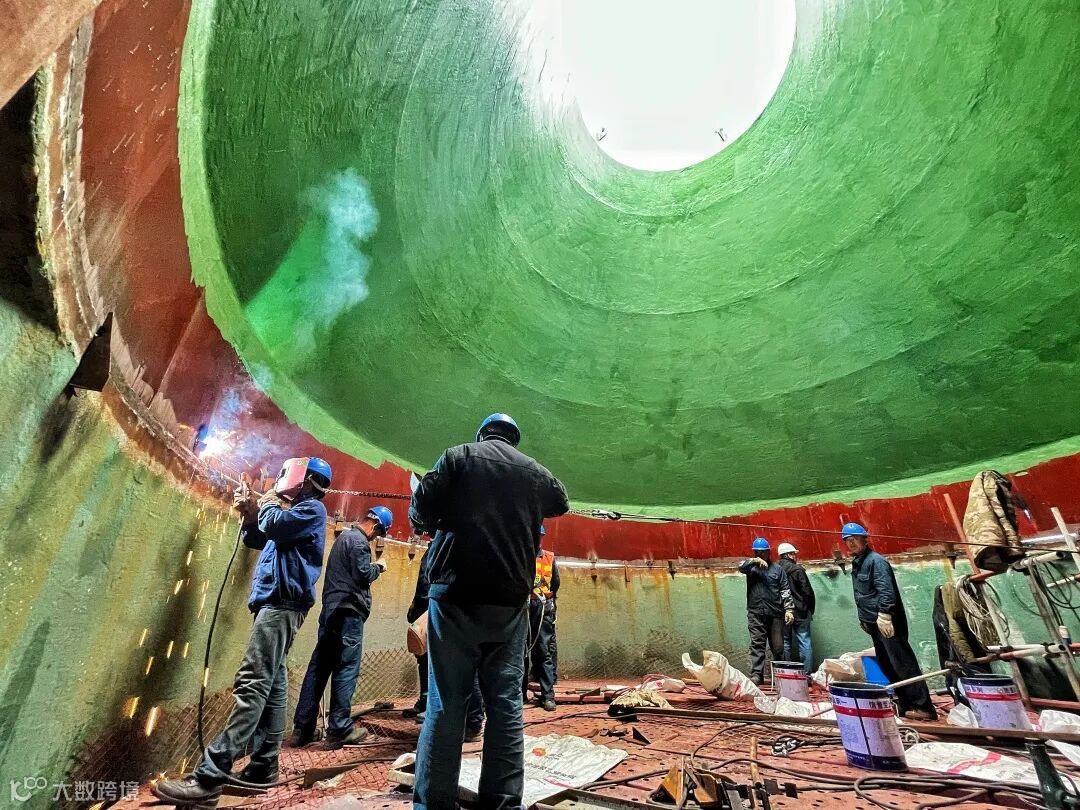

负责施工的工建公司第七检修维护中心项目组从4月1日起,在预制场完成组建,正式进入组对焊接。由于安装任务重,他们从4月3日起采取13小时工作制,每天加班到21点。作业人员施焊精细,经抽检烟囱焊接质量合格率高达100%

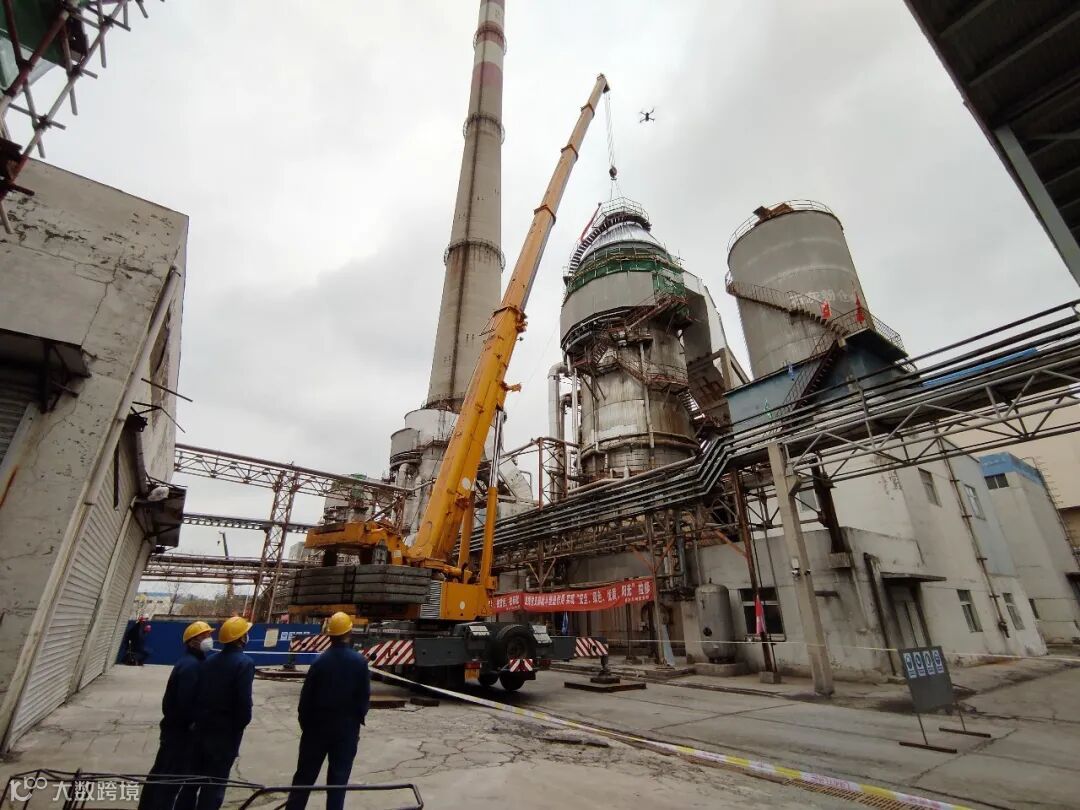

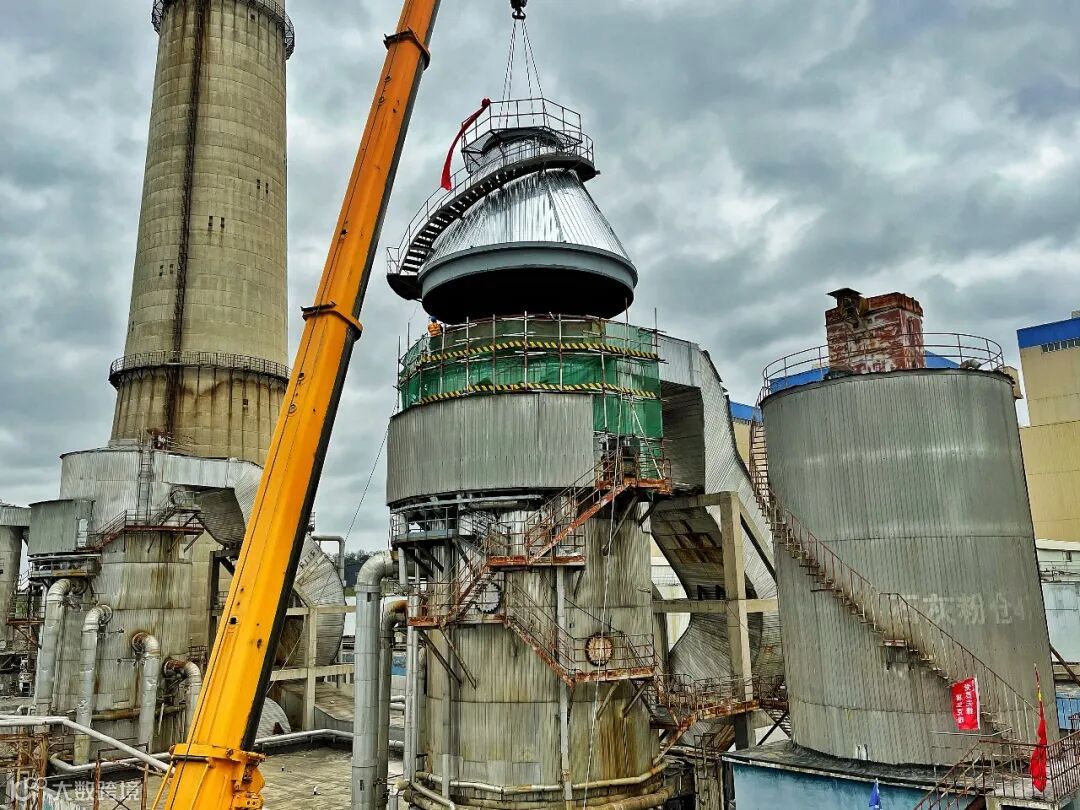

5月1日至5日是工程重要节点,项目全体施工作业人员5天5夜没回家。5月2日,进入临时烟囱吊装关键阶段。项目组从七点入场,收车组车300吨吊车,当天圆满完成10号炉筒体和12号炉锥体吊装作业。
“最重要的地方我来!”项目施工负责吕守柱不但是现场指挥,还是监火人的监督人。每次动火后,他都在现场多停留半个小时,以确保动火作业万无一失。项目组4名组员年龄均小于35岁,兼顾2台炉临时烟囱工程,平均每天在近30米的塔上塔下跑个10个来回。

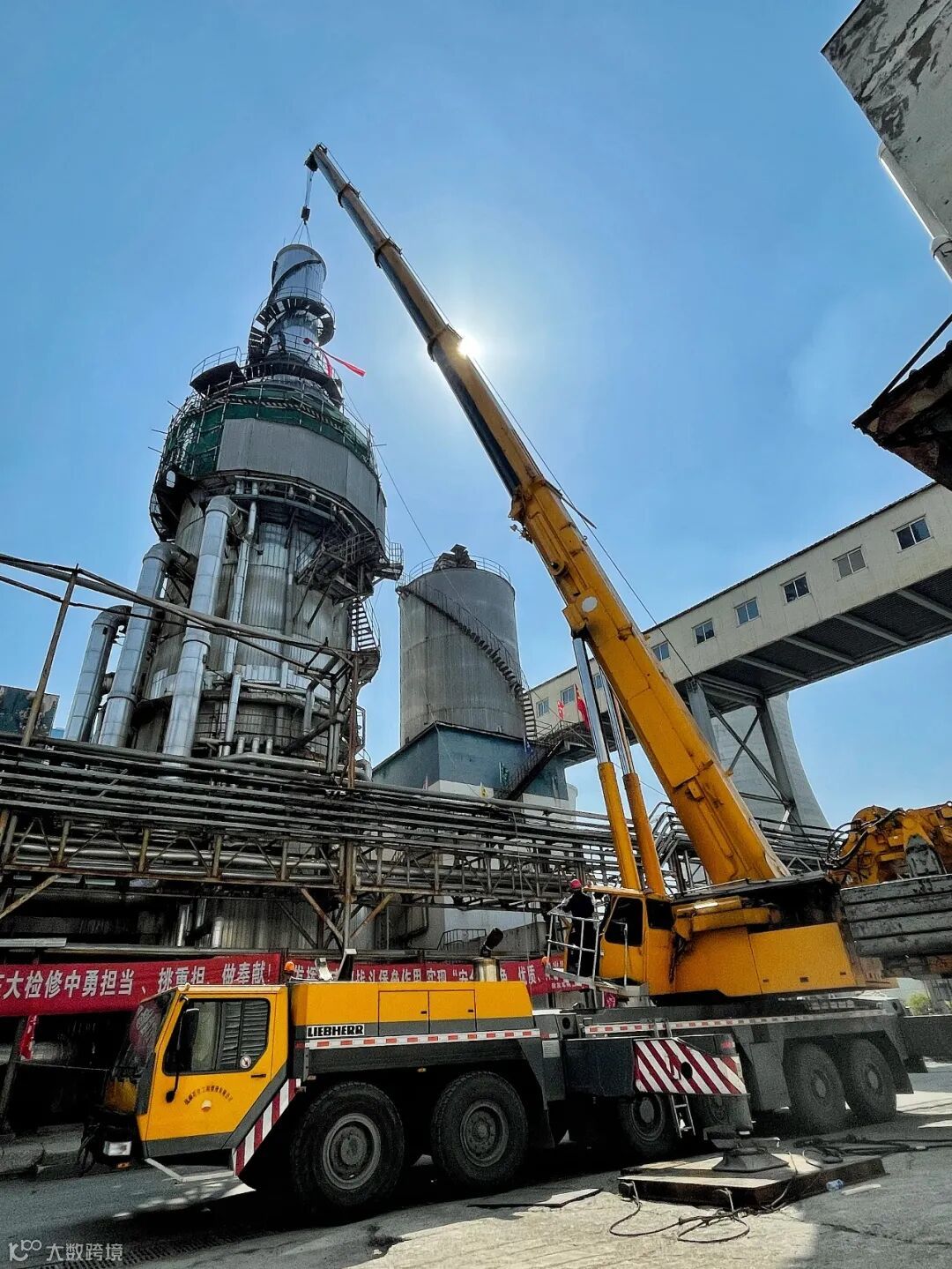

5月10日,由工建公司施工的热电厂脱硫塔临时烟囱比计划提前2天工期交付使用,为热电厂锅炉检修后并汽奠定了坚实基础。

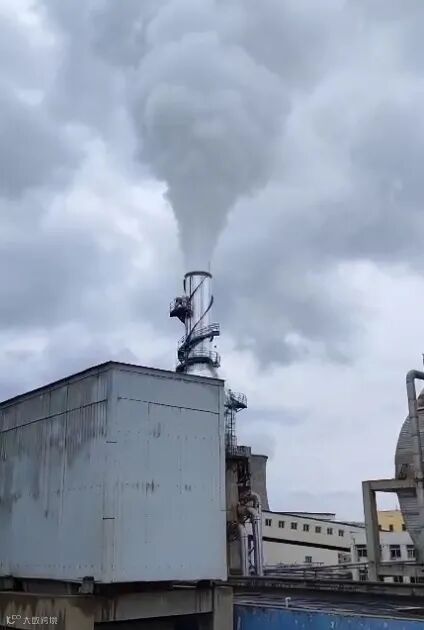

5月14日起,随着10号炉、12号炉顺利并汽,热电厂又增添了一种环保排烟通道。
