邻近霜降,天气转凉
热电厂备战冬供的脚步早已开启

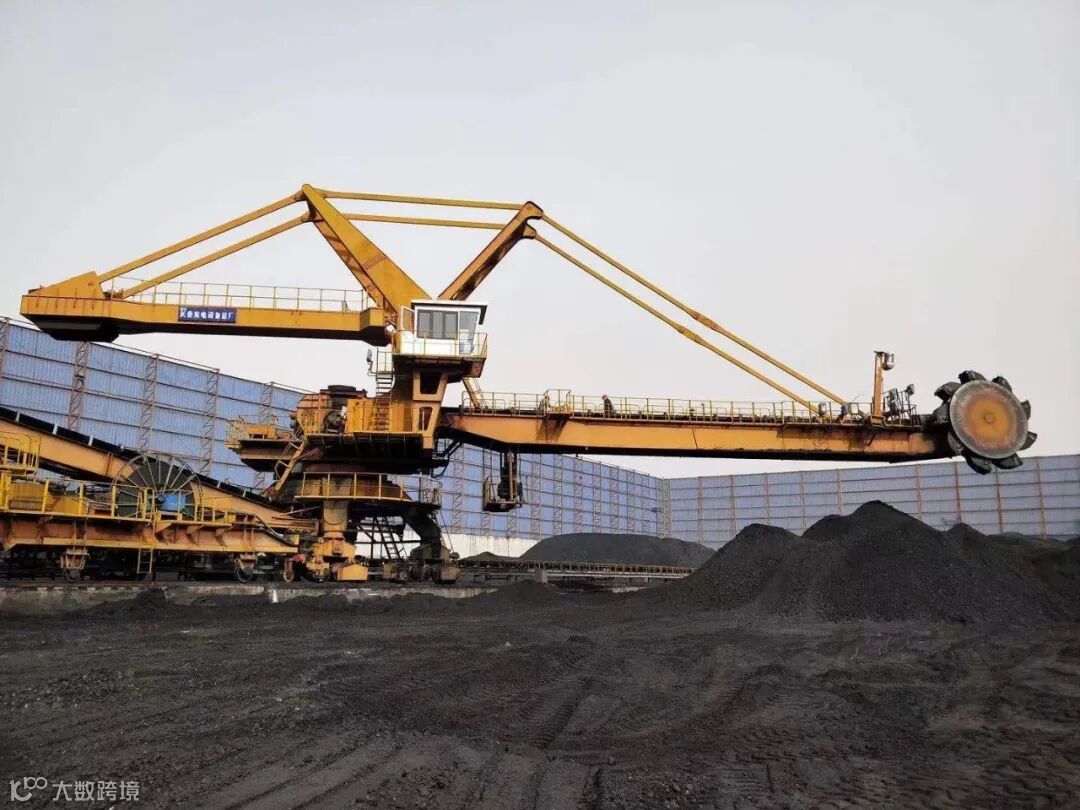

日前,热电厂顺利完成燃料斗轮机检修及零段皮带整体更换项目,实现重要转动设备完好备用,为备战冬季大负荷生产输煤工作做好准备。
燃料车间零段输送带为聚酯耐寒输送带,全长共计790米。其中有240米部分为2012年新厂扩建为延长硫化粘接安装的新皮带,其余均为原有设备上的旧皮带,运行10年来只进行过局部维修,从未进行过整体更换,日积月累皮带整体磨损减薄严重,处于带病运行状态,成为影响输煤系统安全运行的重要隐患。
|
|

为确保冬季大负荷安全生产,保证煤场堆、取燃煤工作运行顺畅,热电厂燃料车间积极立项,于9月6日对零段皮带进行整体更换,同时利用施工契机,对斗轮机尾车液压缸进行维修保养,对斗轮机主体架构进行校正,更换底座横梁底板户。

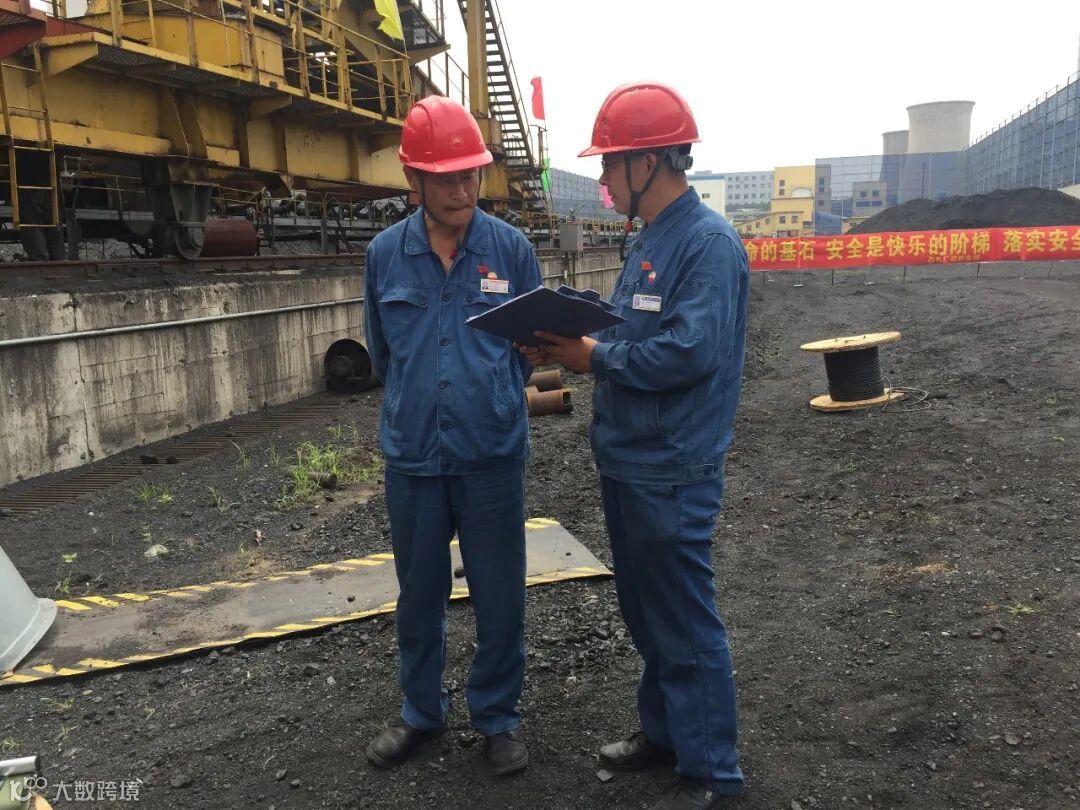

早一天完成检修,热电厂输煤系统就早一天实现安全运行,冬季大负荷生产季临近,该项目施工工期必须提早完工。经过科学筹划,该项目整个检修工期只有10天。由于工期紧、任务重,在抢工期的同时还要兼顾施工质量,该厂燃料车间设备主任韩忠权与施工单位人员反复讨论施工方案,周密设计每一个施工环节,将每天的施工时间节点细化到小时,确保施工环节紧密衔接、高效推进。

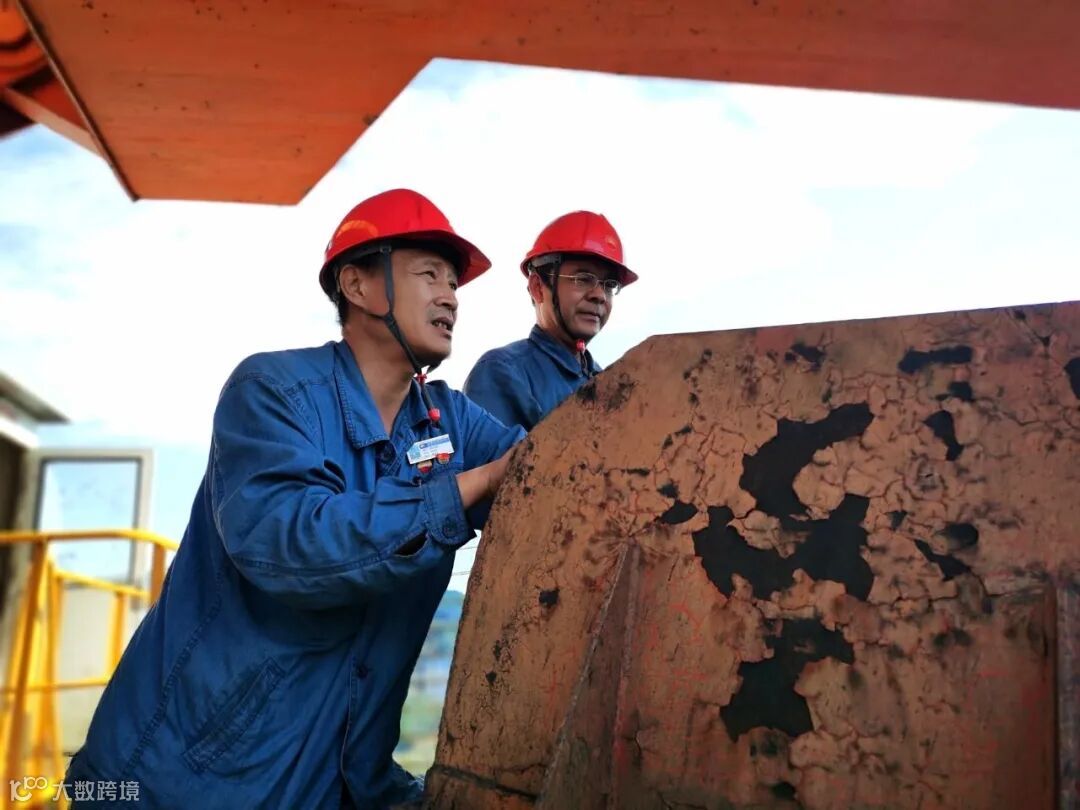

施工实施以来,他更是放弃个人休息时间,每天提前达到施工现场,及时查看项目施工情况,随时协调解决现场出现的各类施工问题。
经过该厂与检修队伍加班加点通力合作,顺利按期完成零段皮带整体更换和斗轮机检修工作,经过帯负荷试转一切正常,现已投入生产,为冬季生产平稳供能打下坚实基础。
