大数跨境

检修苦干37天,分馏塔换新!

检修苦干37天,分馏塔换新! 抚顺石化人
2024-08-03
2
导读:工建公司完成大连西太平洋石化炼油二部催化装置检修分馏塔改造项目

7月23日,工建公司完成大连西太平洋石化炼油二部催化装置检修分馏塔改造项目。

该项目是此次检修的厂级重点项目,主要施工内容为分馏塔内部掏空,把原有的5层填料更换成17层塔盘和6层人字挡板,原有的13层塔盘整体更新,2个集油箱及9层分布管更新

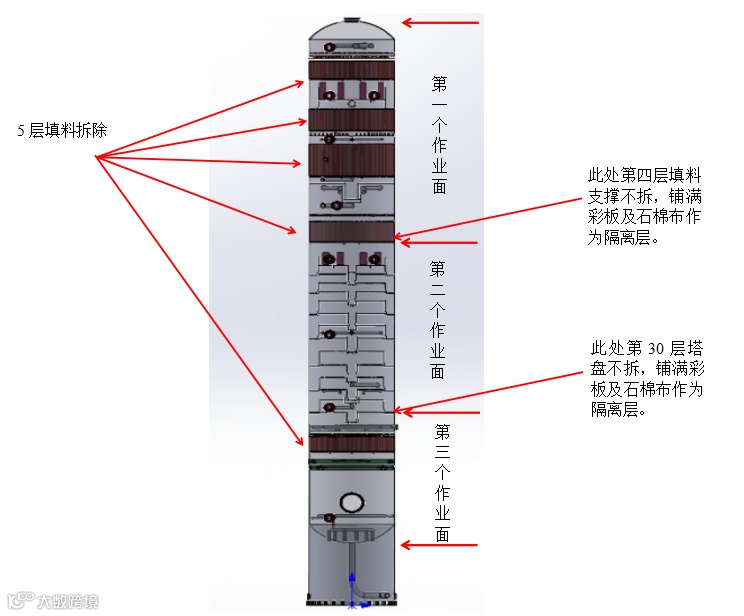

检修施工示意图

由于检修工期时间短,工建公司二中心前期多次与车间对接,从安全、质量、工期等考虑,分馏塔内件拆除分3个作业面同时进行拆除。

6月16日,塔内开始动火施工,比原计划推迟了4天。塔内空间受限,施工人员必须穿连体服、戴防毒面罩。塔内油气污垢十分严重,每个受液盘内都存满焦泥,清理焦泥就用了3天。

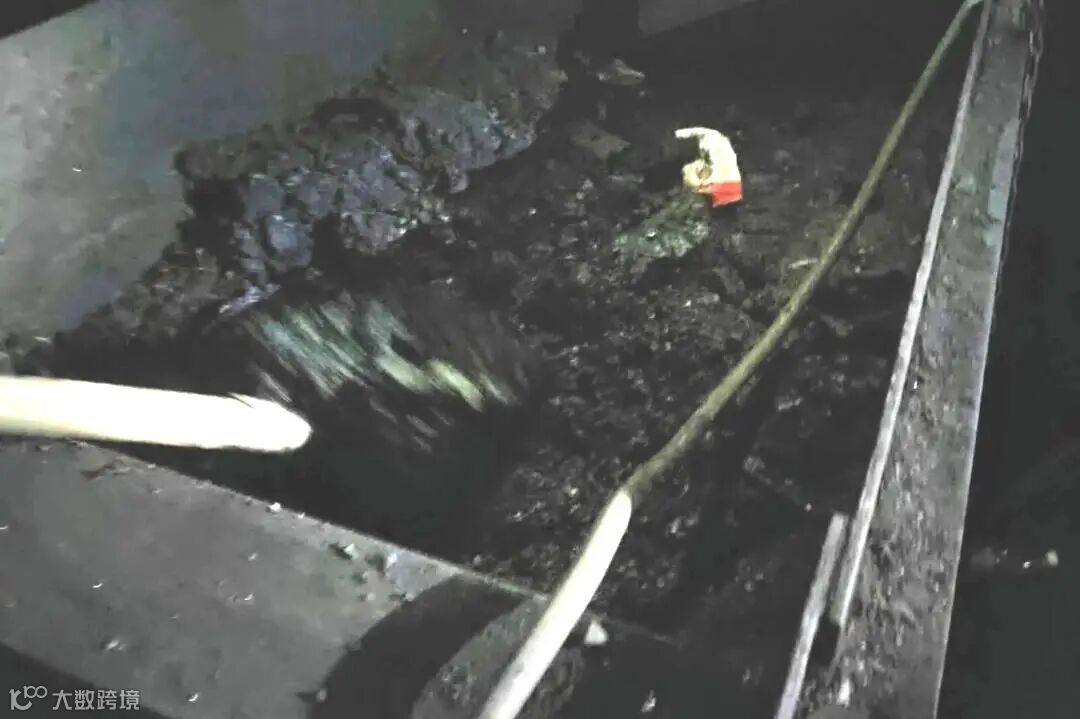

塔内清理焦泥作业

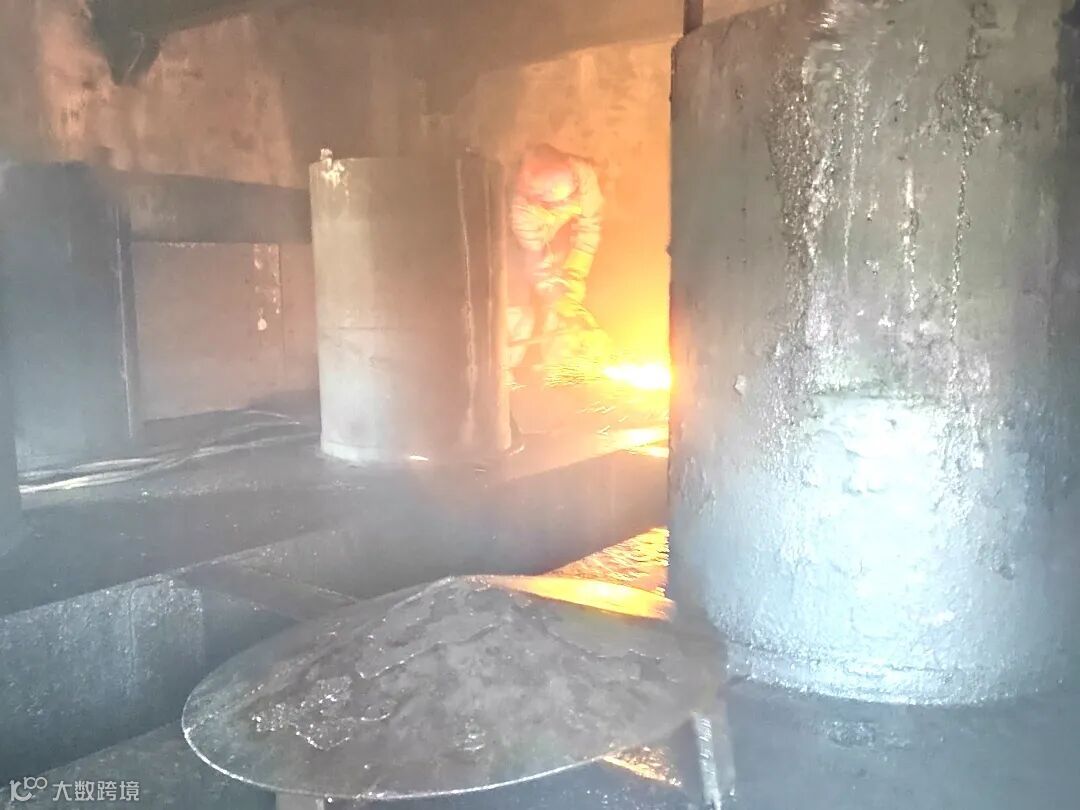

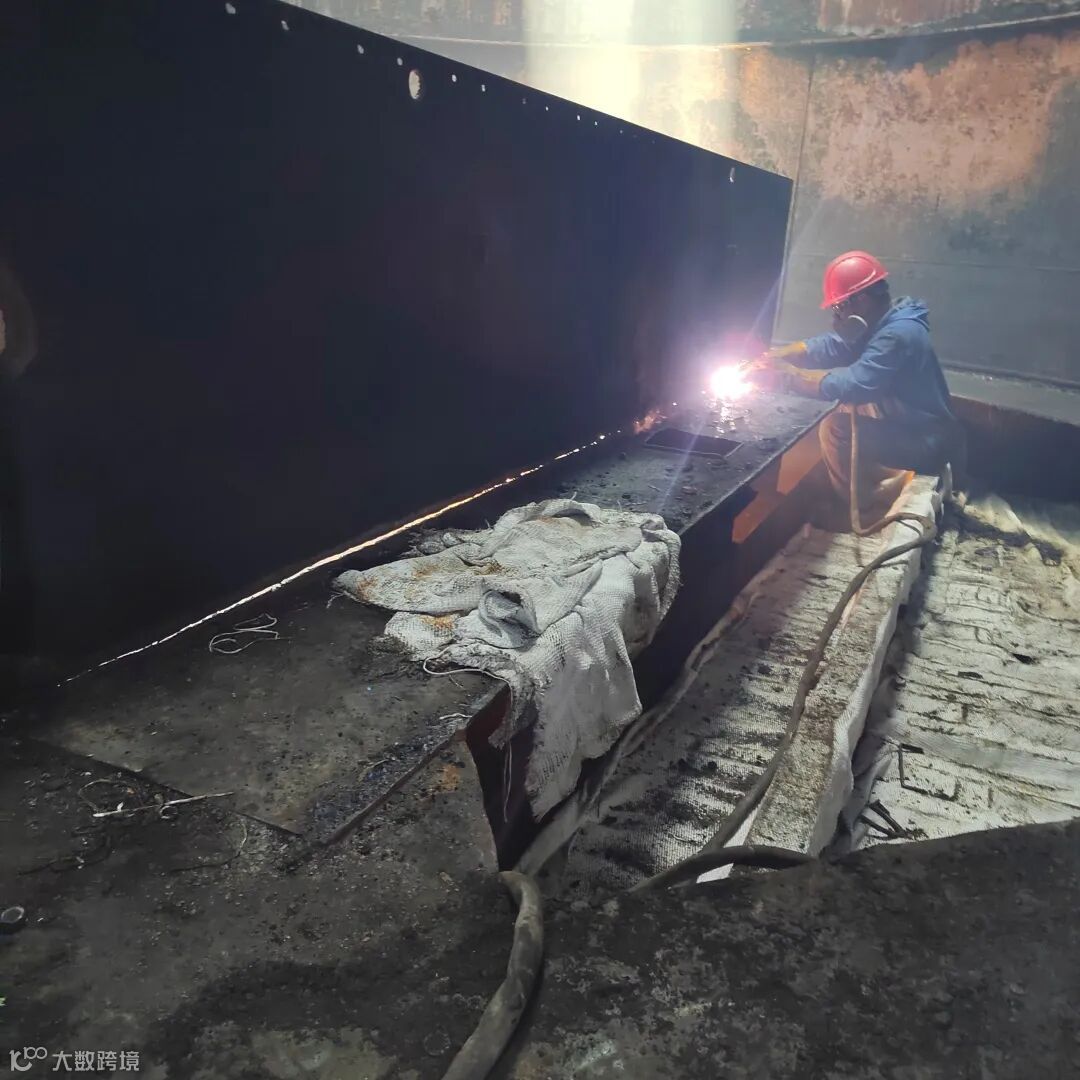

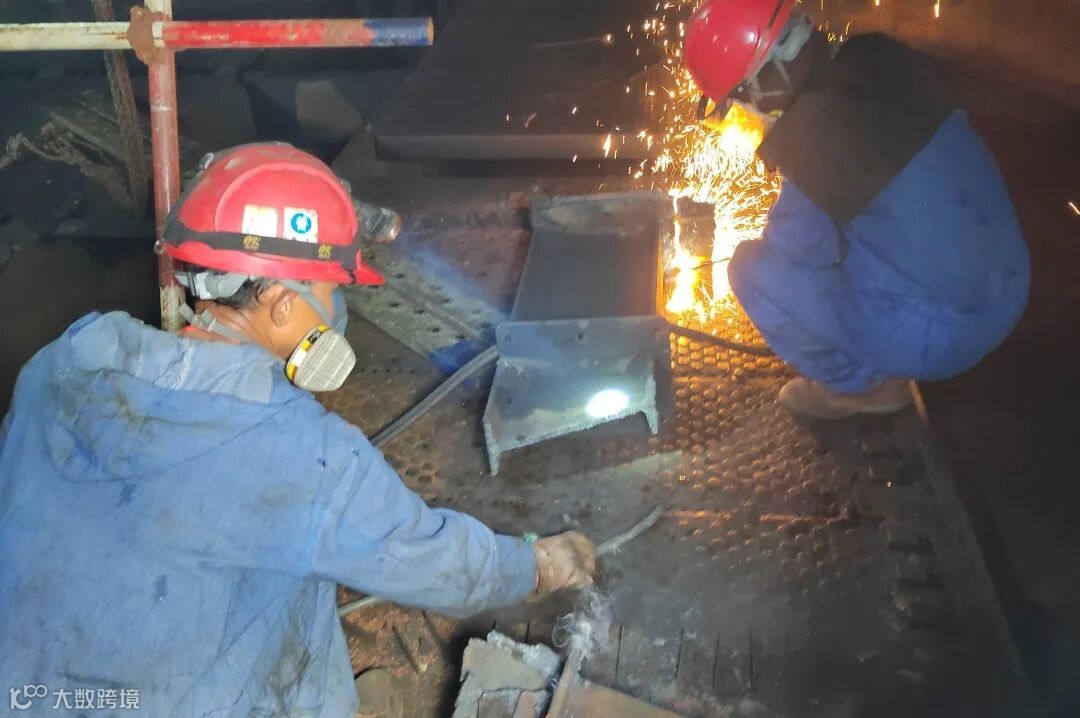

切割会产生有毒有害气体,因此检修人员在动火切割时需要佩戴长管呼吸器,在现场安装了一台空气压缩机,最大限度解决一氧化碳超标的问题。即使这样切割作业产生的有毒气体浓度每20分钟就达到报警浓度,此时施工人员就必须撤离。




实际的隐蔽工程量是计划工程量的3倍有余,经过管理人员现场及时调配资源,工程二队59名施工人员坚持每天24小时轮番作战,沾满油污的工建人,刷脸机都识别不出人员的本色,只有经历过的人才能体会到什么叫做精疲力竭,他们硬是在计划时间的37天内完成任务,确保了大连西太催化装置如期开工,得到了生产厂的高度赞扬。







作者|邓艳 郭旭 曹曦

责任编辑|徐蕤 曹曦

平台编辑|李春江

审核|王良



免责及版权声明

1、本公众号尊重原创和知识产权,若涉及版权问题,请相关权利人联系我们,我们将立即删除侵权内容。

2、本公众号所发布的文章内容及其包含的文字、图片、音频、视频等所有元素,未经明确授权,其他媒体平台不得擅自转载或使用。如需转载或使用相关内容,请务必先与我们取得联系并获得明确授权。

3、本平台对发布、转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,本公众号不承担任何责任。

4、以上声明内容的最终解释权归本公众号所有,本声明将适用本平台所有时间发布、分享与转载文章。感谢您的理解与合作。

【声明】内容源于网络
0
0
抚顺石化人
中国石油抚顺石化公司新媒体信息发布平台
内容 5424
粉丝 0
抚顺石化人 中国石油抚顺石化公司新媒体信息发布平台
总阅读6.2k
粉丝0
内容5.4k
