告捷!提前47天中交,“主动脉”重获新生!【奋进之路】

告捷!提前47天中交,“主动脉”重获新生!【奋进之路】 抚顺石化人
2020-10-16
1
导读:热电厂老厂主蒸汽系统隐患治理项目顺利完工,全线投运!

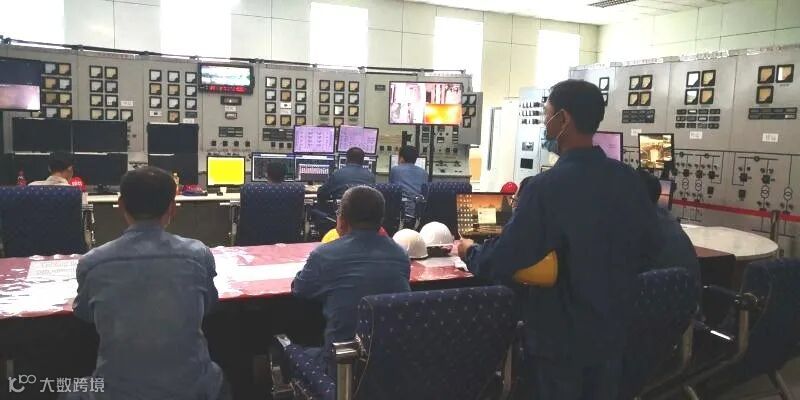

10月5日,热电厂8号锅炉一次点火成功

10月9日,7号汽轮机组并机

至此,热电厂老厂主蒸汽系统隐患治理项目

所涉及的相关装置全部投运

为公司输送稳定的动力能源增添保障

该项目于今年5月初正式开工

计划11月15日完工

在公司相关主管处室、

热电厂项目部及全体参战施工单位的共同努力下

于9月29日

提前47天完成中交!


高标准立项,迎接“非常使命”

2019年8月,热电厂在对老厂主蒸汽系统管线进行定期检测过程中,发现该系统管线材质存在不同程度劣化,存在重大安全隐患,立即列入公司安全隐患治理项目。

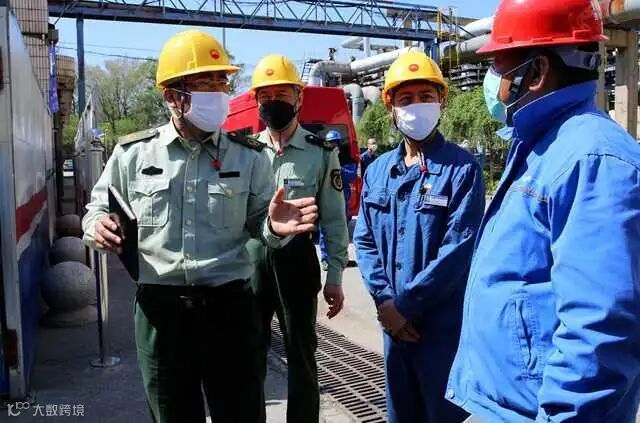

公司领导高度重视项目进展,在资金、设计、采购等前期工作中给予热电厂大量支持与帮助。公司副总经理赵玉柱全程关注项目进度,在“战严冬、转观念、勇担当、上台阶”主题教育活动中,深入项目施工现场进行实地调研,指导工作、解决问题。公司机动工程处处长高峰、副处长郑大治带领公司相关工作人员,多次到热电厂参加项目会议,协调解决大量施工难题,促进项目顺利推进。

铲除重大隐患刻不容缓。对于热电厂来说,该项工程相当于一项“非常使命”,全程都在“与时间赛跑”。

热电厂技术发展部自2019年11月份就提早开始进行设计工作。他们突破常规设计程序,分步分阶段进行详细设计,在消除原有隐患基础上,对原有装置运行中的一些瓶颈、缺陷问题进行改进和优化,使施工方案在2020年1月底就完成了初步设计。

全程“高速”,“另辟蹊径”解难题

工程“等米下锅”,设备材料采购是项目实施的前提条件。今年年初,正值全国新冠肺炎疫情爆发的“特殊时期”,该厂为了加快采购效率“另辟蹊径”,提早根据原图纸提报设备材料采购计划。

该厂对一些已经确定的材料,他们先期通过应急采购单的形式提前订货,对于不确定的材料,只要确定材料类别,就立即与公司物采部门落实厂家和供应商,等设计型号一旦确定,立即反馈厂家开始生产,大大节约了采购流程所需耗费的时间,为5月份顺利开工打下坚实基础。

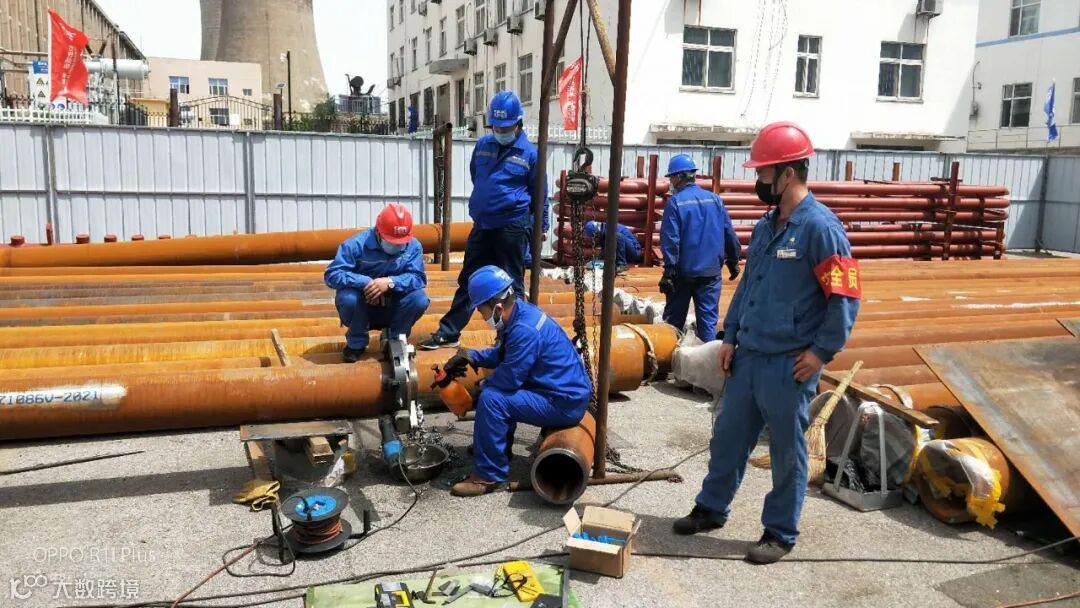

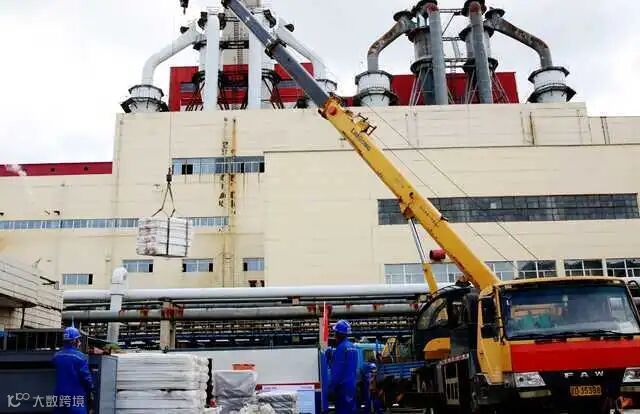

为不断提高施工效率,该厂科学制定计划节点,使施工各环节实现无缝连接。在公司相关部门和消防大队的支持下,该厂在项目管材预制场地特别开设“固定动火区”,在保证施工安全的前提下,大大节省了动火作业票具的签发办理时间,有效加快了施工进度。

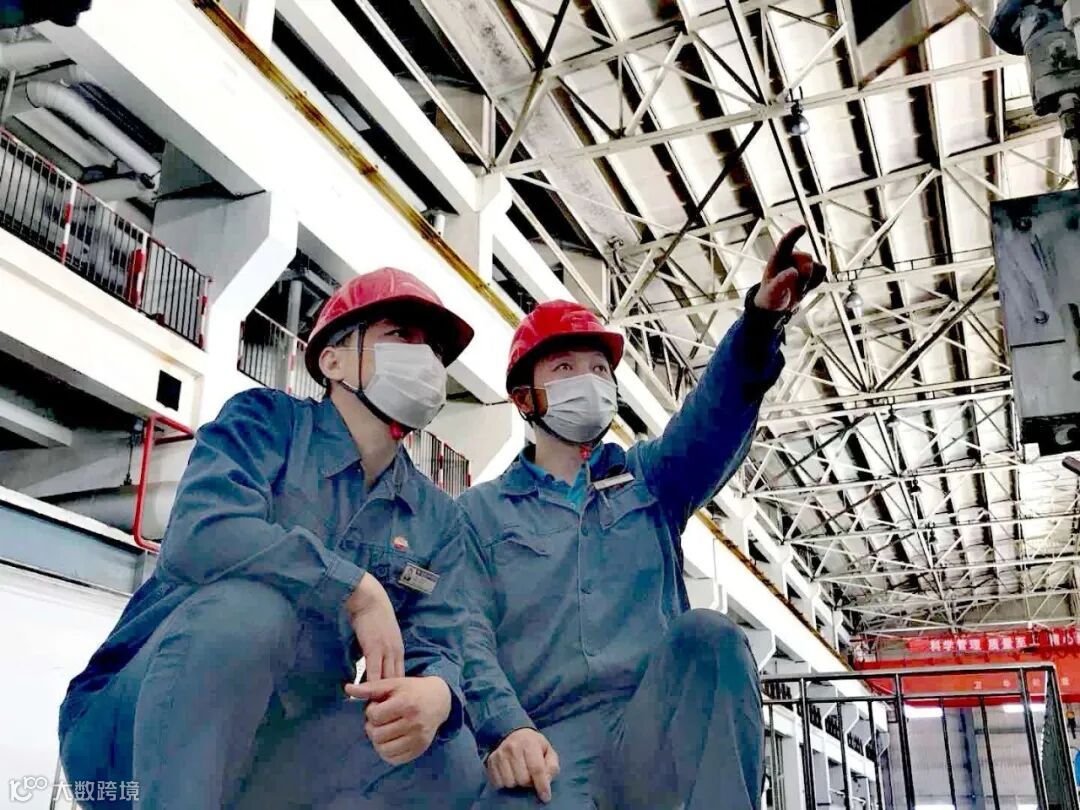

7月20日,热电厂老厂主蒸汽系统隐患治理项目迎来第一个重要节点,9号锅炉部分率先完成施工正式投运,有效缓解了公司东部厂区的动力需求。

合力攻坚,“主动脉”健康重生

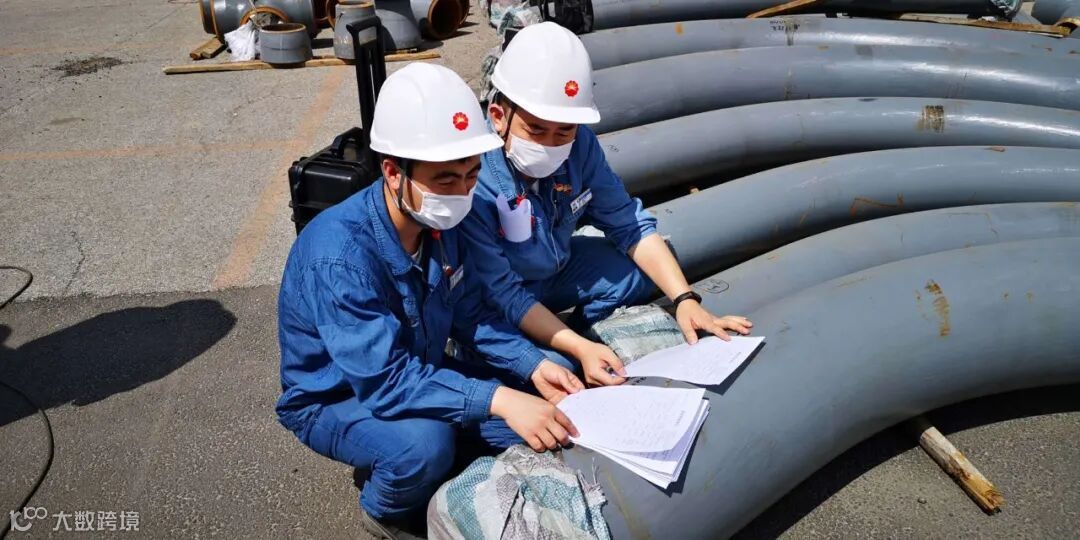

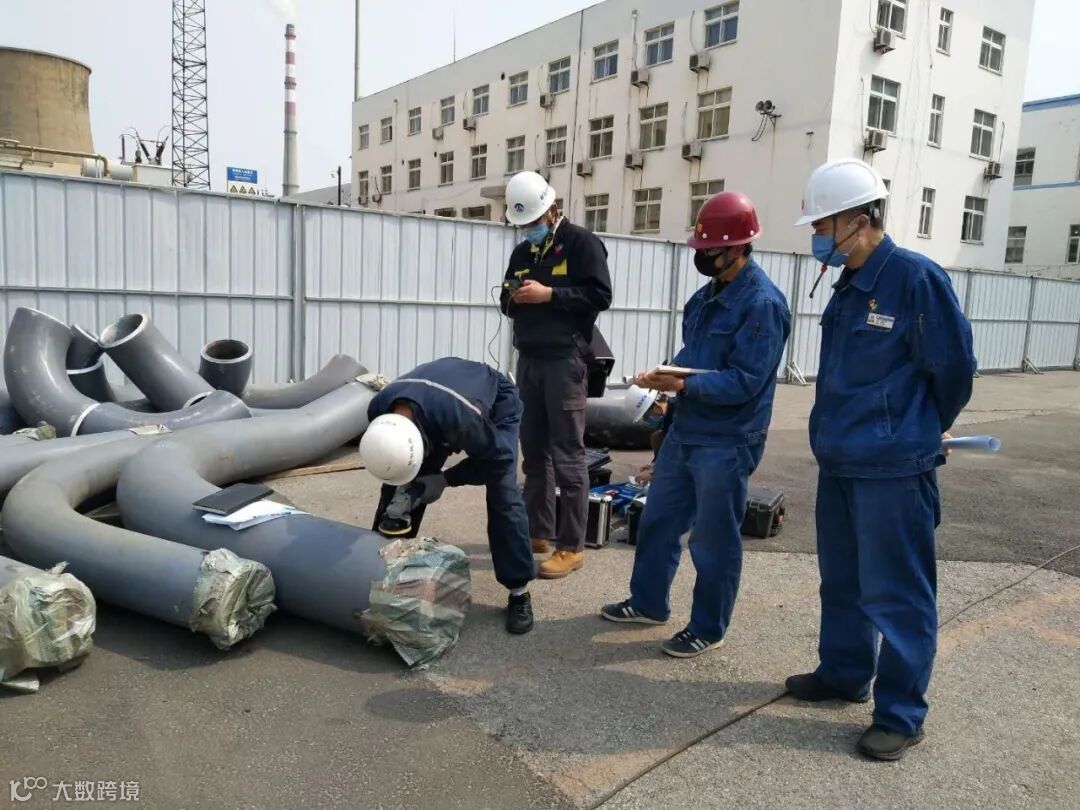

主蒸汽系统的施工质量直接关乎日后老厂装置系统安全和对外蒸汽供应。热电厂从材料质量、施工质量等入手,将所有入厂材料按照规范要求进行检测。

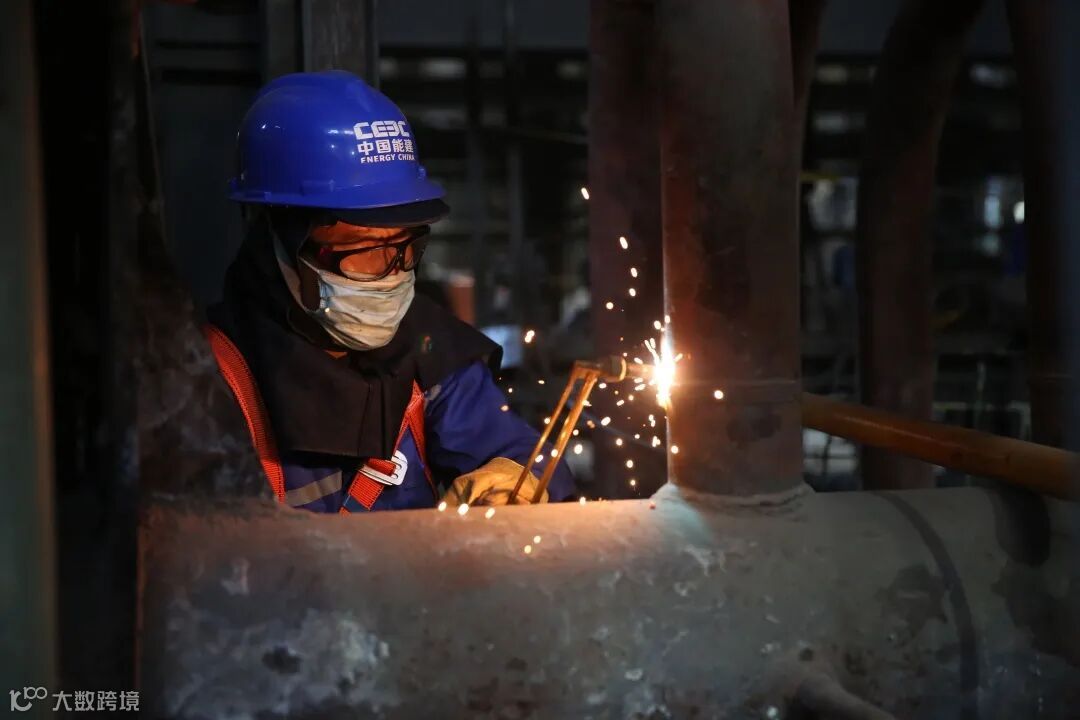

 焊接质量被列为施工监督重点,他们严格焊工入厂前考试,对焊工工作质量进行严格要求,实现安全规范操作,对焊接品质进行严谨验收,减少返修率。

热电厂党委结合“战严冬、转观念、勇担当、上台阶”主题教育活动,开展“不忘初心战严冬,服务大局当先锋,确保老厂主蒸汽系统管线隐患治理项目安全、优质、高效完成”专项活动。

该厂工会开展“老厂主蒸汽系统隐患治理项目工程施工”和“提升巡检质量、保障设备运行,百日安全无事故”双项劳动立功竞赛,员工代表安全巡检等活动,举全厂之力促进项目施工、平稳供能实现“双高标”。

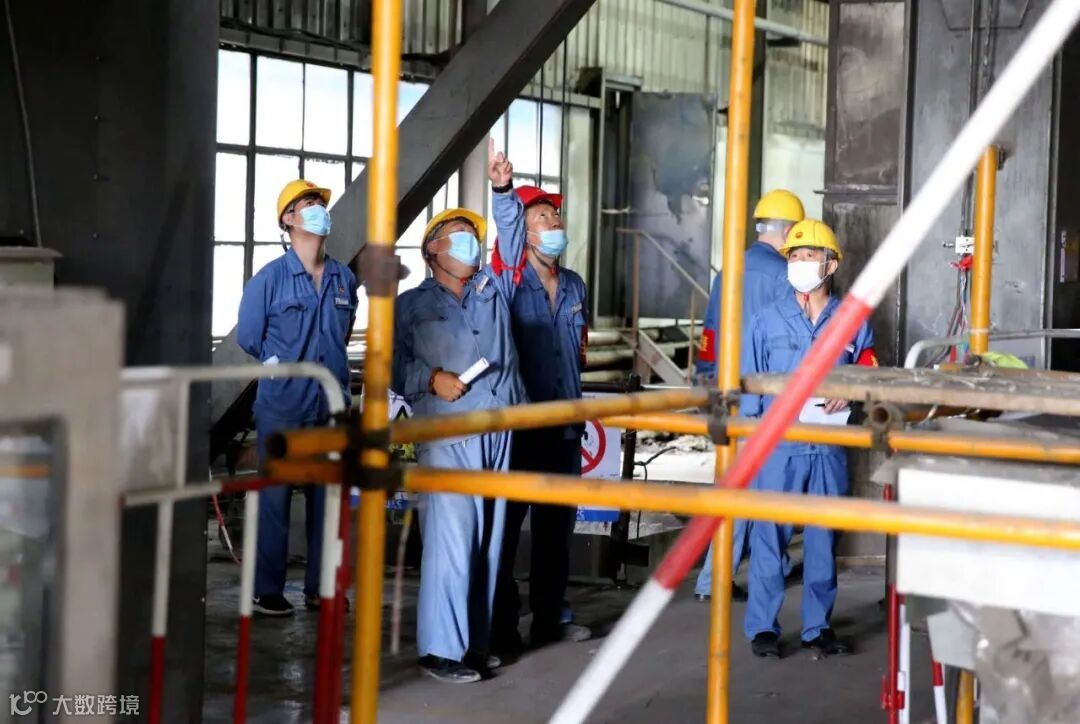

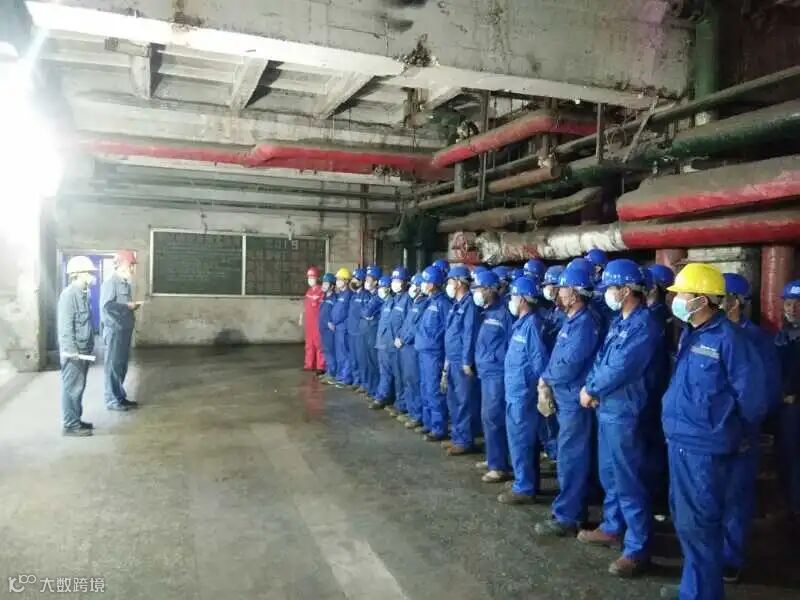

项目开工以来,热电厂以严格保证施工安全为大前提,确保各项安全措施落实到位。

他们强化危险作业监督检查,列出专项方案加强承包商管理,在周末、节假日等特殊敏感时段进行作业升级管理,确保施工全程实现安全零事故。

该项目共发生作业票1898张,两台锅炉装置水压试验均实现一次成功,所有管线焊口无损检测合格率达100%,新厂单线供能平稳有序。

目前

热电厂正以每小时700吨的供汽量对外供汽

为公司提质增效提供坚实的动力保障


作者|李文静

图片|郭振忠

责任编辑|郭巧林

平台编辑|张运泓 李春江

审核|毛军 王良
