4月29日20时25分
热电厂8号炉、9号机实现滑参数启动
一次开工成功对外供汽
标志着热电厂老厂装置从检修阶段
正式转入启动投运阶段
本次大检修中
该厂老厂计划停工只有7天
自4月20日老厂9号炉停炉进入检修以来
该厂克服施工作业面广
人员紧缺、施工窗口期短等困难
开启“5+2”“白+黑”工作模式
全力奋战检修任务

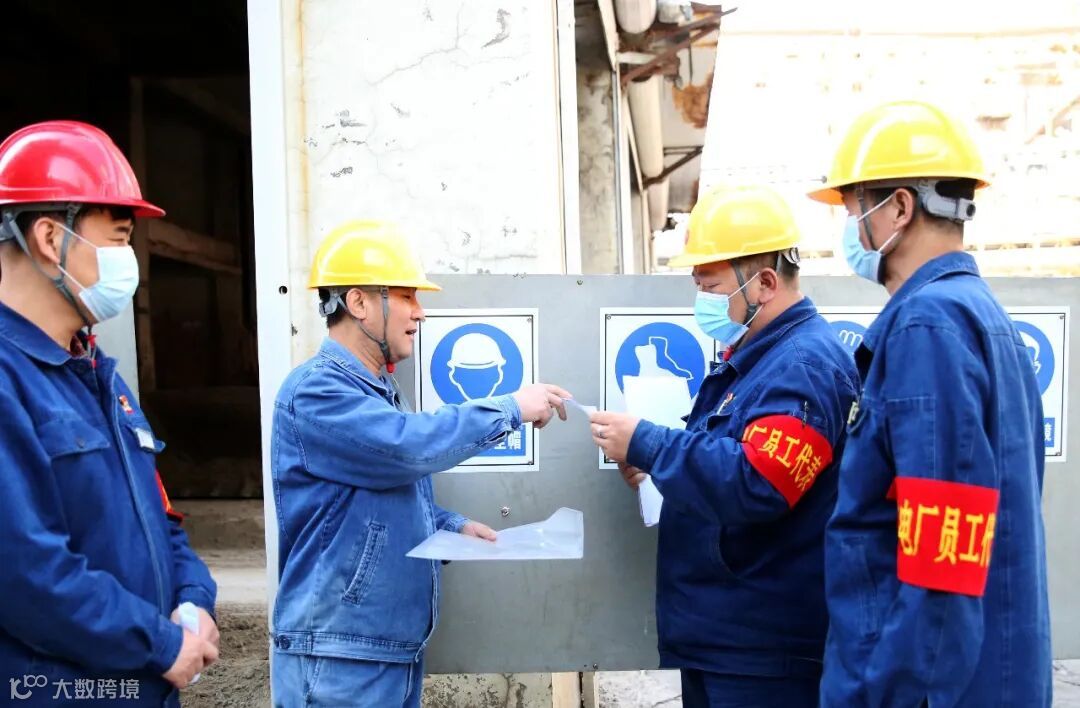

赶在29日前完成界面交接
给东部企业提早开工赢得宝贵时间
为了抢出工期

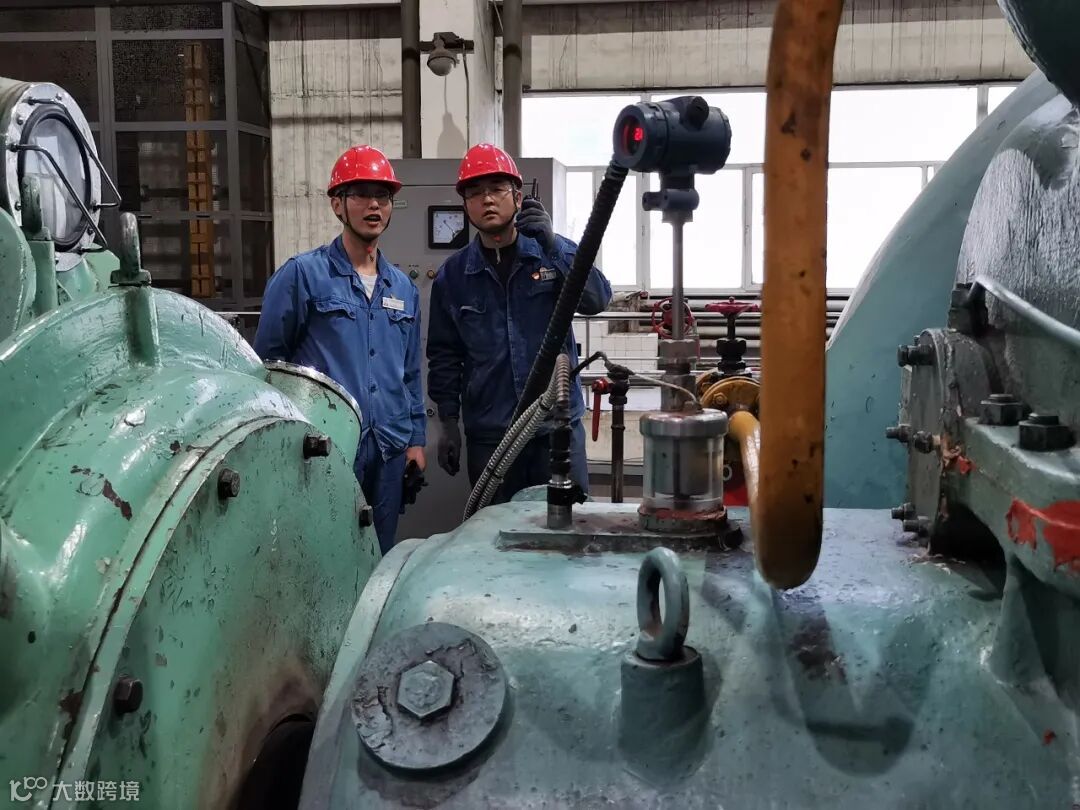

电气车间在检修开始前
按照施工方案
提前准备好操作票据
从车间抽调青年骨干力量
熟悉大检修项目的施工方案和细节
保证及时配合各参检车间及时停送电
为了确保忙中不出乱
热电厂全面升级监管机制
由原来的一人操作两人监督的基础上
额外增加两个车间级监管人员
层层落实监管责任
面对紧张的工期
为了减缓各单位压力
锅炉车间主动外借人手
到各车间帮忙进行作业监护工作
其余人员全部绷紧时间弦
严格按照时间表推进检修进度

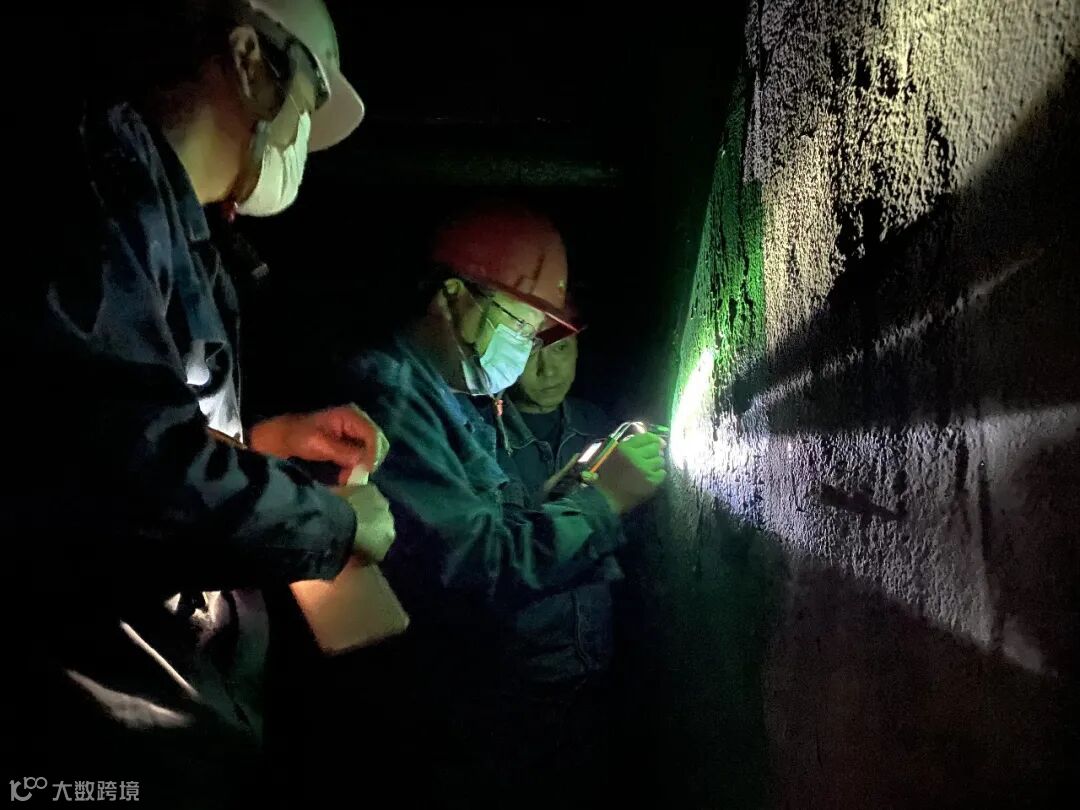

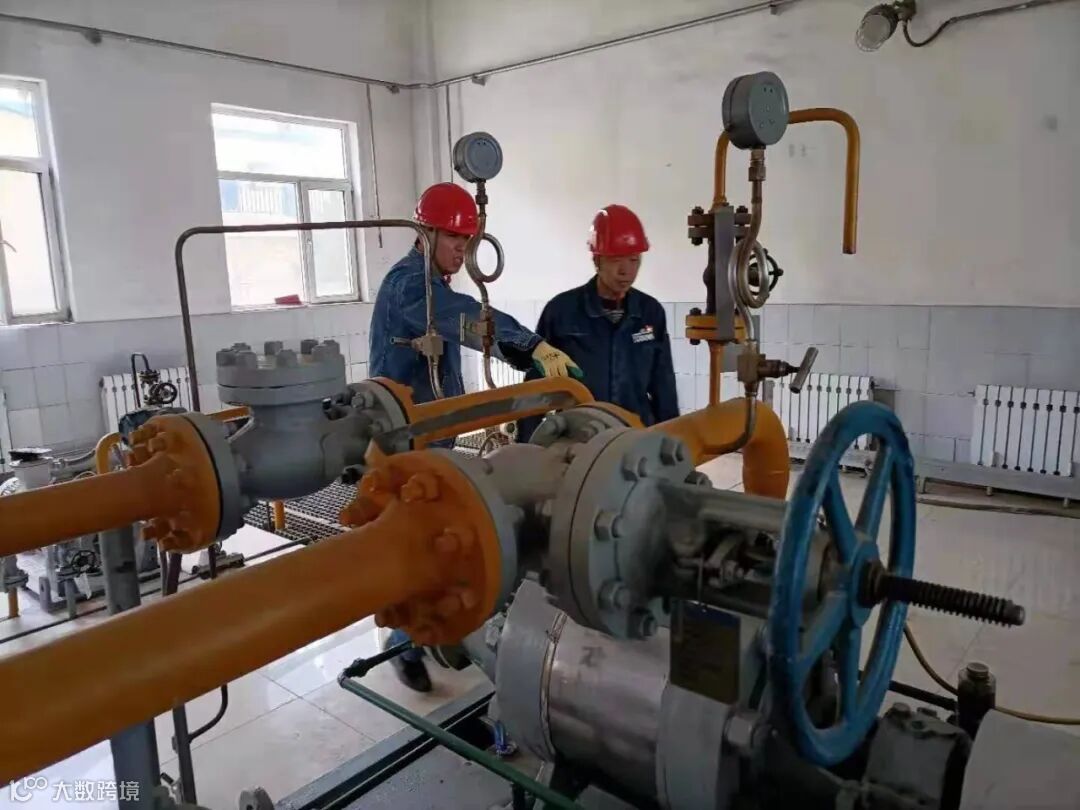

4月22日,老厂锅炉车间氨区进行压力检测
由于没有卸料机
只能人工拆装法兰和临时管线
全员奋战到半夜11点
顺利完成13吨液氨退氨工作
4月27日
8号炉脱硫净烟道防腐120平
除雾器冲洗水管分水器66个验收全部合格
为投运后环保装置安全运行做好准备
本次开工属于冷系统启动
采取滑参数启动模式
可以节约大量启动时的热能损耗
为确保开工顺利
该厂组织精干力量提前对各类系统进行检查确认
按照工艺流程图确认阀门开关状态
解除能量隔离锁具,确认消防通道无阻塞
为顺利开工创造条件
开工当日,天降大雨
该厂汽机车间操作人员冒雨进行暖管操作
精心调节蒸汽负荷、减温器内网供汽量
和机组上下缸金属壁温度
保证汽轮机组投运顺畅
锅炉汽机启动成功后已近21时
该厂管网车间管理人员全部上阵
组成开工突击队冲锋在前
冒着大雨连夜进行外供蒸汽暖管操作
他们及时启动疏水系统
对全厂管网系统进行全面检查
加班大干到深夜23时
全面打通外供蒸汽管网系统
实现对外供能
彰显出车间党员干部
在关键时刻的担当奉献精神
目前,热电厂8号炉、9号机供能平稳
该厂成立特护保运小组
做好已投运机炉的巡检、防超压等工作
合理调整减温器送汽量和管网疏水量
加强管网系统巡检
保证稳定外供
