【一切为了大检修】兵贵神速,热电厂主线工程高效推进

【一切为了大检修】兵贵神速,热电厂主线工程高效推进 抚顺石化人
2021-04-19
1
导读:安全为先,效率至上


截至4月18日

热电厂新厂主要装置

及附属系统全部停工

新厂公用系统检修全面启动

开工率72%

公司大检修主线工程

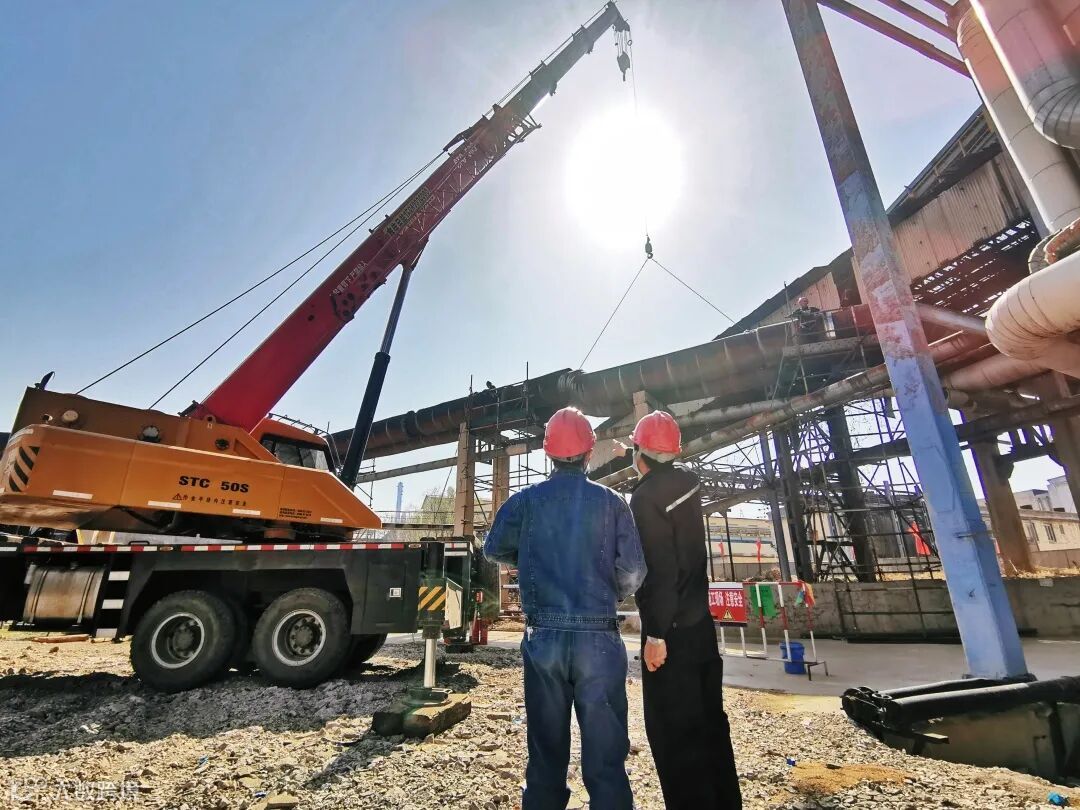

热电厂临时烟囱施工项目

10号炉烟囱已完成总体施工量68%

12号炉完成总工程量14%

均按计划进行



小科普:公用系统检修内容

热电厂公用系统检修内容主要包括对机炉主蒸汽系统、外供蒸汽系统、锅炉脱硝公用氨区、除灰公用烟道、烟囱、电气220KV、66KV供电系统、化学制水预处理、凝液系统及老厂真空脱氧系统等公共系统进行检修。



生产装置不停转

供能保障不间断

作为最晚停工、最早开工的参检单位

热电厂积极配合公司大检修整体安排

多次压缩检修工期

提前进入停工检修工作



检修净工期计划中

新厂29天、老厂仅有7天

此外还需重点解决大量安全生产隐患

以及制约设备长周期运行的生产瓶颈等问题

工程量相当大

而留给我们的时间却不多



如此紧张的工期下

如此繁重的施工量

如此高难度检修项目

热电厂从领导班子开始优化组织管理

提早筑牢大检修全生命周期过程管控

成立开停工检修指挥部

指挥部下设五个专业组

形成多层次、多专业相结合的

停工、检修、开工保障体系

全面做好各项工作协调和衔接配合



为确保检修工作有序推进

建立热电厂大检修主线工作微信群

每日协调解决重点问题

建立大检修各项目组协调工作群

专人负责每天协调解决现场具体施工问题

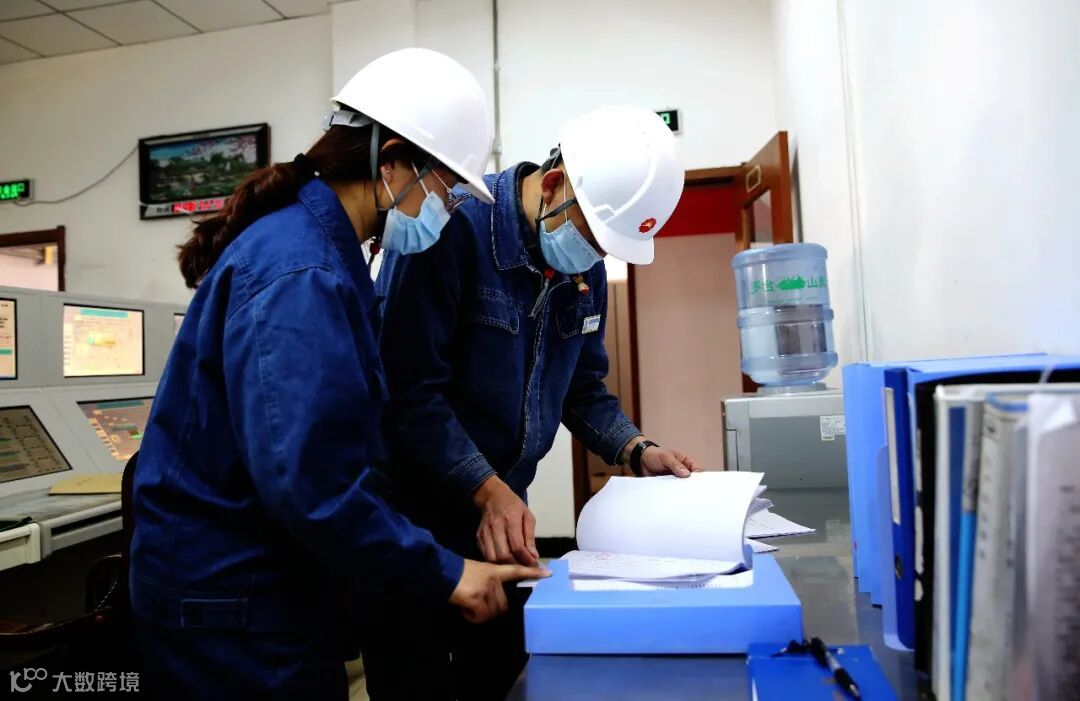

每天早会召开大检修工作例会

各专业汇报工程进展情况

下午16时在公司日协调会后

召开厂级大检修协调会

有针对性地部署公司安排的重点工作

做到检修工作日日清、事事清



为加快检修进度

必须充分做好前期工作

根据生产实际

早早做好各类配件预制工作

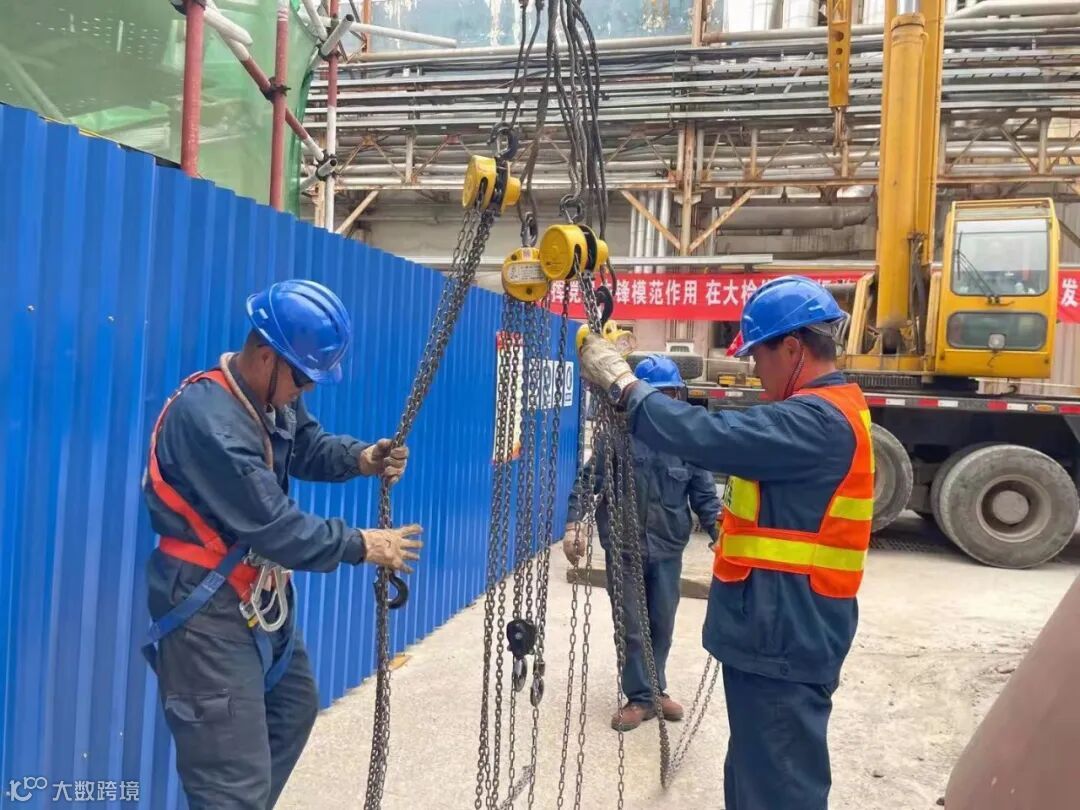

和脚手架安装工作

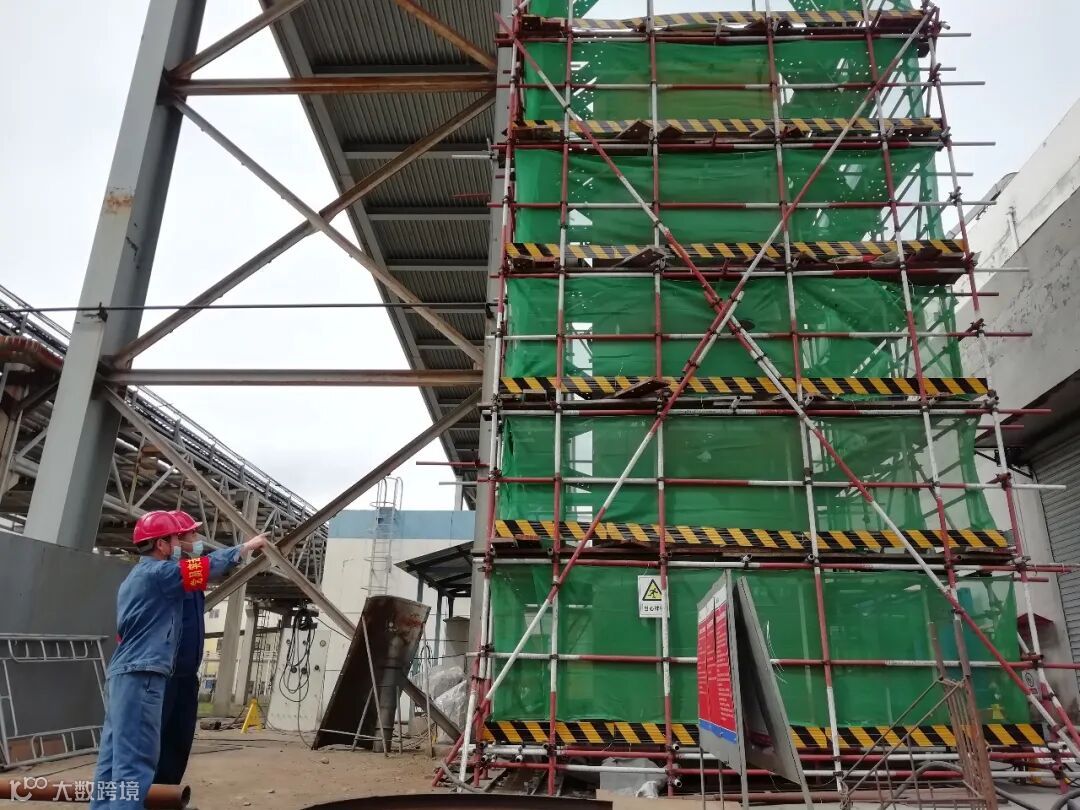

提前完成新厂公用系统脚手架搭建



新厂脱硫公用系统停工时

为尽快将其脱硫系统内部浆液退净

好提早交付检修

除灰车间通过三“早”战略

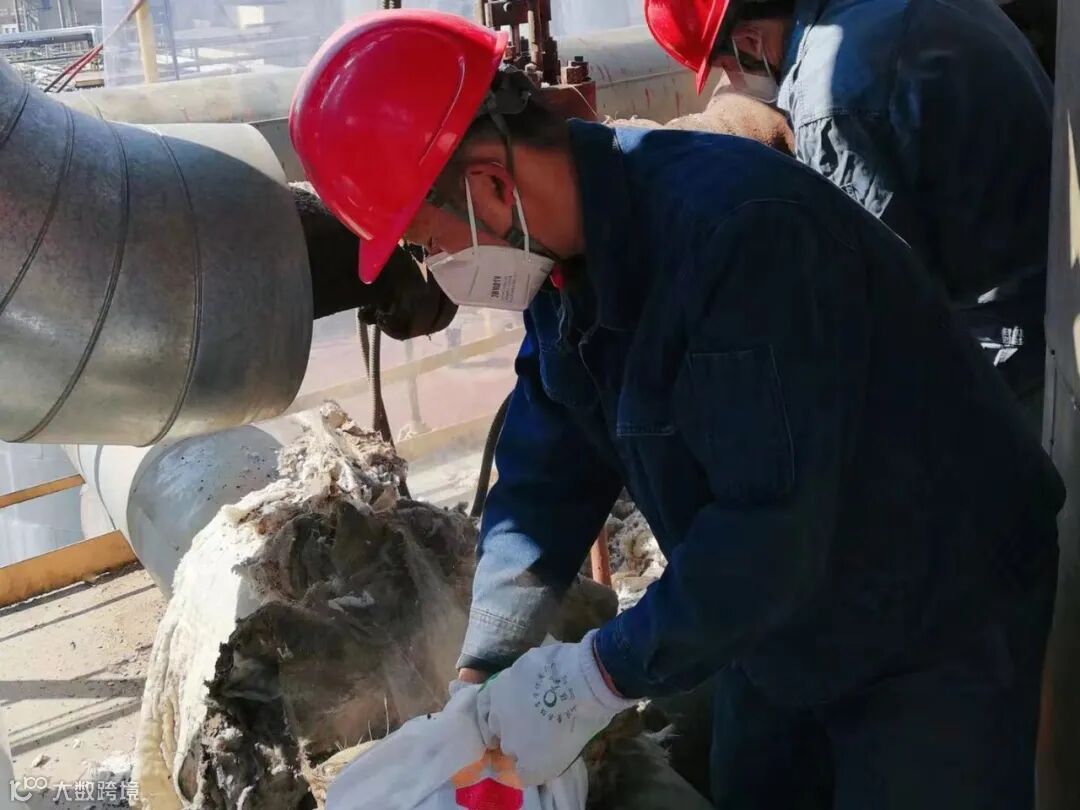

巧妙运用底排阀处理排液问题

使浆液排放清空时间由一周缩短到三天

所有人都在想尽办法

高速推进大检修主线工程



所有人也都明白

速度必须建立在安全的基础上

在新厂临时烟囱施工项目中

动火作业,高处作业等危险作业很多

为确保施工安全

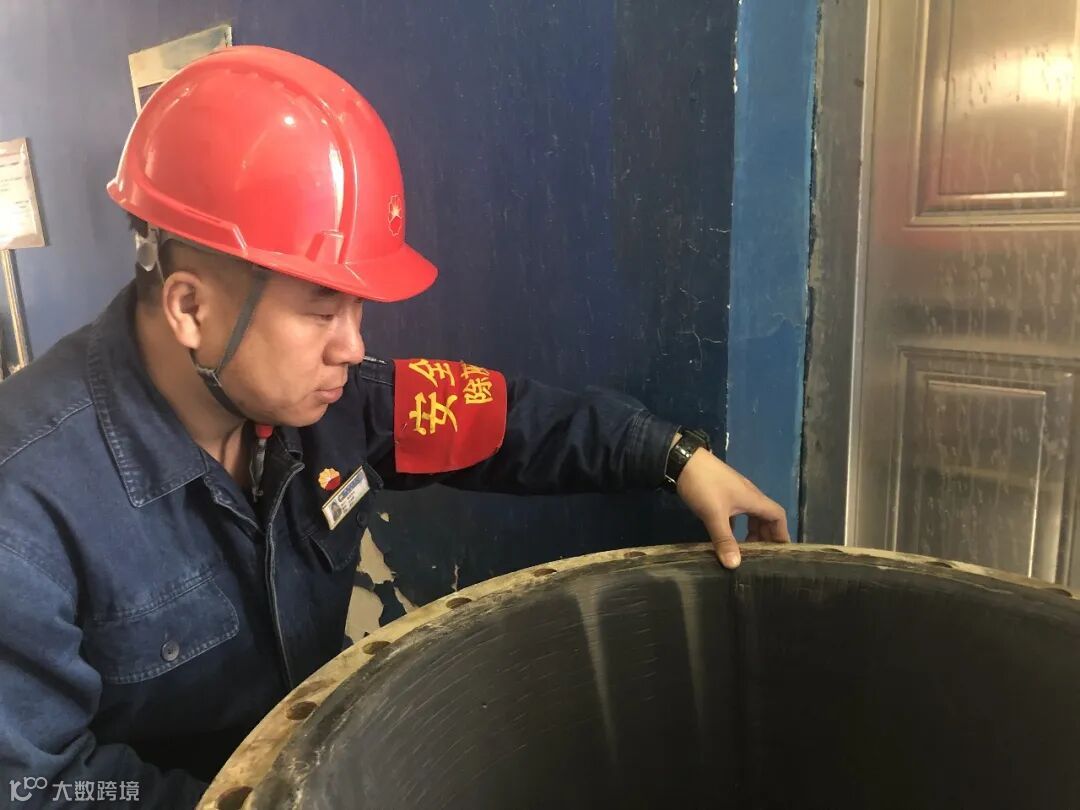

特邀上海博柯驻厂安全监督人员

对脚手架搭建的安全情况进行专项检查



不查不知道

一查吓一跳

原来脚手架搭建存在

跳板铁丝单股捆扎、部分脚手架杆管壁过薄等

共计32项问题

已经当即完成整改



安全环保部严格落实属地管理职责

在大检修施工区域明显部位张贴

“大检修零容忍安全禁令”

提升作业人员安全意识

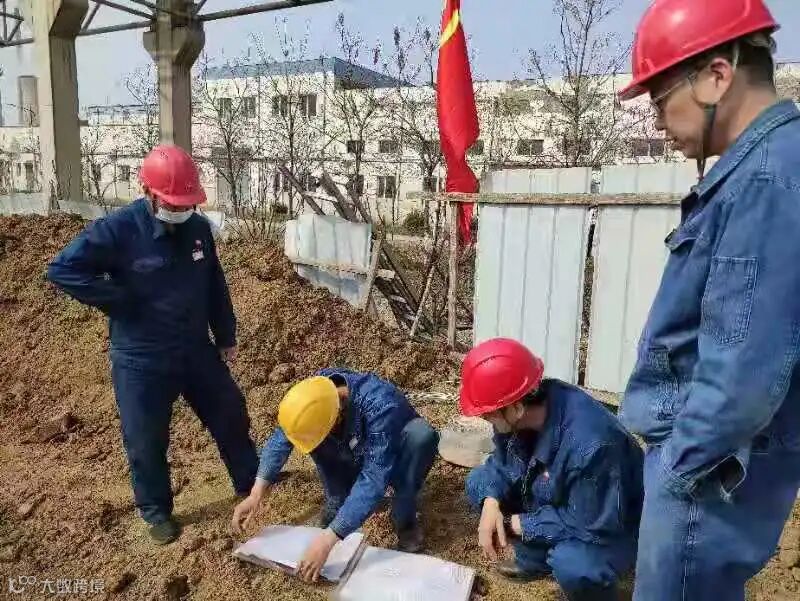

每天分组做好施工现场安全检查

将检查过程中发现的问题和工作亮点

在“厂安全监督日报群”中进行公布

让各车间及时掌握大检修施工作业中的安全动态

及时纠正违章作业

防止安全事故发生

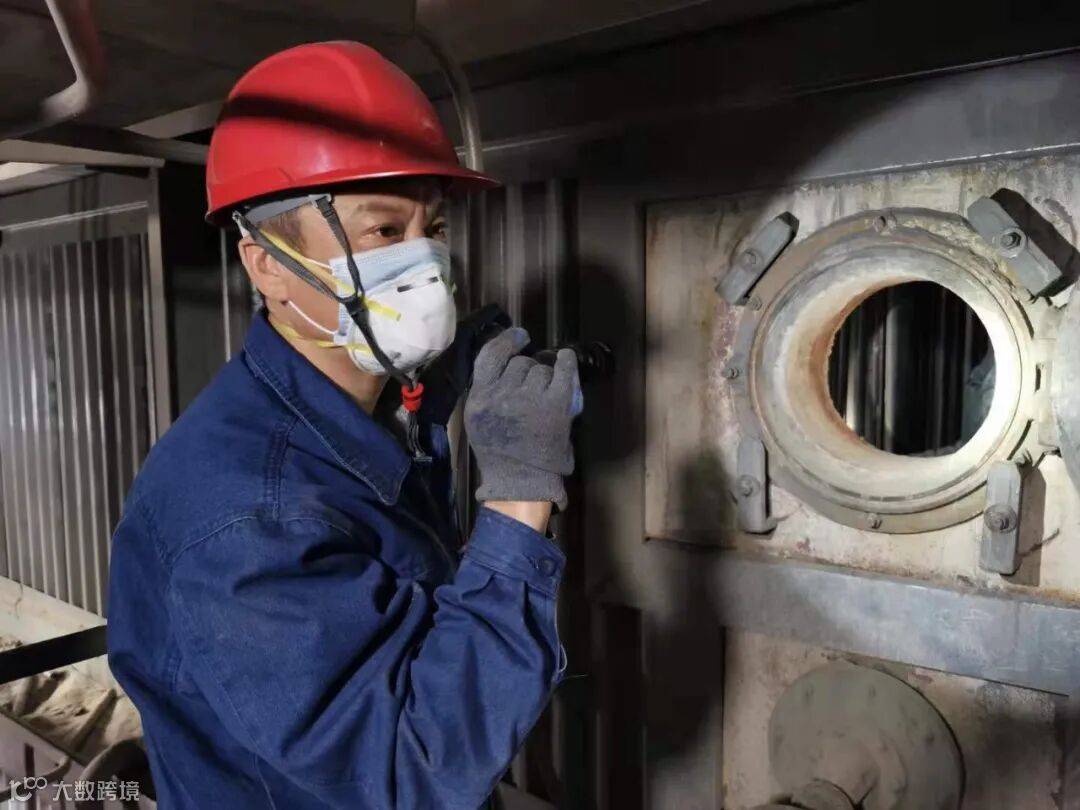

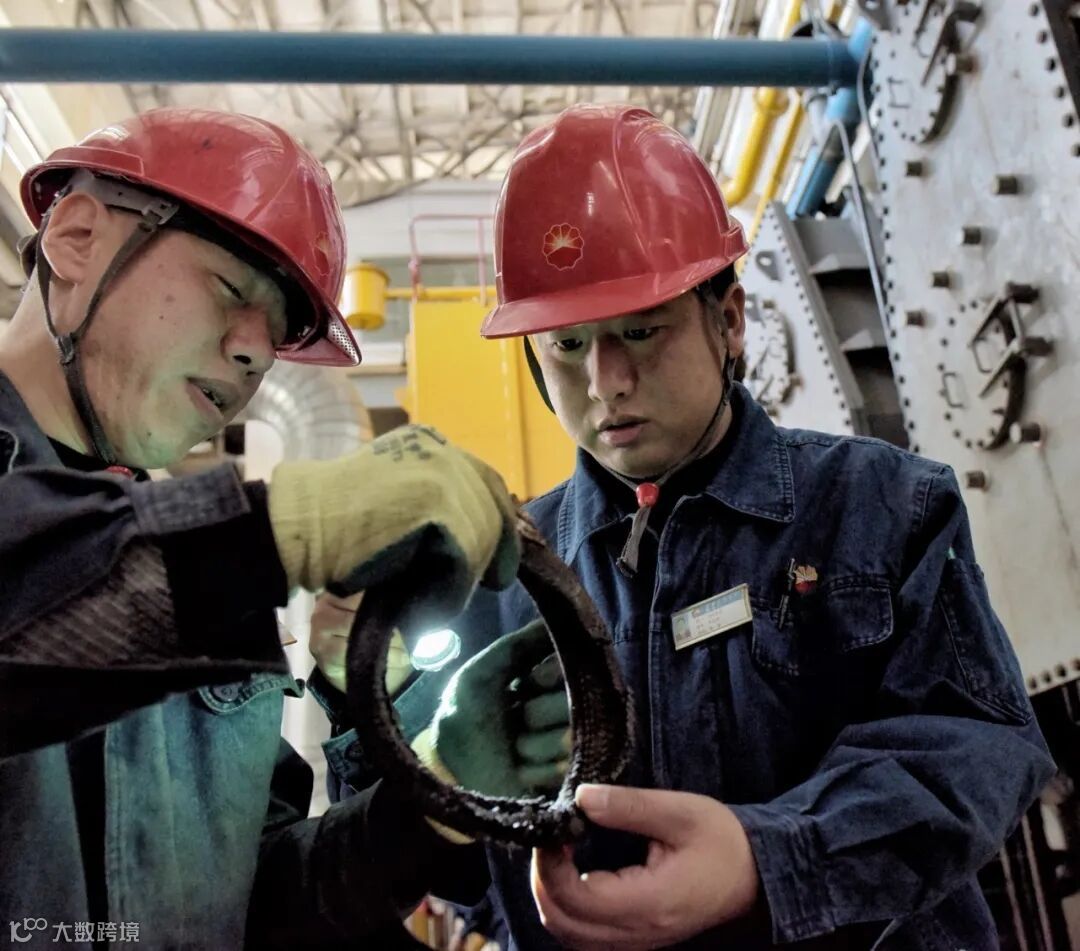

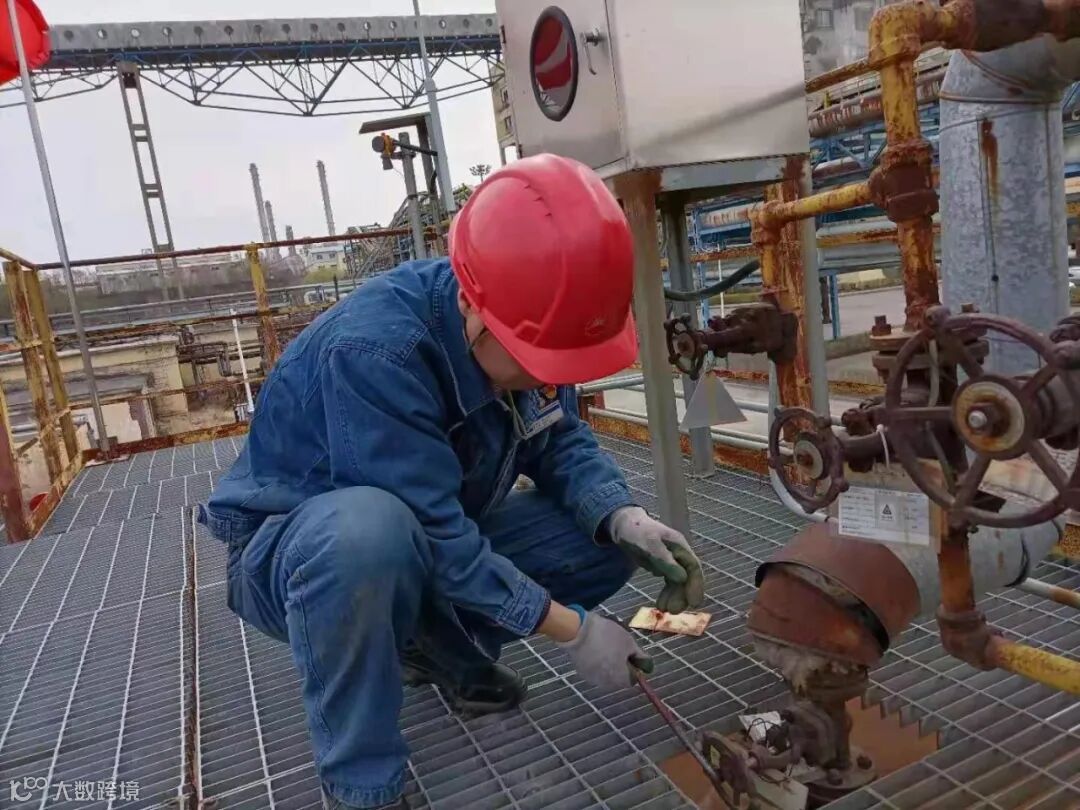

目前热电厂53项大检修施工项目

已开工27项,开工率达51%

各类主线工程开启“5+2”“白加黑”大干模式

全力以赴按施工计划高速推进中


作者|刘玥含 李文静

图片|郭振忠 李文静 钱丹等

责任编辑|郭巧林 李文静

平台编辑|张运鸿 李春江

审核|毛军 孙世杰


【声明】内容源于网络
0
0
抚顺石化人
中国石油抚顺石化公司新媒体信息发布平台
内容 5424
粉丝 0
抚顺石化人 中国石油抚顺石化公司新媒体信息发布平台
总阅读6.2k
粉丝0
内容5.4k
