【反违章 在行动】3号机大修遇见反违章,实现顺利开缸

【反违章 在行动】3号机大修遇见反违章,实现顺利开缸 抚顺石化人
2021-08-25
0
导读:热电厂3号汽轮机组大修加速推进


8月19日,抚顺石化热电厂重要转动设备

3号汽轮机组开始大修



那么问题来了!

要把这个大家伙全部修好

第一步是什么?



答:先把上汽缸打开

对,开缸!

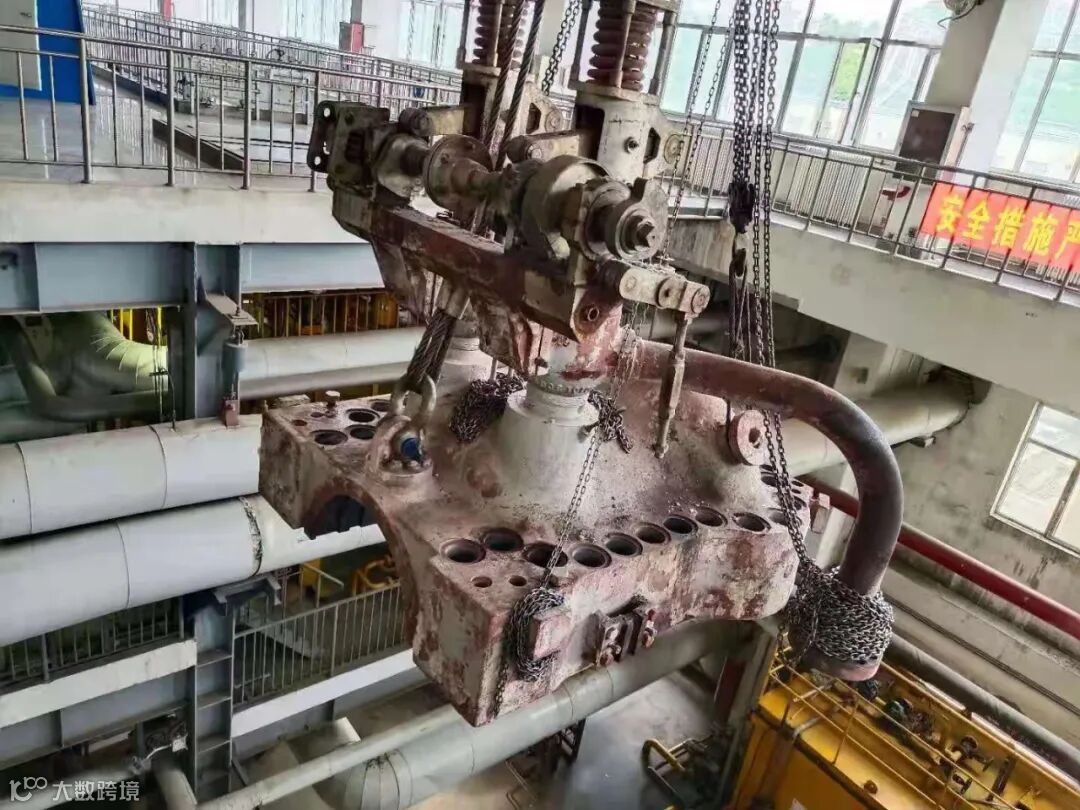

(顺利开缸可不简单,上汽缸的螺栓有那么大,

松动起来也十分费劲啊!)


8月22日周六中午11时30分

虽然已到午休时间

可抚顺石化热电厂3号汽轮机组装置现场

依然检修马不停蹄、焊花飞溅



负责此次检修工作的

工建七中心汽维车间的检修人员

加班加点利用火焊加热等方式

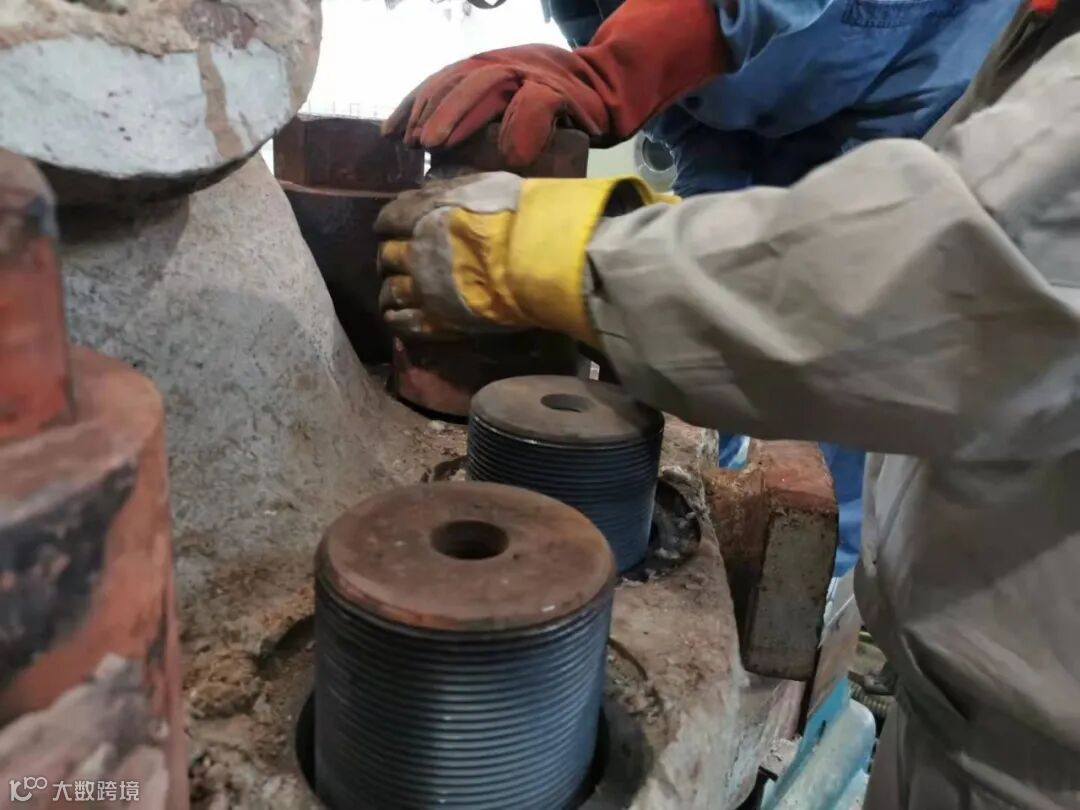

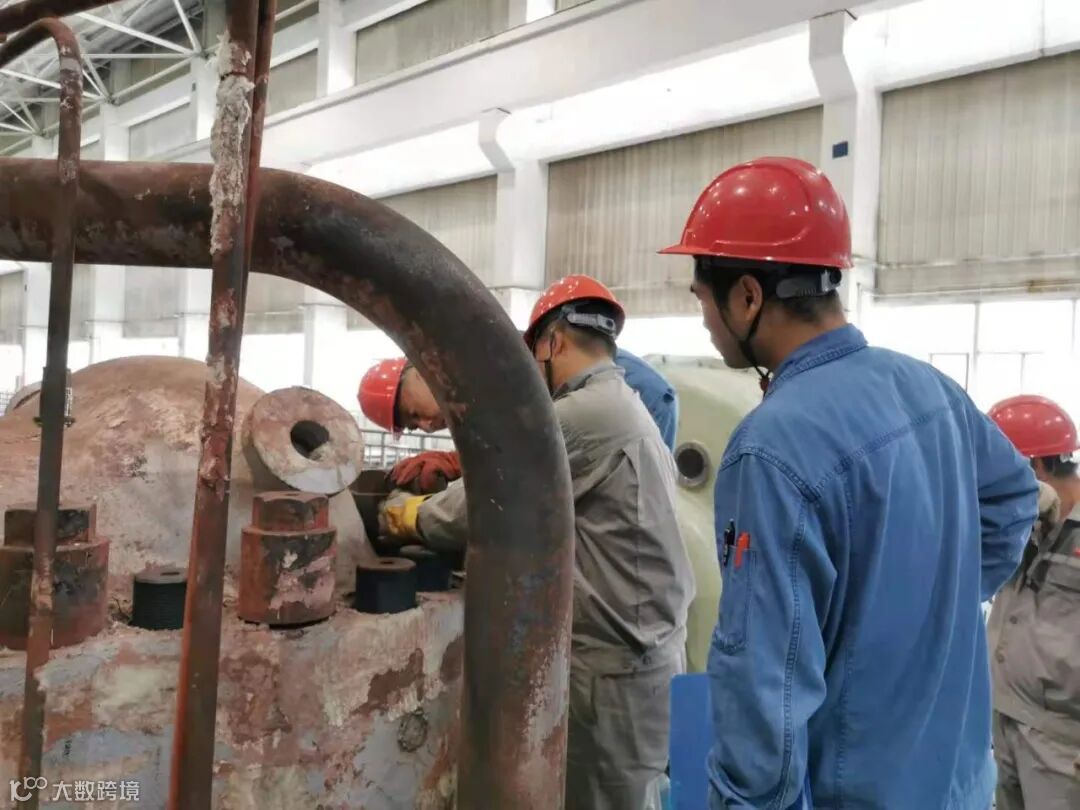

想尽办法松动机组螺栓

要赶在中午前完成所有螺栓拆卸工作

为下午顺利实现开缸打好提前量



在检修人员的共同努力下

8月22日15时45分

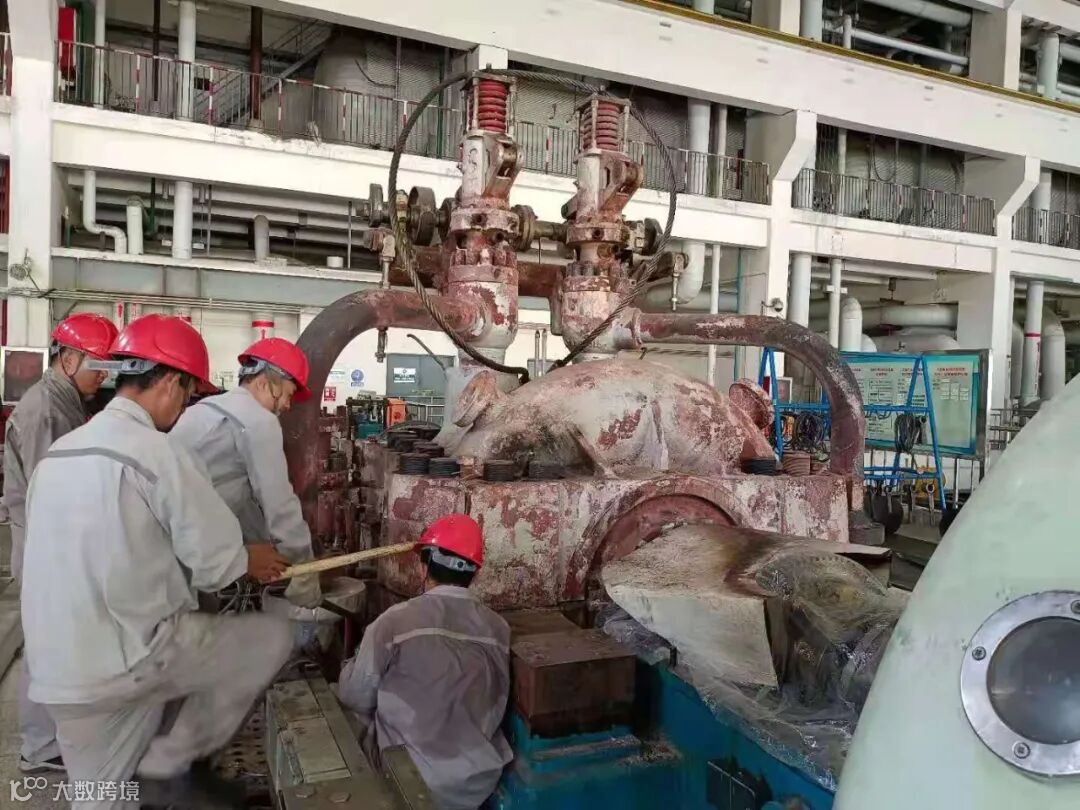

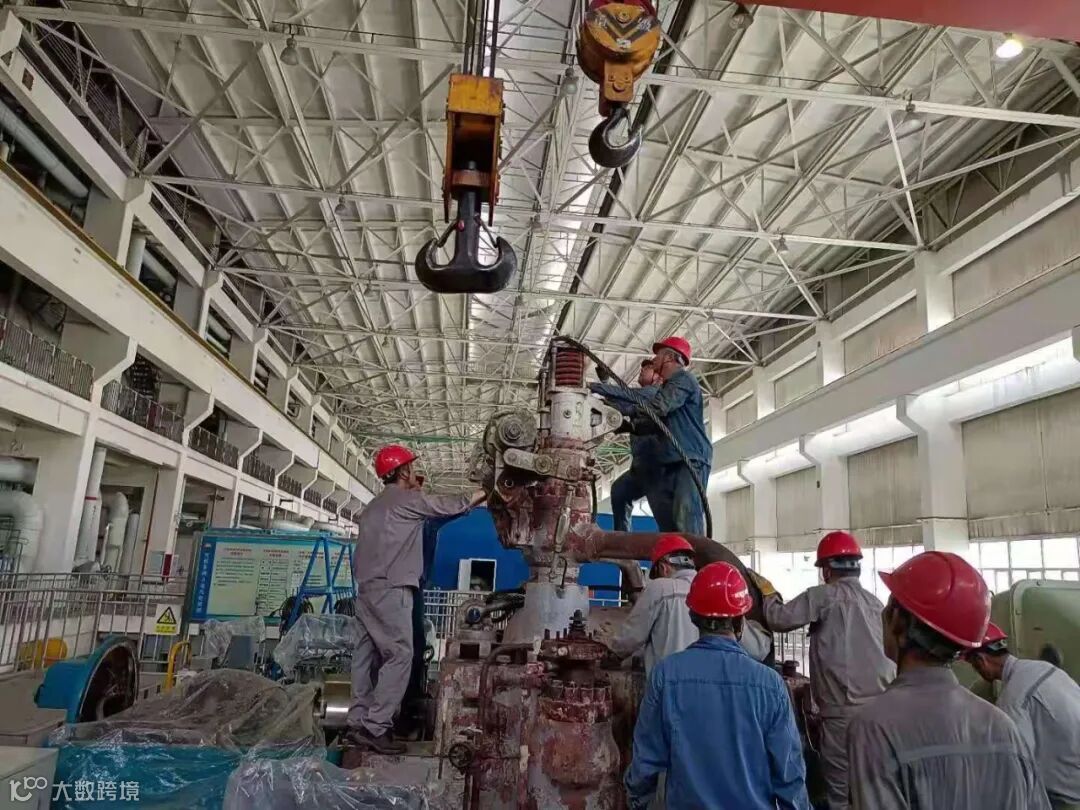

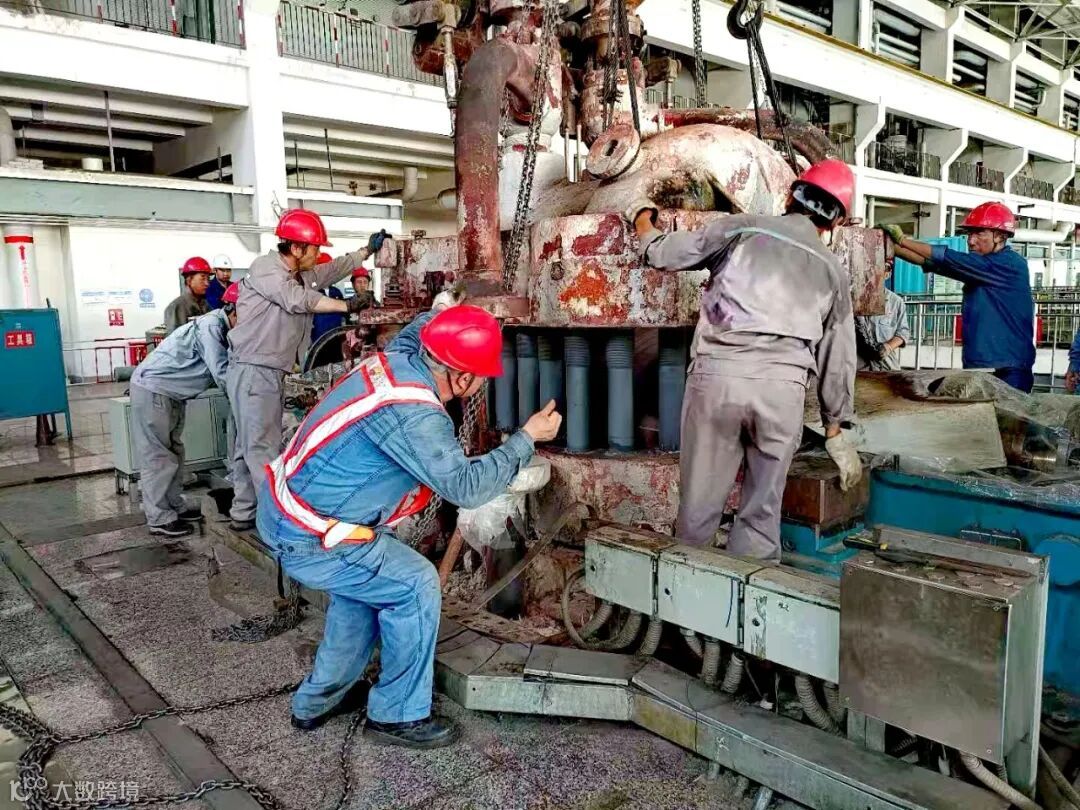

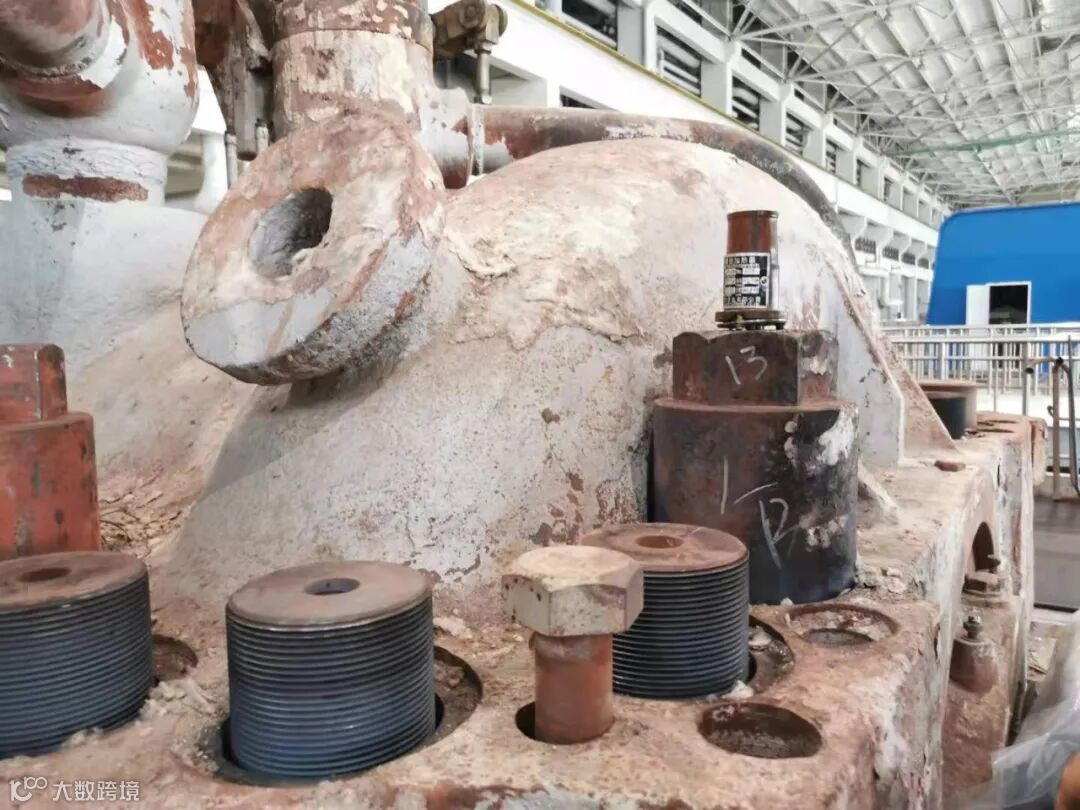

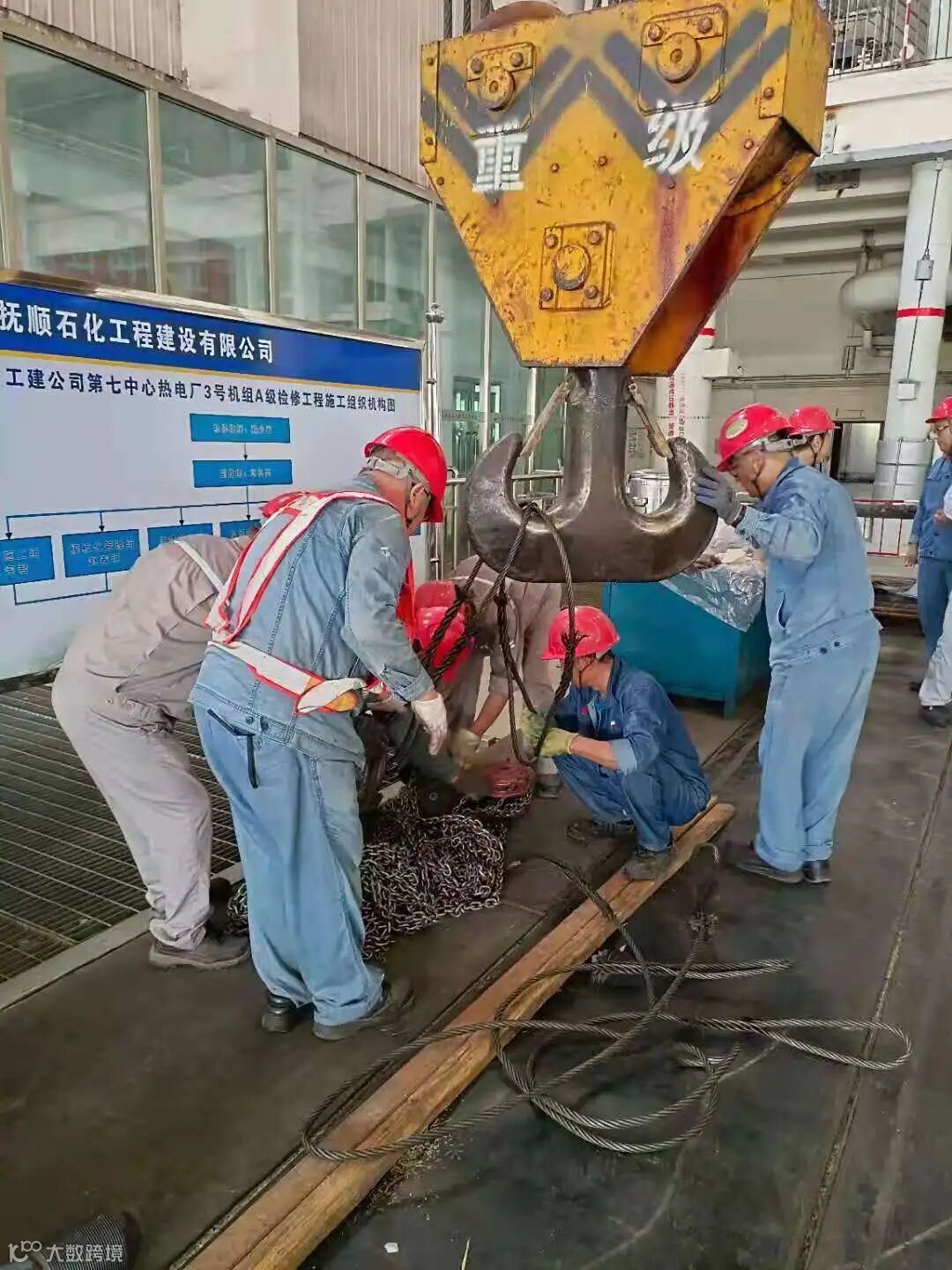

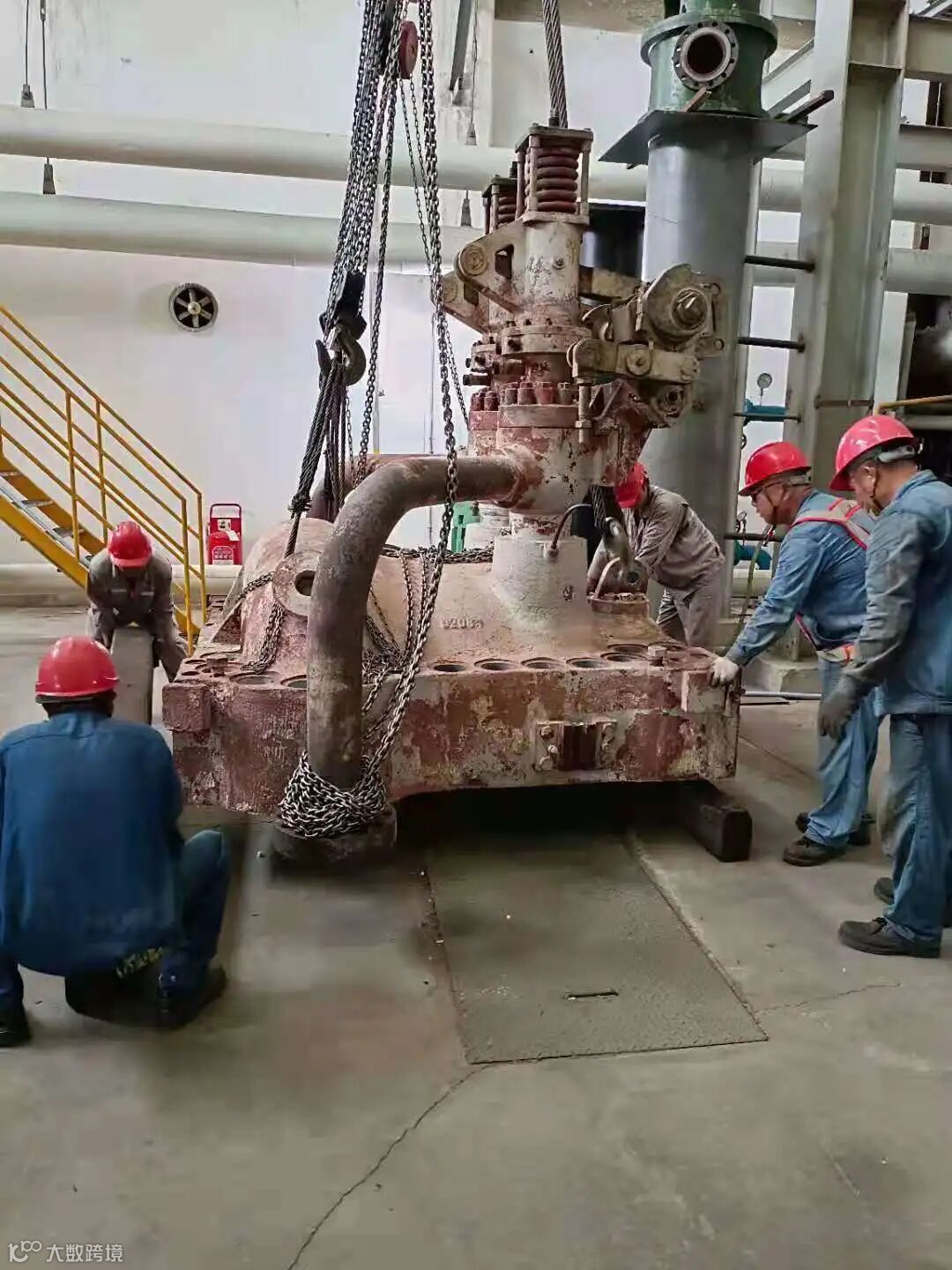

3号汽轮机组顺利揭开上汽缸

照网络计划提前2天进入本体检修

为进一步压缩工期提供了有力保障



自8月19日3号汽轮机组大修工作启动以来,热电厂按照公司要求,以抢修速度积极推进,不断优化施工方案和网络,细化施工流程,加班加点抢占施工进度节点,将原计划38天的检修工期压缩至30天完成。

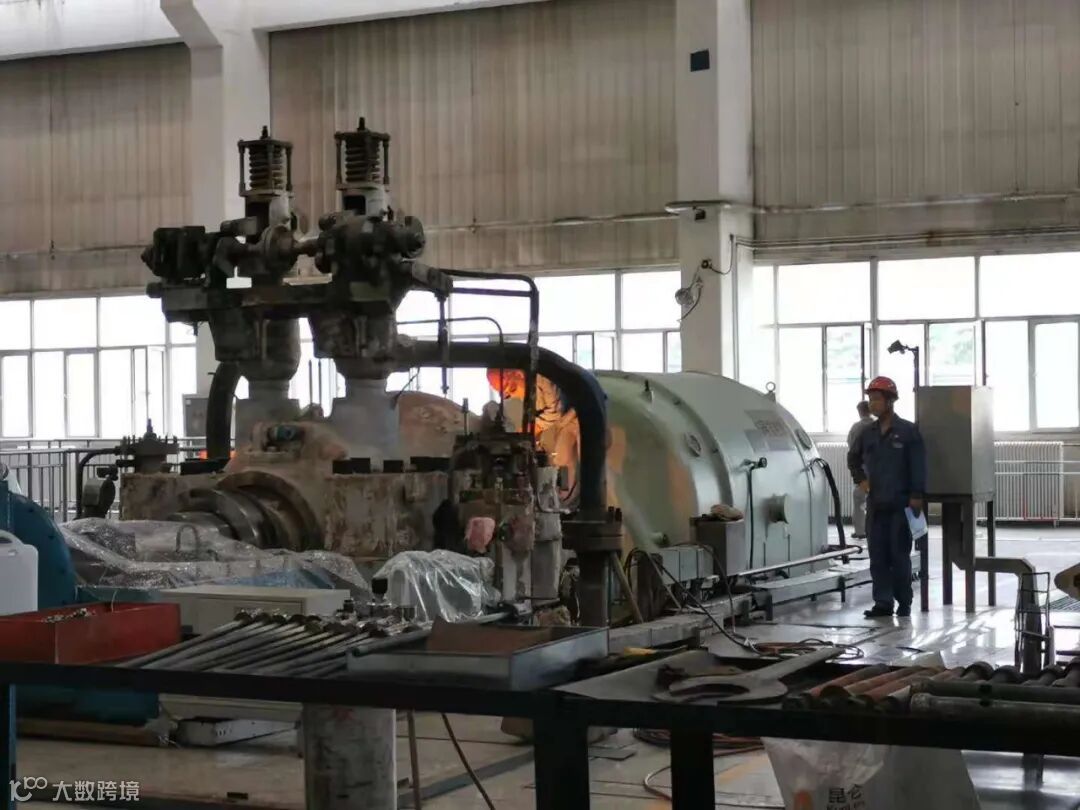

3号汽轮机组大修是热电厂秋季机组检修的重头戏,需要对整台机组进行全面的解体检查、保养、回装和调试,检修质量的高低将直接影响到机组日后长周期经济运行效果。


3号汽轮机组8月14日9时25分停机,为了尽早完成装置退料交付检修,热电厂汽机车间岗位员工启动导油泵代替自然压差退油操作,提前两天完成机组退油,加速做好各项检修准备工作。



在检修过程中,全体参检员工严格按照“安全施工、规范程序、精细管理、把控过程、提升性能”的目标,克服施工人员紧缺、交叉作业、施工难度大等重重困难,高标准推进检修进程。



3号机大修期间正逢公司“三个月反违章专项整治”活动开展,该厂在检修过程中自我加压,从安全措施、人身安全、安全行为等方面从严抓起。

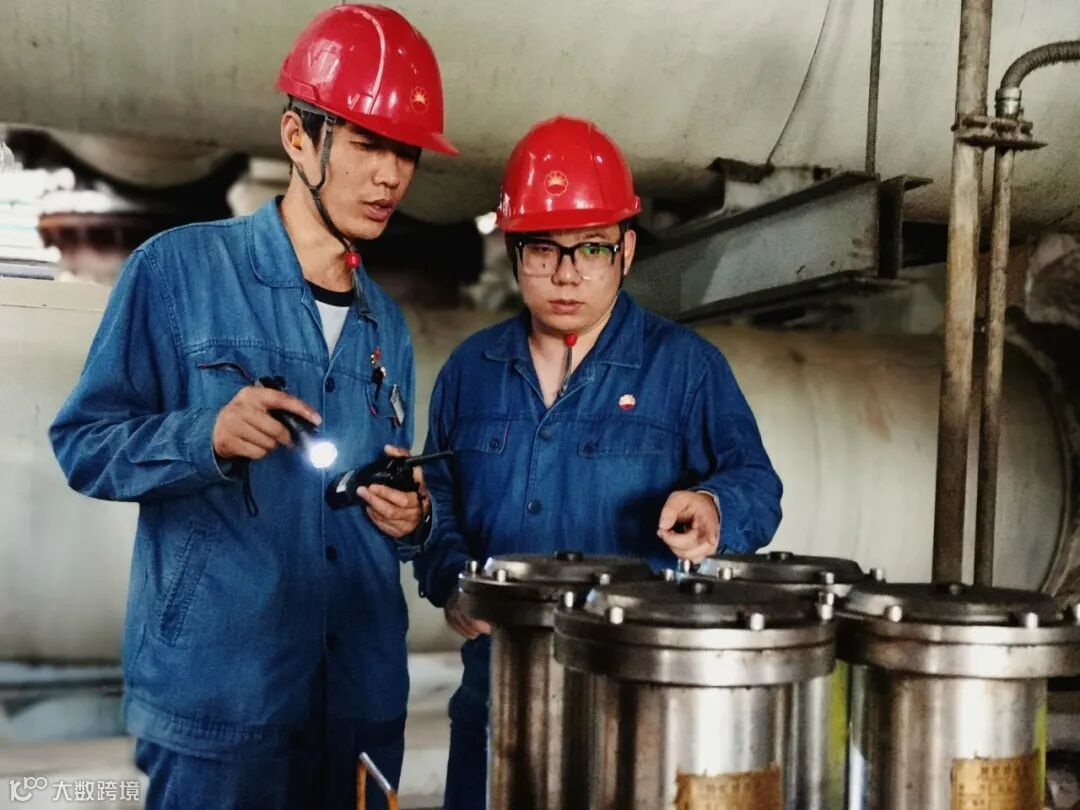

除了定点、包片设置专职监护人员外,车间管理人员做到检修全过程监护,厂安全监督站每日检查,形成对大修现场不定时、不定点动态安全监督,发现违章行为、施工隐患及时处理,有效规避施工风险,确保安全受控。

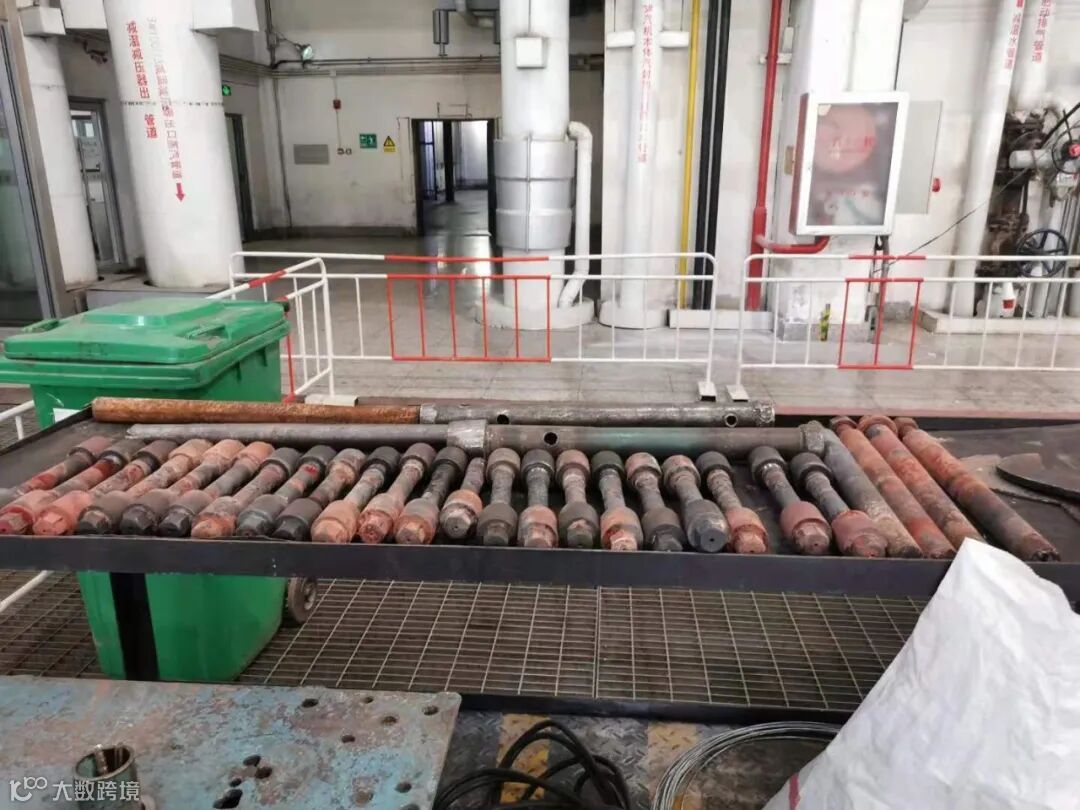

此外,他们还严格现场物品摆放,划定区域存放检修工器具及检修配件。督促检修人员严格着装,规范检修防护器具使用,做到工完料净场地清。

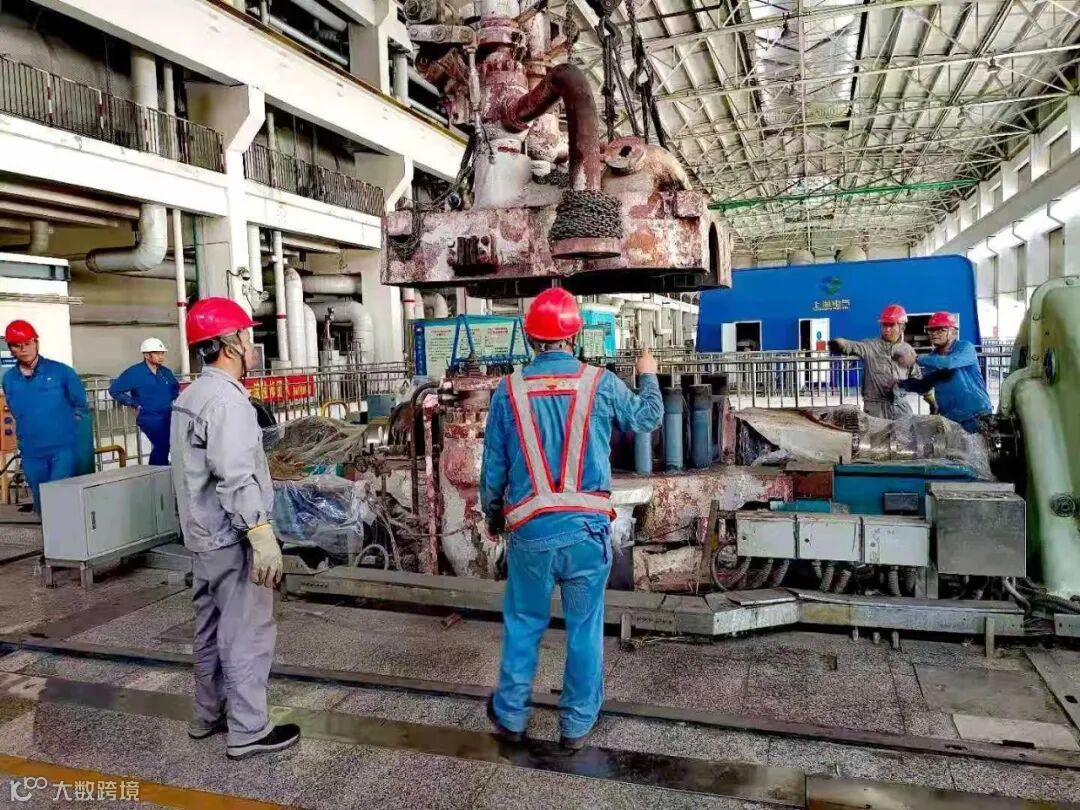

随着上汽缸“大家伙”顺利着地

机组的本体检修全面开启

工建七中心参检师傅们辛苦了

我们一起加油!



作者|李文静

摄影|刘月辉 陈诗恒

责任编辑|郭巧林 李子文

平台编辑|张运泓 李春江

审核|毛军 孙世杰
