抚顺石化热电厂9号炉消缺主线项目

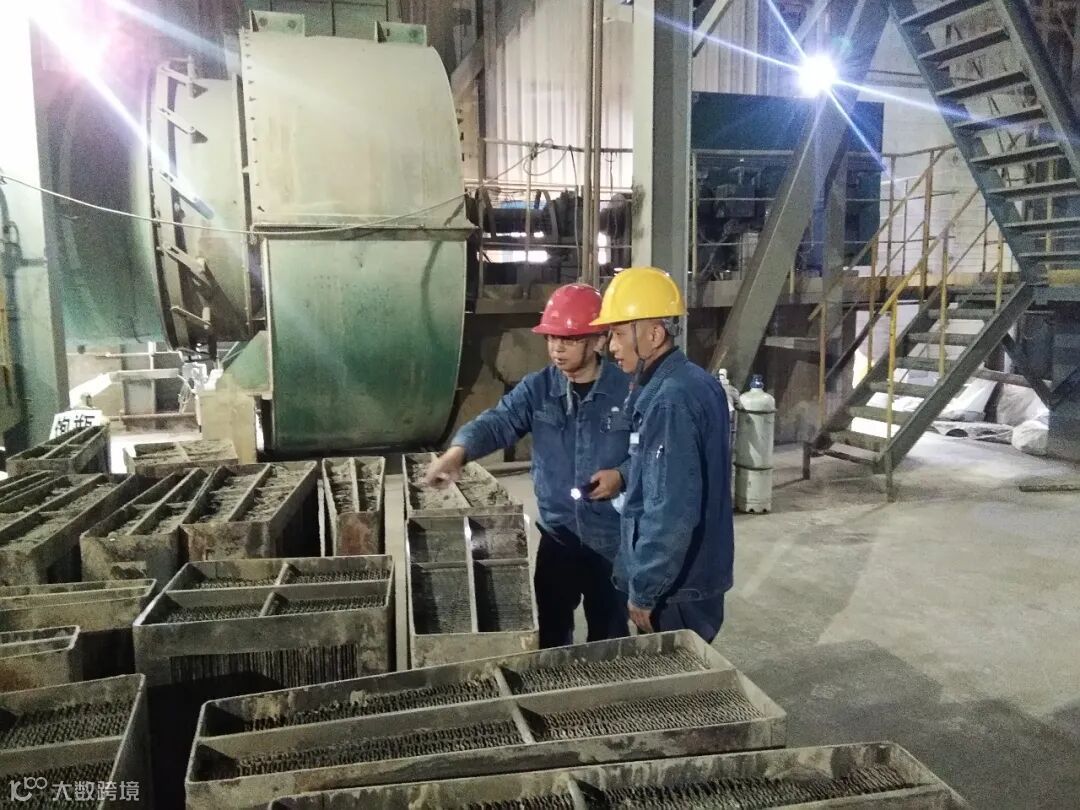

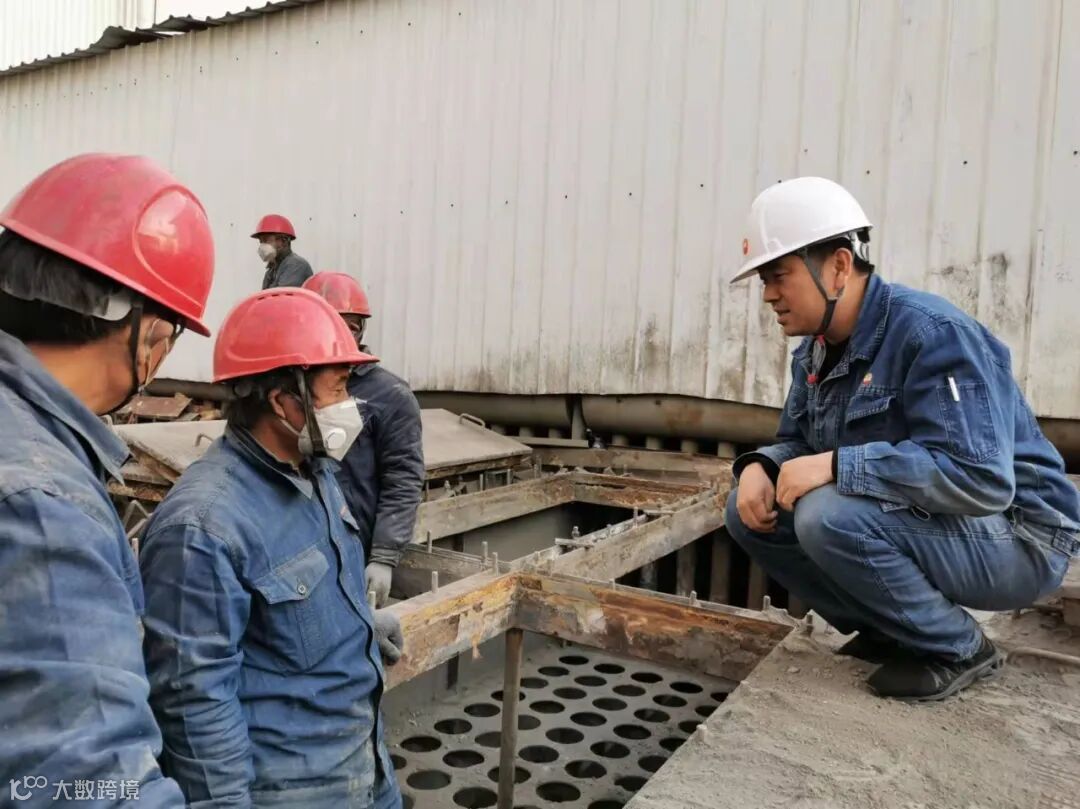

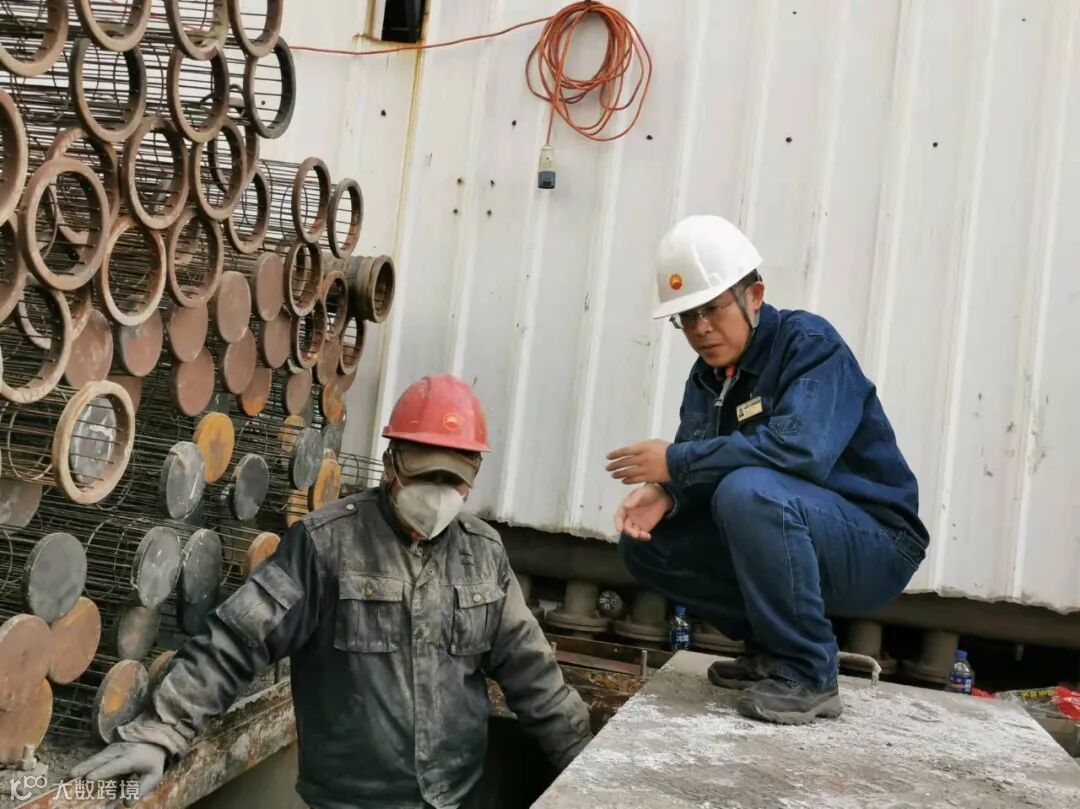

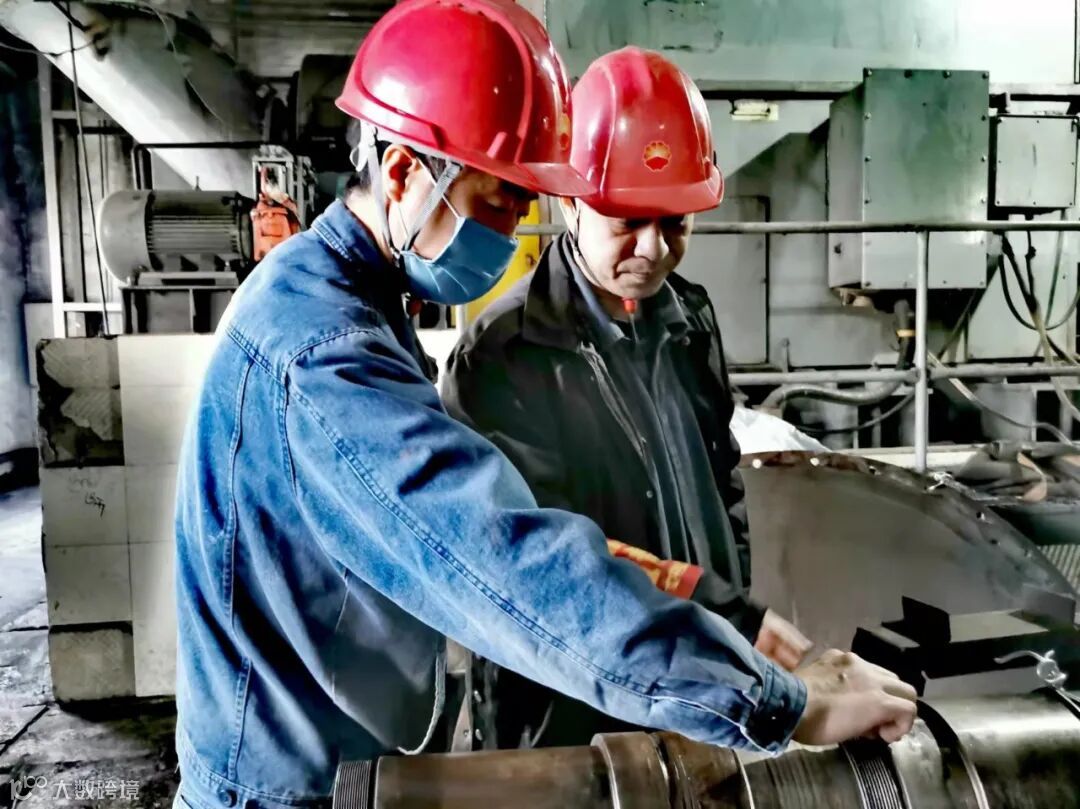

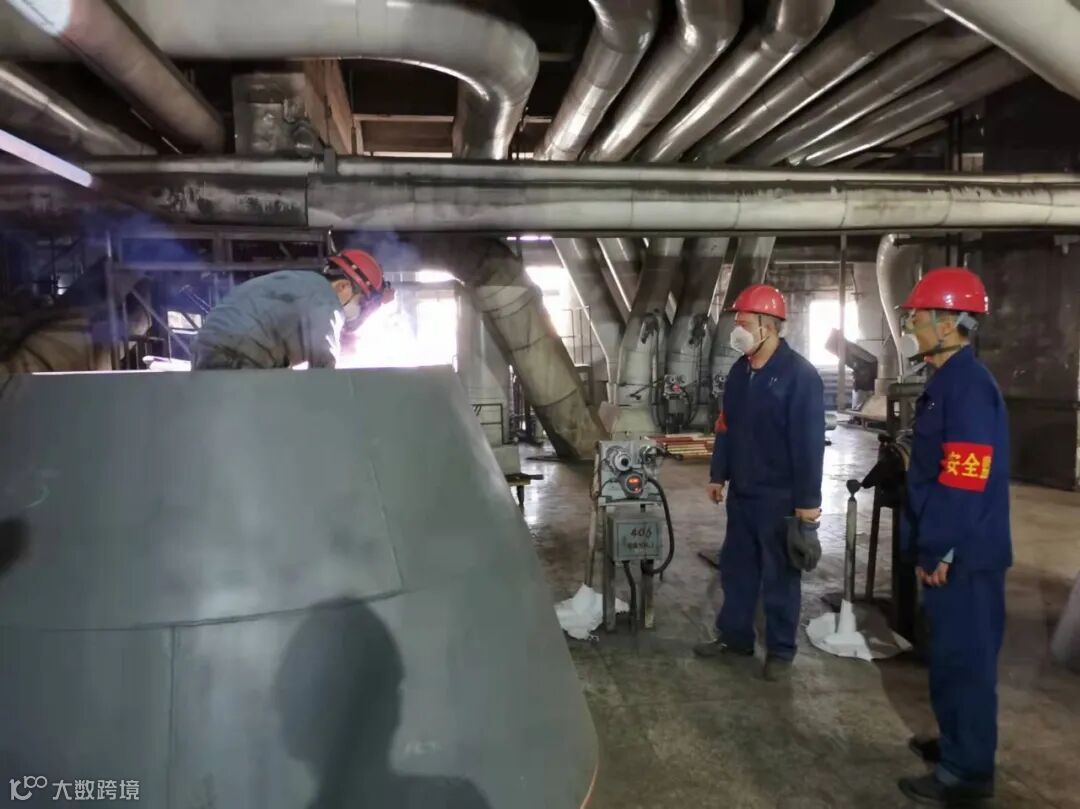

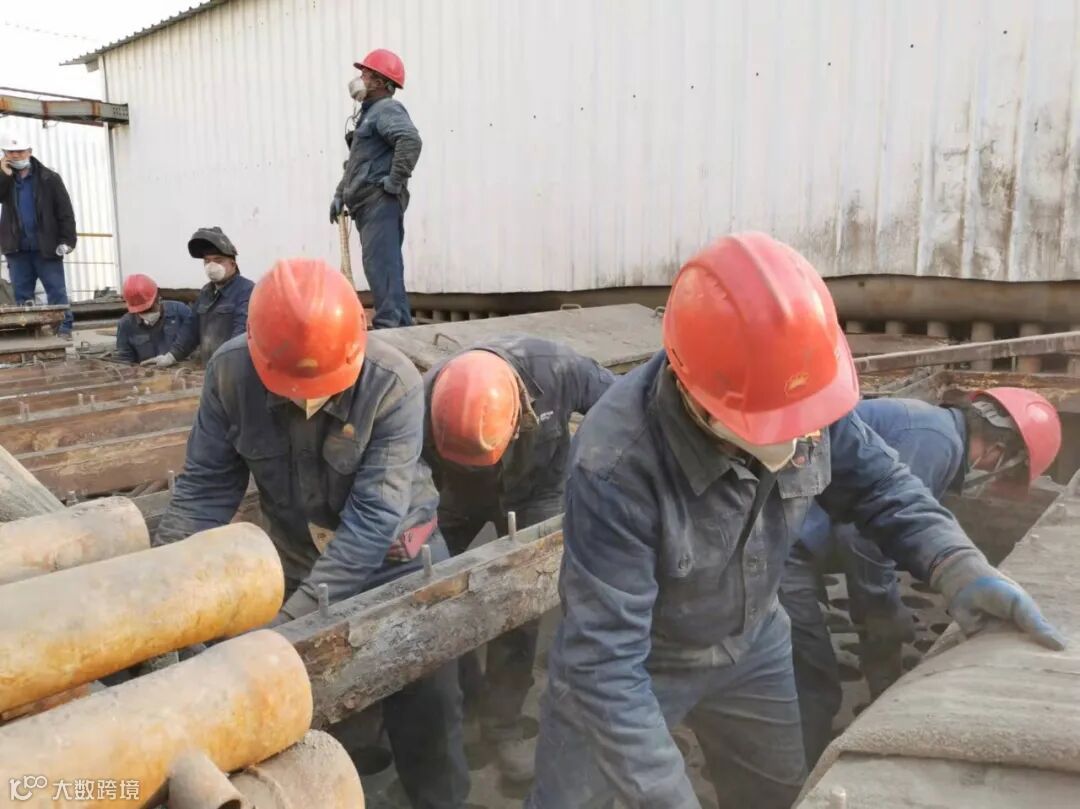

预热器和布袋除尘器检修
分别完成总工程量的30%和37%
严格对照网络计划火速推进
力保在既定工期内完成消缺任务顺利投运
努力提高产汽发电负荷
今年以来
热电厂各项重要检修施工任务异常繁重
为完成新厂主烟囱隐患治理
实现生产平衡
老厂机炉系统必须保持低负荷运行模式
保证公司生产动力供应
使老厂9号炉消缺项目时间后延
眼下进入冬季大负荷生产阶段

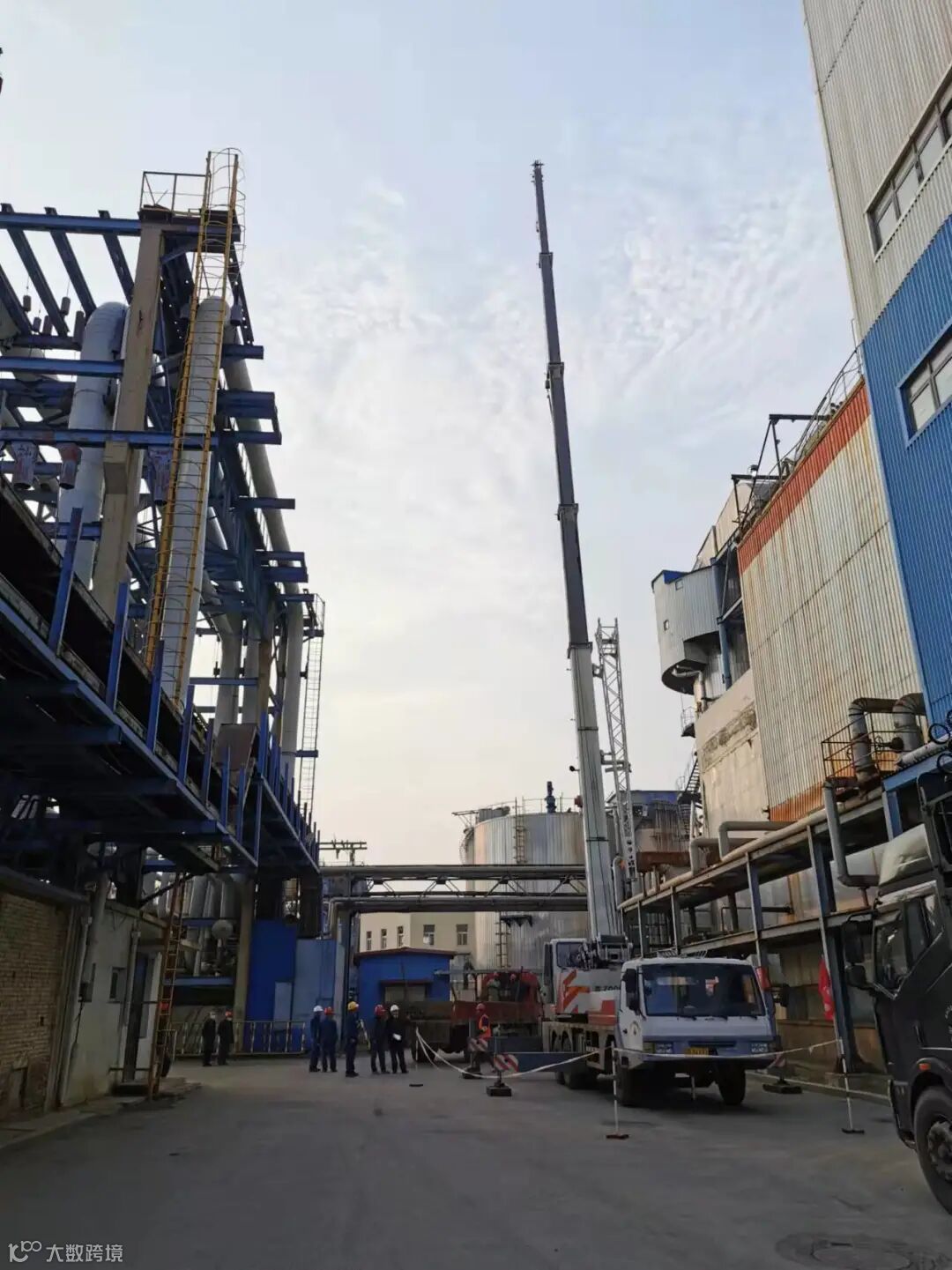

9号炉消缺于10月28日正式启动
计划于11月15日完成全部施工内容
时间就是效益
9号炉及其环保系统早一天投运
就是早一天为厂冬季安全生产增添一份保障
为此
热电厂机动部管理人员、安全监督人员
属地车间施工负责人等参战干部员工
自项目筹备阶段起
放弃全部节假日休息
每日轮班坚守在消缺现场
日夜与施工单位工建七中心参检人员一起
全力以赴打好此次抢修攻坚战

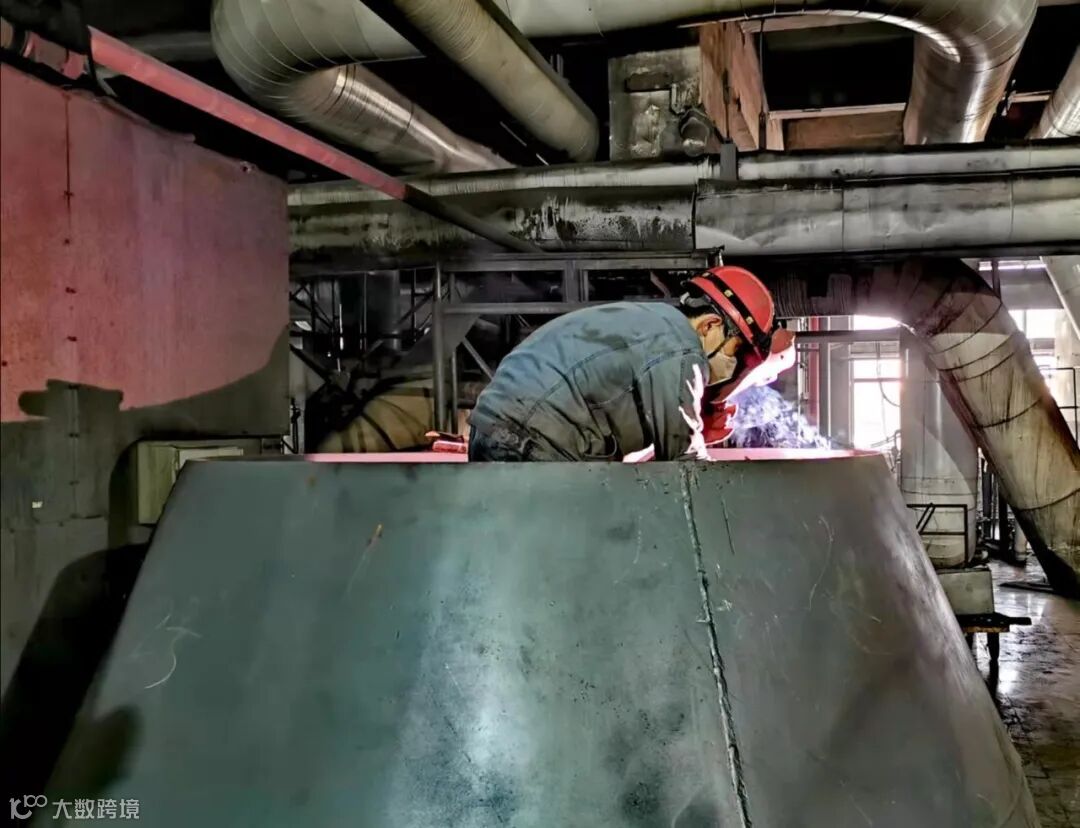

9号炉消缺项目包括两个主线工程

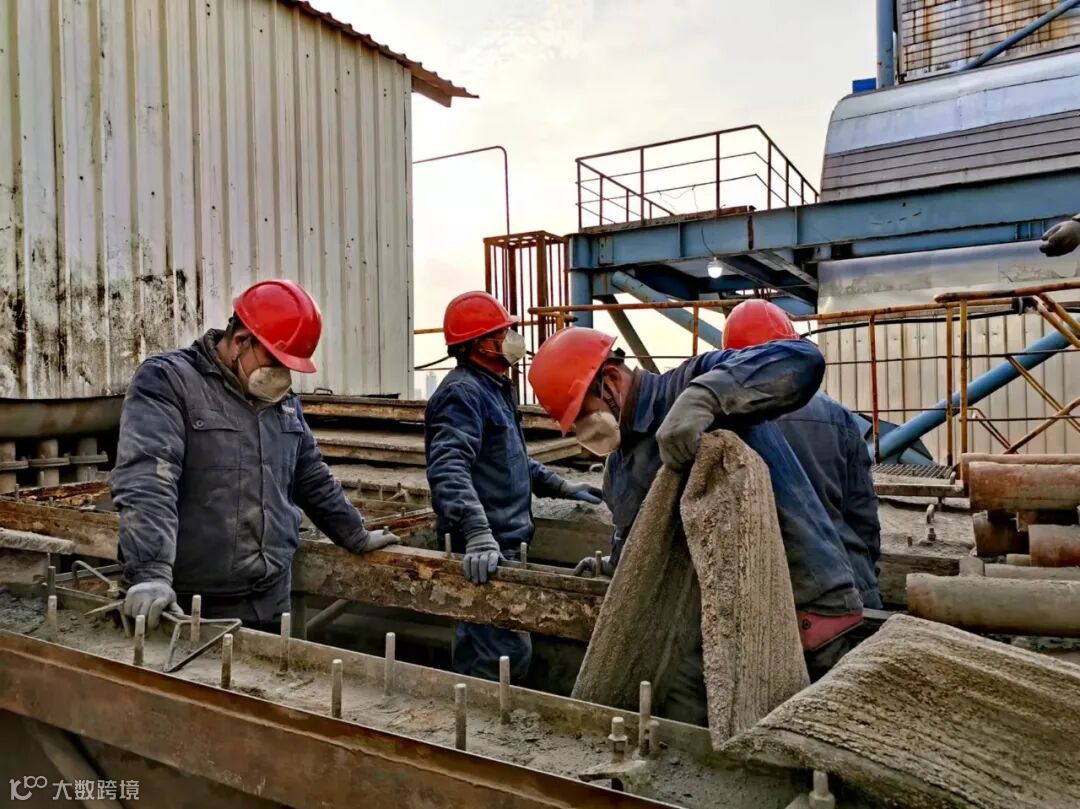

预热器和布袋除尘器检修
其他消缺项目52项
内容涵盖5个车间
为确保该项目在如此紧张的工期内高质量完成
项目开工就立即启动了抢修模式

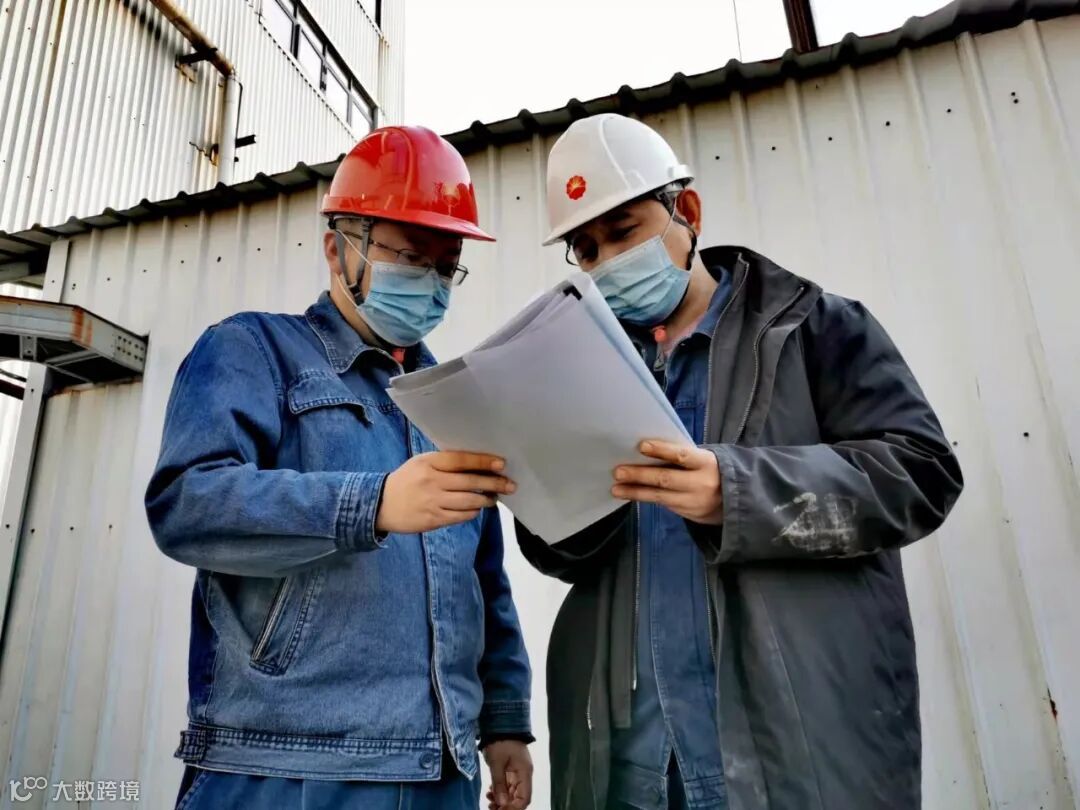

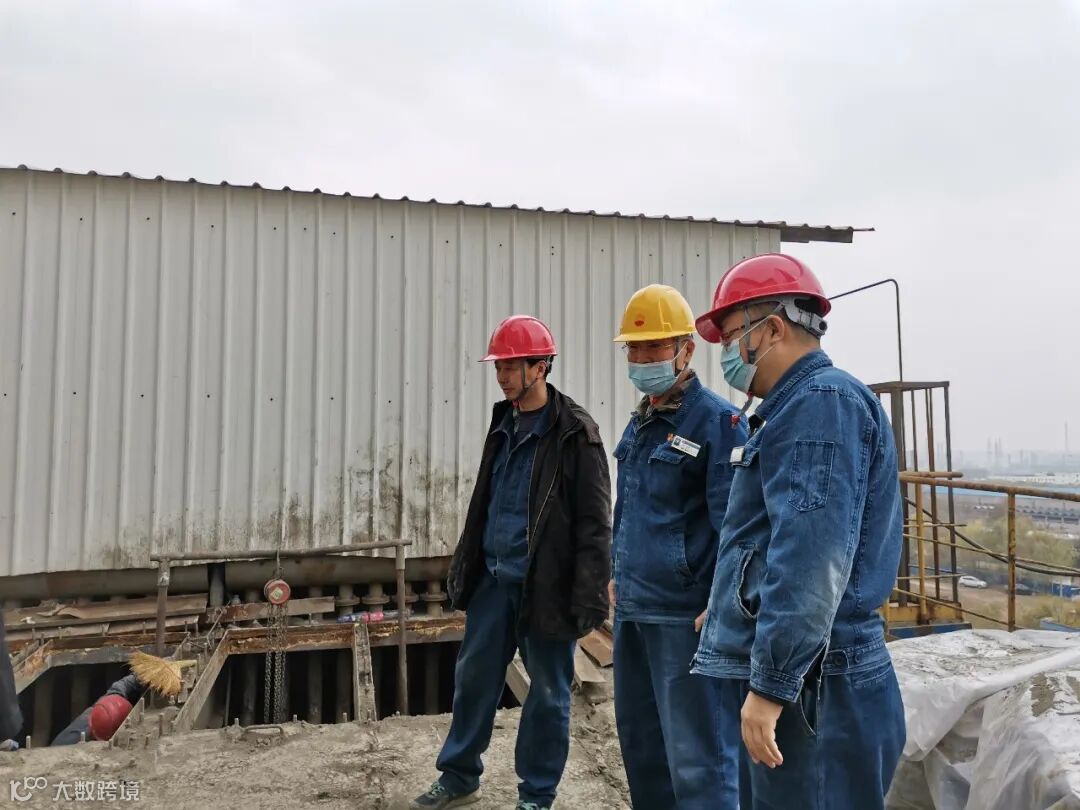

热电厂项目负责人及各属地车间施工管理人员
将施工网络计划细化到小时
每日召开进度协调会
紧盯施工进度
随时调整施工内容
及时解决各类问题
做到各个工序无缝连接
交叉作业有序推进
目前,该项施工战线已全面拉开
各项作业进入施工高峰

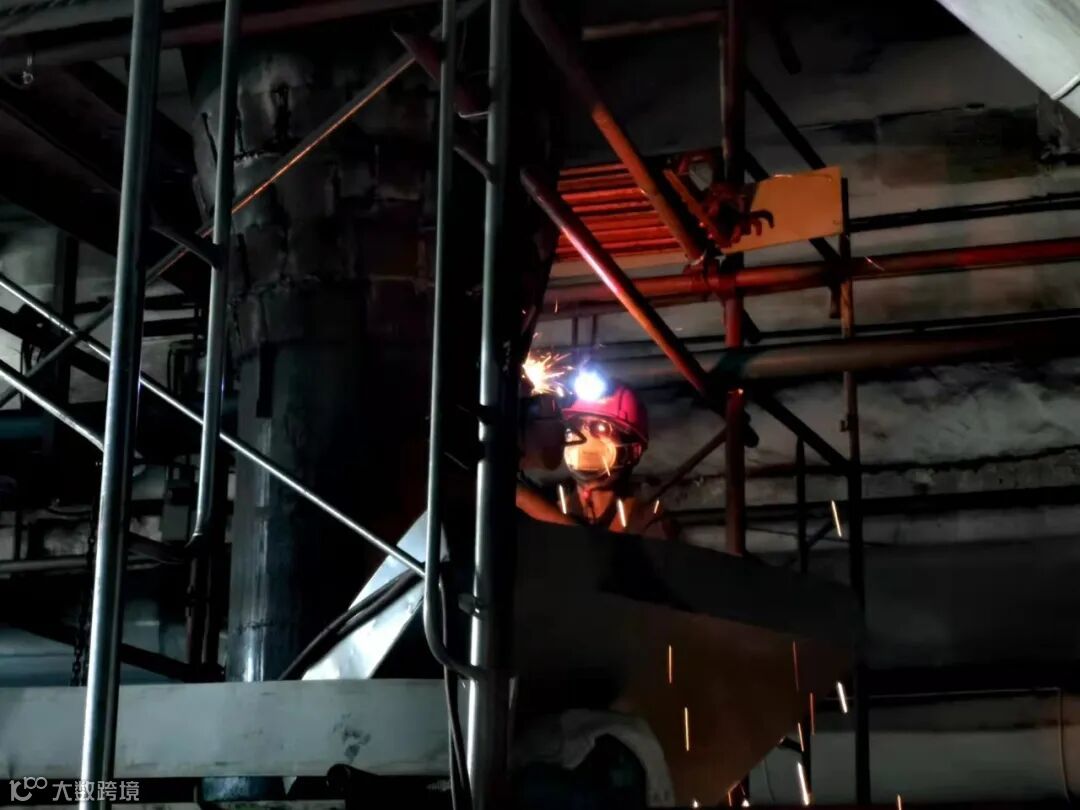

作业难度和施工量不断增大
该厂立即协调施工单位增加施工人员充实检修力量
该厂严格按照相关防疫及相关要求履行入厂程序
确保人员尽快到位

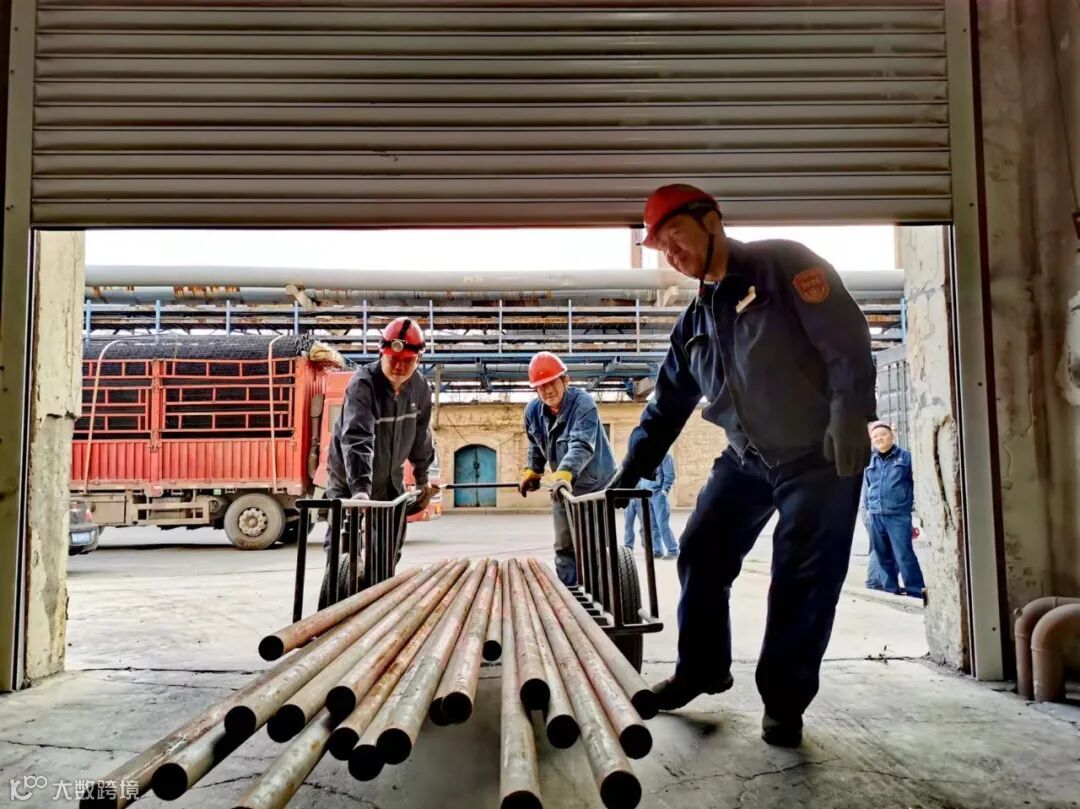

各类材料配件及时备足
在施工全程
该厂强化安全监督及现场施工管理
严格落实各类施工安全管理规定
杜绝各类违章行为发生
截至目前
52项消缺工作完成25项
按网络计划全速推进
热电厂将全力以赴
在扎实做好平稳供能的基础上
打赢9号炉消缺攻坚战
为公司冬季安全生产
提供坚实动力保障!
