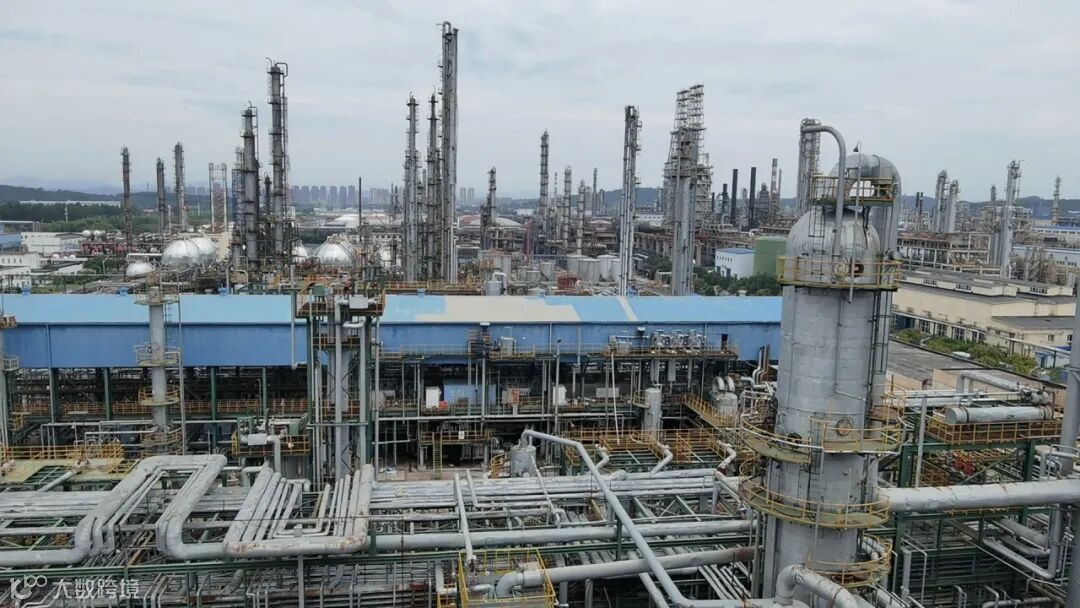

根据公司及部工作部署,资源优化整合,对乙烯部乙烯装置进行拆除。乙烯装置高度重视,积极配合装置拆除工作,各项任务稳步推进。
确保整体拆除工作安全受控
该装置合理调配人员力量,有效推动全局进展,针对各项问题及时调整、及时改进,整体拆除工作安全受控。

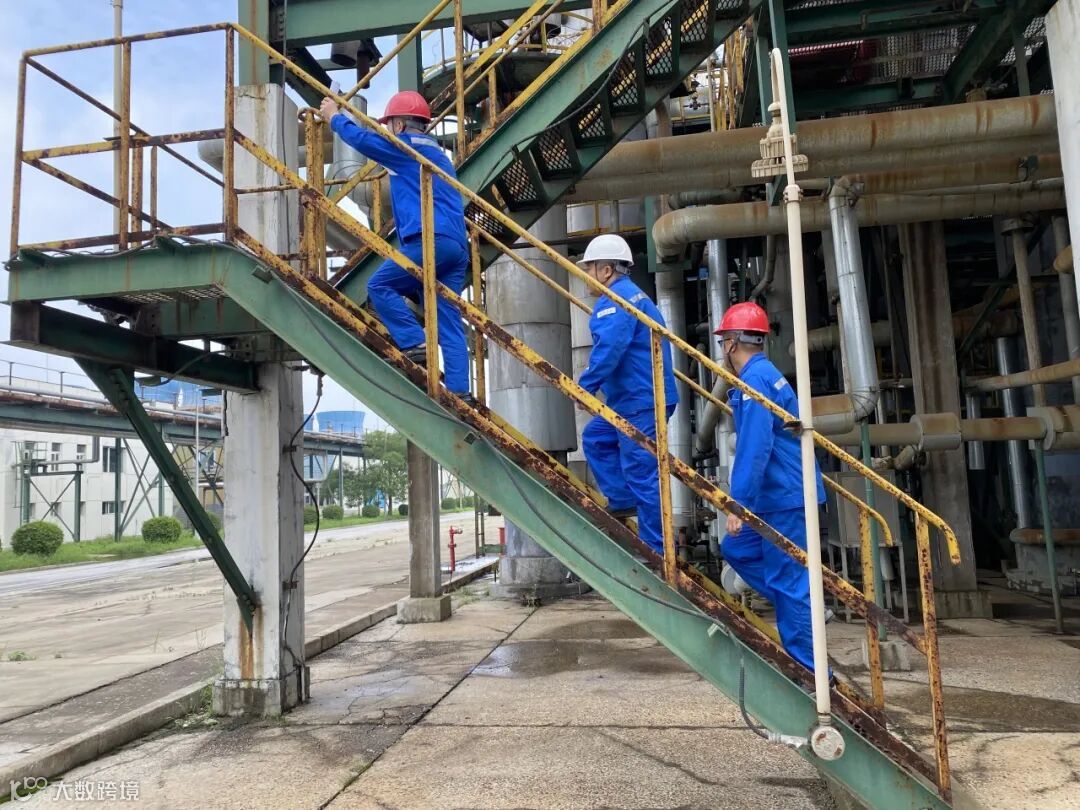

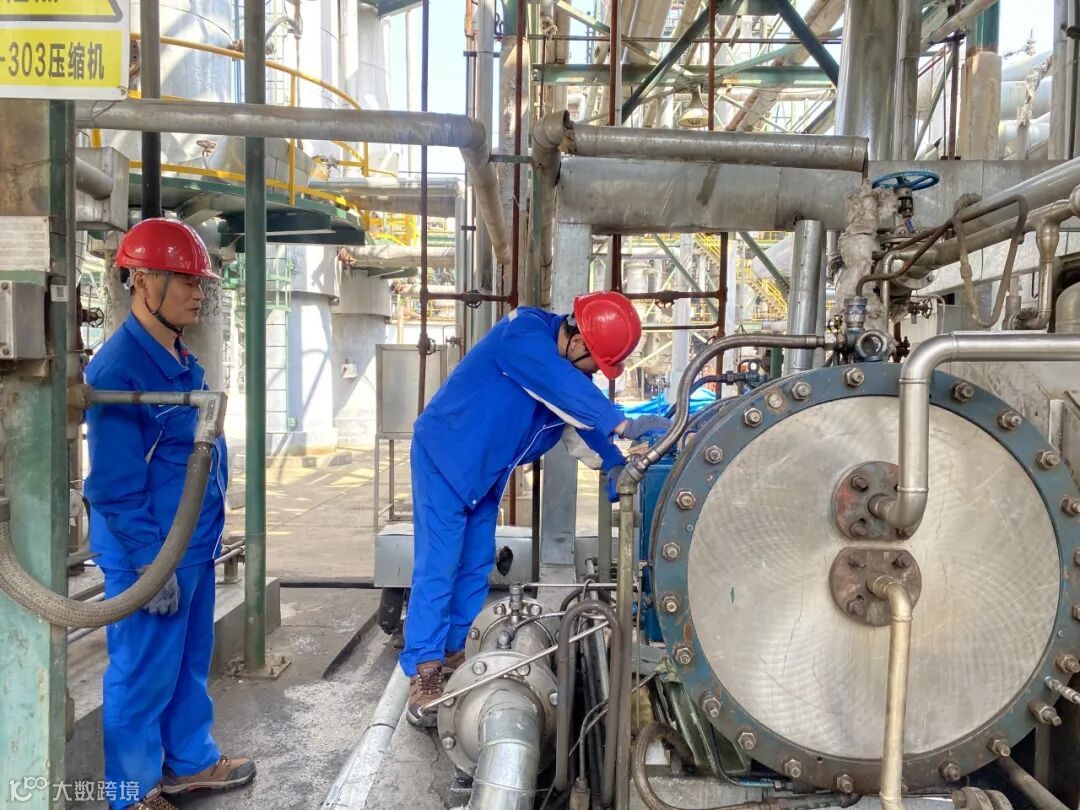

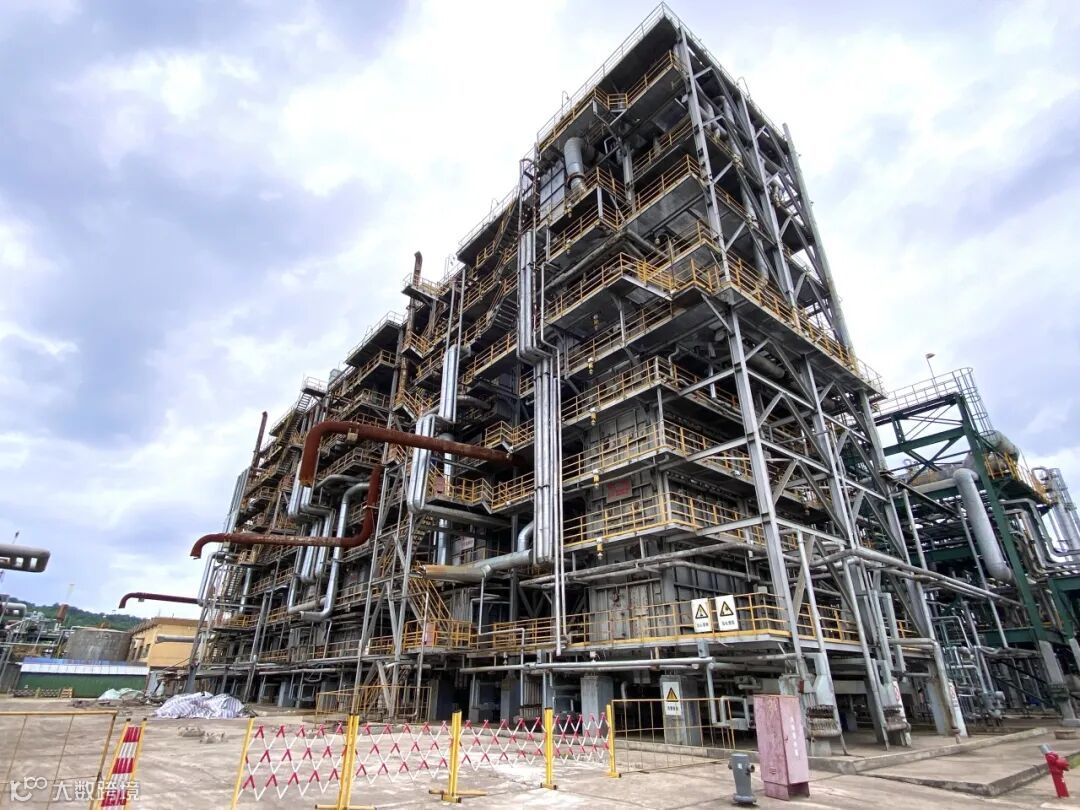

乙烯装置拆除涉及动设备、静设备、工艺专业、电气专业、仪表专业等项目,该装置提前筹划,多次优化拆除方案,8月12日,各装置大型施工作业全面铺开。为了提高拆除效率降低施工隐患,该装置要求所有现场作业无论扫线、拆卸设备、调节阀等,需严格检查验收。要求装置现场人员正确佩戴劳动保护及使用用具。
同时,该装置施工作业前做好作业票及设备标识管理,如实与施工单位做好施工作业票的每一项内容签署,每一项风险识别与防范落实,检查落实被拆除部位的工艺介质情况。
强调施工人员职责,对整个系统各部分、各环节做好拆除重点与职责划分,全面统筹调配,确保拆除工作有序推进。
资产评估审批“准 精 细”

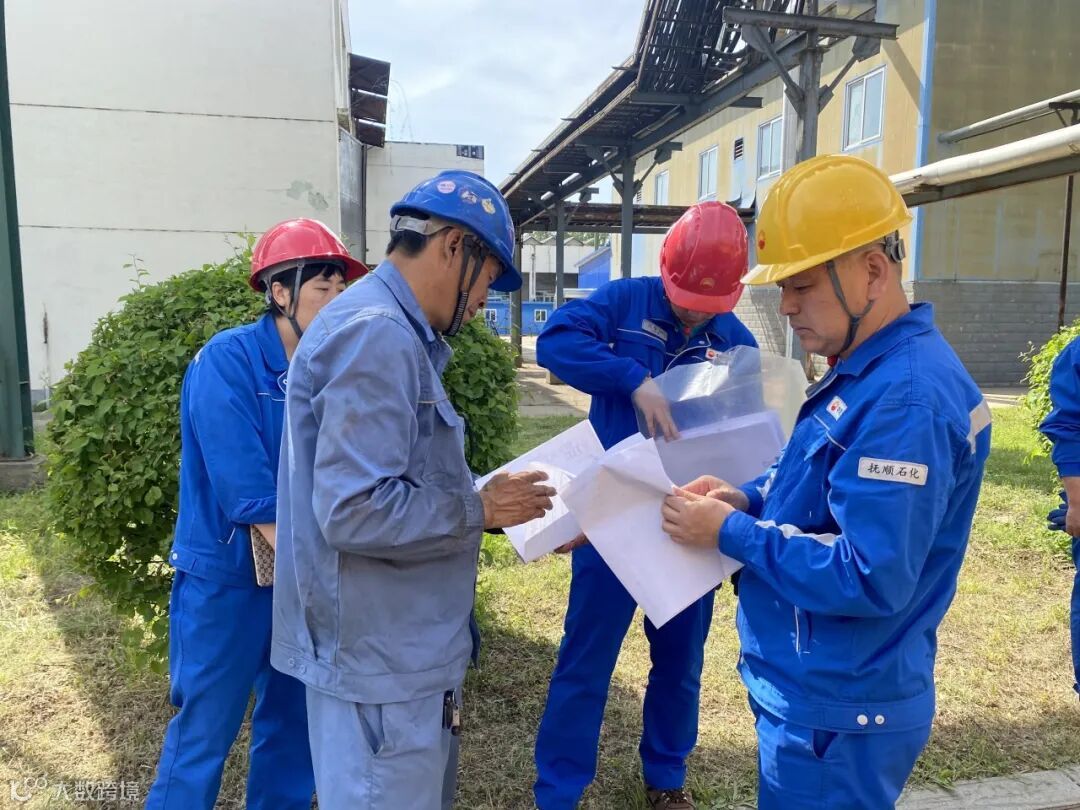

7月19日,为配合乙烯装置报废拆除工作,该装置主管领导及设备管理人员对乙烯装置资产全面准确的调查,并精确细致进行资产盘点。截止2024年6月底,乙烯车间资产总项数5256,资产原值15.6亿,资产净值2.4亿,已全部完成资产评估审批。
前期工艺准备工作逐步落实
为保证拆除过程“零事故、零伤害、零污染”,该装置严格落实能量隔离制度,对乙烯装置进行拆除前工艺处理。

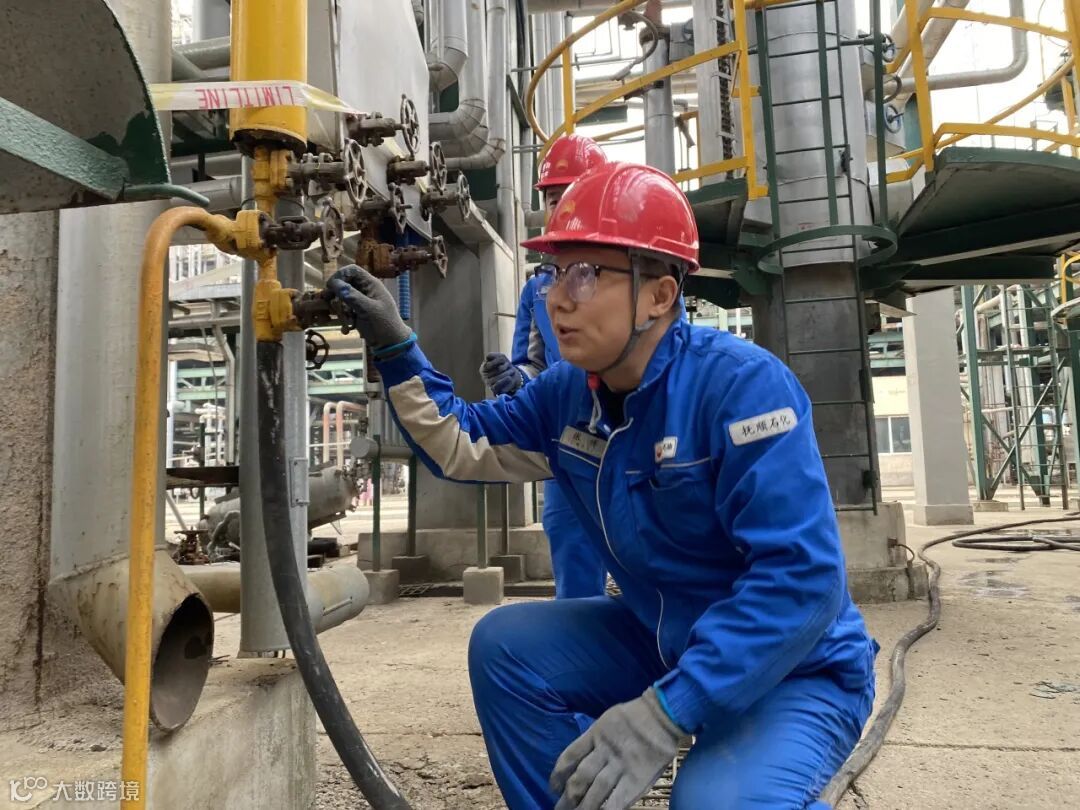

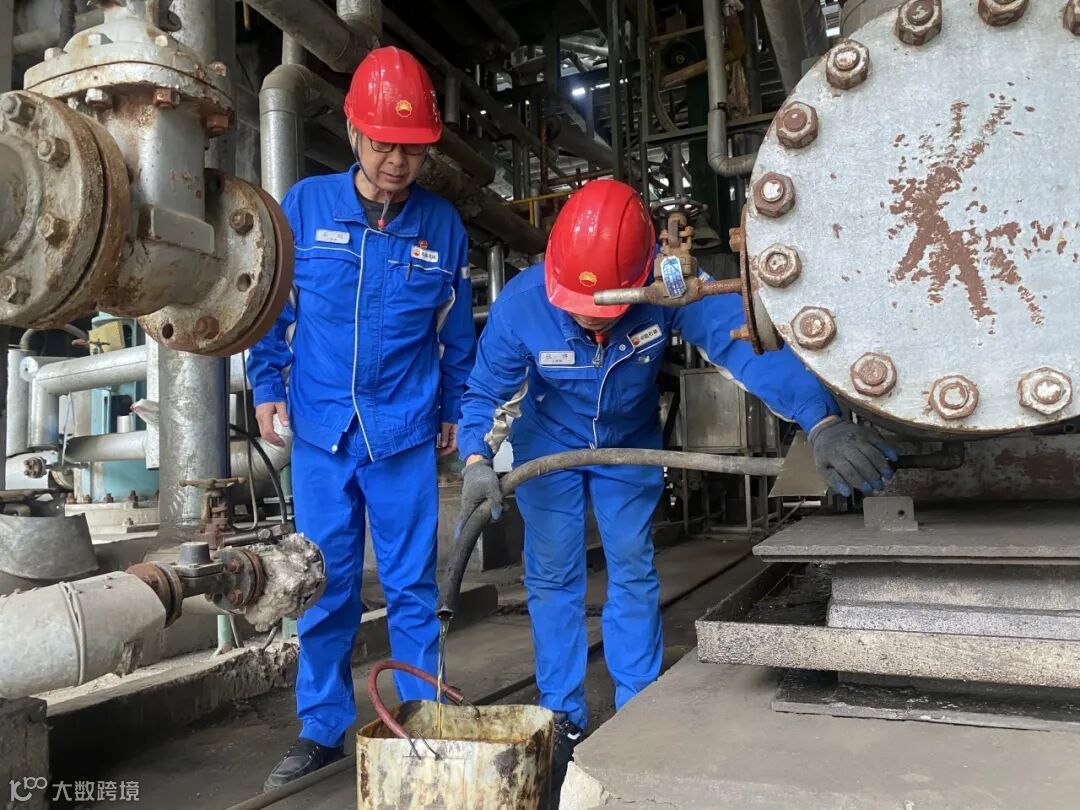

该装置组织人员对系统所有管线及与外界相邻管线进行进行摸底排查,确认是否残存物料。

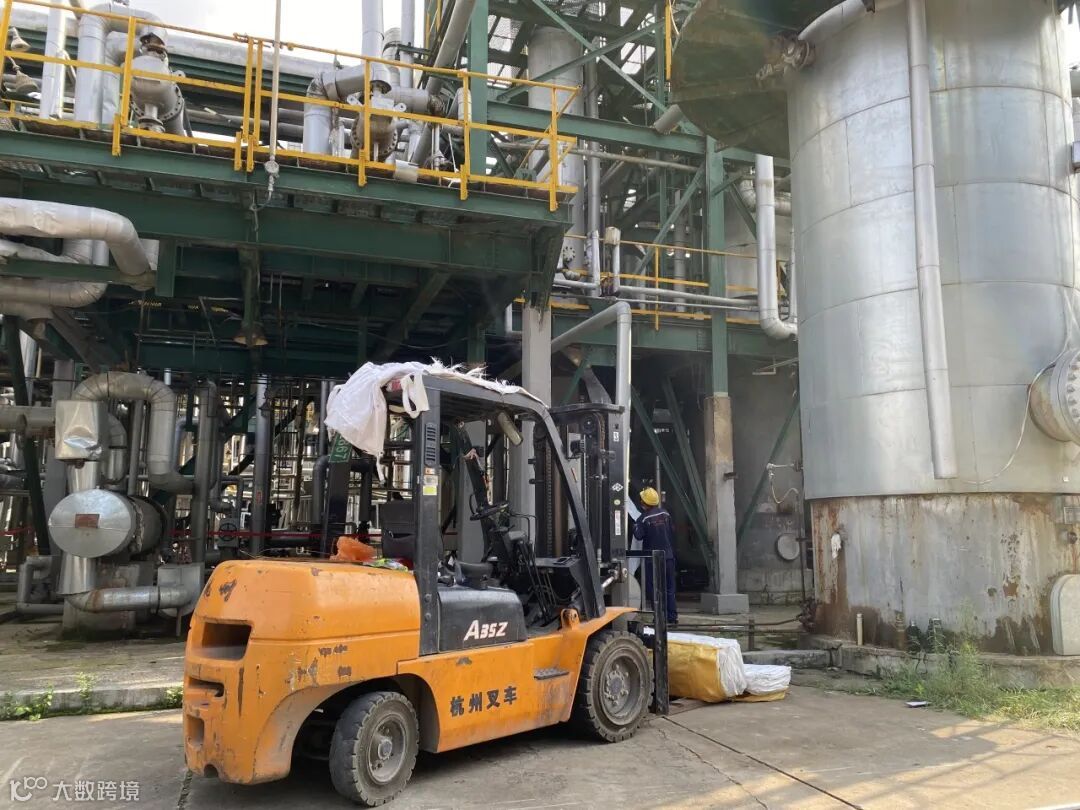

同时对全装置低点管帽拆除,系统内低点导淋打开,按系统由前至后分次排放置换,使用氮气进行吹扫。

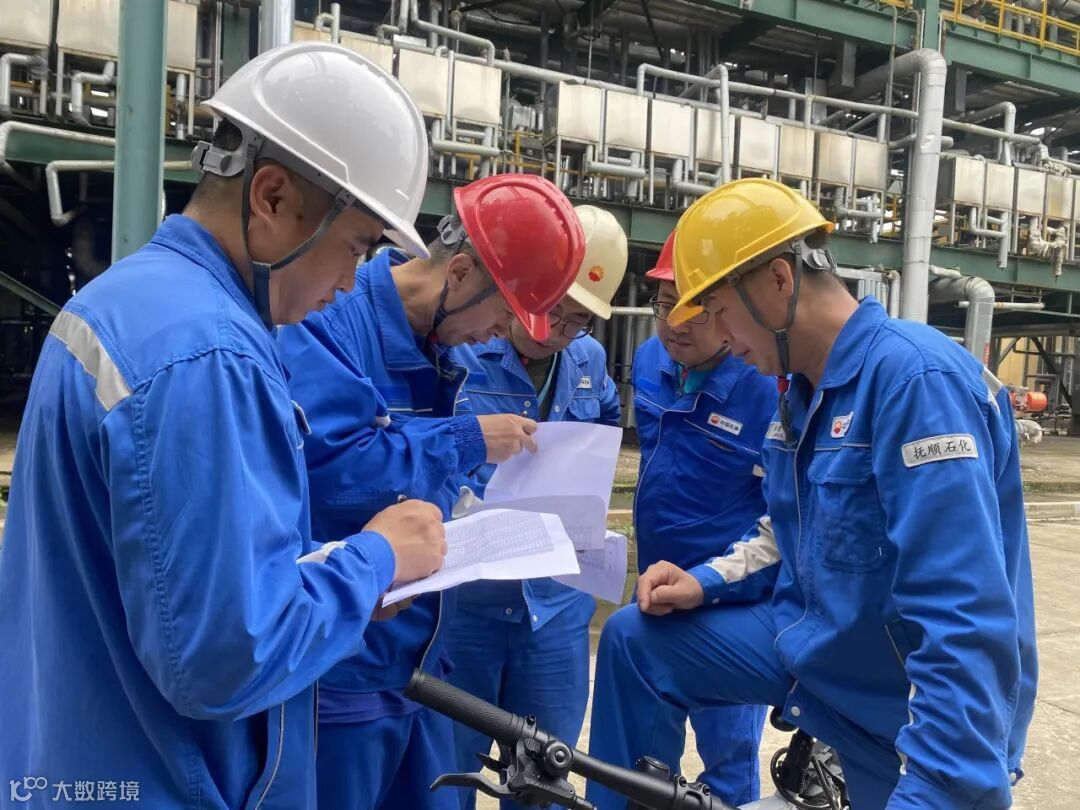

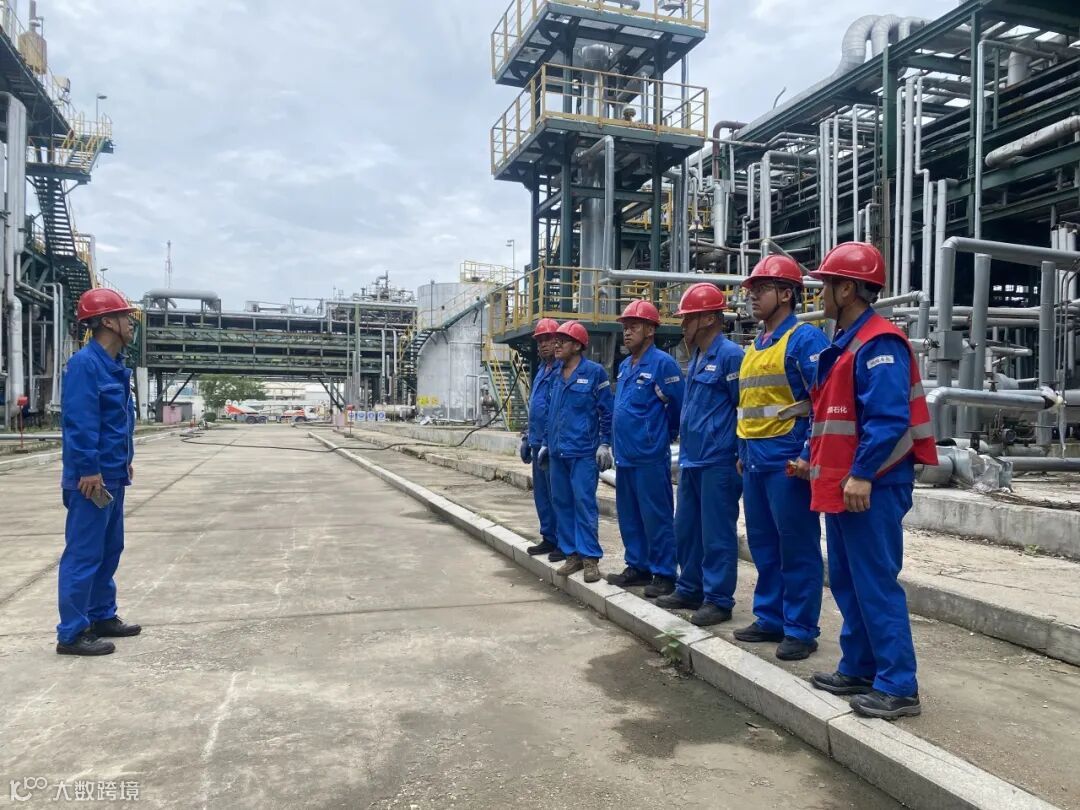

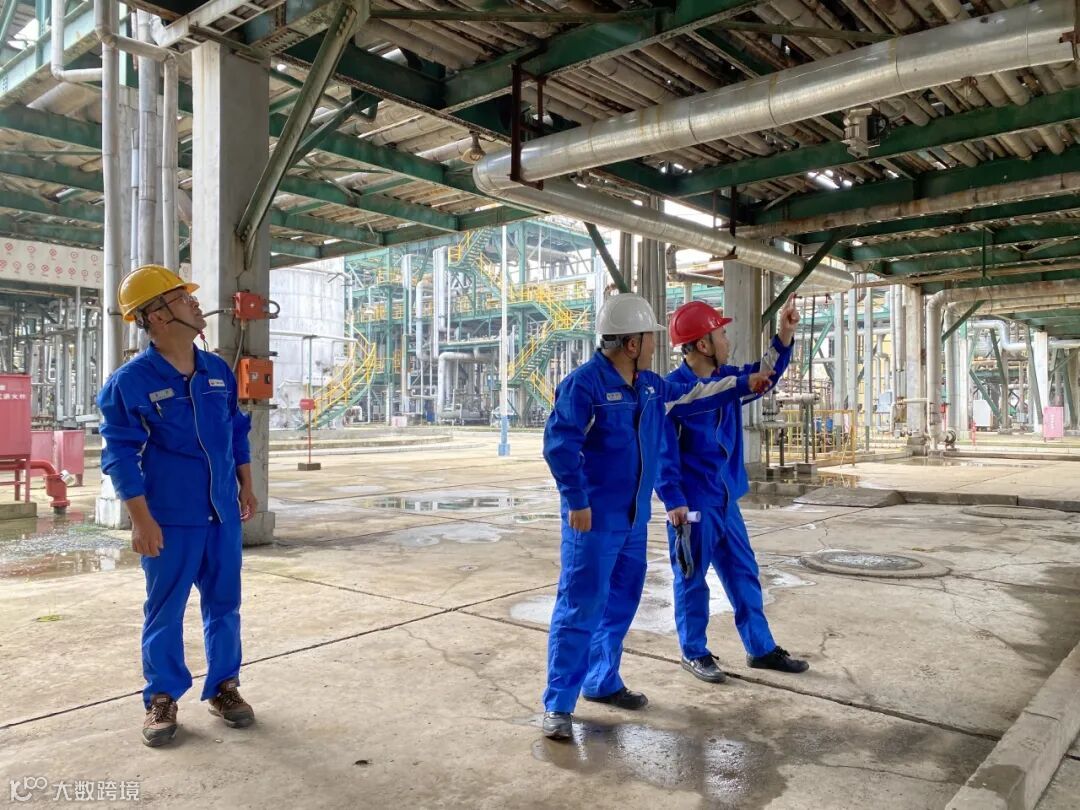

施工期间,为提高拆除工作效率,该装置每天下午5:00召开碰头会,部领导及科组负责人参与研究当天拆除现场存在的各类问题,各区负责人汇报拆除进度,确保各项作业有序开展。为保证施工进度,该装置主管领导及管理人员坚守施工一线,全面做好组织协调和安全监督检查工作,周末也加班加点,紧盯作业进度,严格危险作业预约管理。
炎炎夏日送清凉 丝丝关爱沁人心
目前,乙烯装置拆除工作处于攻坚阶段。每日,数十名施工人员顶着火辣辣的太阳,紧张有序地进行施工作业。乙烯装置党支部组建“党员突击队”,积极发挥党建引领作用,持续释放“转观念、勇创新、强管理、创一流”主题教育效能,号召党员在施工期间发扬“高严细实”优良作风,全身心投入到攻坚克难的重点工作中,用实际行动践行“勇于担当、敢于作为”。面对高温酷暑天气,该装置党支部与部党委积极沟通并得到大力支持,在装置属地设置清凉服务站,准备遮阳伞、医药箱、绿豆汤、雪糕等防暑降温物品,保障一线员工的身心健康,确保工程安全、优质、高效推进。
拆除工作高质量稳步推进

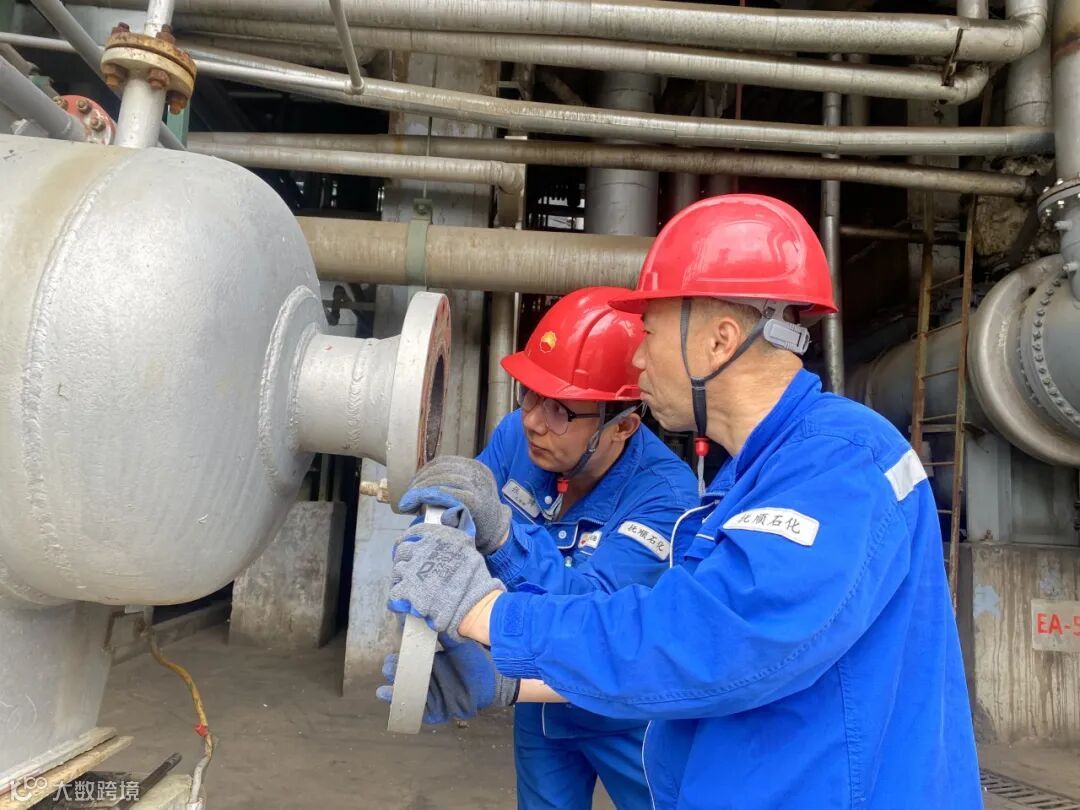

卸剂情况:

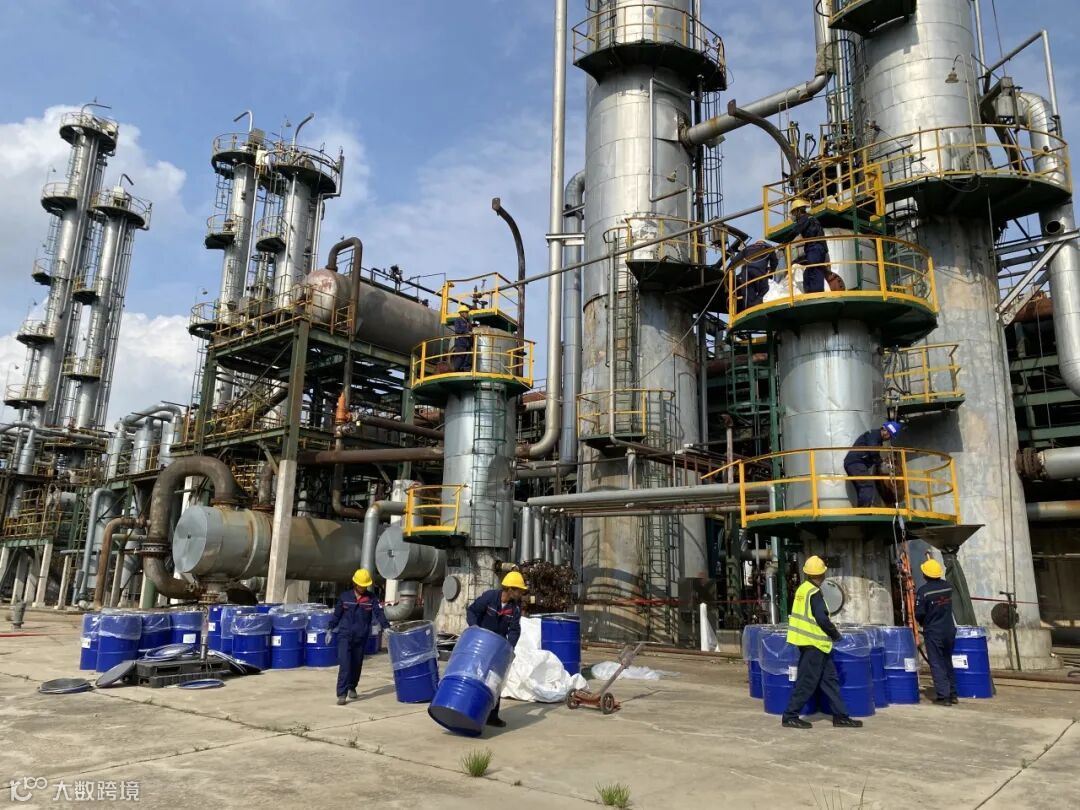

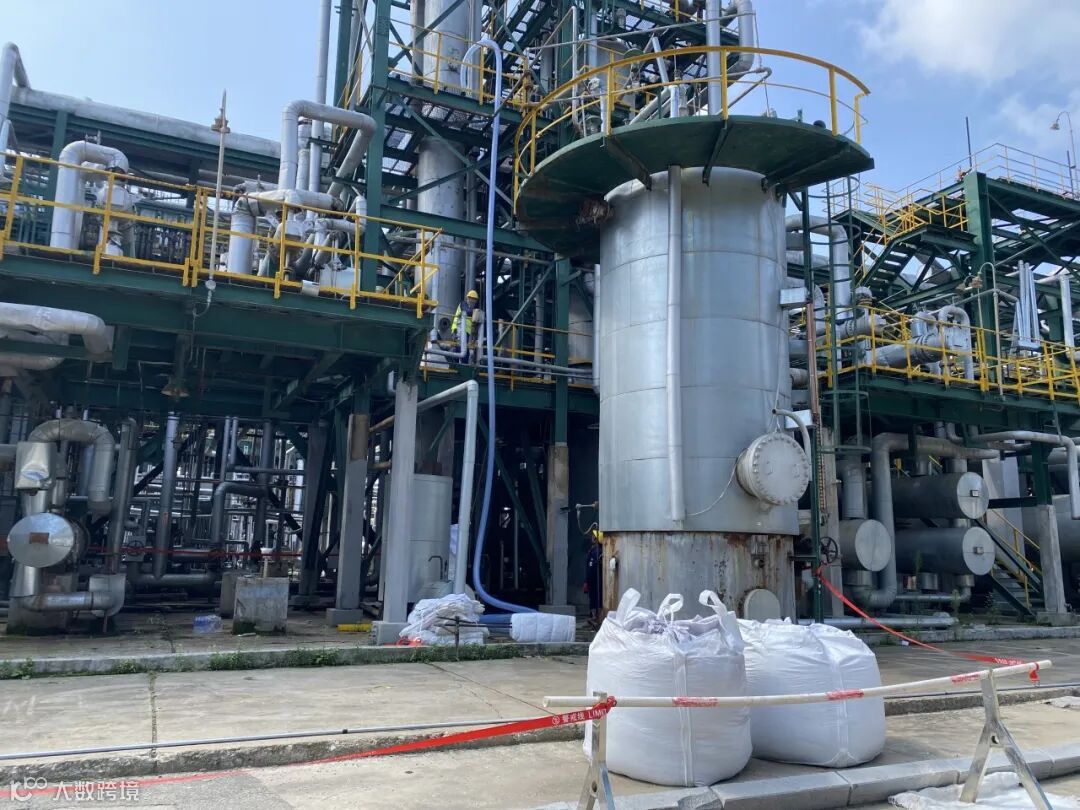

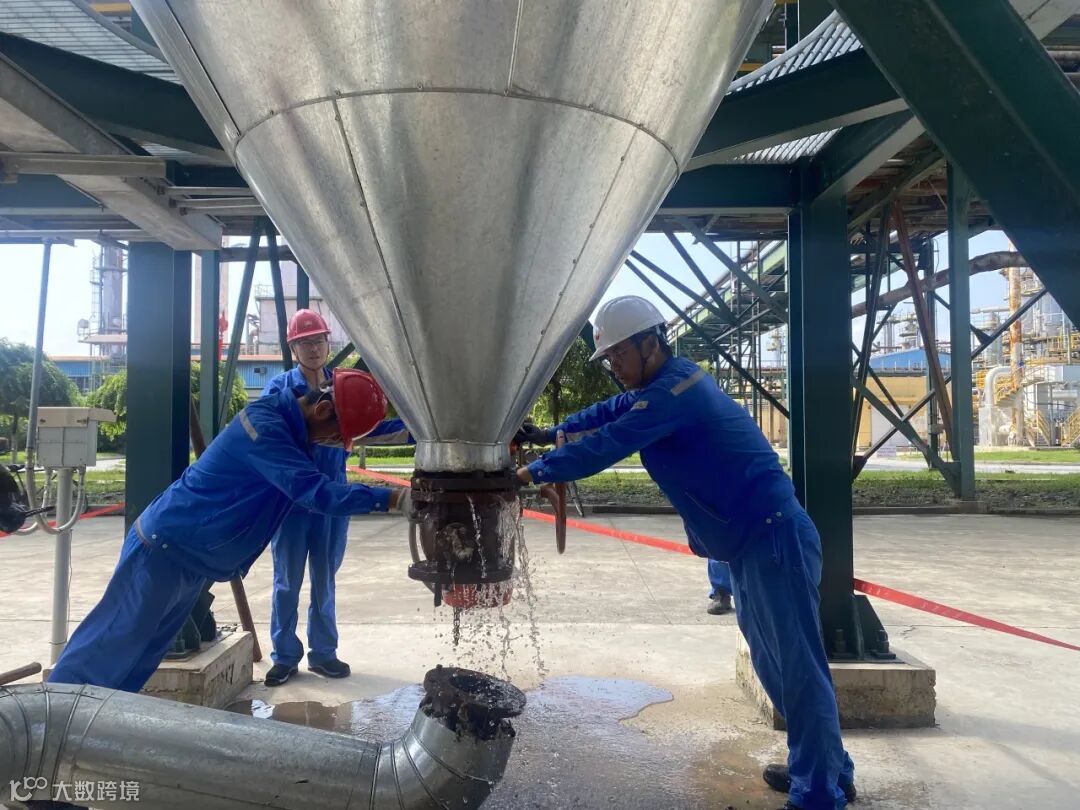

DC-101、DC-402A/B/C、DC-403A/B、DC-751、DC-752、DC-401A/B/C/D等12台反应器催化剂卸剂已完成。

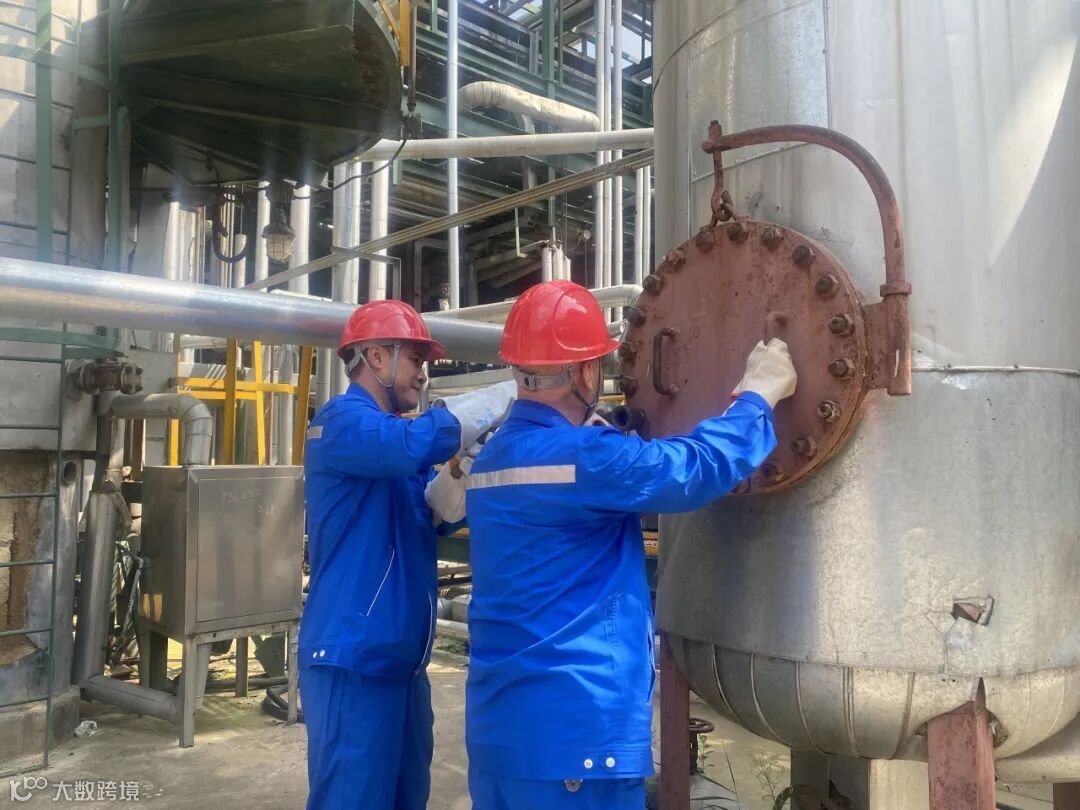

FF-201A/B、FF-301A/B、FF-402A/B、FF-401、FF-403等8干燥器干燥剂卸剂已完成。
润滑油倒空情况:
裂解炉区、急冷区、压缩区机泵润滑油和白油罐已全部倒空。
塔罐人孔亮相情况:
急冷区累计拆卸人孔16个,工程区累计拆卸人孔14个,压缩区累计拆卸人孔37个。
设备拆除情况:
8月16日,3台烧焦罐SJG-01、SJG-02、SJG-03完成清理。
8月19日烧焦罐拆除完毕
作者|李琳
责任编辑|方毅 马洪驰 王旭
平台编辑|李春江
审核|王良
免责及版权声明
1、本公众号尊重原创和知识产权,若涉及版权问题,请相关权利人联系我们,我们将立即删除侵权内容。
2、本公众号所发布的文章内容及其包含的文字、图片、音频、视频等所有元素,未经明确授权,其他媒体平台不得擅自转载或使用。如需转载或使用相关内容,请务必先与我们取得联系并获得明确授权。
3、本平台对发布、转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,本公众号不承担任何责任。
4、以上声明内容的最终解释权归本公众号所有,本声明将适用本平台所有时间发布、分享与转载文章。感谢您的理解与合作。
