导读:项目名称:成都地铁1号线三期首期工程土建施工监理标2标成都地铁1号线三期工程包括北段、支线段、南段三部分,线

项目名称:成都地铁1号线三期首期工程土建施工监理标2标

成都地铁1号线三期工程包括北段、支线段、南段三部分,线路长18.692km,全为地下线,设地下车站14座,其中换乘站8座。其中,成都地铁1号线三期首期工程线路总长12.564km,全部为地下线,共设9座车站,最大站间距1.613km,最小站间距0.681km,平均站间距1.28km。

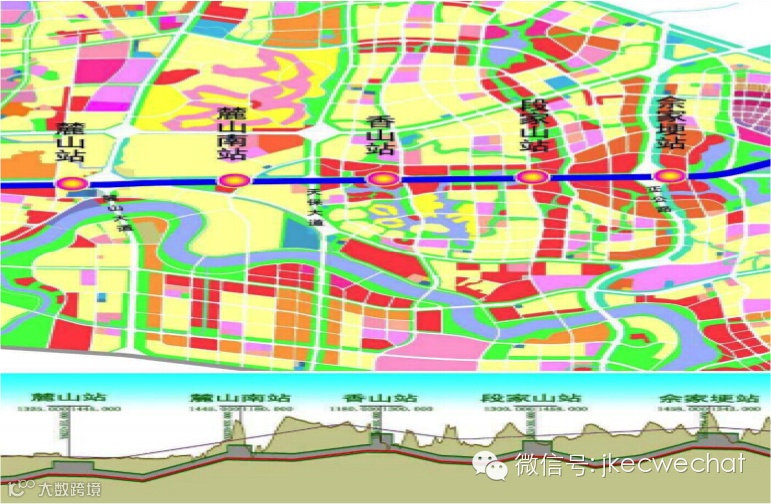

成都地铁1号线三期首期工程监理2标段包括麓山南站、香山站、段家山站、佘家埂站4个车站主体及附属工程,以及麓山站-麓山南站-香山站-段家山站-佘家埂站4个盾构区间等。


成都地铁1号线三期首期监理2标车站工程概况

车站

麓山南站

香山站

段家山站

佘家埂站

车站外包总长/总高

203.5m

13.9m

246.3m

13m

215m

15.14m

265.6m

14.98m

标准段宽

19.7m

19.7m

18.3m

19.7m

中心里程轨面埋深

16.00m

15.75m

15.68m

18.2m

车站底板埋深

17.48m

17.34m

18.54m

19.78m

出入口通道数量

3个出入口

2组风亭

4个出入口

2组风亭

4个出入口

2组风亭

3个出入口

2组风亭

车站形式/开挖形式

地下双层岛式站台

明挖顺做法

AC出入口暗挖

地下二层岛式站台

明挖顺做法

地下两层岛式车站

明挖顺做法

地下两层岛式车站

明挖顺做法

车站围护

灌注桩

Φ1200mm

Φ1200mm

采用土钉墙支护,φ8@200X200钢筋网喷120厚C20砼

一级坡土钉C25@1.5X1.5m;二级坡土钉C22@1.5X1.5m

采用土钉墙支护,φ8@200X200钢筋网喷120厚C20砼

土钉C25@1.5X1.5m

间距

2400mm

2400mm

桩的嵌入深度

7-7.5m

3.5-4m

支撑

钢支撑

混凝土支撑,水平间距9m;Φ609(2道)钢管支撑

Φ609(3道)钢管支撑

车站结构

侧墙

700mm

700mm

800mm

800mm

顶板

900mm

900m

900mm

900mm

中板

400mm

400mm

400mm

400mm

底板

900mm

900mm

1000mm

1000mm

端头井

端头井为盾构井

北侧为盾构井

两端均为盾构始发

两端盾构接收

备注

中间站

与规划中24号线通道换乘

中间站

中间站


区间工程概况

区间

麓山站-麓山南站

麓山南站-香山站

香山站-

段家山站

段家山站-佘家埂站

轨面埋深

最深

23.617m

46.89m

26.01m

26.136m

最浅

14.824m

12.262m

12.26m

10.388m

联络通道

2个联络通道

(其中1个兼泵房)

2个联络通道

1个联络通道

(兼泵房)

1个联络通道

(兼泵房)

区间长度

右线

1404.600m

1252.475m

944m

1067.4m

左线

1401.274m

1252.475m

944m

1067.4m

备注

盾构法施工

盾构法施工

明挖法+盾构法施工

盾构法施工


项目名称:苏州轨道交通3号线土建施工监理项目(首批)Ⅲ-JL01标段

苏州市轨道交通3号线为线网的东西向的骨干线,连接了高新区、姑苏区、吴中区、园区,全线45.185km,设站37座,均为地下车站,平均站间距1.242km,其中换乘站14座,与1号线、2号线、4号线和规划5号线、S1号线、6号线、7号线、8号线换乘。全线设置一段一场,其中西段设置车辆段一座,位于新区浒墅关,东段设置停车场一座,位于园区唯亭镇。

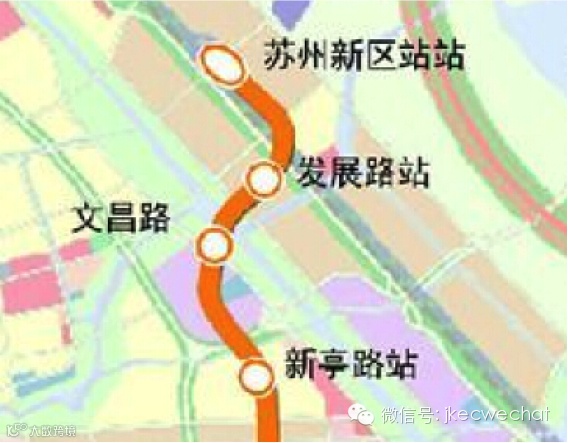

我司中标的是苏州轨道交通3号线土建施工监理项目(首批)Ⅲ-JL01标段,监理服务期为43个月。包括苏州新区站—发展路站—文昌路站(含苏州高新区有轨电车2号线文昌路站地下通道)—新亭路站车站及盾构区间(不含管片生产监理)、浒墅关车辆段±0.00以下工程、浒墅关出入段线、浒墅关车辆段±0.00以上土建施工(含市政、安装、装饰及绿化),及3号线土方运输1标段(土方运输Ⅲ-TF-01标范围:苏州新区站~沧浪新城站(不含)之间的所有区间站点,浒墅关车辆段±0.00以上及以下部分、浒墅关出入段线)施工监理服务。


责任是建筑最好的承重墙。

和建科咨询一起成长。

—————————————————————

欢迎关注建科咨询微信公众号:jkecwechat

新浪微博账号:@上海建科工程咨询

如您喜欢该篇文章请点击右上角【...】按钮分享到朋友圈。

如要投稿,请发送稿件至cuixiaodi@jkec.com.cn


【声明】内容源于网络
0
0
上海建科工程咨询有限公司
上海建科工程咨询有限公司官方订阅号
内容 1230
粉丝 0
上海建科工程咨询有限公司 上海建科工程咨询有限公司官方订阅号
总阅读1.1k
粉丝0
内容1.2k
