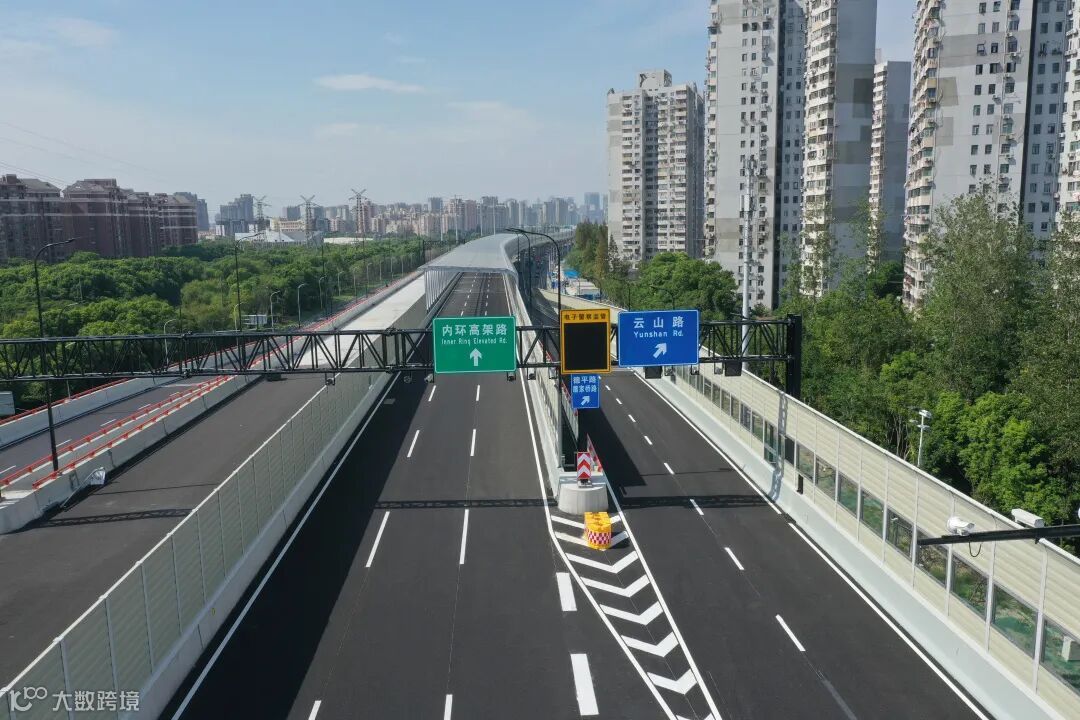

本次通车范围为杨高中路主线L线(东向西)及中环下匝道,实现了主线车辆可以连续跨越枣庄路、云山路、居家桥路三个路口,中环至内环车辆通行时间由高峰期间的20分钟压缩至3分钟,从而实现了杨高路从东往西(台儿庄路至齐河路段)约12公里的快速化通行。

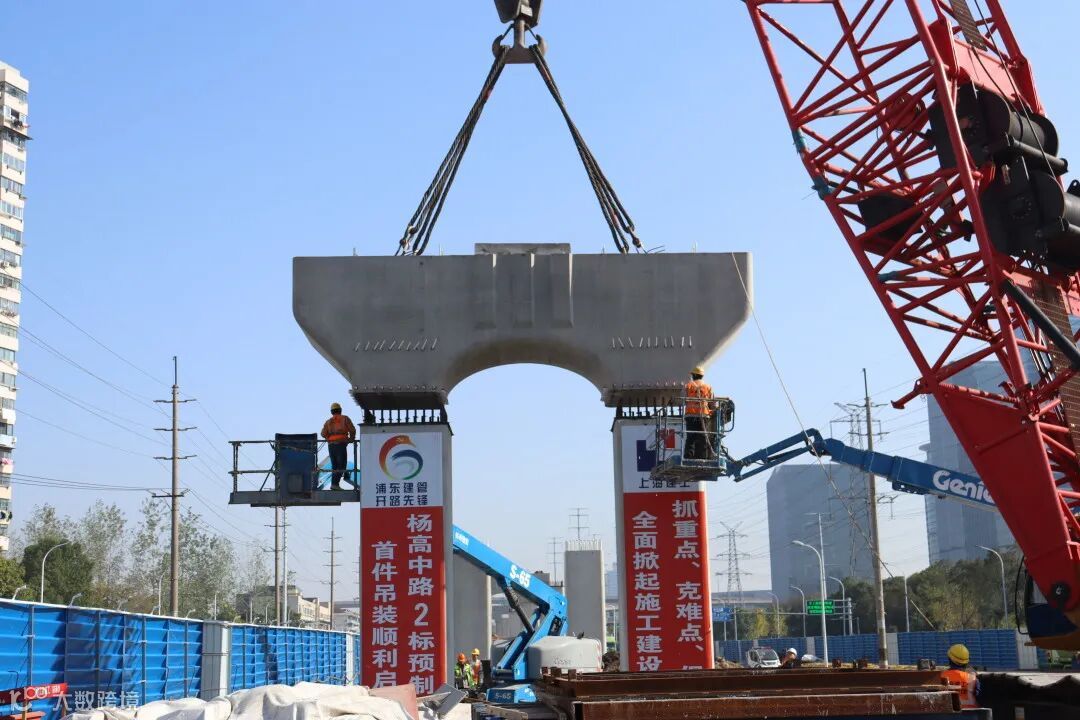

本工程全线同轨道交通9号线重叠,桥梁桩基础距地铁近、数量多,轨道交通保护要求高,通过开展免共振钢管桩施工对地铁盾构影响的试验,对盾构实施振动监测,合理安排桩基施工顺序等措施,确保了项目有效推进及地铁安全运行。面对复杂的交通组织需求及道路两侧密布的小区,项管部通过增加翻交次数,合理压缩施工空间,其中中环立交节点翻交7次,尽量做到少占绿,降低了对周边居民的影响,做到把困难留给自己,把安宁留给百姓。

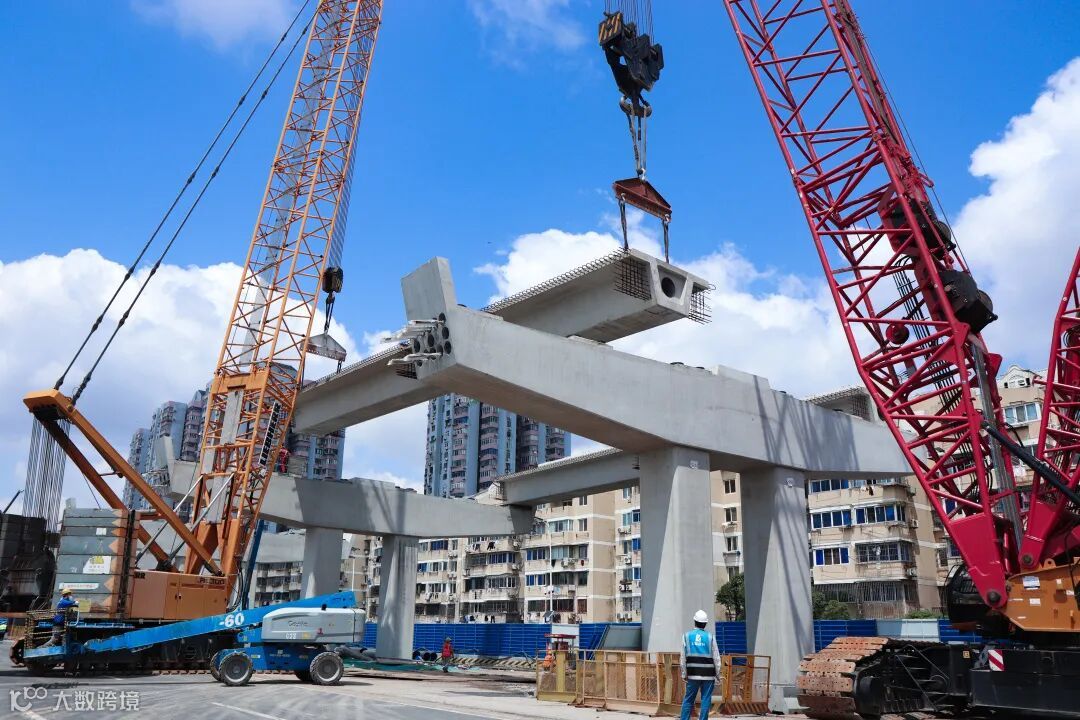

本工程处于交通繁忙路段,高峰时段车流量大,施工场地严重受限。为减少施工对交通的影响,在交警部门的指导和支持下,早晚高峰坚决不占路,多采取夜间施工方式进行桥梁吊装等占路工作。考虑到吊装时会产生较大噪音,通过禁止进行超过噪音限度的施工作业、对操作人员进行进场前教育,控制人为活动噪声、进出工地所有车辆禁止鸣号等多项措施,最大程度地降低了施工噪音对周边居民的影响,做到了工程推进和民生稳定的平衡。
本项目作为新区第一批复工复产的市重大工程,率先于5月20日实现全面复工复产。为减少疫情期间停工对施工节点的影响,公司领导亲自挂帅指挥,杨高路项管部党员干部冲锋在前、攻坚克难、精心筹划、倒排节点、挂图作战,做到工程建设与防疫工作两手抓、两不误。面对今年夏季长时间的极端连续高温天气,在将工人的人身安全放在首位的前提下,合理组织施工力量,妥善安排施工时间,8月底即完成全线高架桥梁结构贯通,全力挽回了受疫情耽误的工期。
项目参建人员以建管公司“三特”精神为核心,深刻践行 “人民城市人民建,人民城市为人民”重要理念;以立功竞赛为抓手,全力跑出复工达产“加速度”;以智慧平台为载体,推动安全文明工地建设上台阶;以党建联建为平台,进一步发扬“建一流工程、出一流思想、育一流人才”的重大工程建设宗旨。
////////////////////////////////////
供稿:市政项目管理二部 陈雅楠
