项目进行时 | 融创安徽在建项目进度月刊(4.1-4.29)

项目进行时 | 融创安徽在建项目进度月刊(4.1-4.29) 融创安徽
2023-04-28
1
导读:质造美好家园。


篇首语


工程师的桌面上布满了一张又一张的图纸,半成品的精装房内工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。


在新启的《项目进行时》栏目中,我们将带大家走进融创在安徽的各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。



LOADING···


4月进度

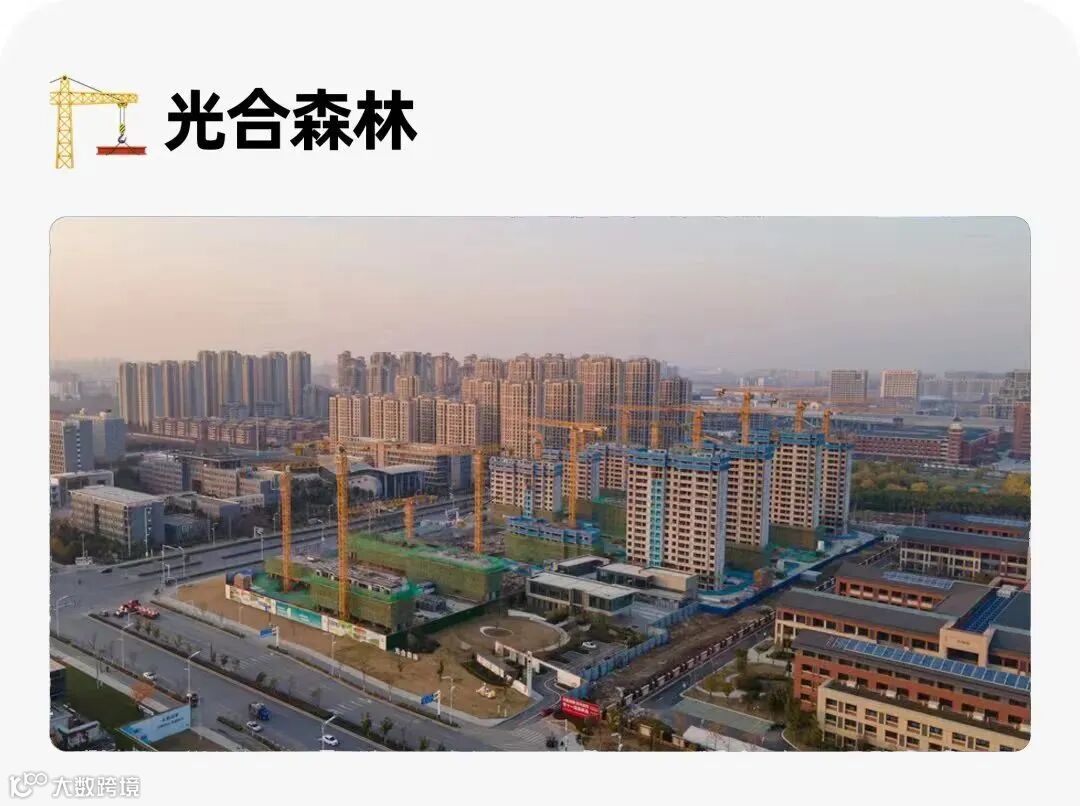

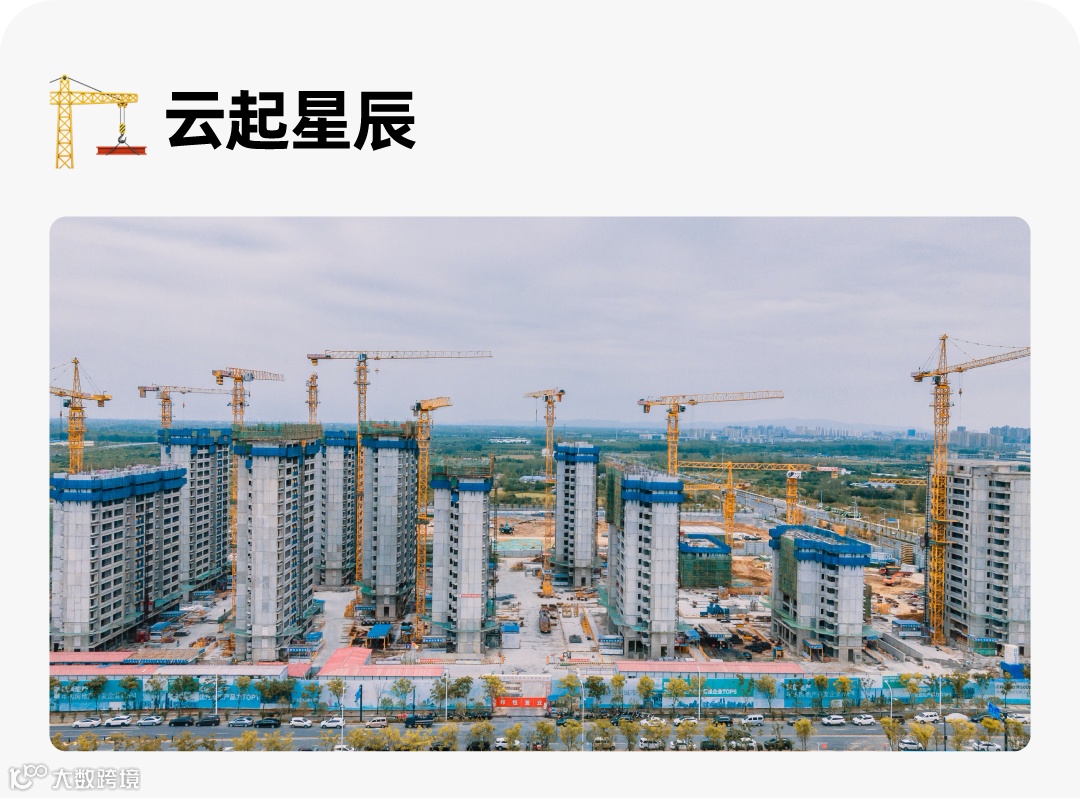

1、主体:1#7#内墙粉刷完成100%;8#11#内墙粉刷完成40%,窗框安装完成,固玻安装80%,PC外墙拼缝打胶完成,涂料施工完成80%;3#水电开槽完成80%,屋面防水完成,5#9#十八层结构封顶,屋面花架结构完成;2#十五层结构施工,6#十四层结构施工;10#十五层结构施工,16#十五层结构施工,17#十五层结构封顶,15#十二层结构施工,18#十一层结构施工,12#七层结构施工;

2、二次结构:3#5#9#砌体施工至16层,2#6#10#16#17#八层砌体施工;

3、地下室:地库全部封顶,顶板防水施工完成。



4月进度

融院A地块4月26日归心交付

融院C地块:

36-39号楼外架拆除完毕,地坪施工完成,施工电梯安装完成(待验收)精装及涂保施工中;

40-41号楼内外粉完成,外墙保温施工完成80%;

42号楼外墙保温完成,外架拆除完成;

43号楼外墙保温完成,外架拆除完成,地坪施工完成。


4月进度

总包单位:一批次(1#、5#、6#、7#、11#、13#、17#、23#、19#、20#、25#、29#楼)土建及窗框、外墙保温完成,外架拆除完成,外墙涂料、窗扇完成50%,;二批次(12#、15#、16#、22#、27#、8#、11#、13#、28#楼)土建完成,窗框完成,外墙保温完成,金属屋面完成,外架拆除完成90%,;三批次(31#、32#、33#、21#楼)土建完成,外墙保温完成90%,金属屋面完成;四批次(2#、3#、9#、10#、30#、26#)土建完成,保温完成60%;


精装单位:

一标段:交付样板评审完成;水电开槽完成18栋楼,电气及给水配管完成18栋楼,排水只管完成18栋楼,门套基层施工完成18栋楼,地暖保护层完成14栋楼,粉刷石膏冲筋完成18栋楼,粉刷石膏完成17栋,吊顶龙骨完成17栋楼,吊顶封板完成4栋,瓷砖铺贴完成2栋;

二标段:交付样板吊顶封板完成,瓷砖粘贴完成100%;二标段大区楼栋共计11栋楼,工作面查验完成11栋楼,放线完成11栋楼,水电开槽完成11栋楼,电气及给水配管完成10栋楼,排水只管完成9栋楼,门套基层施工完成11栋楼,地暖保护层完成9栋楼,粉刷石膏冲筋完成10栋楼,墙面粉刷石膏完成9栋,吊顶龙骨完成8栋楼,顶面封板完成1栋楼,客餐厅地面瓷砖完成8层;

景观单位:东侧围墙结构完成,东南角雨污水完成50%;

消防单位:单体工程量完成50%,地库工程量30%;

地下车库:地库结构全部封顶完成,防水及保护层施工完成,地下室砌体施工完成,地库顶板回土完成30%。


4月进度

一标段:

5#楼外立面完成40%,内装中

6#楼外立面完成,内装中

7#楼外立面完成,内装中

8#楼外立面完成60%,内装中

12#楼外立面完成40%,内装中

3#楼外架拆除完成,内装中

13#楼外立面完成,内装中

15#楼外立面完成,内装中

16#楼外立面完成70%,内装中

21#楼外立面完成40%,内装中

22#楼外立面完成90%,内装中

23#楼外立面完成,内装中

25#楼外立面完成70%,内装中

1#楼封顶,砌筑完成,外粉结束,外架拆除中

2#楼封顶,砌筑完成,外粉结束,外架拆除完成

9#楼封顶,砌筑完成,外粉结束,外架拆除中

10#楼封顶,砌筑完成,外粉结束,外架拆除中

11#楼封顶,砌筑完成,外粉结束,外架拆除中

17#楼封顶,砌筑完成,外粉结束,外架拆除中

19#楼封顶,砌筑完成,外粉结束,外架拆除中

20#楼封顶,砌筑完成,外粉结束,外架拆除中


二标段:

26#楼封顶,砌筑完成,外粉施工

27#楼封顶,砌筑完成,防水施工

28#楼封顶,砌筑收尾

29#楼封顶,砌筑完成,外墙基层处理

30#楼封顶,砌筑完成,

31#楼封顶,砌筑完成,外墙基层处理

32#楼封顶,砌筑完成,外粉施工

33#楼封顶,砌筑完成

35#楼封顶,砌筑完成,外墙挂网

36#楼封顶,砌筑完成,外粉施工

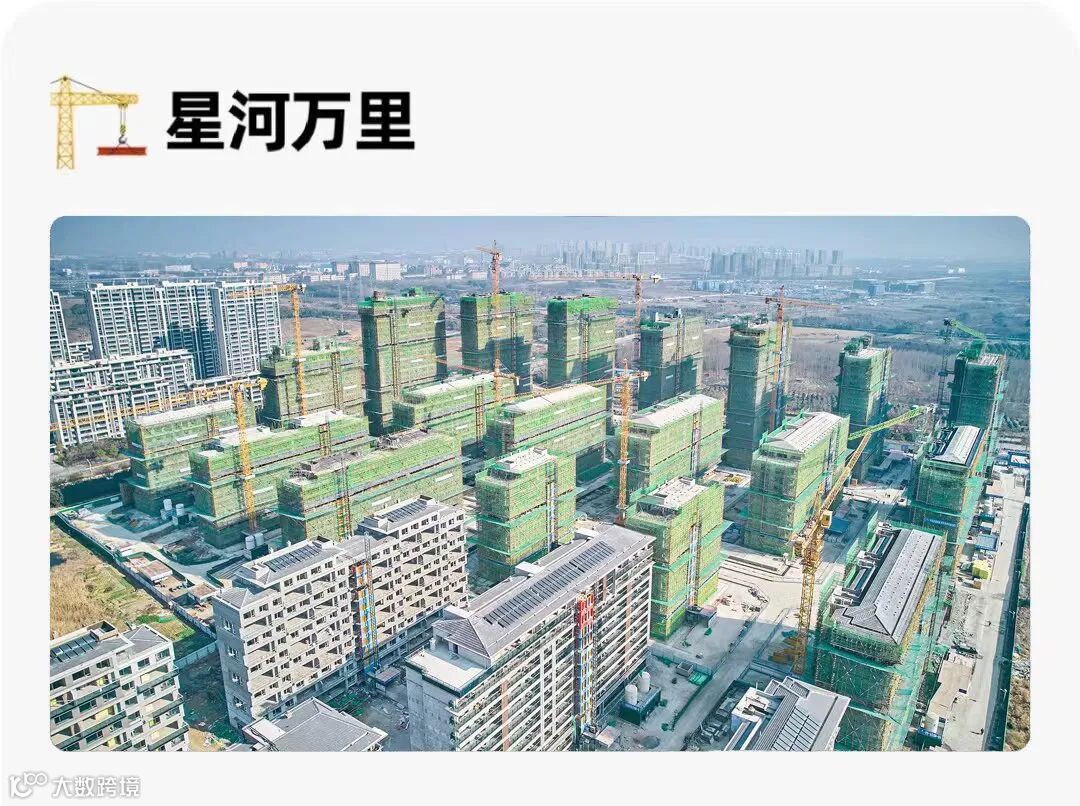

4月进度

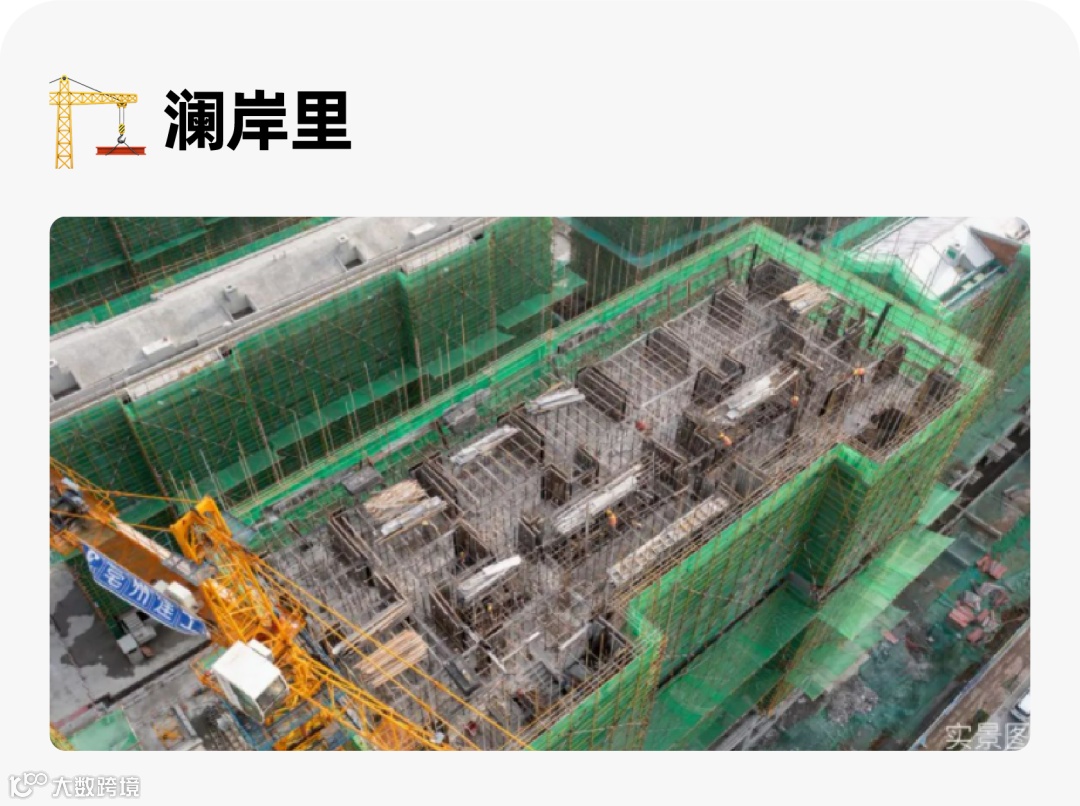

一、土建:1、主体结构:大区已经全部封顶,地库已全部封闭;2、二次结构:洋房首开区域结构验收完成,1#楼施工至17层;2#楼施工至17层;3#楼施工至17层;商业S1/S2/S2-1/S3墙体砌筑完成;11#、13#楼地下室后浇带浇筑完成;P1配电房及S3-1商业内墙抹灰已完成;

二、外立面:5#6#7#8#10#12#号楼门窗外框内扇安装结束;1#2#3#号楼1-顶层外框安装结束;1#2#3#号楼1-10层固定玻璃安装结束;13#15#外框安装结束;7#楼吊篮部位及一楼四周涂料完成;

三、精装修:首开区吊顶封板完成90%、一遍腻子完成90%、湿作业完成45%;二开区目前仅移交1、2、3#楼的10-4层,移交内的排水支管安装完成95%、粉刷石膏完成80%、厨卫包管完成80%、厨卫抹灰完成45%。其余楼层急需抓紧按计划移交;

四、机电:首开区电梯已移交精装使用,13#楼安装完成,9#楼完成80%;首开区室内给排水管敷设完成已保压移交精装;首开区消防水立管已完成;弱电穿线完;空调新风首开区已安装完成;燃气立管及给水立管首开区已完成;

五、室外管网:首开区除5#10#楼庭院管道已完工;人防区域已回土区域庭院管网施工完成95%;景观已硬化首开区楼路面,开始北侧围墙基础开挖及垫层浇筑;洋房组团的树苗大面积施工;

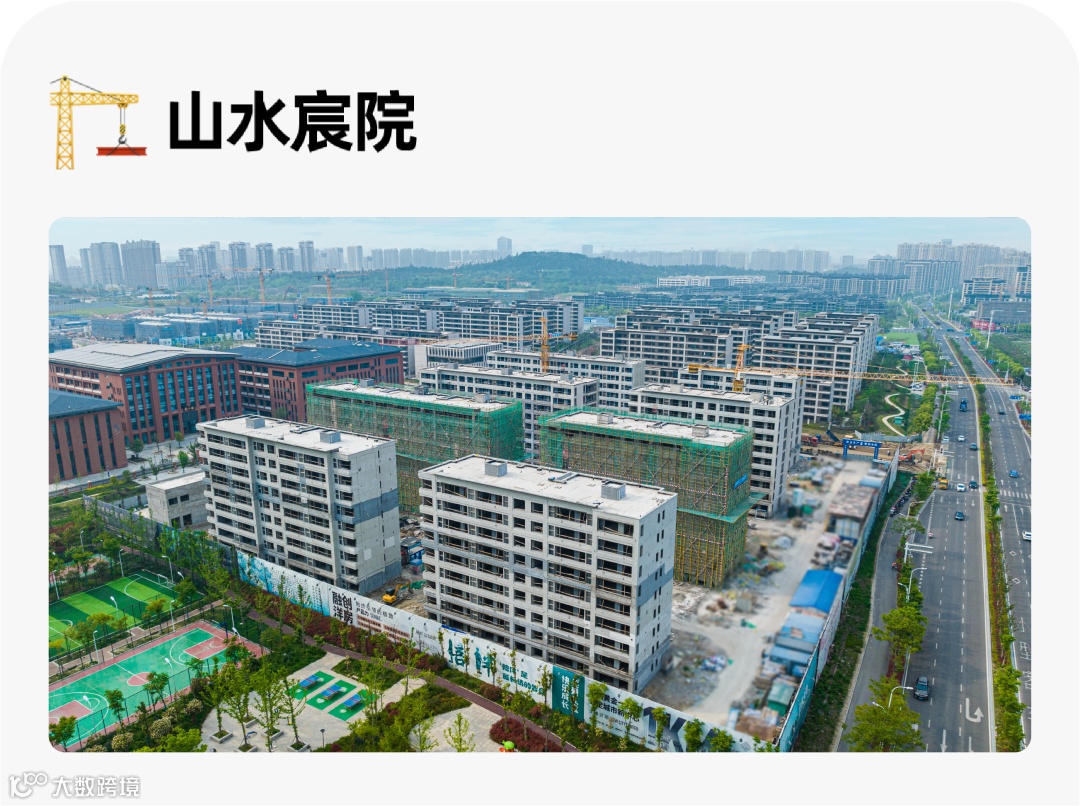

4月进度

1#楼主体结构完成、外窗完成、地坪完成、内粉完成、精装吊顶封板完成、户内防水完成、户内穿线完成、户内腻子施工中;

2#楼主体结构完成、地坪完成、外窗完成、内粉完成、精装吊顶封板施工中、户内穿线完成、户内腻子施工中;

3#楼主体结构完成、地坪完成、外窗完成,内粉完成,精装放线完成,吊顶施工中、户内穿线完成;

5#楼主体结构完成、地坪完成、外窗完成、内粉完成、外立面施工中,精装吊顶施工中、户内穿线完成、户内防水施工中、户内墙面腻子施工中、墙地砖铺贴施工中;

6#楼主体结构完成、地坪完成、外窗完成、内粉完成、精装吊顶封板完成,户内防水完成、户内穿线完成、户内腻子施工中、墙地砖铺贴施工中;

7#楼主体结构完成、地坪完成、外窗固定玻璃施工中、内粉完成,户内穿线完成,精装修施工中;

8#楼主体结构完成、地坪完成、外窗固玻完成,内粉完成,外立面施工中;精装吊顶施工中、户内穿线完成、户内防水施工中、户内墙面腻子施工中;

9#楼主体结构完成、外窗框完成、内粉完成、地坪完成,精装施工中;

10#楼主体结构完成、外窗框完成、内粉完成、屋面完成,地坪施工中;

11#楼主体结构完成、砌体13层完成、屋顶构架施工中;

12#楼主体结构完成、砌体完成、外窗框完成、固玻完成、内粉施工中;

15#楼18层结构施工中、砌体12层完成;

16#楼主体结构完成、外窗完成、内粉完成、地坪施工中、外立面施工中,精装吊顶施工中、户内穿线完成、户内防水施工中、户内墙面腻子施工中;

17#楼14层结构施工中、砌体6层完成;

幼儿园主体结构完成、屋面构架完成,砌体施工中。

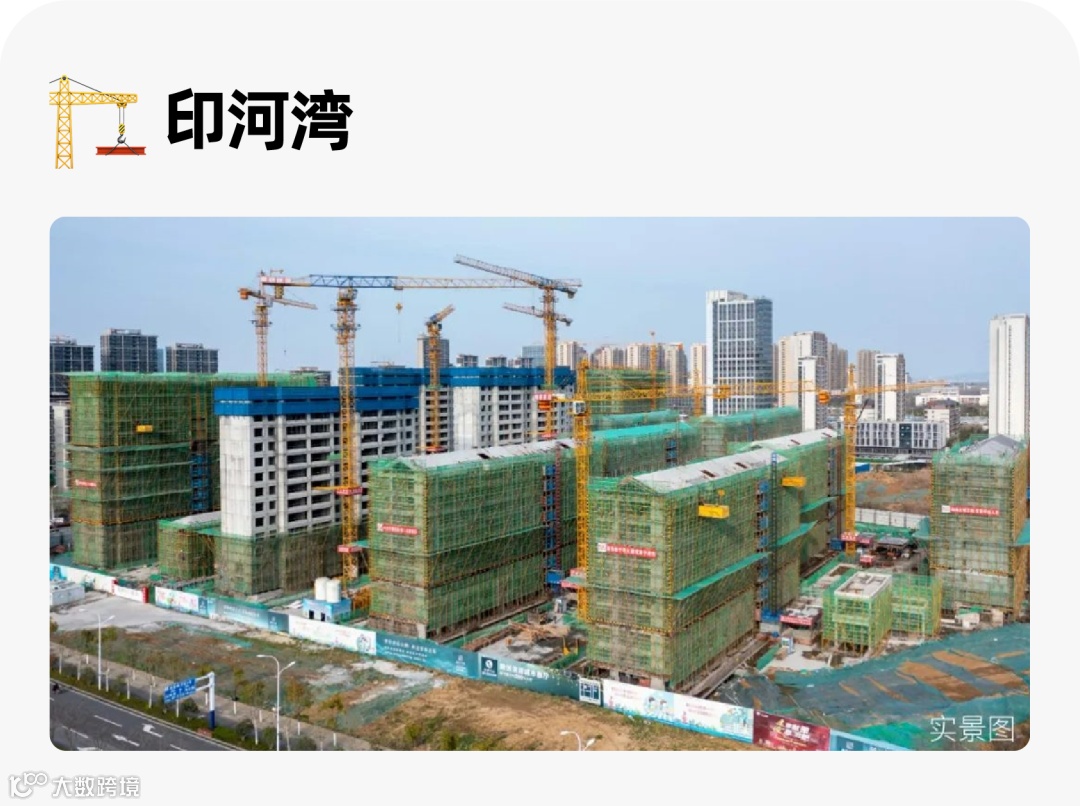

4月进度

(北区)一标段:

G1#楼地坪完成,外墙涂料完成30%,窗扇安装完成,塔吊拆除完成;

G2#楼地坪完成,外墙涂料完成95%,窗扇安装完成,塔吊及人货梯安装完成;

G6#楼地坪完成,外墙涂料完成35%,阳台推拉门框安装完成;

G12#楼地坪完成,外墙涂料完成20%;

G19#楼地坪完成,外墙涂料完成15%;

Y7#Y11#Y13#楼公区墙地砖铺贴完成,Y18#楼4-11层地砖完成;

洋房区物料提升机拆除完成,电梯安装完成;

土方回填完成65%。


(北区)二标段:

G3#G28#楼内墙粉刷完成,外架拆除完成,地坪完成,外涂完成20%;

G5#G10#G17#G23#楼内墙粉刷完成,外架完成,外涂吊篮安装;

Y8#Y9#Y15#Y16#Y21#Y22#Y26#Y27#楼内墙粉刷完成,地坪完成,窗框和固定玻璃安装完成,楼梯粉刷完成,外涂完成;

Y29#楼主体结构验收完成,外墙抹灰完成。


(南区)一标段:

土方开挖完成80%,东侧支护桩施工完成。


4月进度

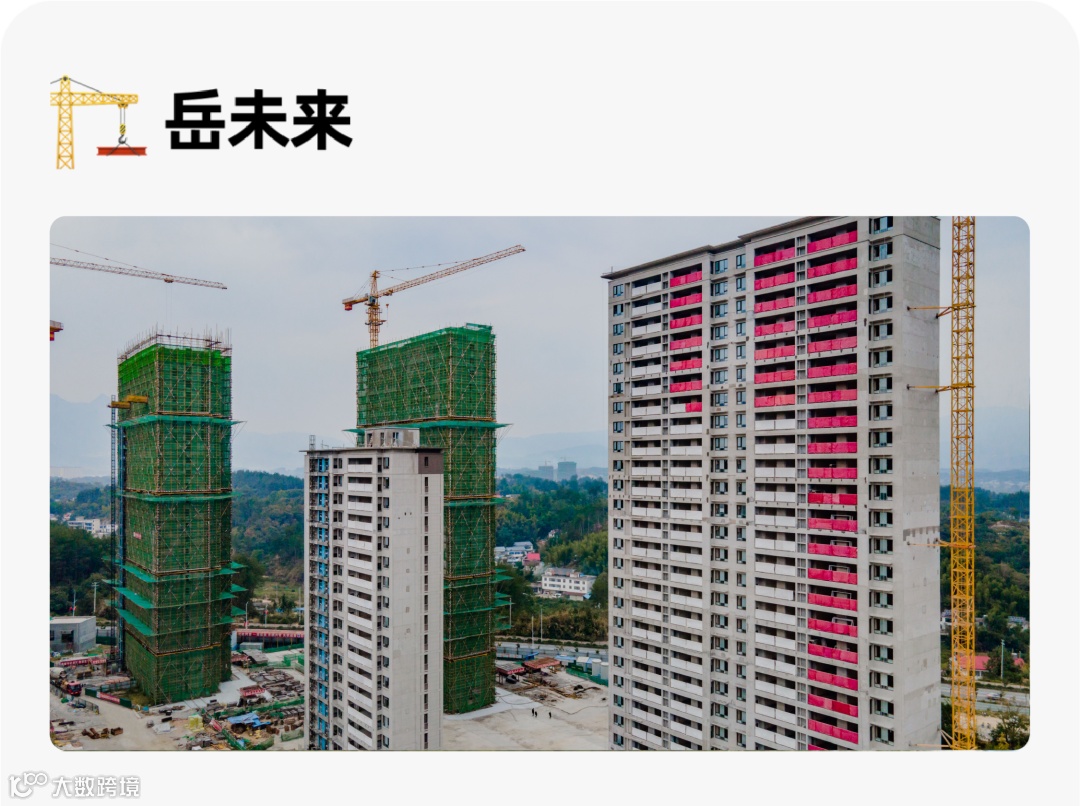

G1#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙PC打胶,外墙EPS线条安装及腻子施工;G2#楼主体结构完成,窗扇安装50%,屋面做法施工完成,土建界面已全部移交精装,外墙涂料完成40%;G3#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙PC打胶,外墙EPS线条安装及腻子施工;G6#楼主体结构完成,窗扇安装20%,屋面防水施工,16-27层清理移交精装;G8#楼主体结构完成,固玻、窗扇安装完成,外架拆除完成,屋面做法施工完成,外墙PC打胶,外墙EPS线条安装及腻子施工;8栋洋房外墙涂料完成,洋房干挂石材全部完成,小高层立面铝板完成60%,自持立面龙骨完成70%;01、02地块地下车库结构完成,01、02地块地库顶板回填完成,砌筑完成,顶棚喷灰完成,墙面批白50%,地坪准备浇筑中,配电房(局管、自管)土建施工完成。


1、洋房Y1~Y9标准层室内墙地砖完成,一遍面漆完成,灯具及面板安装完成,户内门及橱柜安装完成,台面安装完成;下跃墙地砖完成,二遍腻子完成,一遍面漆完成40%,吊顶完成;标准层公区贴砖及吊顶完成;首层及负一层吊顶及贴砖完成40%;

2、小高层G1、G3、G7、G8室内墙地砖完成,一遍面漆完成,户内门安装完成,橱柜柜体安装完成,台面安装完成80%,灯具面板安装完成;标准层公区贴砖及吊顶完成;

3、自持厨卫间包管完成90%,室内地坪浇筑完成,户内龙骨安装完成30%,防水完成30%,厨卫间开始贴砖;

景观:

围墙结构完成80%,门头廊架采光井等构筑物钢结构完成80%,登高面环道硬化完成90%,乔木栽植完成80%,灌木栽植完成30%,园区地面PC砖铺贴完成20%。

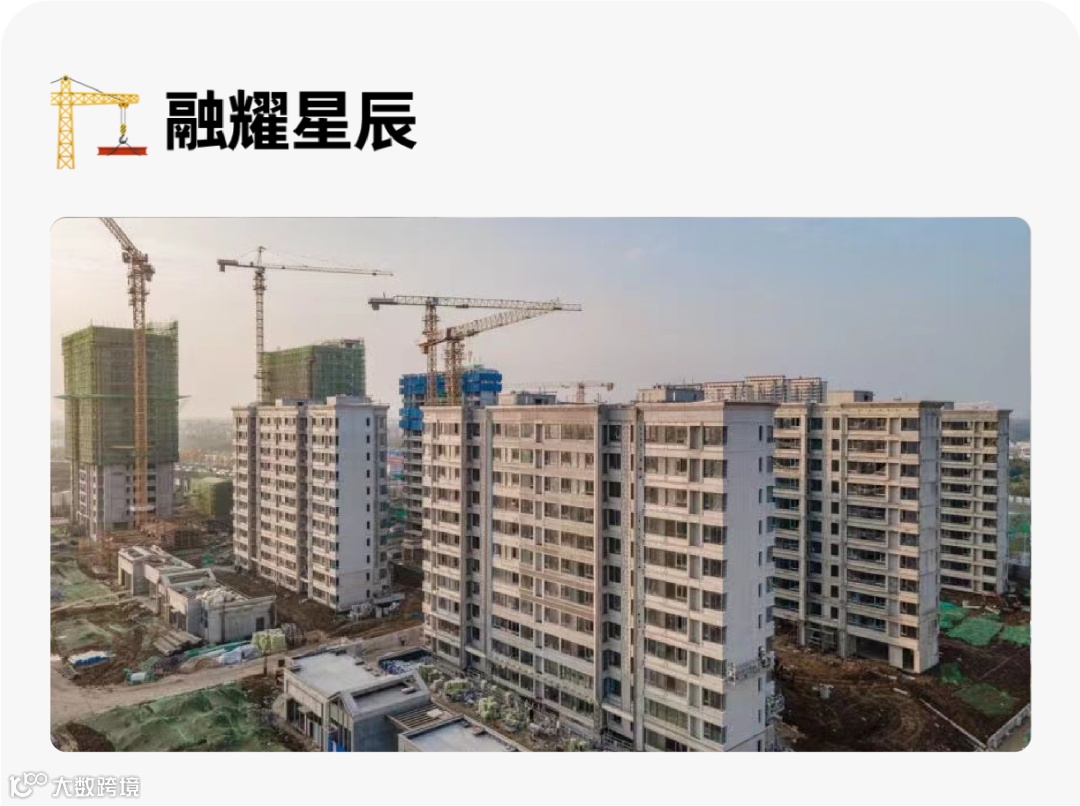

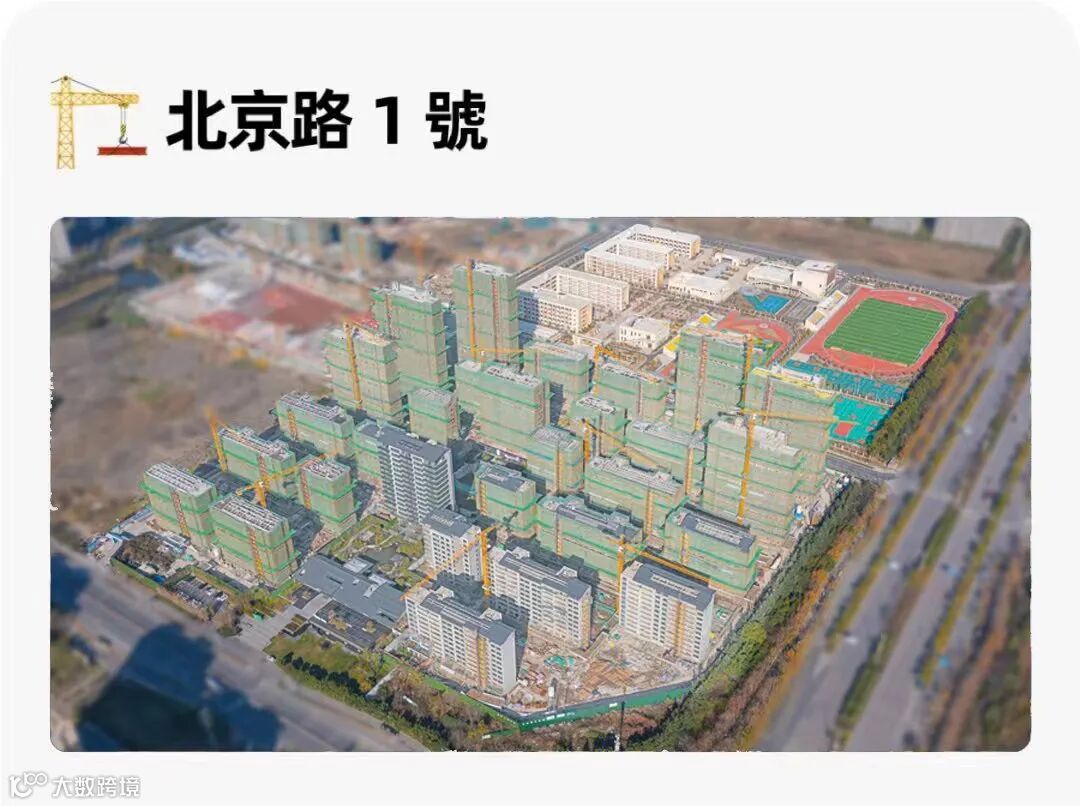

4月进度

1、总包:

高层:21/22#楼室内地坪浇筑完成;13/18#楼一层墙体砌筑完成,粉刷全部完成;13#楼塔吊拆除完成,13/18#楼施工电梯拆除完成;

洋房:主体已全部移交装修单位,目前配合楼梯间、采光井等收尾工作;

地下室:机电、消防综合管线完成98%,生活泵方,消防泵房,自管配电房设备安装完成;

2、室内装修:

一标装修(11/15/16/19/20/12/17、21/22):

洋房:室内吊顶及墙面腻子打磨完成,2层以上室内及公区瓷砖铺贴完成、1层下跃贴砖完成80%;高层:21/22门套基层完成、21#22#楼地坪浇筑完成、龙骨基层完成90%、第一遍腻子完成;

二标装修(1/2/7/8/9/10/3/5/6、13/18):

洋房:室内吊顶及墙面腻子打磨完成,2层以上室内及公区瓷砖铺贴完成、1层下跃贴砖完成90%;高层:13/18#门套基层完成、地坪浇筑完成、龙骨基层完成30%

3、门窗、幕墙:

洋房外立面窗框安装完成,窗扇及玻璃整体完成95%;高层21/22号楼框安装完成、玻璃安装完成50%;13、18#楼窗框安装完成60%;洋房及高层外墙钢架完成90%,石材完成70%;

4、外墙涂保:洋房:2层以上完成95%;高层:21/22#楼油漆完成60%;13/18#楼2-3层保温完成;

5、室外景观:土方整体回填完成95%;室外综合管线完成85%;围墙结构部分完成85%,消防道路硬化完成90%,乔木栽植完成30%;

6、电力:自管配电房出线电缆放线完成。

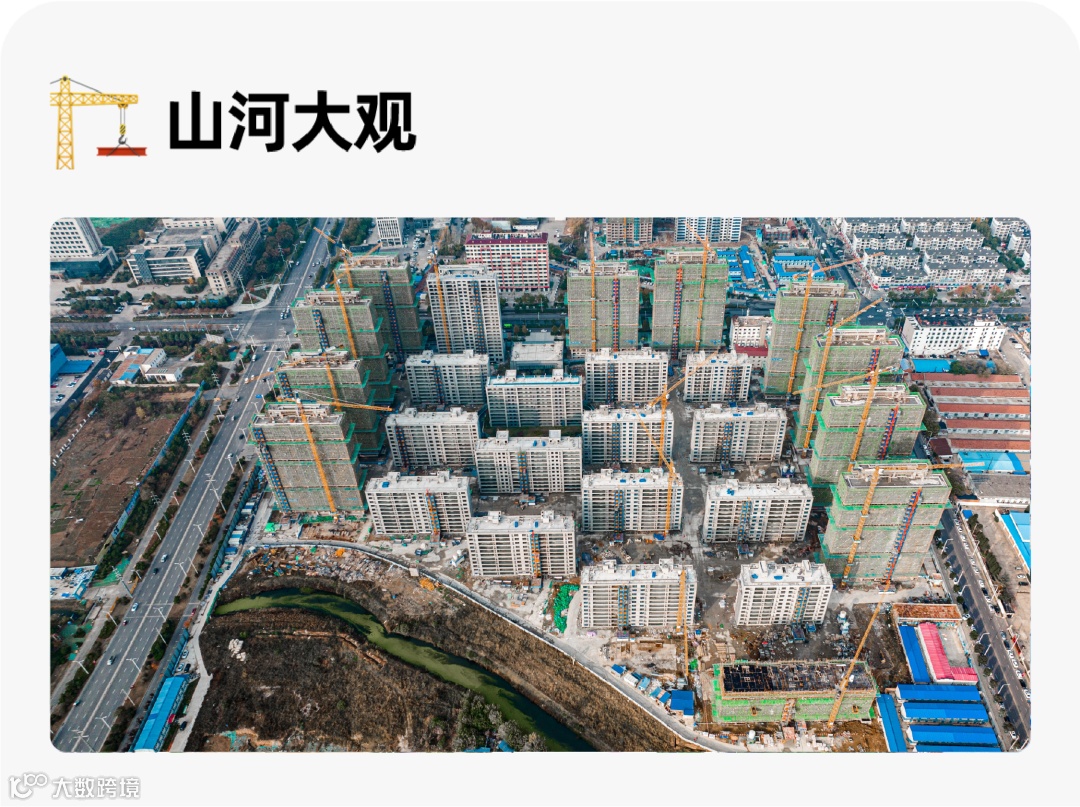

4月进度

一标段:

25#楼外保温施工中、外架拆除完成,户内粉刷施工中;26#楼外墙涂料完成75%、公区装饰施工中;28#楼主体结构施工至10层;29#楼外窗安装完成、外立面涂料施工完成80%,公区装饰施工中;30#楼户内粉刷及地坪施工完成,公区装饰施工中;32#楼外墙涂料施工完成、户内粉刷地坪完成、公区装饰施工中;33#楼外墙及户内粉刷完成、外架拆除完成、户内地坪施工中;35#楼外墙涂料施工完成、外窗安装完成、公区装饰施工中;36#楼户内粉刷完成、户内地坪完成90%、公区装饰施工中;37#楼户内粉刷及地坪完成、外墙涂料完成、公区装饰施工中。


二标段:

3#楼主体结构封顶、砌筑施工中;5#楼主体结构封顶、砌筑施工中;7#楼主体结构封顶、砌筑施工中;8#楼主体结构封顶、砌筑施工中;9#楼主体结构封顶、砌筑施工中;19#楼户内粉刷完成、户内天棚腻子施工中、户内地坪施工中;20#楼户内粉刷完成、户内天棚腻子施工中、户内地坪施工中;21#楼户内粉刷完成、户内天棚腻子施工中、户内地坪施工中。



【声明】内容源于网络
0
0
融创安徽
融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
内容 2208
粉丝 0
融创安徽 融创安徽公司是香港联交所上市公司融创中国在安徽从事住宅及商业地产综合开发的城市公司,坚持区域聚焦和高端精品的发展战略,致力于成为覆盖全产品周期以及全生活周期的美好生活整合服务商。
总阅读314
粉丝0
内容2.2k
