臻心行动第二阶段施工进展

  一直以来,无锡融创以实际行动兑换着美好家园的承诺,将精工品质落实到细微的每一处。截至目前,无锡融创6大项目品质提升已在不断地改进中,力图将生活的无限敬意极致表达,“臻心行动”给您一个安全放心的家。

融创熙园五期

臻心行动第二阶段提升项为4项

截至8月22日,已竣工2项

竣工项目为:南区车库进口落差大改造、单元大厅侧门顶部大理石漏水维修

8月22日至9月5日

施工进程如下

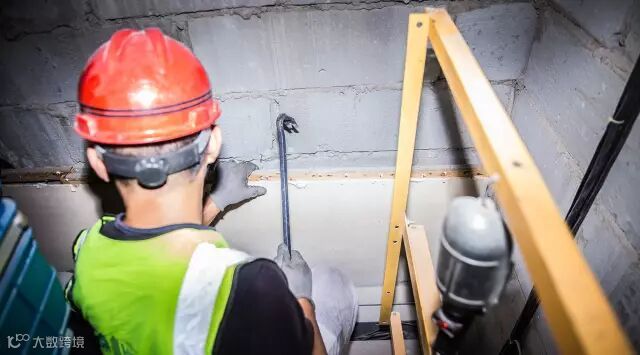

1、北区非机动车库内地面起沙严重:6-7单元地面起沙已经完成开凿,等待铺设混凝土。

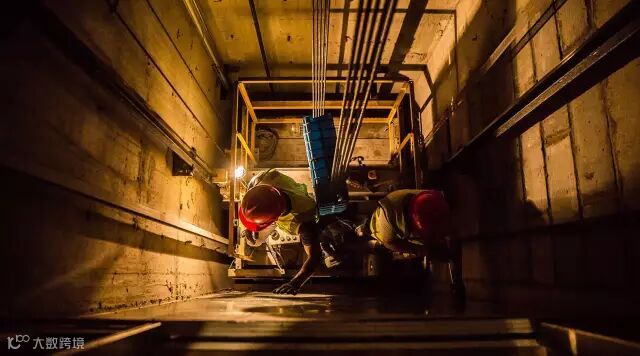

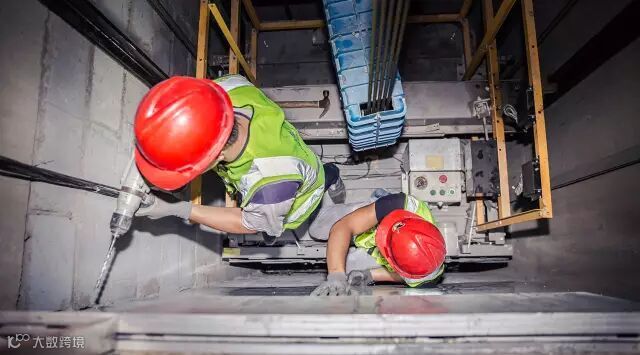

2、电梯井道隔板更换:已竣工,已安装完成16块电梯铁艺井道隔板的更换。

融创·熙园B1

臻心行动第二阶段提升项为7项

8月22日至9月5日

施工进程如下

1、B1西门排污管脱落维修,增加一个化粪池:已完成化粪池的增加,绿植等待恢复中。

2、高层区域红砖路面破损维修:75-77单元路段、73-74单元门口、74-75单元之间的通道红砖路面已铺设完成,80-86单元红砖路面开始施工。

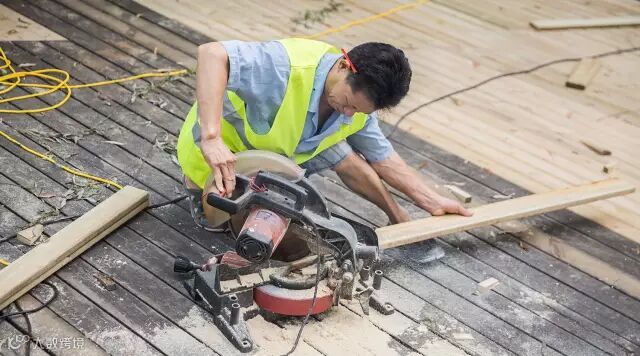

3、河边防腐木修缮:对河边防腐木破损部分进行拆除、更换、油漆粉刷,目前已完成90%。

4、二期负一楼电梯厅油漆翻新:二期共计6个单元负一楼电梯厅顶部打磨、修整、油漆粉刷翻新,目前完成95%。

5、电梯井道隔板更换:已竣工。B1已完成25块电梯铁艺井道板的更换安装。

6、B1一处配电间及B1水泵房增加备用电源:等待施工单位进场。

7、熙园B1一号二号车库地坪及渗漏水维修改造:已完成混凝土浇筑,正在养护中。

融创·熙园

臻心行动第二阶段提升项为10项

截至8月22日,已竣工2项

竣工项目分别为:熙园三期景观区域改造及休闲区增加座椅工程

8月22日至9月5日

施工进程如下

1、熙园一三期路灯故障修复:路灯配件订货中,到货后进场安装。

2、三期南消防管网漏水维修及一期管网增设减压设备:计划9月10日开始施工。

3、一三期地面景观砖破损、下沉:材料采购中,等待瓷砖进场,进行回填及地砖安装。

4、一期公区排水改造:1.熙园下沉广场地面管网已铺设完毕,目前地下室设备及管网已完成,待恢复地面绿化。2.一期圆盘管道铺设及集水井砌筑已完成,待恢复地面地砖及绿化。3.一期北段103单元-107单元路面积水改造预计9月12日进场施工。

5、一期单元大厅破碎玻璃更换(27块):已完成27块破碎玻璃的更换,部分大厅新增破碎玻璃,已安排订货,待到货后进行更换。

6、一期电梯井道隔板更换:已完成20台电梯的铁艺井道隔板的更换工作。

7、一期各单元地下室配电间备用电源加装电表,熙园一三期监控室增加备用电源:等待施工单位进场。

8、三期地库坡道环氧地坪修复及地库起砂及渗漏水维修改造:完成所有起沙开凿、修复渗漏点、浇筑混泥土工作,正在对现场进行保养维护。

融创·亚美利加

臻心行动第二阶段提升项为7项

截至8月22日,已竣工1项

竣工项目为:单元电表箱锈蚀翻新

8月22日至9月5日

施工进程如下

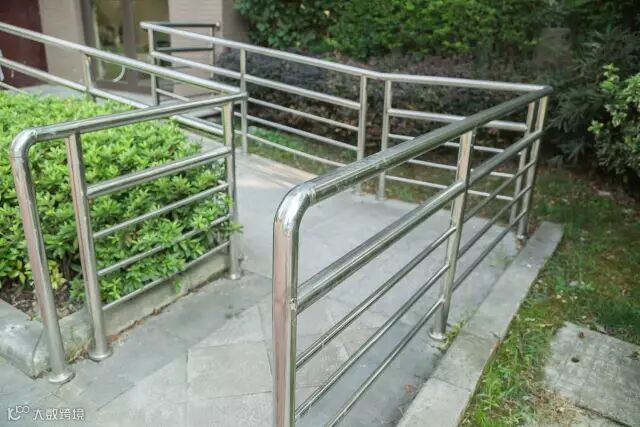

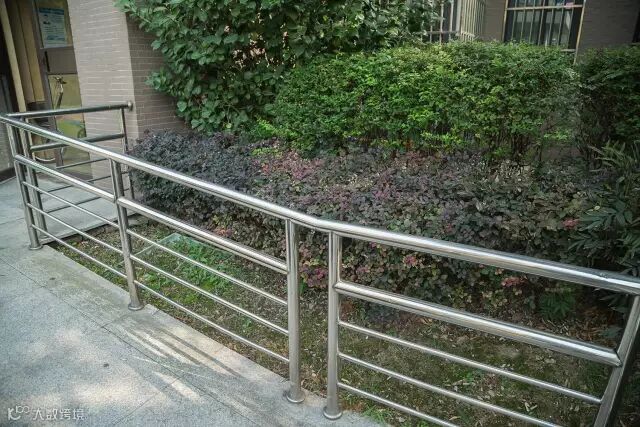

1、单元门口无障碍坡道护栏维修、更换、加装:已竣工。亚美591、607-608、610、622-626、631-633、670-672、700-702、744、743、741、742、720、721、722单元门口坡道护栏已完成维修、更换、加装。

2、670单元门外场地改造游乐场:已竣工。游乐设施安装完毕,塑胶地垫铺设完毕,围挡已撤除。

3、五期车库坡道防腐木雨棚更换:钢梁加固,油漆完毕,等待顶棚玻璃进场,目前围挡已暂时撤除。

4、更换双层夹胶玻璃:玻璃安装完毕87块,剩余10块陆续安装中。

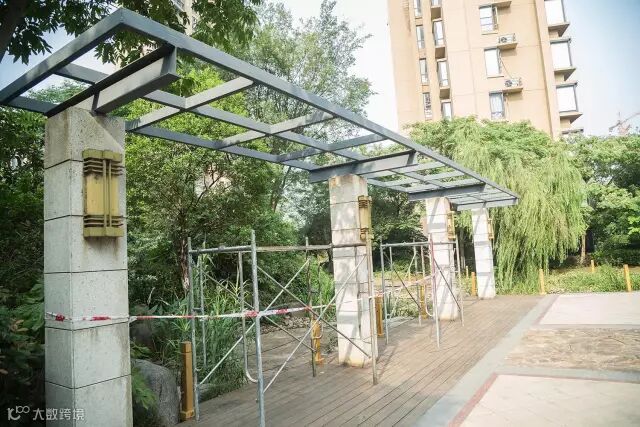

5、六期701单元东侧防腐木廊架改造工程:基础钢架翻新完毕,等待成品玻璃进场安装。

6、增加19套座椅:竣工。已完成亚美19套座椅的安装。

融创·理想城市

臻心行动第二阶段提升项为5项

8月22日至9月5日

施工进程如下

1、防腐木场地腐朽更新(拆除破损防腐木硬化):铺设的石材定制中,等待进场后硬化铺装。

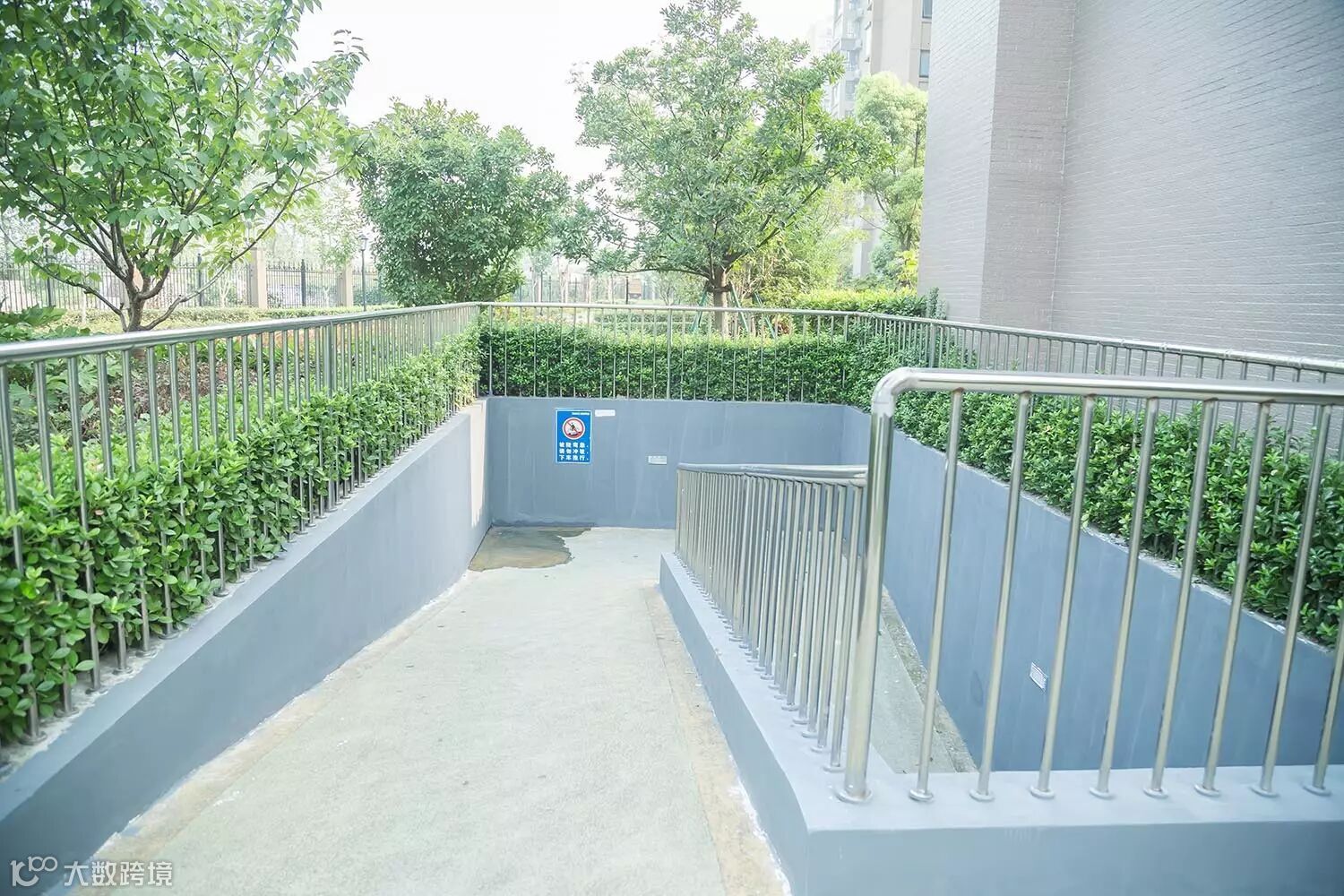

2、地下出入口铁艺护栏、栏杆更新:17处完成16处铁艺护栏更新,其他点位持续中。

3、北侧洋房与高层分离区域原锈蚀拆除的铁门翻新:已竣工,铁门已安装完成。

4、路面积水改造工程(预埋管道开挖):1号点回填完毕,2、3、4点混凝土基础完毕养护中,等待铺装沥青。

5、增加10套座椅:理想城市安装完毕8套,剩余2套等待956广场改造完毕后安装。

融创·理想湾

臻心行动第二阶段提升项为8项

截至8月22日,已竣工1项

竣工项目为:增加16套座椅

8月22日至9月5日

施工进程如下

1、消防通道侧门添加门禁刷卡:已竣工。

2、九期小高非机动车库口墙面涂料翻新:已竣工,非机动车坡道墙面粉刷完毕。

向左滑动查看更多

3、地面污水井井盖破损,购买更换:8月5日下单订购污水井盖,到货后进行安装。

4、物业活动室活动器材配置:活动室石材铺装完毕,准备吊顶。另活动器材订购中。

5、十期游乐场沙池改造并增加游乐设施:已竣工,游乐场地已改造完成,游乐设施已安装。塑胶地垫安装完毕,现场已开放 。

6、增加项目精神堡垒:成品效果施工方修订中;物业管理方与政府社区、城管关于安装审核事宜进展中。

7、更换双层夹胶玻璃:原定玻璃更换完毕,新增11块成品制作中。

管控措施,保证工程圆满完成

  每一次的臻心行动,在针对小区改造、修缮的过程中,无锡融创通过多种方式走到业主中去,倾听业主心声,制定出合理化的方案,并指派工作人员对施工现场予以监督,确保工程能够保质保量地完成。

1、地产、物业、施工方三方多次走场,拟定详细提升方案 ;

2、融创工作人员定期定点巡场,及时把控工作成果,对现场行为及时奖惩 ;

3、与业主保持沟通,根据业主合理建议及时优化方案;

4、对施工现场进行围挡,保障业主出行安全,张贴温馨提示,告知施工时间及注意事项;

5、通过入户访谈、宣传单页、计划公示及其他网络媒介告知业主最新施工进展。

每一次工程进度的推进,

只为让您离美好的生活更近一步;

我们一步一个脚印的严谨,

只为呵护每一颗满怀期待的心。

无锡融创始终不遗余力,

只为让您见证幸福“家”速度

将高品质的社区奉上!

——  END  ——

【声明】内容源于网络
0
0
融创会上海区域
「融创会上海集团」是上市公司融创中国下属区域集团的一站式客户服务平台,秉承及时、高效、专业的原则不断外延服务边界,为客户提供美好生活整合服务。
内容 1013
粉丝 0
融创会上海区域 「融创会上海集团」是上市公司融创中国下属区域集团的一站式客户服务平台,秉承及时、高效、专业的原则不断外延服务边界,为客户提供美好生活整合服务。
总阅读125
粉丝0
内容1.0k
