为保证2023年消缺小修工作顺利推进,3月以来,乙烯厂聚乙烯车间精心组织、统筹安排,早动员、早部署、早准备,从检修材料、员工培训、安全管理等方面入手,制定详细检修方案,坚持注重细节、把控过程,立足“早”字打好检修主动仗,确保高标准、高质量完成小修任务。
1. 制定计划顺利交接
为保障小修工作的顺利开展,该车间提前制定了科学详细的停工方案,领导班子扎根现场靠前指挥,为全体工作人员吃下定心丸,后勤小组做好一切保障工作,消除一线工作人员的后顾之忧。在车间的统筹协调和细致安排下安全平稳的完成停车任务,各班组人员积极沟通配合,合理分配检修任务,快速高效完成了装置退料、吹扫、置换等工作,逐项落实能量隔离方案,顺利完成全装置工艺处置与能量隔离工作,达到界面交接节点,各项检修任务有序推进。
2.高标准要求是关键
该始终车间秉承“安全压倒一切,一切服从安全”的理念,为进一步提升现场管理水平,积极推进盲板管理规范化,组织人员到装置现场对照盲板台账,对装置所有区域的共计25块盲板进行逐一检查,确保盲板全过程管理严密、可控。同时对作业票办理、安全风险辨识、安全管控措施的落实等问题逐一确认,完善监管一体化的安全监督模式,保障检修期间的安全环保质量受控。
3. 检修展设清晰明确

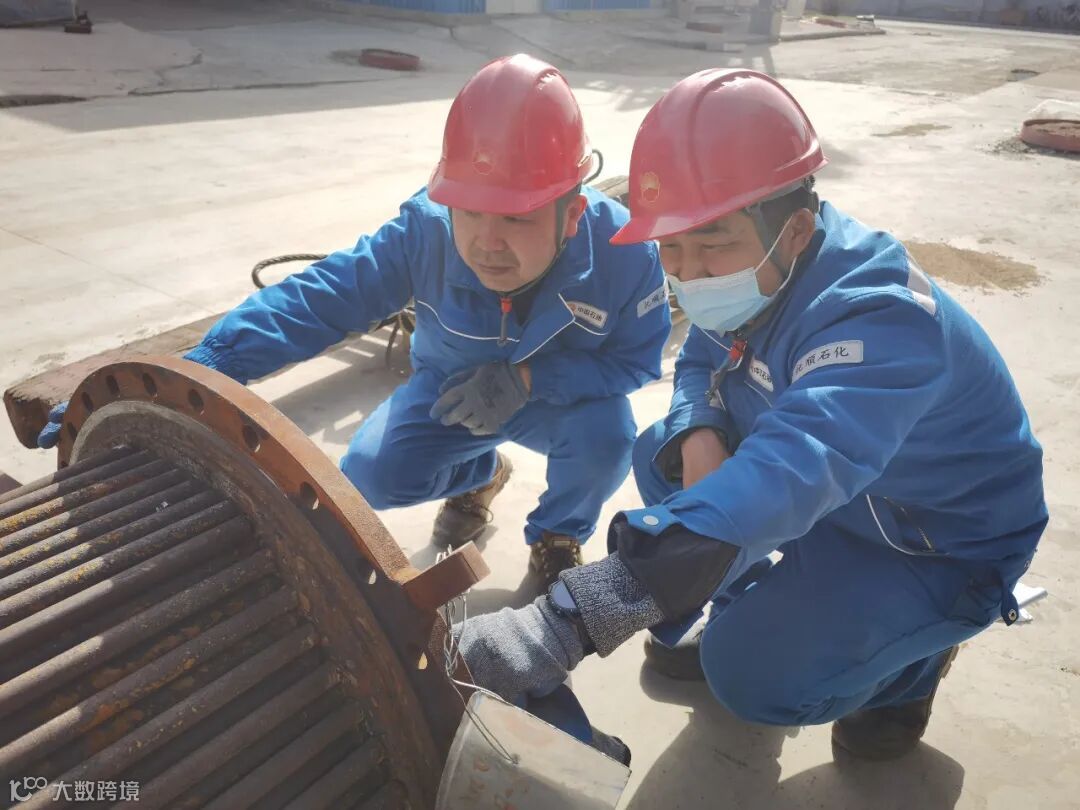

规范施工现场,检修网络计划、重点项目、检修停开工网络图以及公示板、曝光版等信息一目了然。

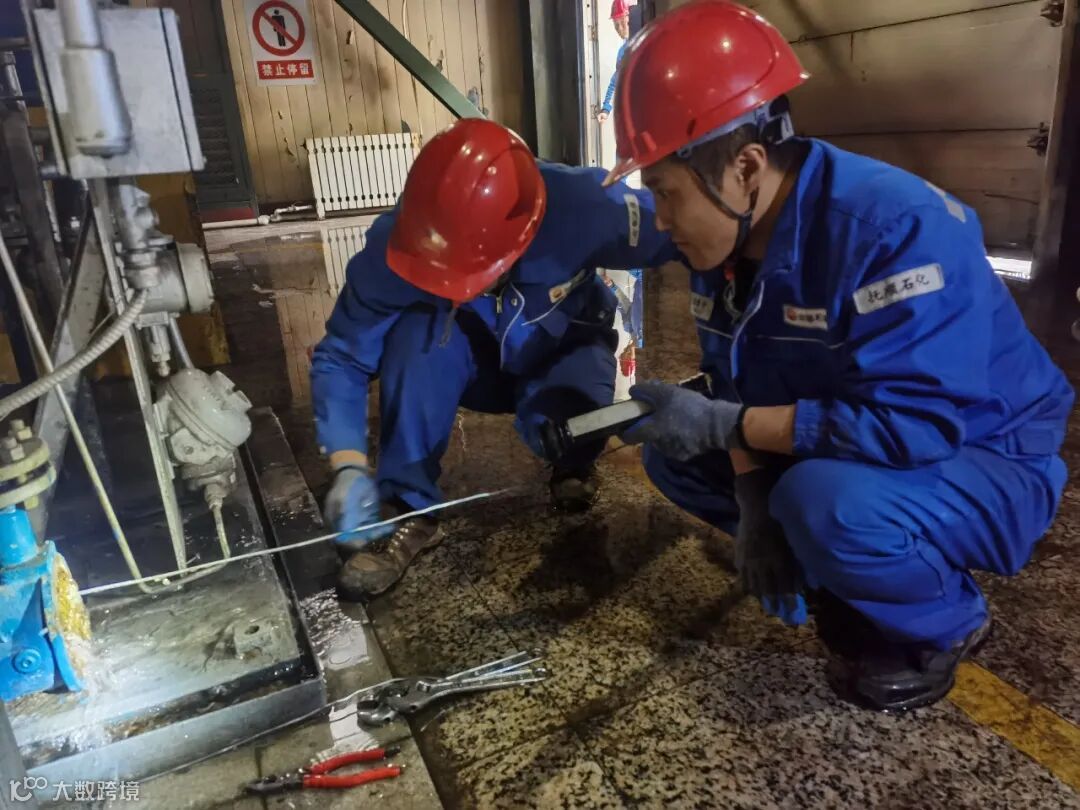

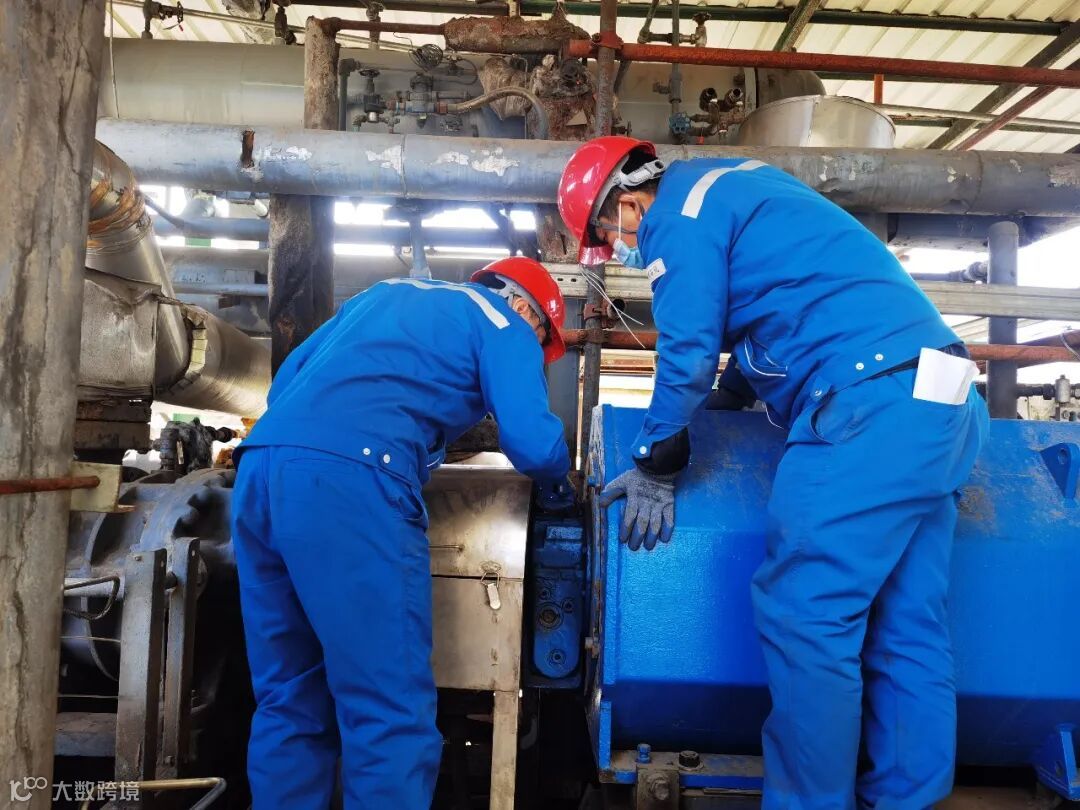

01

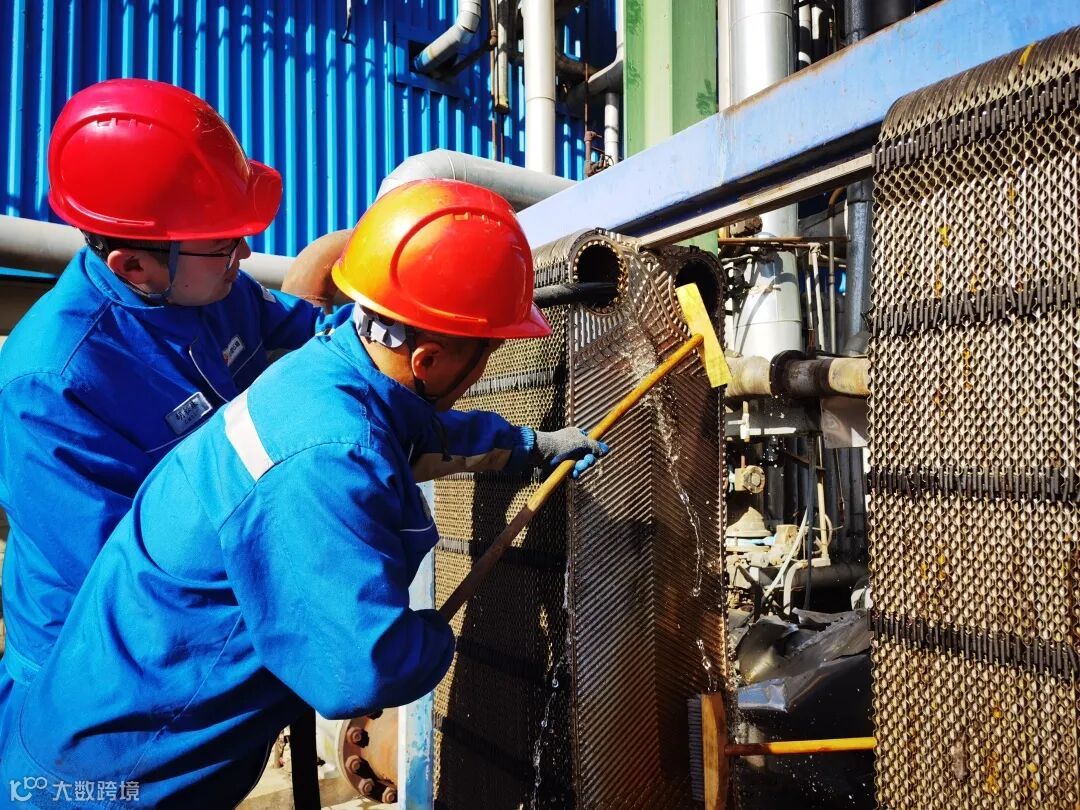

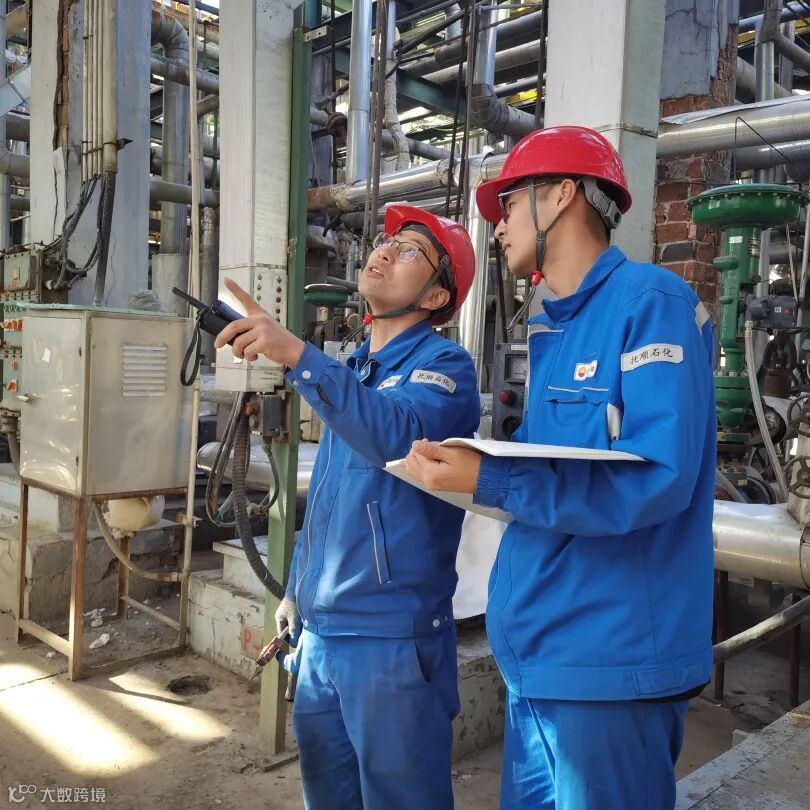

02

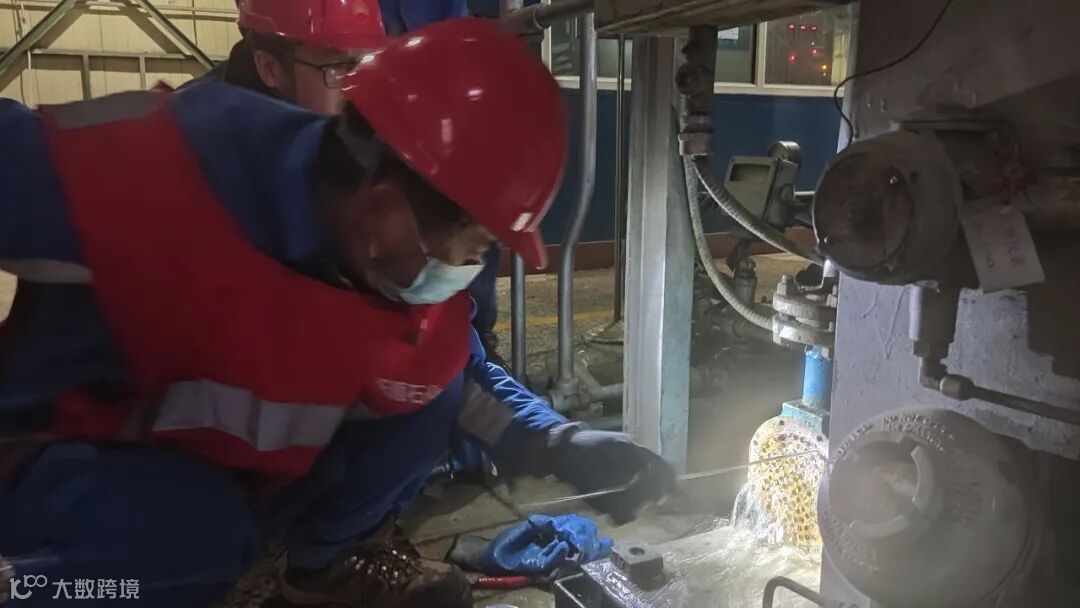

03
4 . 检修现场变钻研课堂
该车间充分利用装置小修有利时机,与员工培训紧密结合在一起,展开钻研式课堂,边检修边教学,使员工能够更清晰、更直观的了解生产原理和设备结构。更有集团公司装置专家开设专题课堂,一对一提问、解答、培训,引导学员掌握分析问题的方法、提高处理问题的能力。

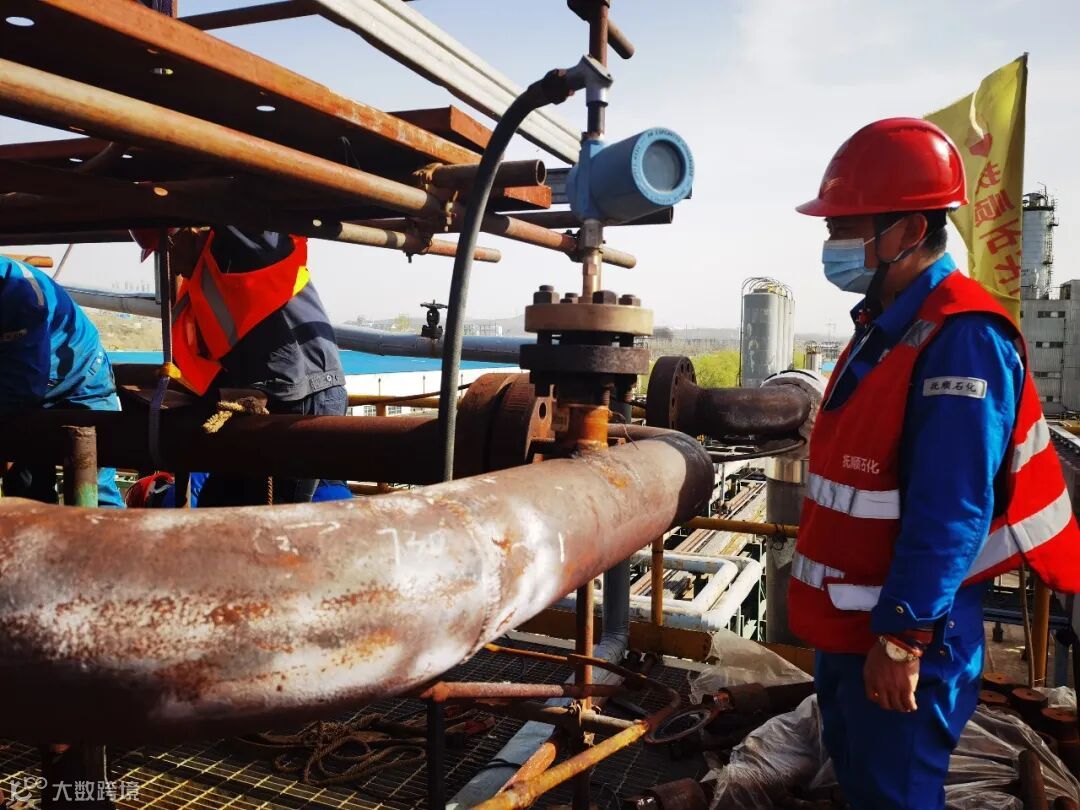

5.保质保量迎难而上
截至目前,聚乙烯装置消缺小修计划施工项目:动设备10项,现已完成8项;静设备24项,完成20项;动火作业18项,完成12项;电气仪表项目已完成进度90%。按照网络施工计划完成进度86%,车间领导时刻叮嘱监护人和施工方严格落实安全措施,“安全喊话”不间断,全力以赴按照安全、绿色、优质、高效的方针完成检修各项任务。
