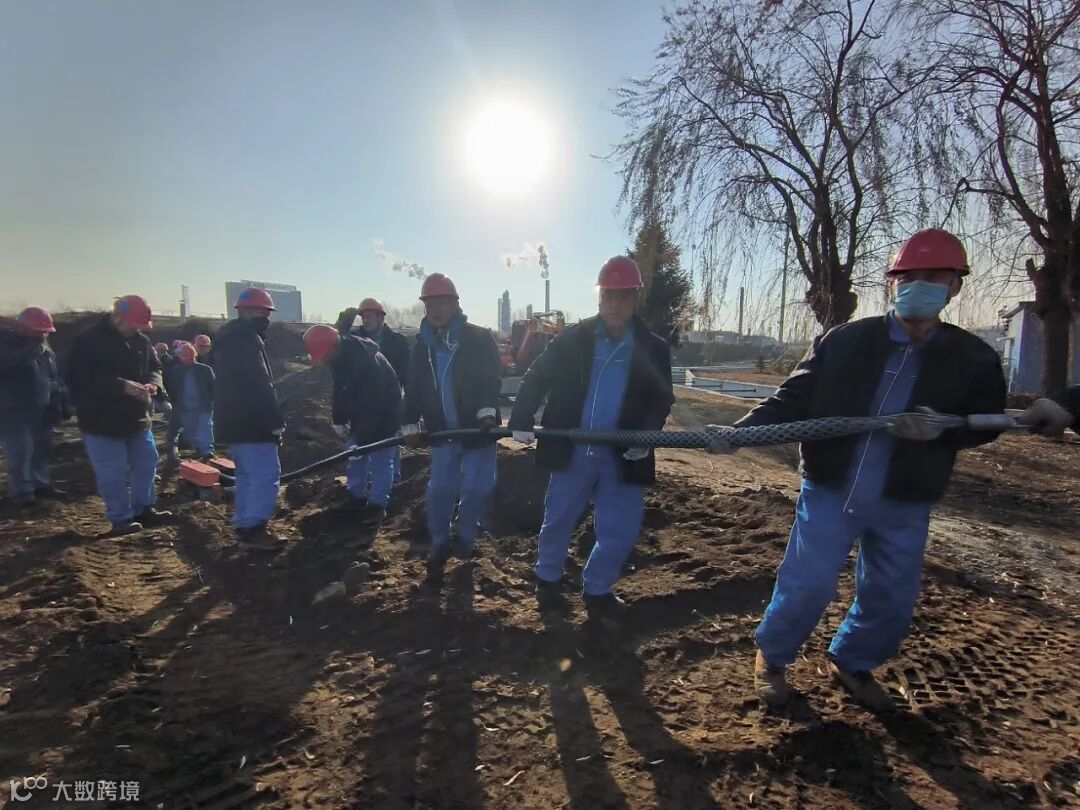

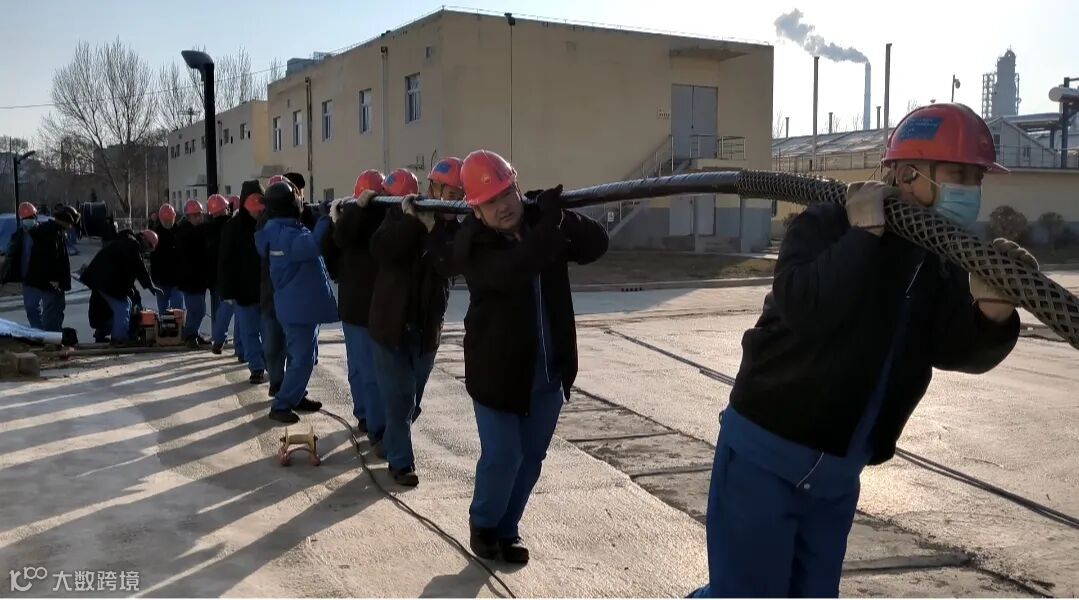

11月26日,初冬的抚顺寒意浓浓,石油二厂西门围墙内外人头簇动。工建公司电工联合二车间的施工人员身着厚重防寒服,带着工具与设备,开启高压动力电缆敷设攻坚战。此次施工虽仅为期三天,却为石油二厂排水车间暴雨泵房筑牢了关键供电保障。

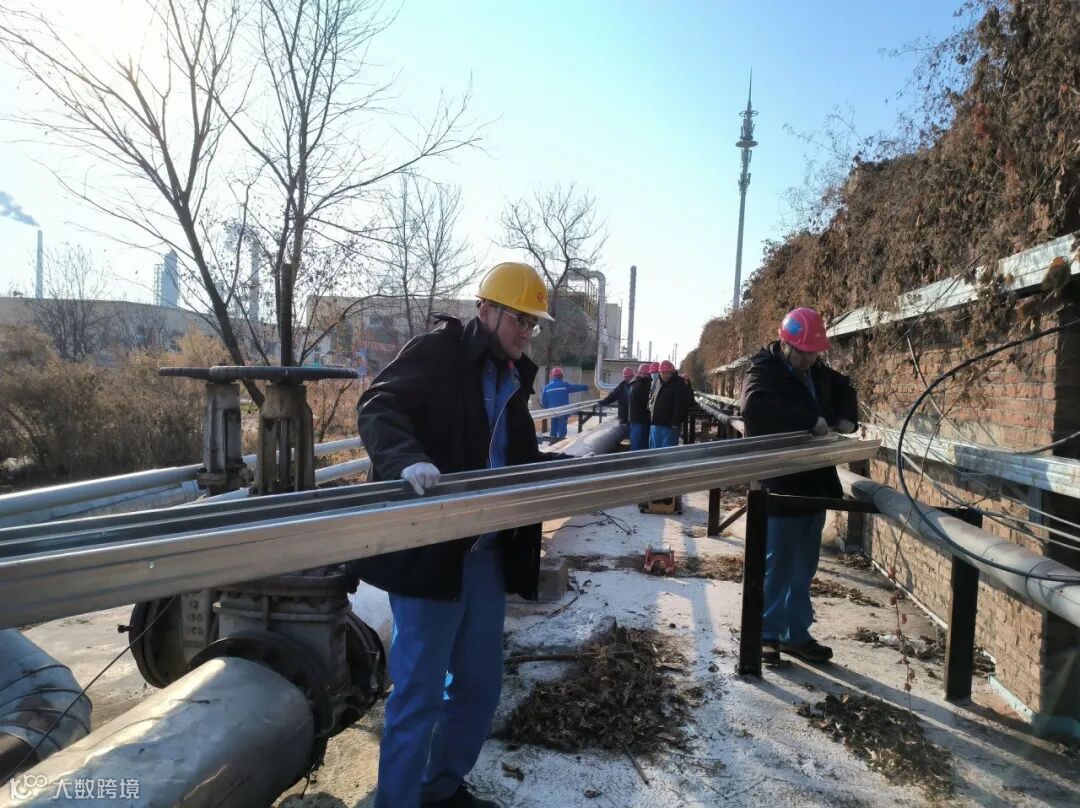

本次敷设的高压动力电缆全长750米,为三芯95平方毫米型号,连接石油二厂净水车间配电间与石油二厂排水车间暴雨泵房,是保障整个石油二厂排水功能的关键线路。由于该条电缆位于石油二厂西门外园林处,外单位作业偶有发生破损,电工联合二车间相关班组抢修工作时常发生。为破解该项难题及冬季低温对施工的多重考验,该车间工程技术人员提前制定专项施工方案,把电缆敷设、接头制作等核心工序集中安排在白天温度相对较高的时段。
施工前,技术人员对耐低温电缆的绝缘层、护套性能进行严格检测,确保材料符合零下低温环境的使用要求,同时对卷扬机、液压钳等施工机具进行防冻维护,更换低温适配部件,保障设备稳定运行。

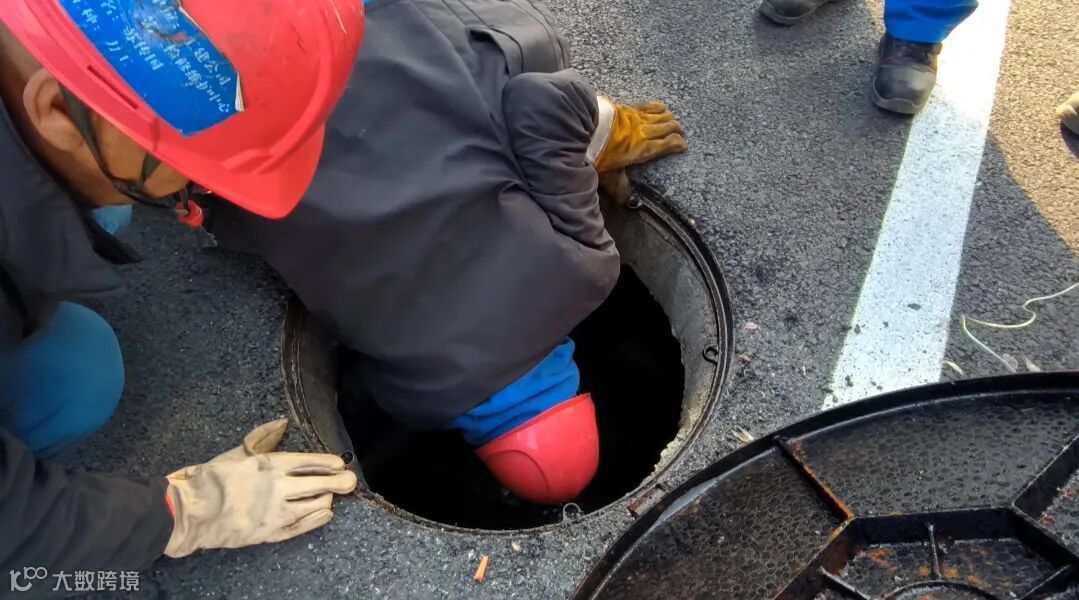

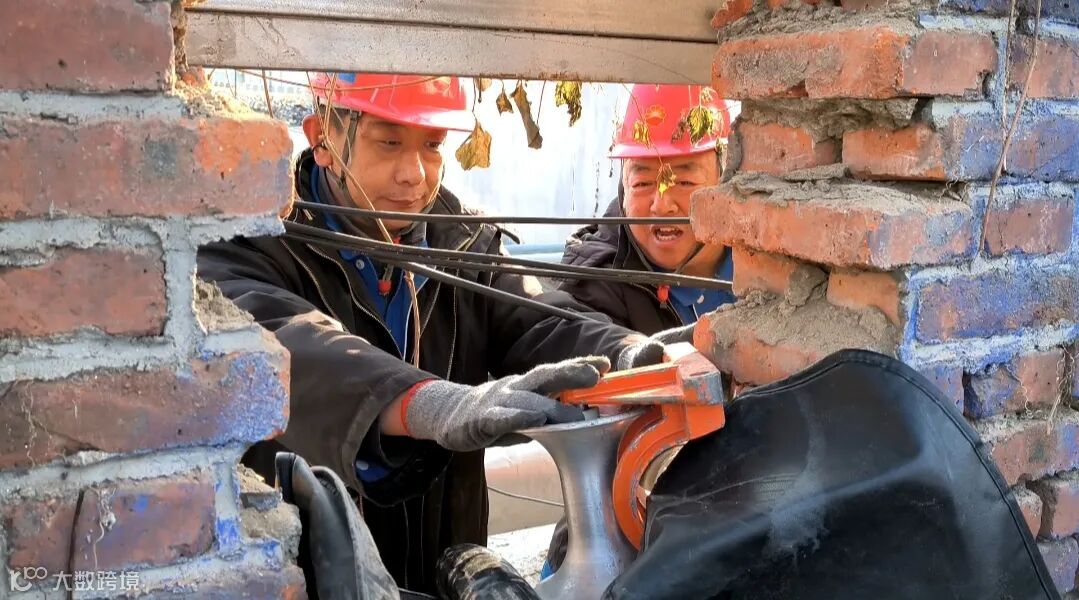

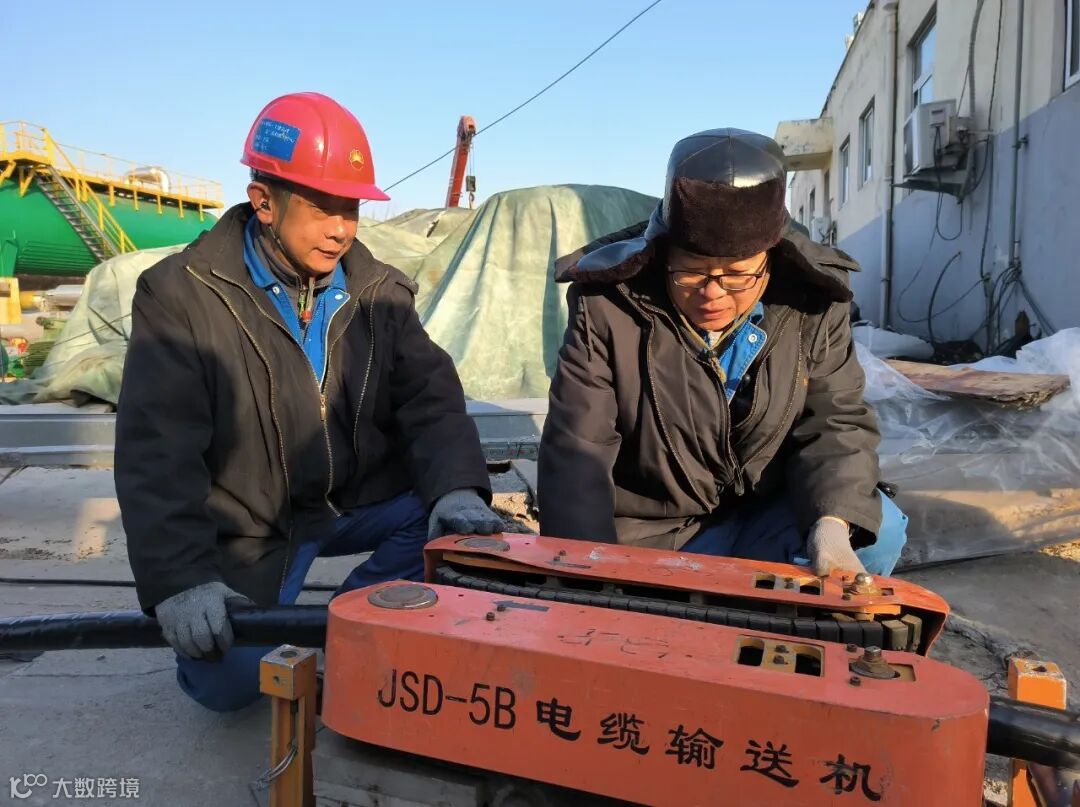

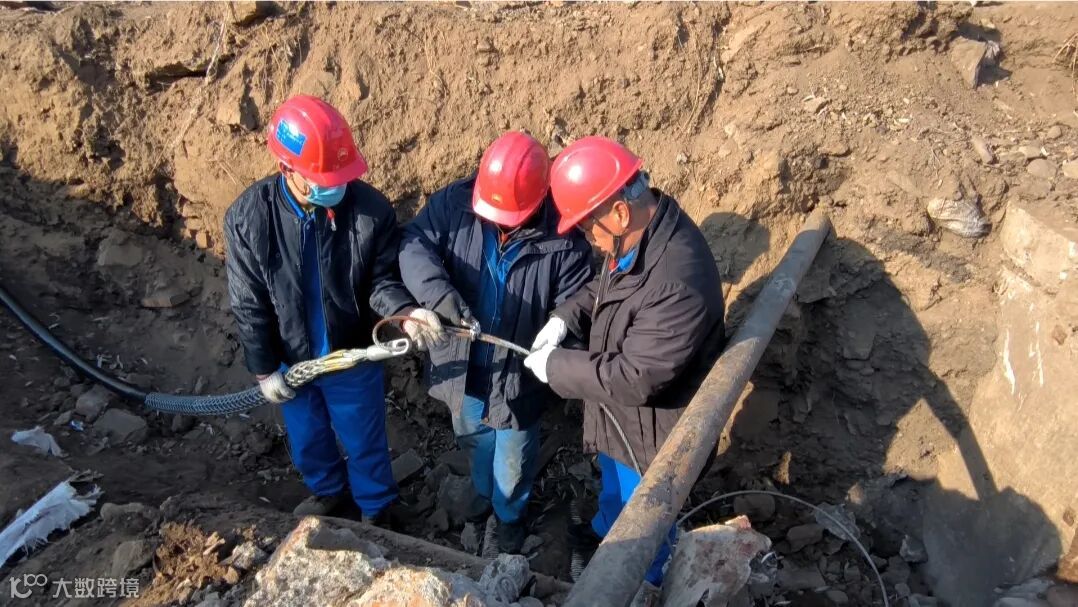

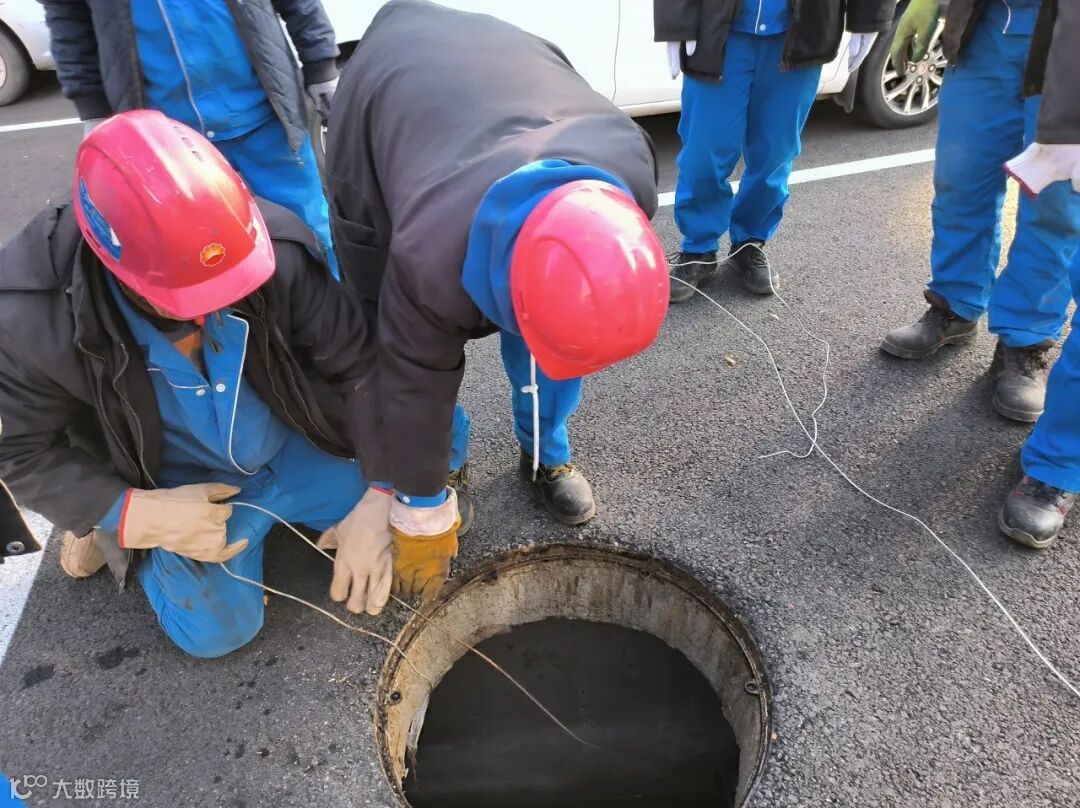

整根动力电缆需要经过围墙、电缆沟、公路、地下水井管线、水渠等障碍,特别是消防支队西侧停车场为新硬化路面,要通过卷扬机才能将电缆从地下四个水井内预留管线内抽装到位,每一步都得精准无误,施工难度较大。
由于低温环境下电缆绝缘层硬度增加,敷设过程中需格外谨慎,作业人员加装防护垫,用专用网套固定电缆头,缓慢牵引,在转弯处加装导向滑轮,确保电缆弯曲半径符合规范,避免绝缘层开裂。针对冬季接头制作易受温度影响的难题,车间采用便携式加热设备控制作业环境温度,施工人员严格按照工序要求,完成电缆打磨、清洁、压接和绝缘密封,接头制作耗时超四小时,完工后立即进行绝缘测试,确保密封防潮性能达标。
经过三天时间的紧张施工,新电缆敷设和电缆头制作任务已全部结束,电工联合二车间通过“穿针引线”的方式完成了艰苦条件下施工任务,这条穿越地下的“电力长线”,经过冬季低温下的精工打造,将以更稳定的性能保障石油二厂排水车间暴雨泵房供电可靠性,为生产平稳运行筑牢坚实屏障。
作者|赵彦
责任编辑|徐蕤 姚元
编辑|耿娜
平台编辑|李春江 李冬铃
审核|王良
免责及版权声明
1、本公众号尊重原创和知识产权,若涉及版权问题,请相关权利人联系我们,我们将立即删除侵权内容。
2、本公众号所发布的文章内容及其包含的文字、图片、音频、视频等所有元素,未经明确授权,其他媒体平台不得擅自转载或使用。如需转载或使用相关内容,请务必先与我们取得联系并获得明确授权。
3、本平台对发布、转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,本公众号不承担任何责任。
4、以上声明内容的最终解释权归本公众号所有,本声明将适用本平台所有时间发布、分享与转载文章。感谢您的理解与合作。
