【项目管理】上海在建装配式商品房施工全过程,这一套够你用的了!

【项目管理】上海在建装配式商品房施工全过程,这一套够你用的了! 中建三局一公司华南公司
2016-04-20
0
导读:根据上海市国有建设用地使用权出让合同,本项目装配式实施率为50%,地上住宅计容面积80903.31㎡,为尽可

根据上海市国有建设用地使用权出让合同,本项目装配式实施率为50%,地上住宅计容面积80903.31㎡,为尽可能提高钢模重复使用率,选择高层住宅4#,6#~9做装配式设计,总容面积为45680.66㎡,实施率为56.46%,满足要求。高层住宅4#,6#~9均采用装配整体式剪力墙结构,单预制率需在25%以上,预制构件主要由部分剪力墙、阳台板、设备平台板、飘窗、楼梯组成。

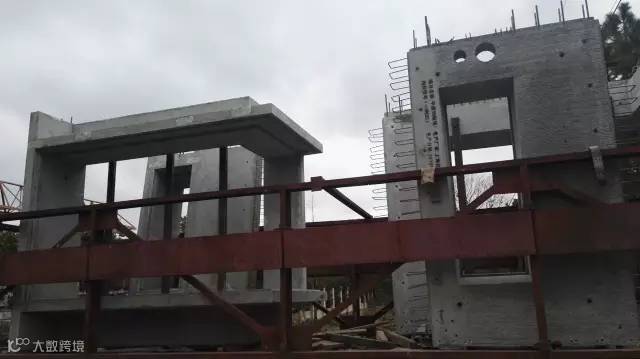

 保利平凉18街坊住宅项目PC施工过程记录图

 构件生产

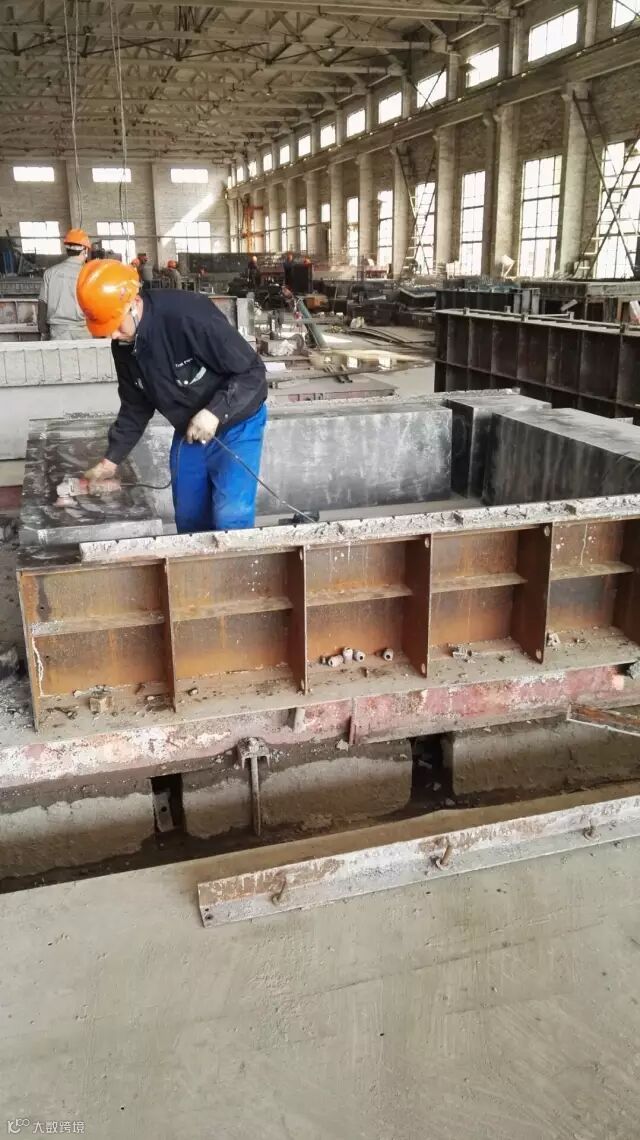

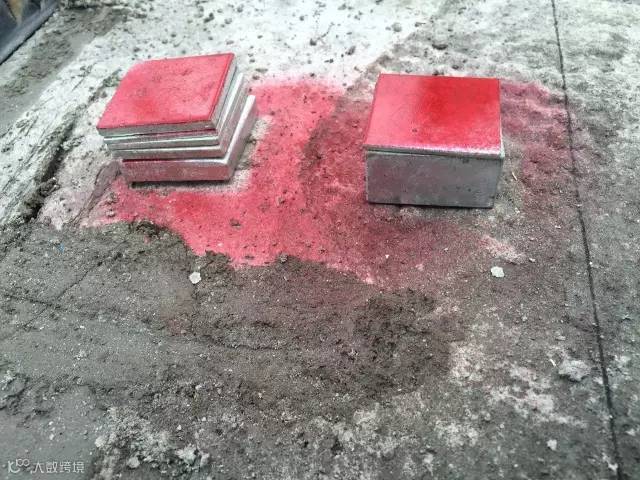

▲ 构件厂材料取样检测

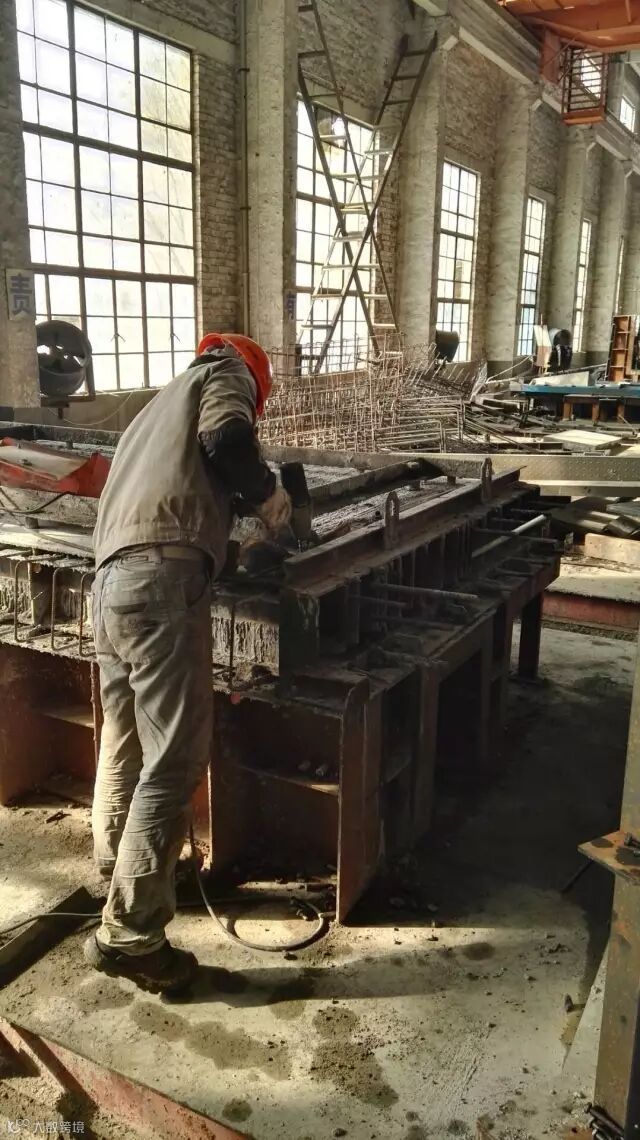

▲ 制模

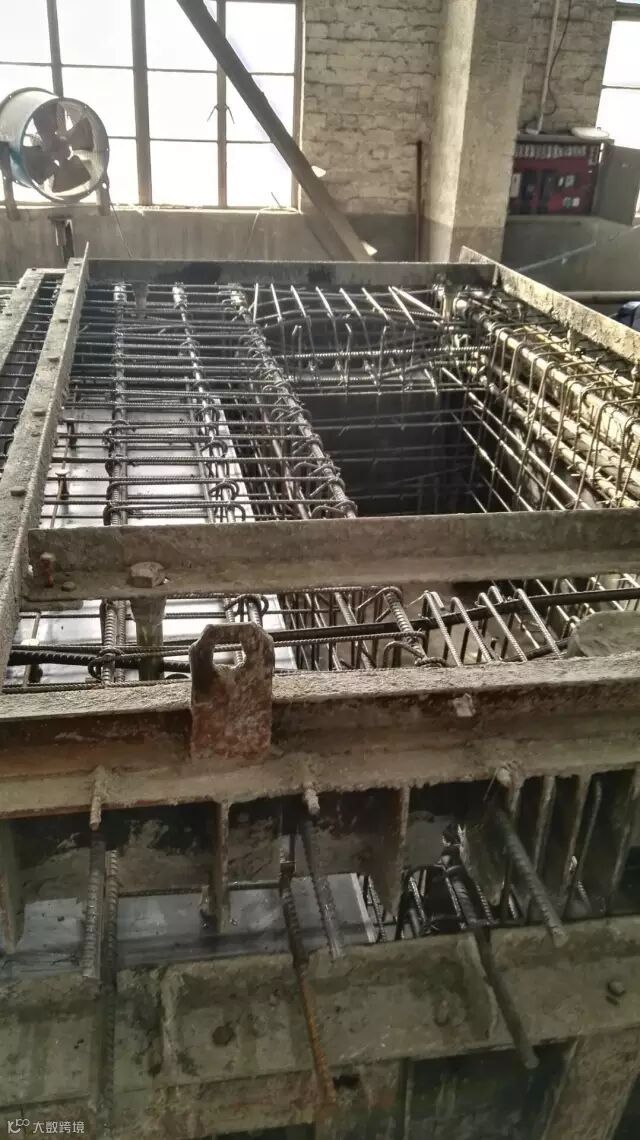

▲ 绑扎钢筋

▲ 定位

▲ 浇筑混凝土

▲ 下沙构件浇筑准备

▲ 构件蒸养

▲ 拆模

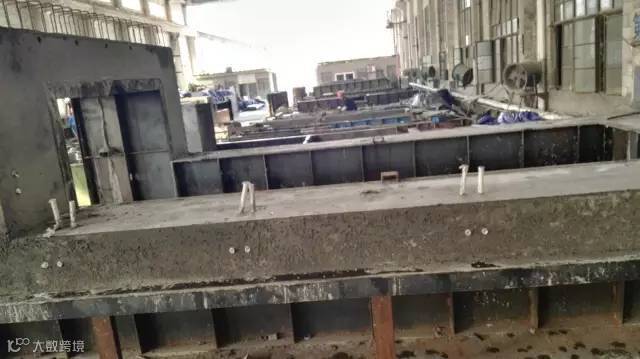

▲ 构件厂存放

▲ 楼梯构件

 构件运输

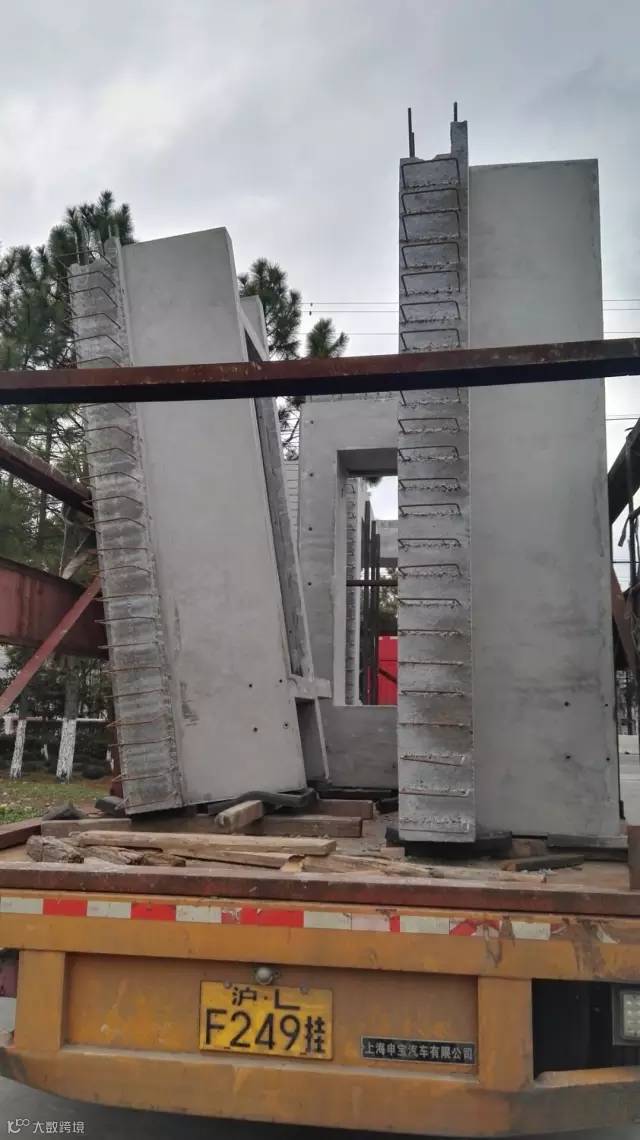

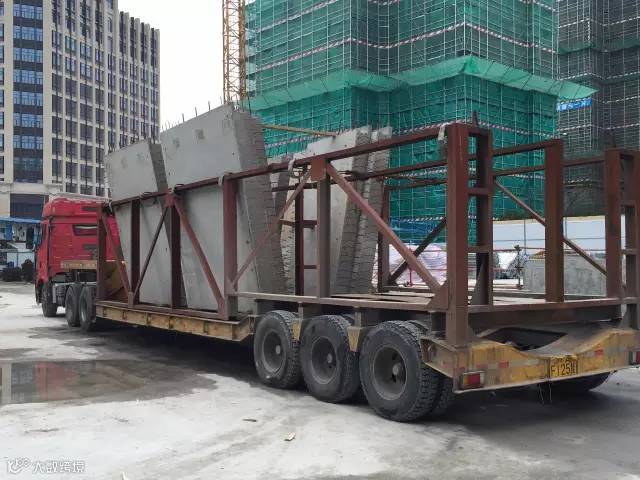

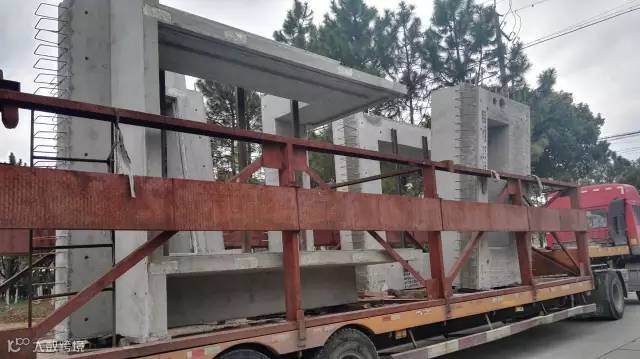

构件厂装车运输

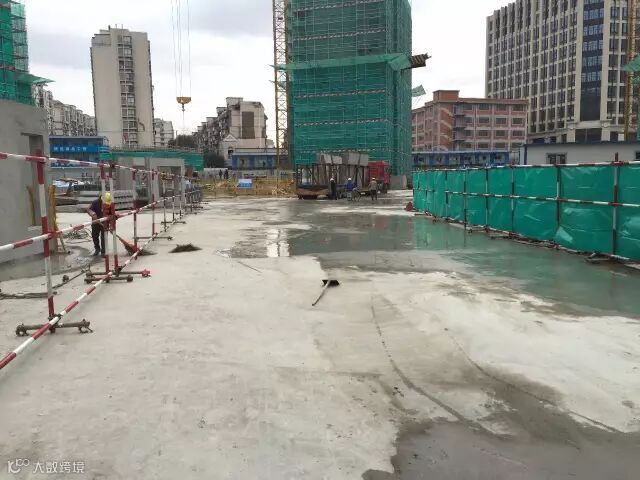

构件进场

构件存放吊装

构件进场后存放

构件卸车前各项检验

构件车抵达现场等待卸车

构件类型

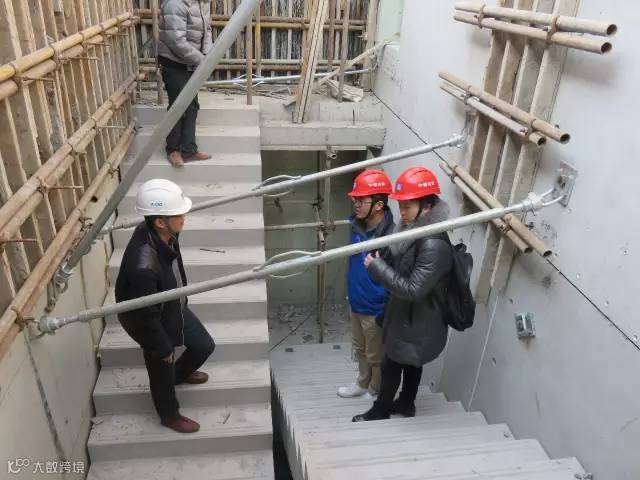

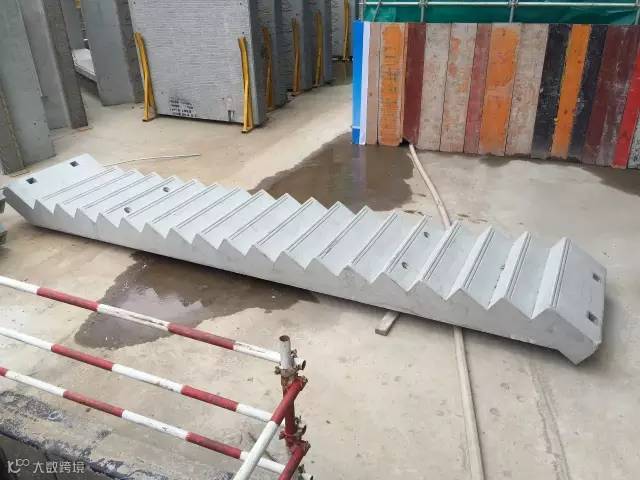

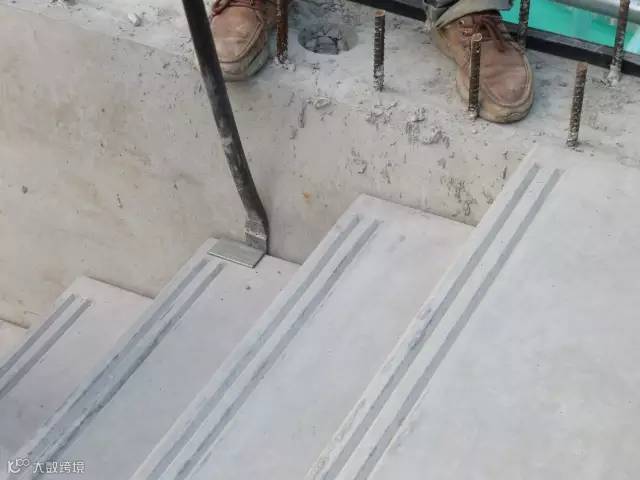

▲ 楼梯构件

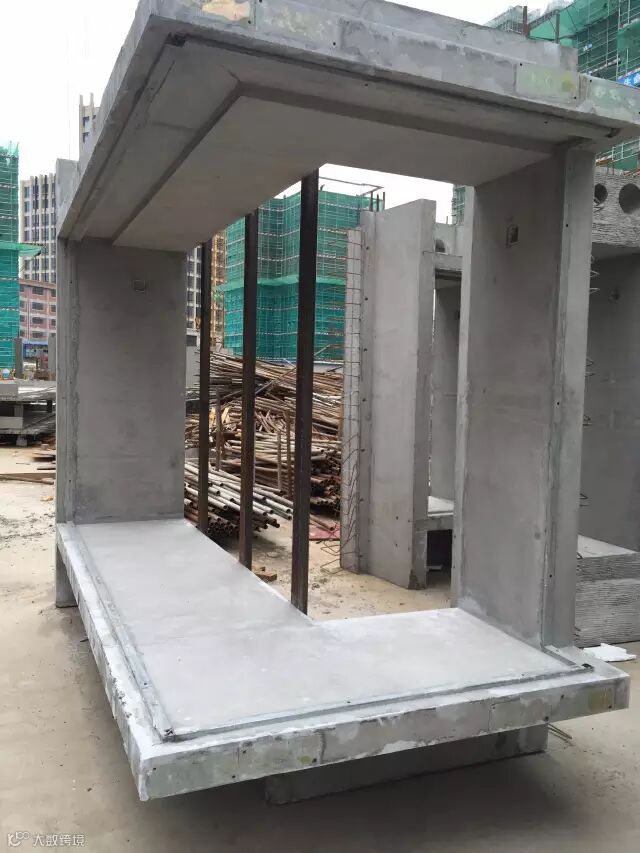

▲ 阳台构件

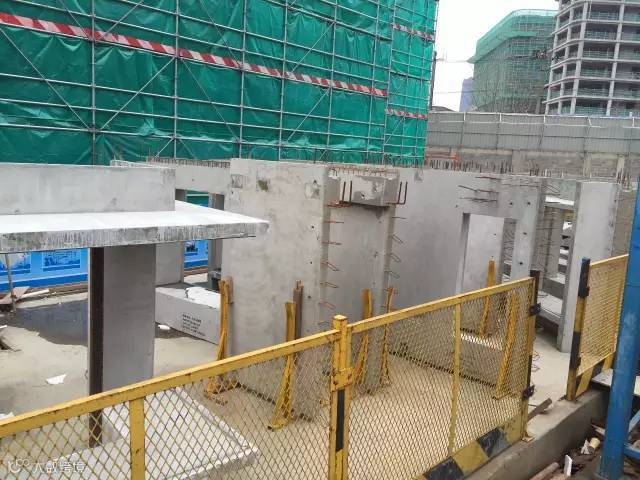

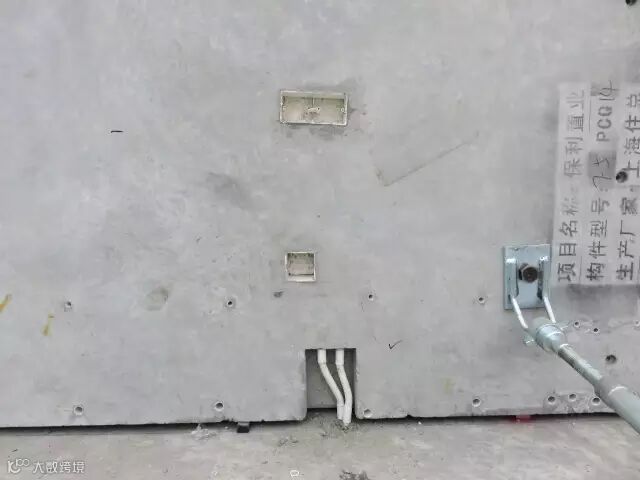

▲ 构件现场存放

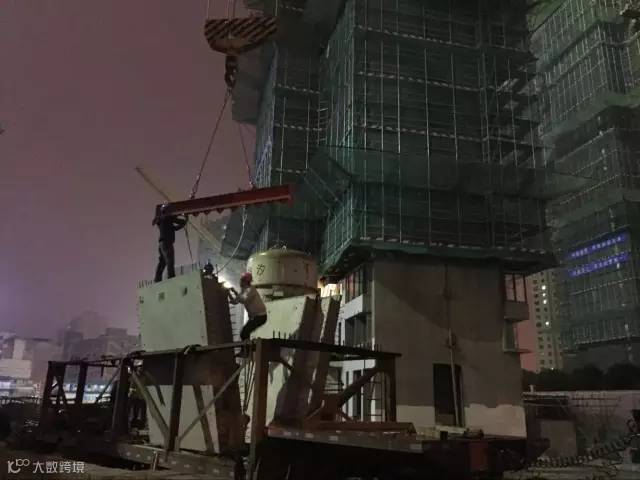

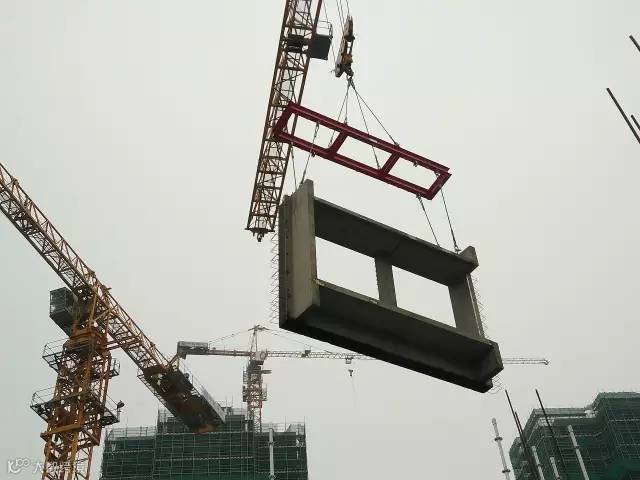

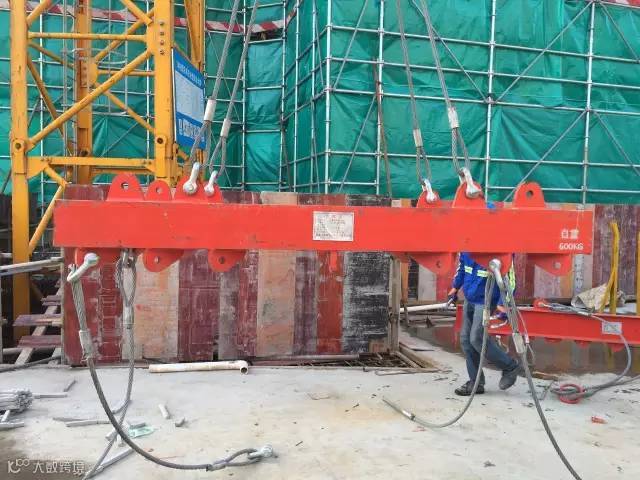

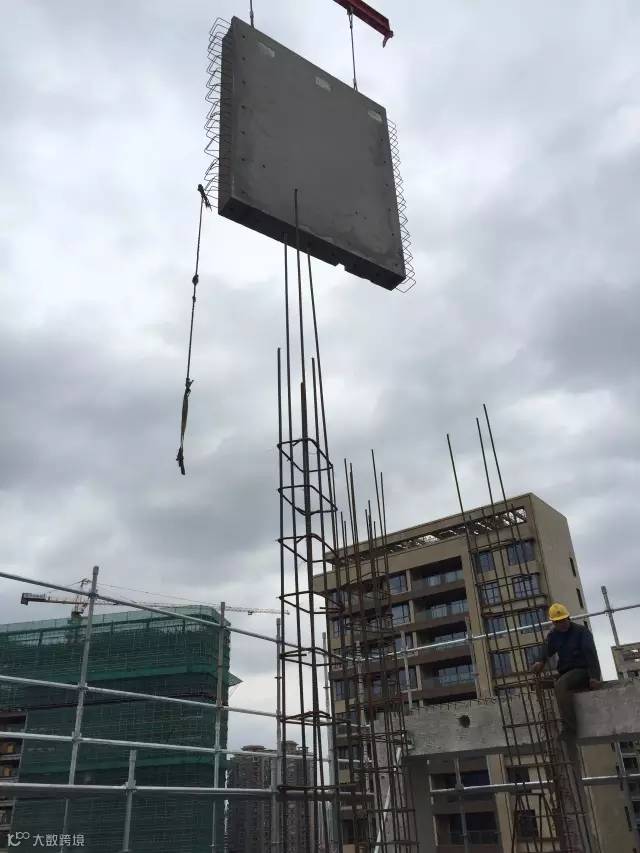

 构件吊装

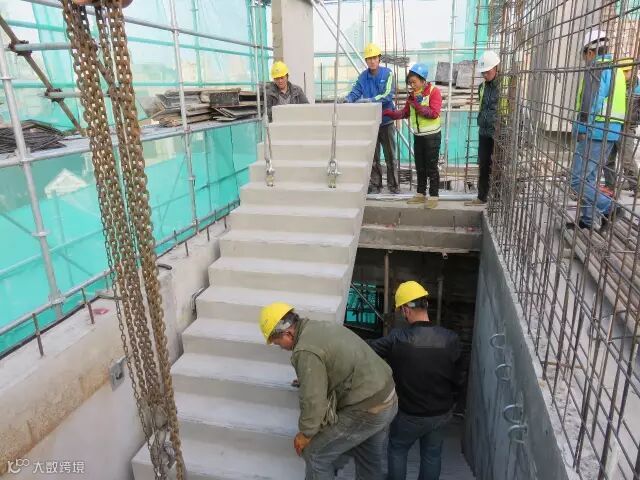

楼梯板吊装

楼梯处墙板斜撑

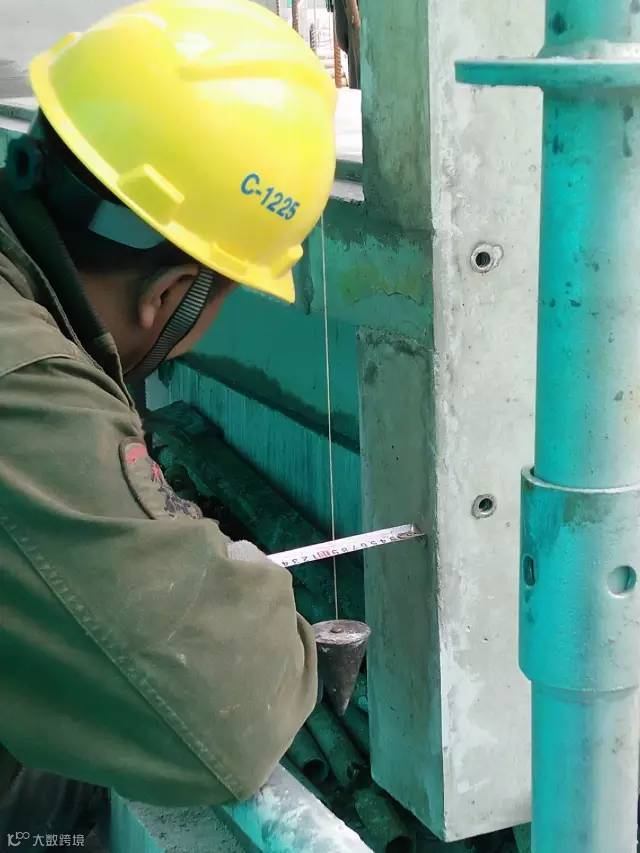

构件测垂直

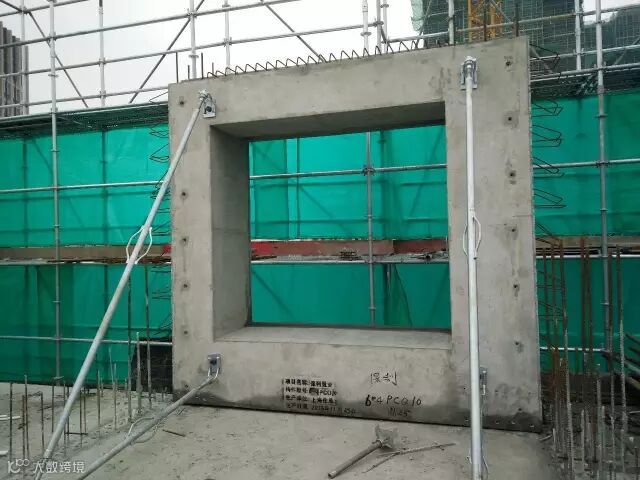

▲ 构件对位安装

▲ 构件下部支撑

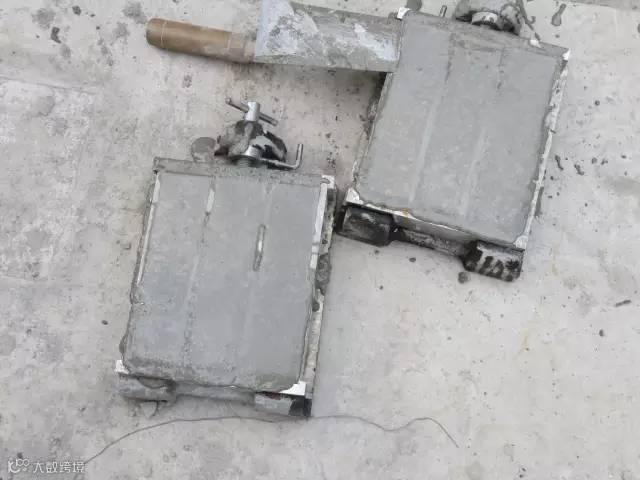

▲ 构件下垫片

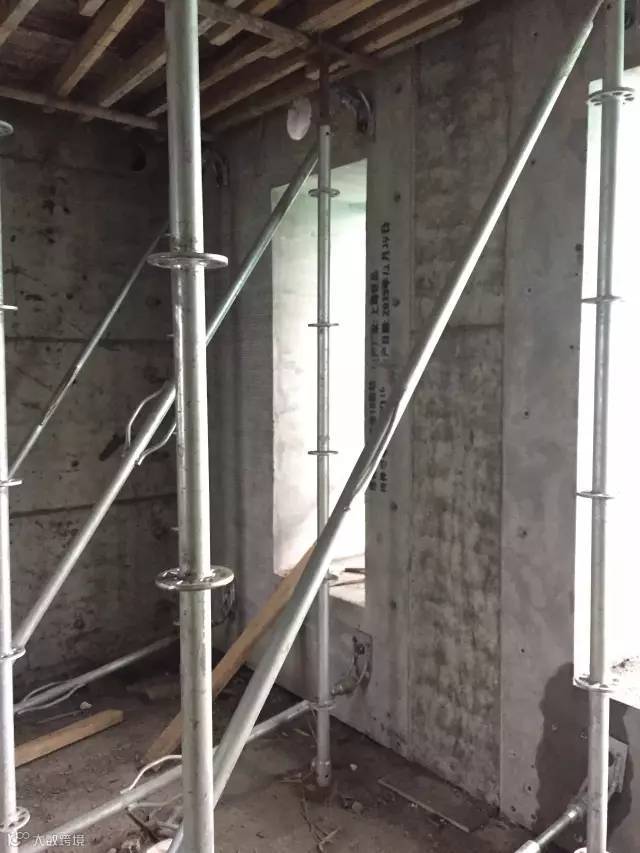

构件斜撑

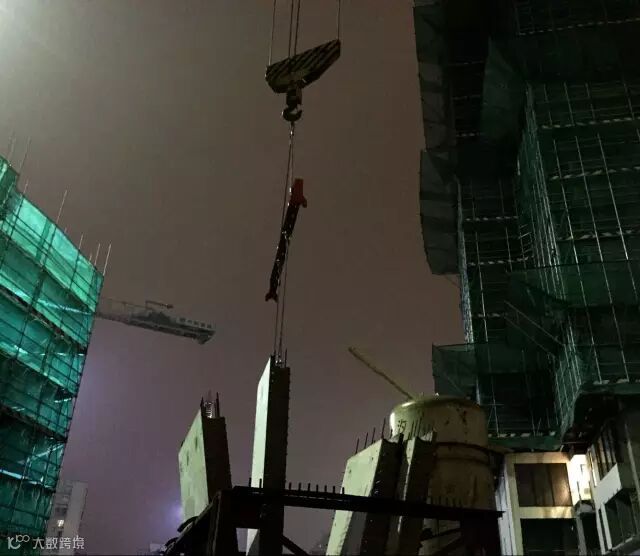

平衡吊吊装

机电管线连接

幕墙埋件

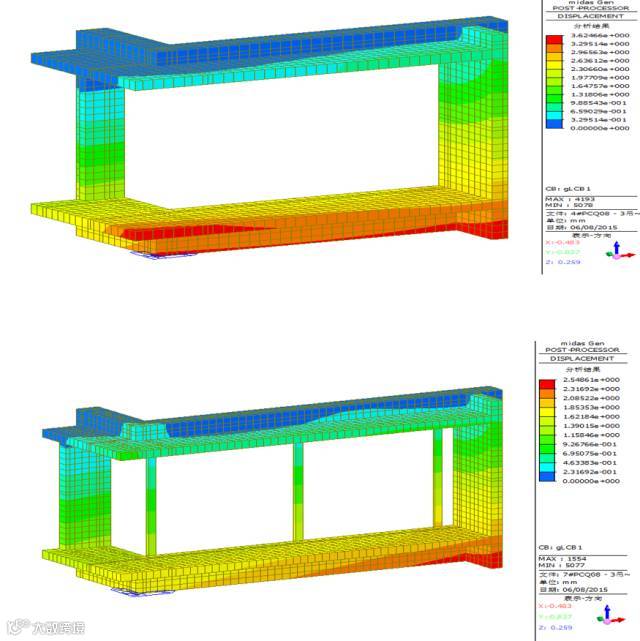

▲ 力学验算

 构件灌浆

 灌浆机械压力表检查

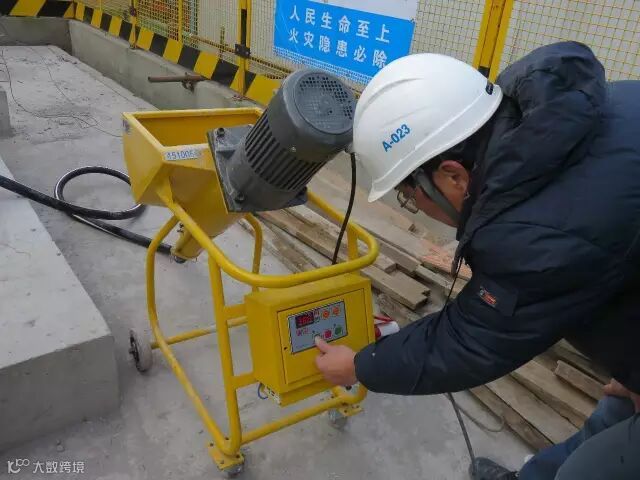

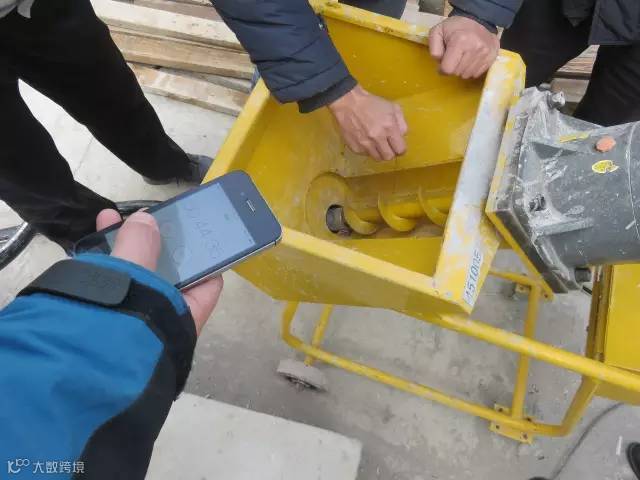

▲ 灌浆机械转速测试

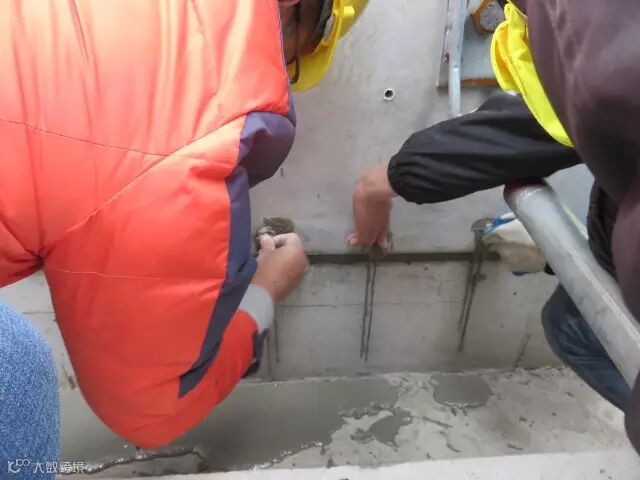

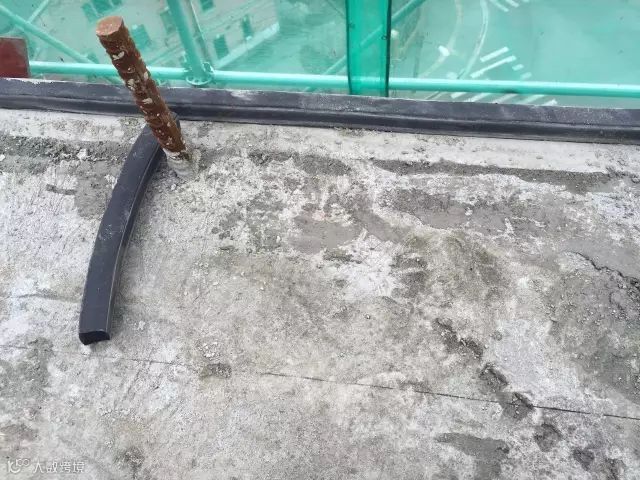

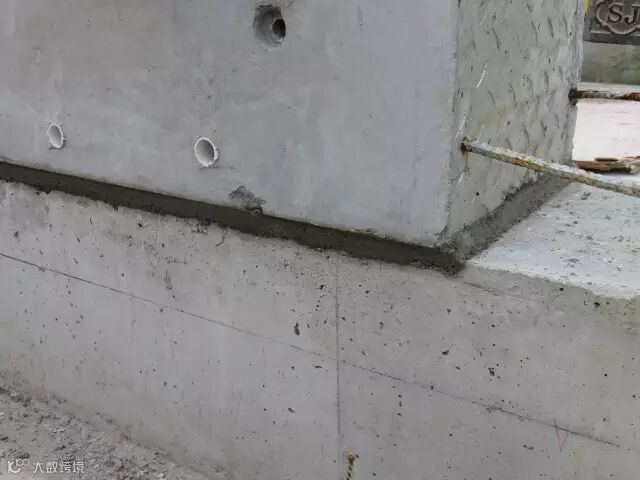

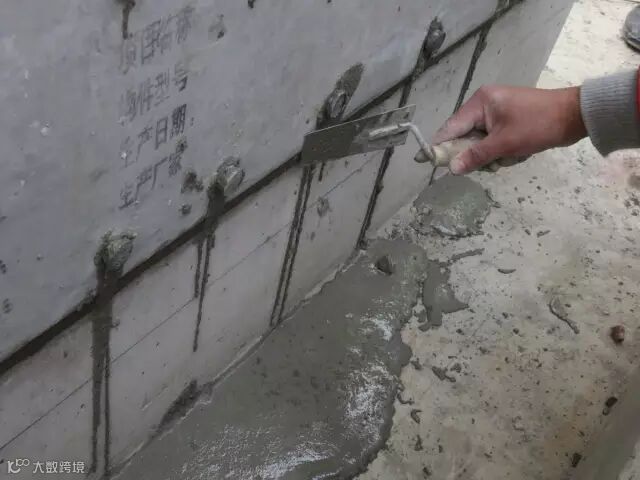

▲ 现场封堵砂浆

▲ 预制购将灌浆封堵

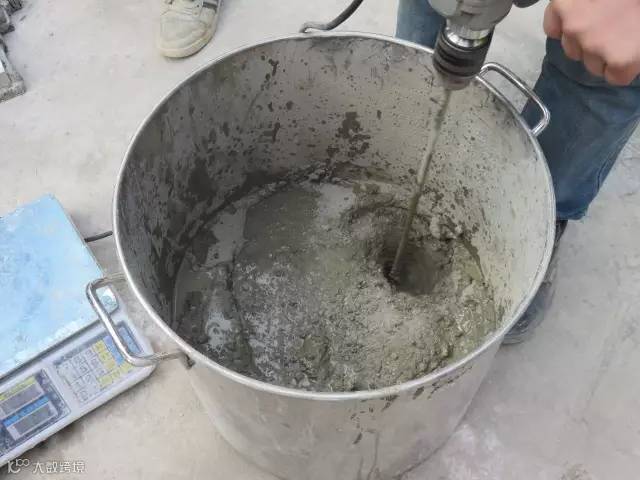

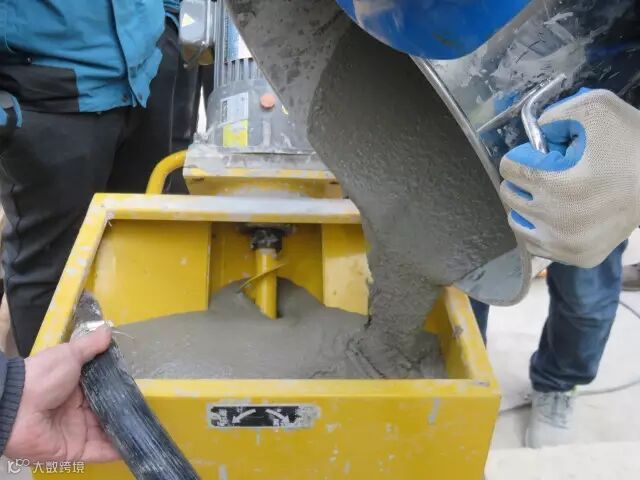

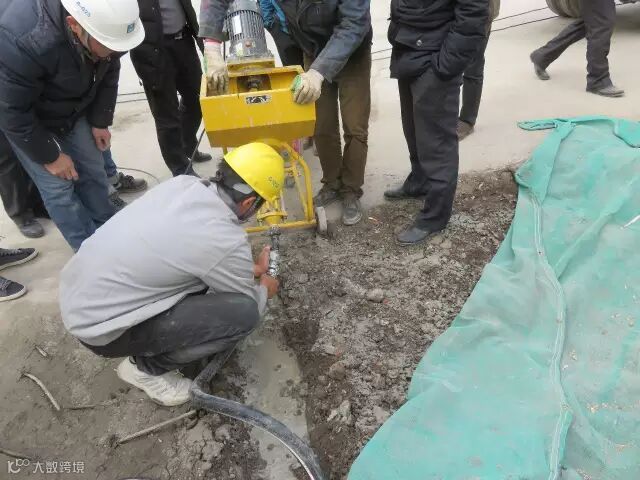

▲ 灌浆料搅拌

▲ 灌浆料放置机器内

▲ 灌浆口封堵

▲ 清理浮浆

▲ 留置试块

▲ 清洗设备

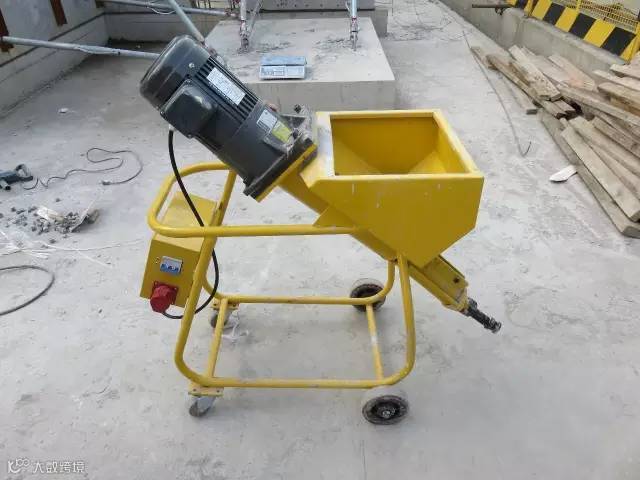

▲ 灌浆机器

 施工必备

▲ 吊装班组

▲ 吊装器具

▲ 构件下挂牵引绳

▲ 平衡吊

▲ 预埋铆钉

▲ 存放用具

▲ 不同厚度类型垫片

▲ 构件下部橡胶条

▲ 悬挑工字钢布置

 悬挑工字钢埋件布置

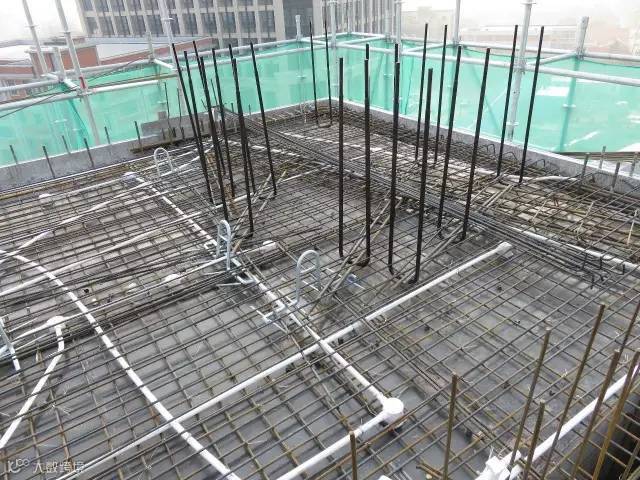

 现浇部分工作

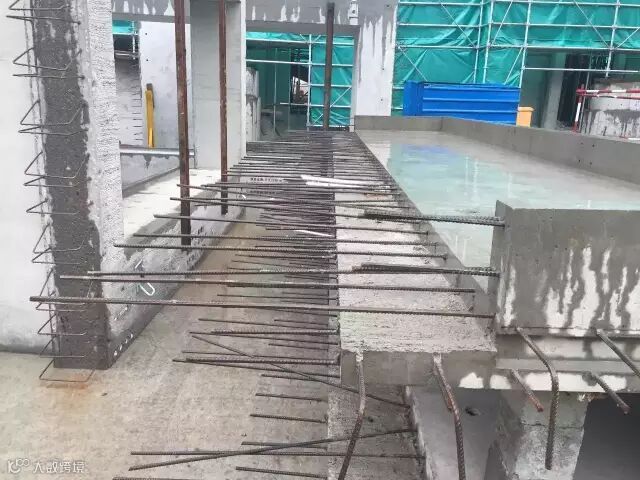

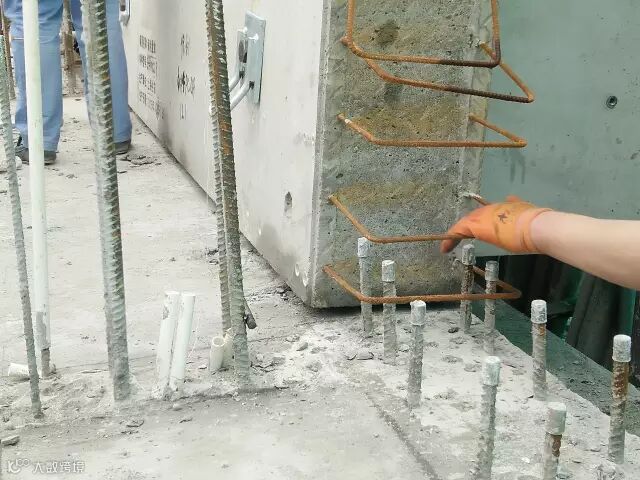

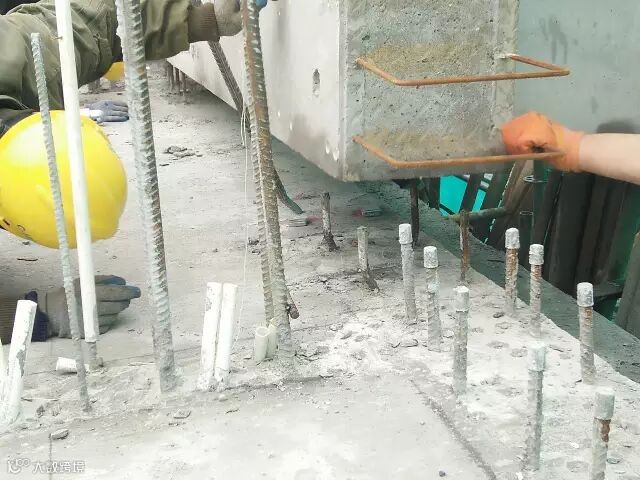

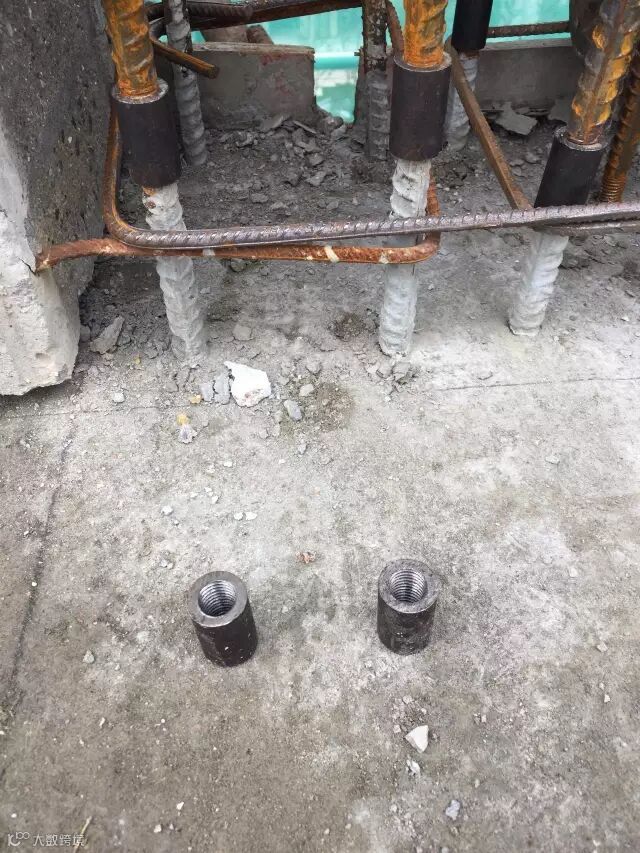

▲ 现浇段钢筋连接套筒

▲ 现浇段箍筋绑扎

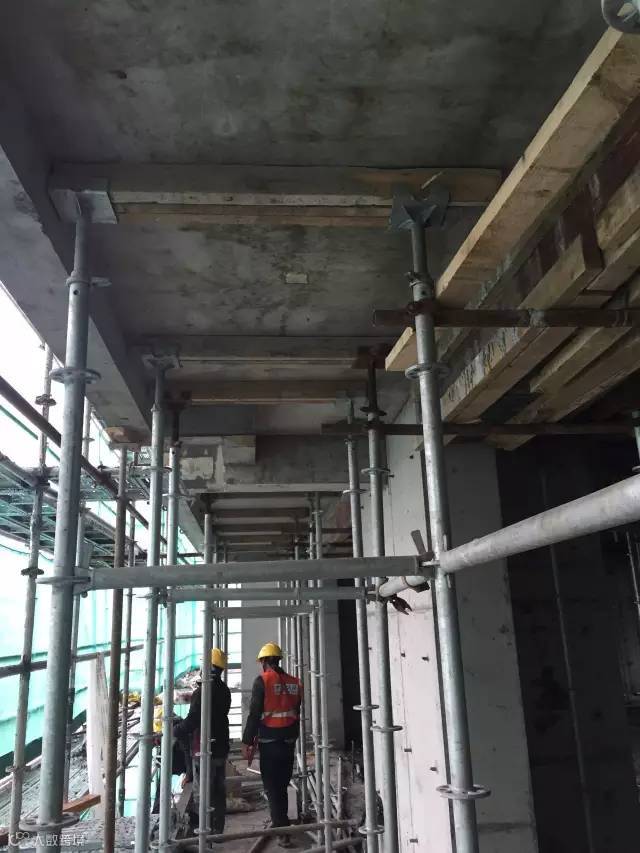

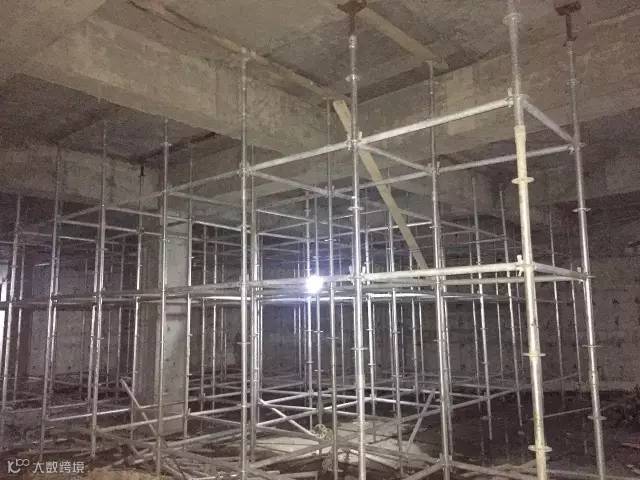

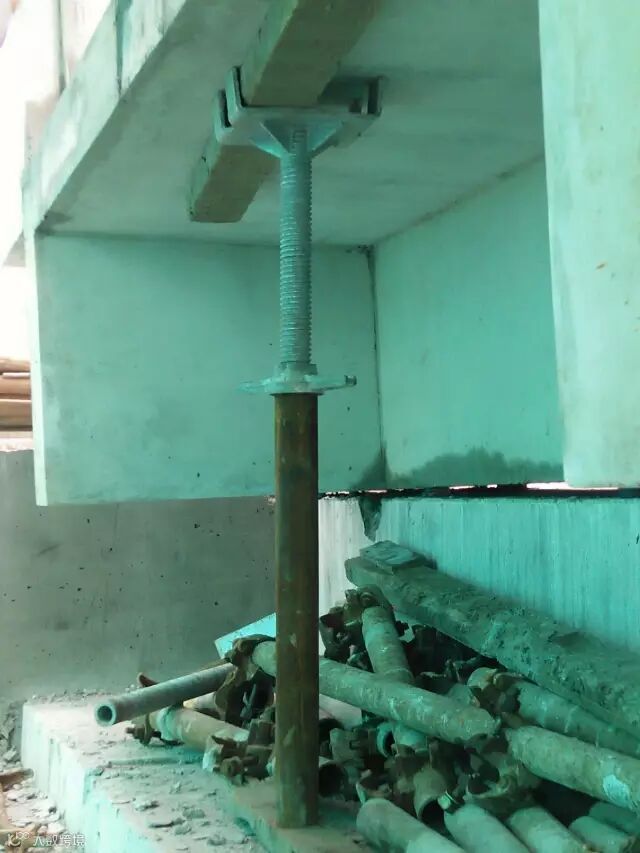

▲ PC层现浇板回顶支撑

▲ PC构件行车道顶板下回顶加固

 构件堆场回顶加固

▲ 楼梯承台下支撑加固

▲ 阳台下回顶支撑

·END·
