水平面位置控制线 -

标高控制线 -
垂直面位置控制线
-

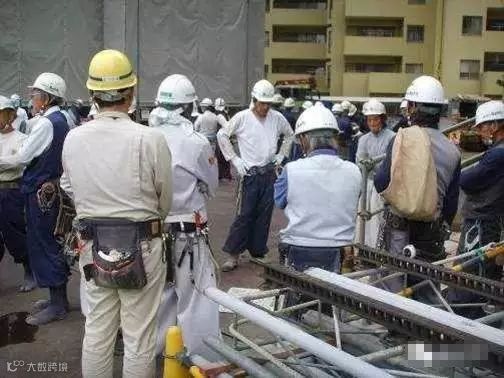

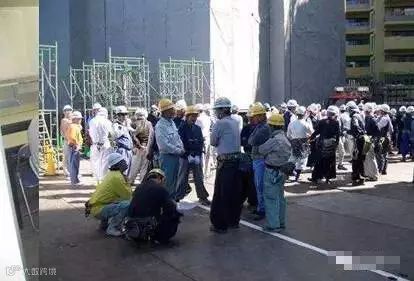

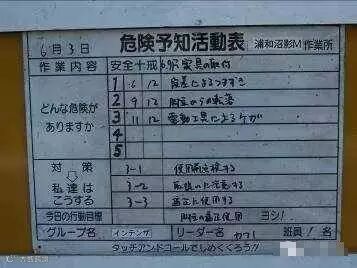

每天两次班前会 -
工人入场100%安全教育
-
全员参与; -
管理制度和动作固化; -
总包管理人员以身作则
-

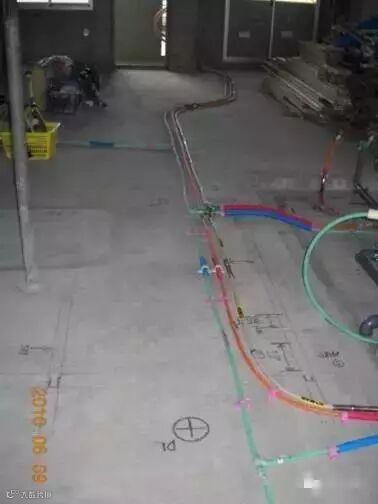

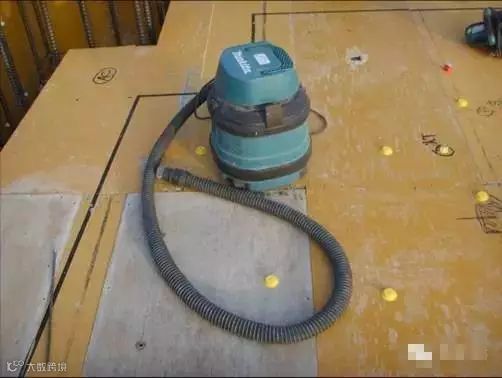

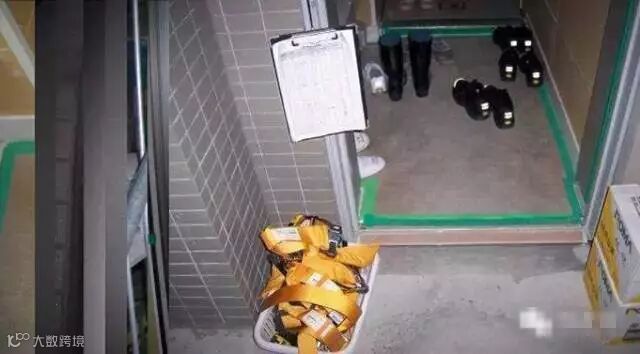

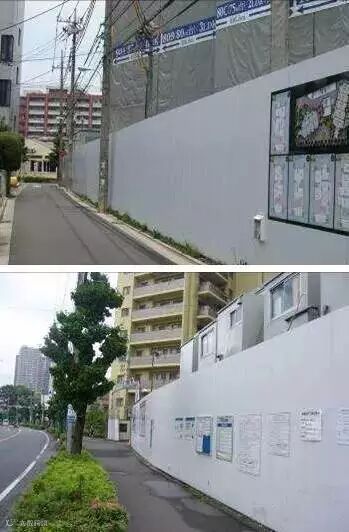

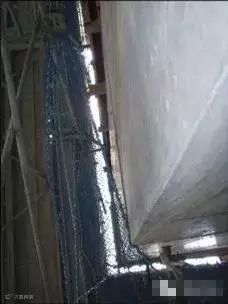

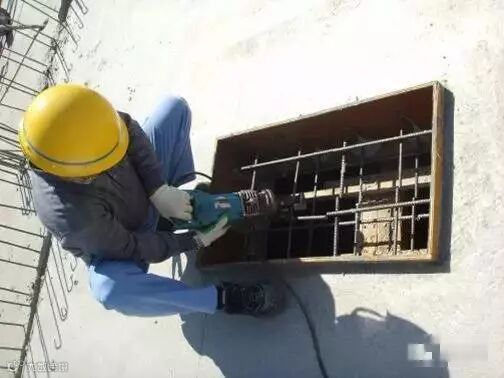

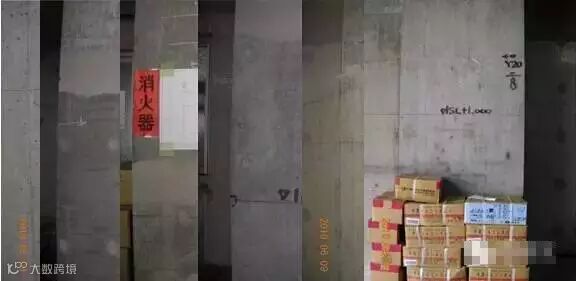

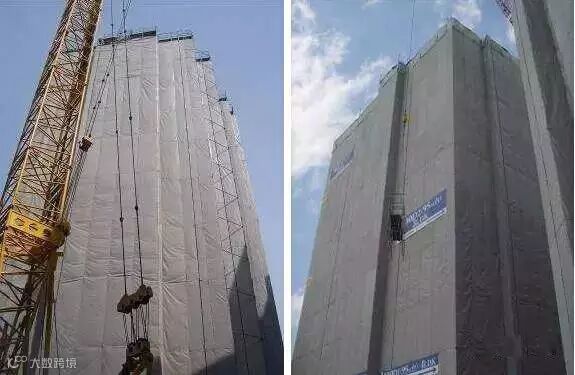

安全防护到位 -

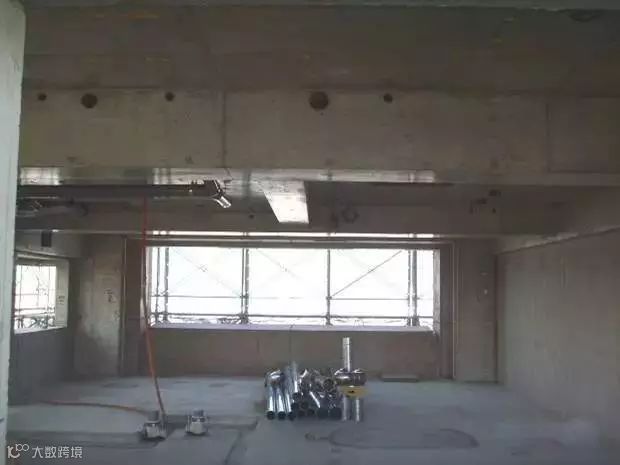

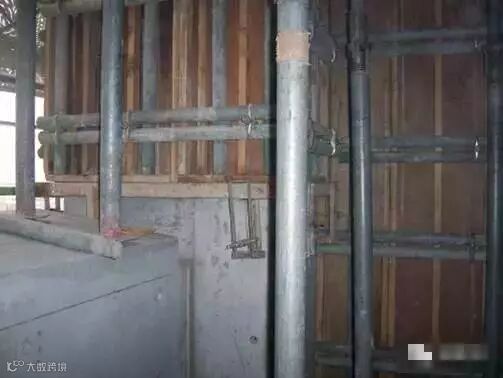

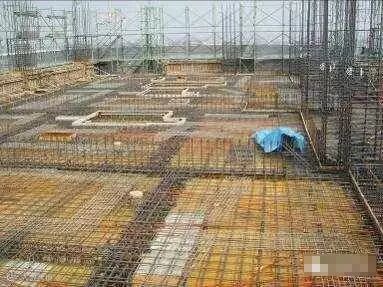

施工马道铺设到位
-

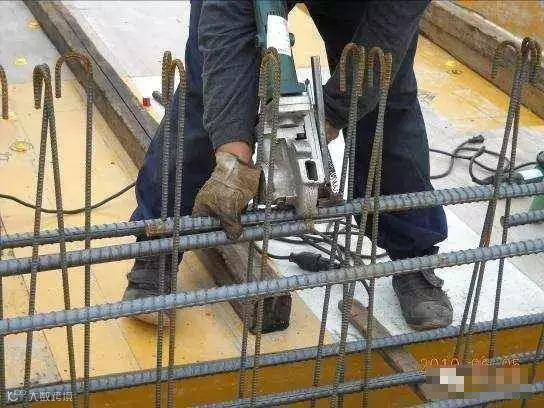

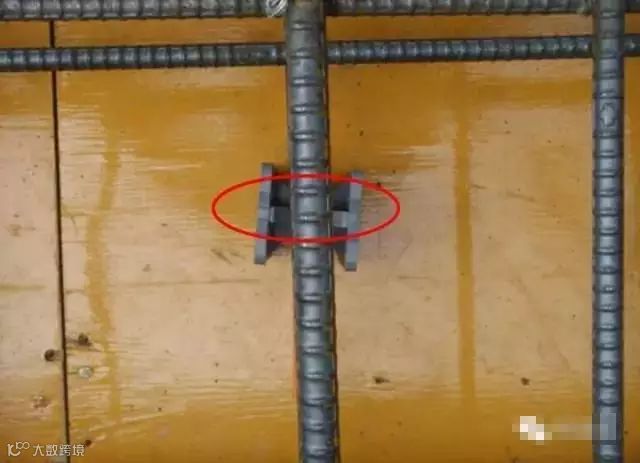

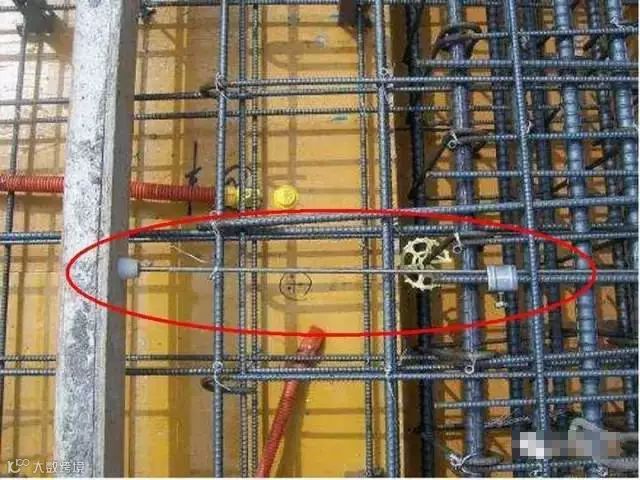

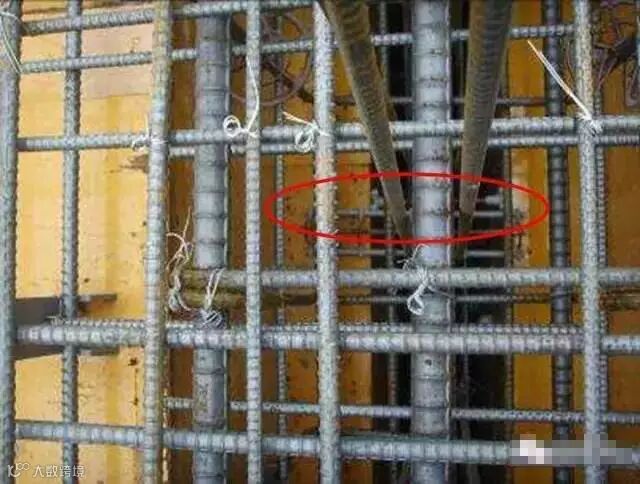

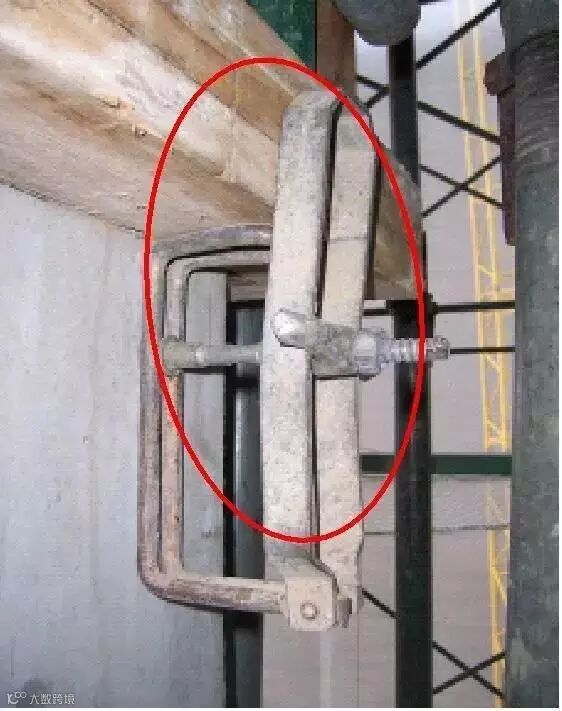

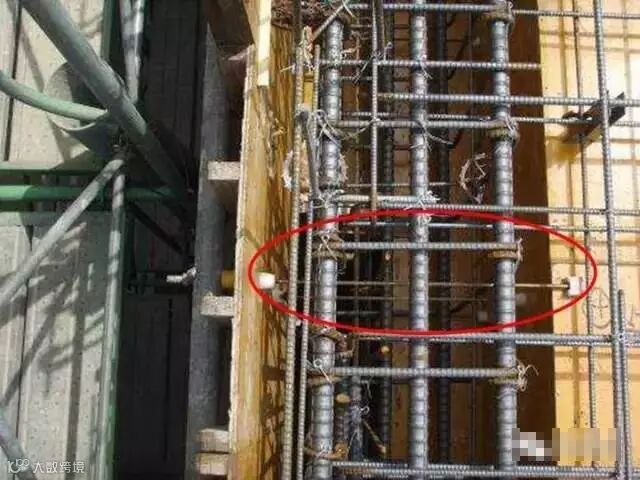

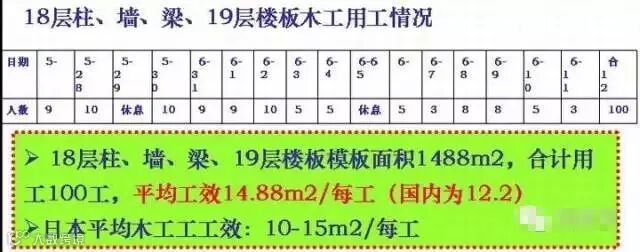

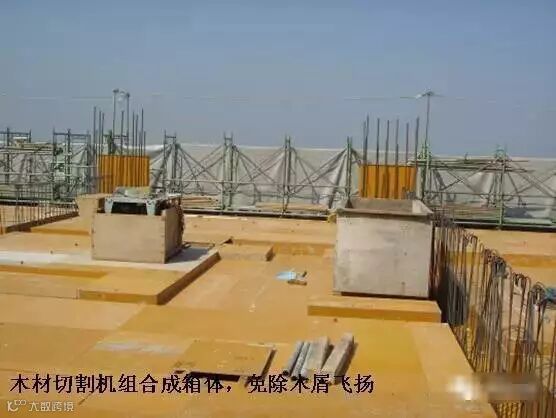

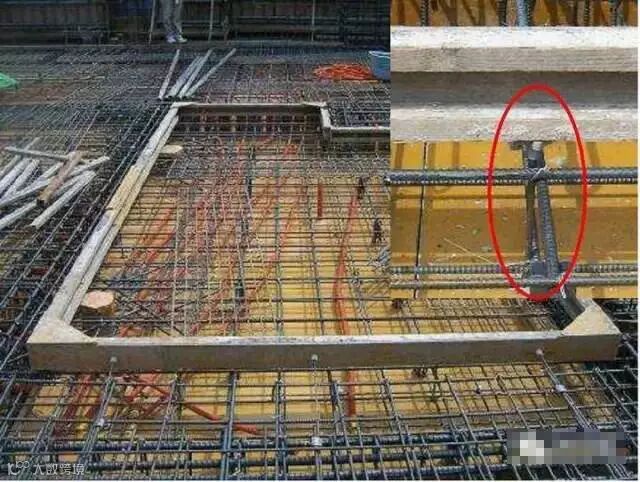

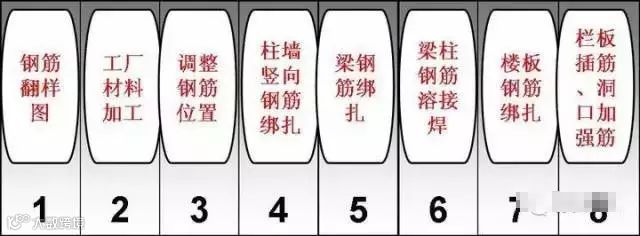

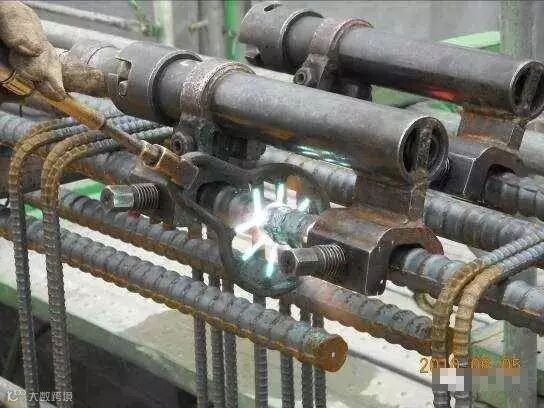

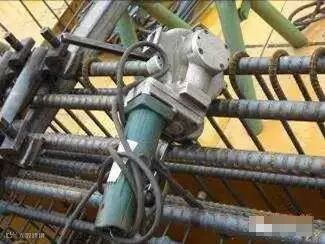

模板材料:柱、墙、梁、楼板均采用木模板,木模板规格1800*900(600)*12,木模板材质为:表面镀塑木质胶合板 -

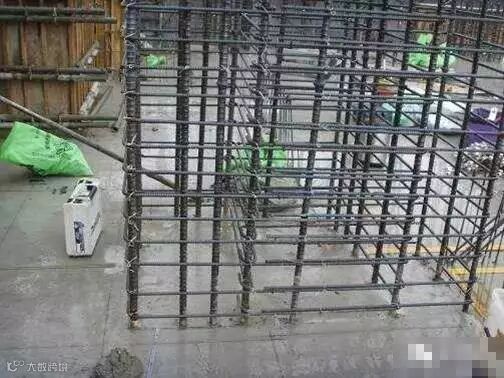

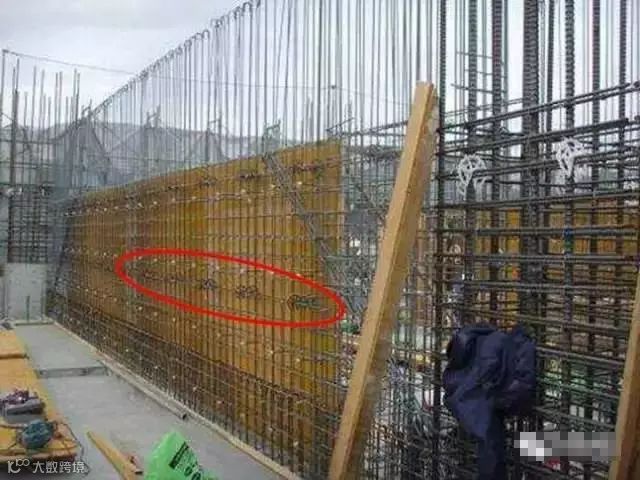

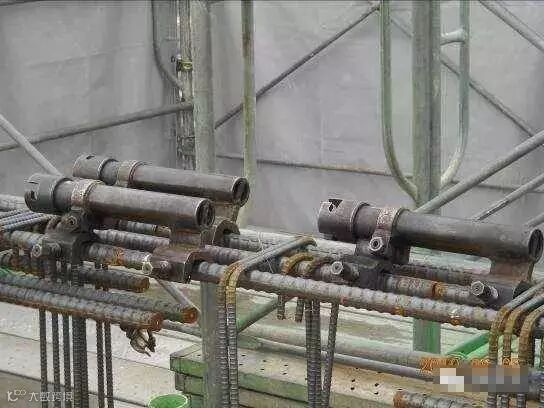

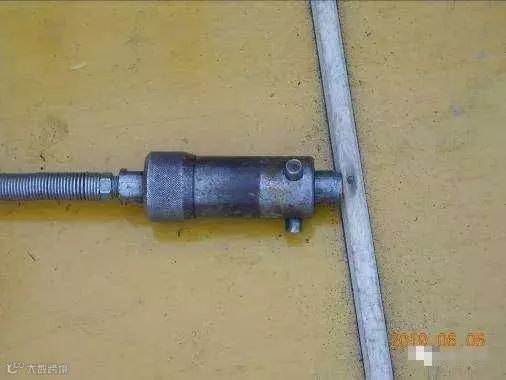

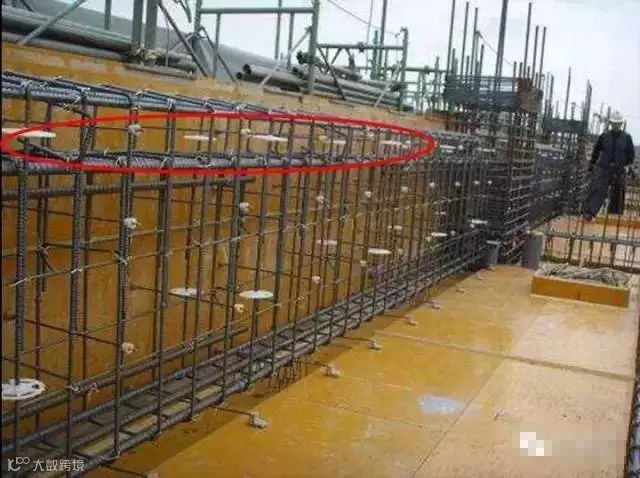

墙、柱采用木模板加竖向木龙骨组成大片木模板,常用尺寸为:2100*600,竖向木龙骨间距200mm,横向水平管采用双排钢管围楞,间距600*400、对拉螺栓固定.柱2米以下竖向采用钢管加强。 -

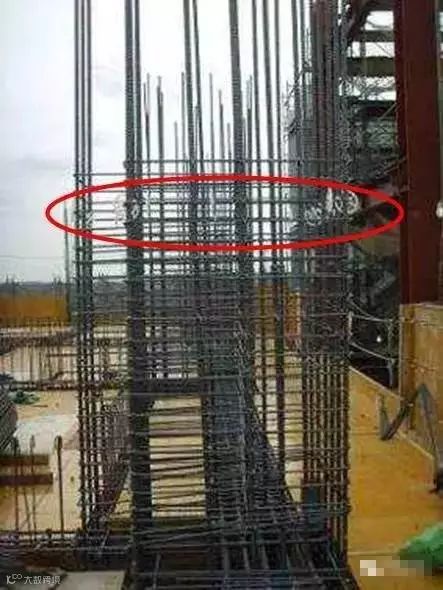

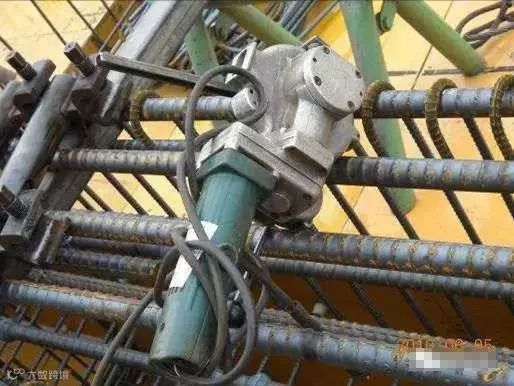

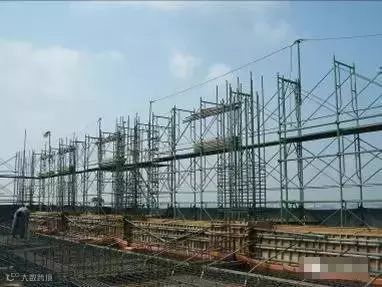

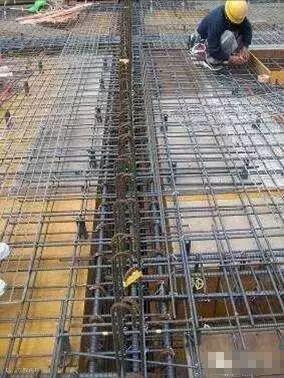

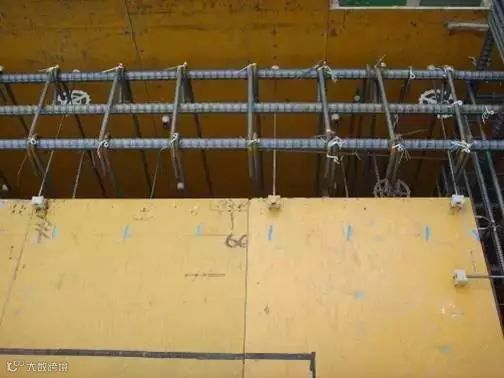

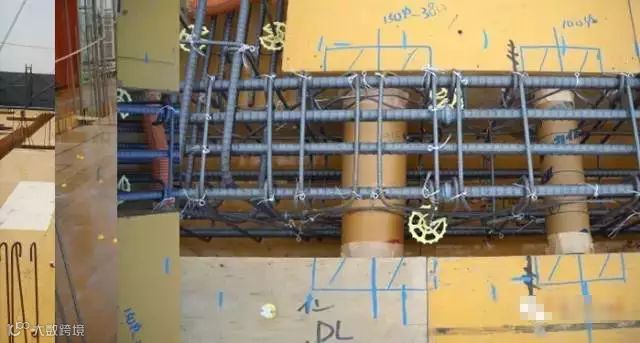

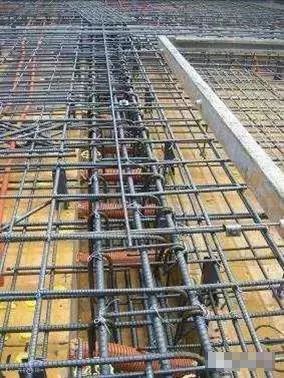

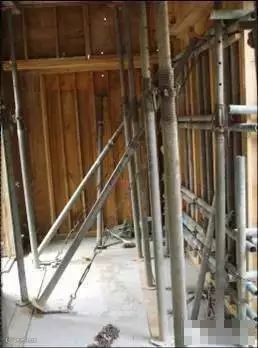

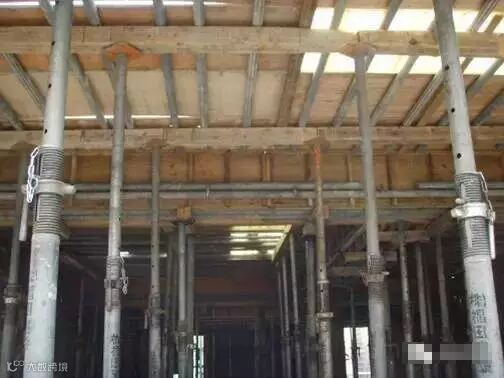

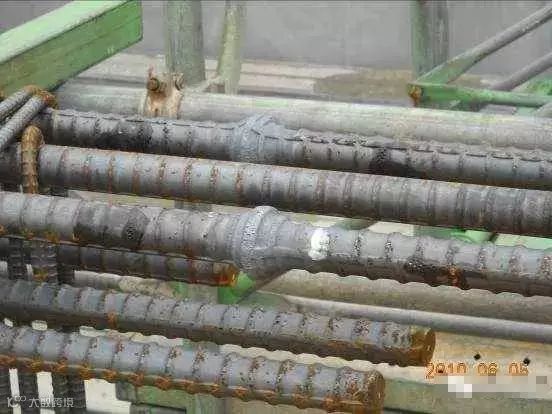

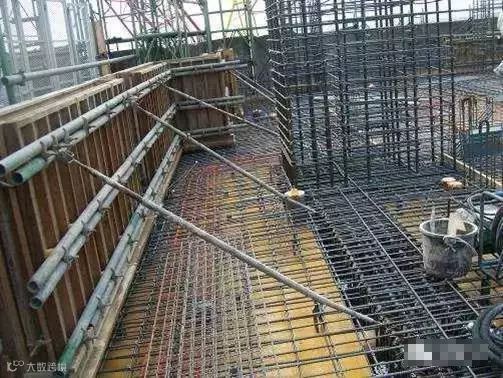

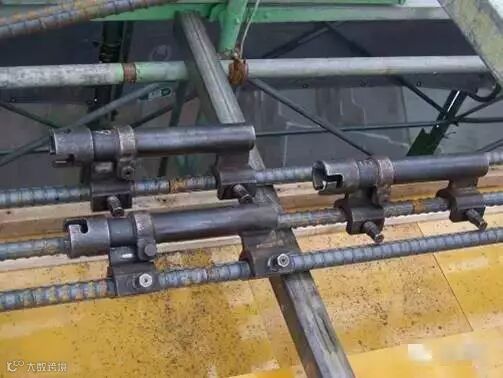

梁、楼板采用可调节高度定型钢支撑件、木龙骨、钢管、木模板
-

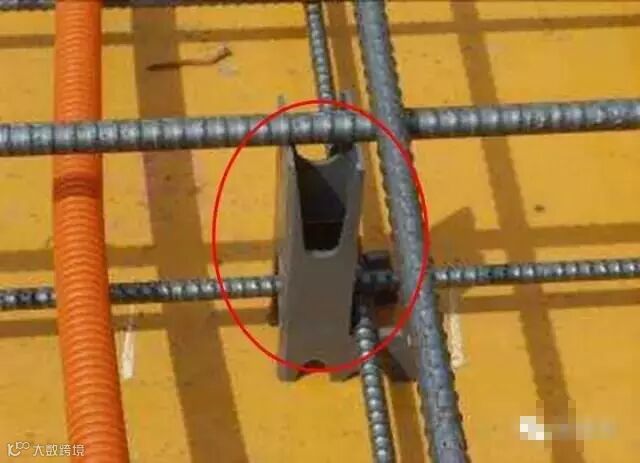

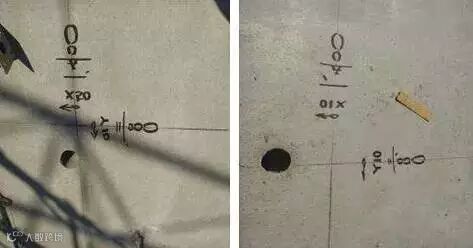

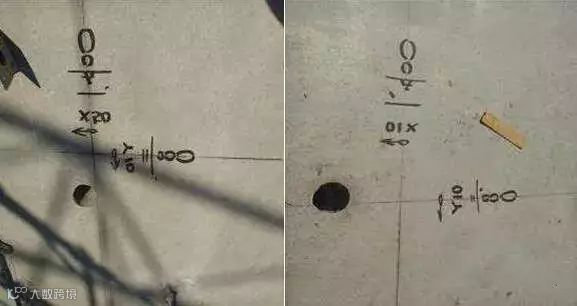

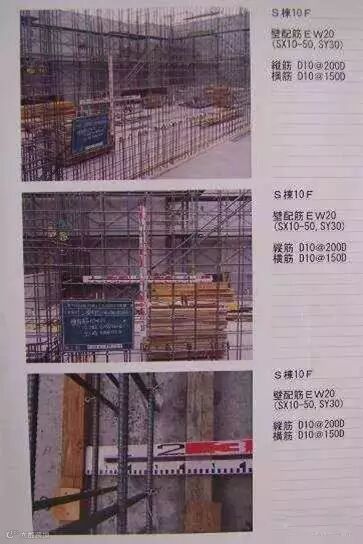

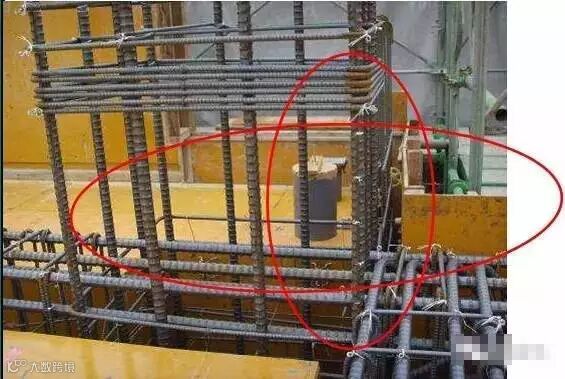

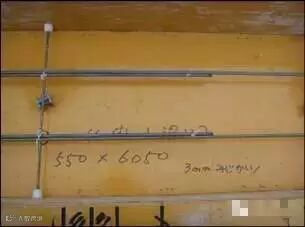

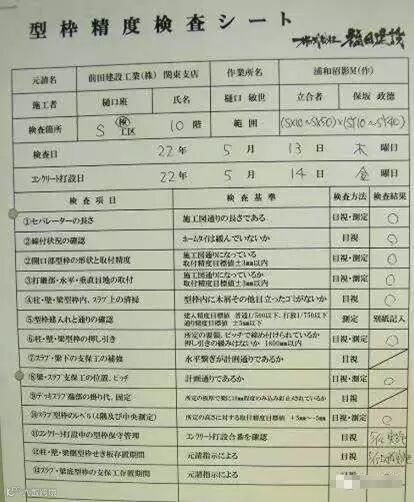

弹线检查(±2mm,各主轴线柱、墙) -
柱(每柱两面±5mm、每柱上、中、下±3mm), -

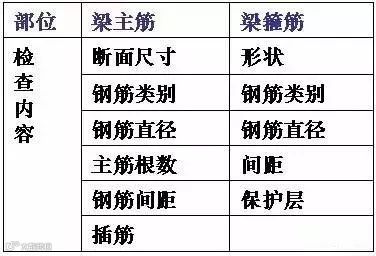

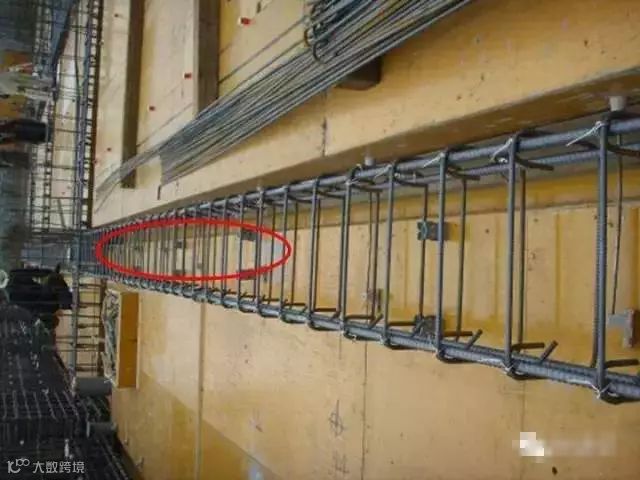

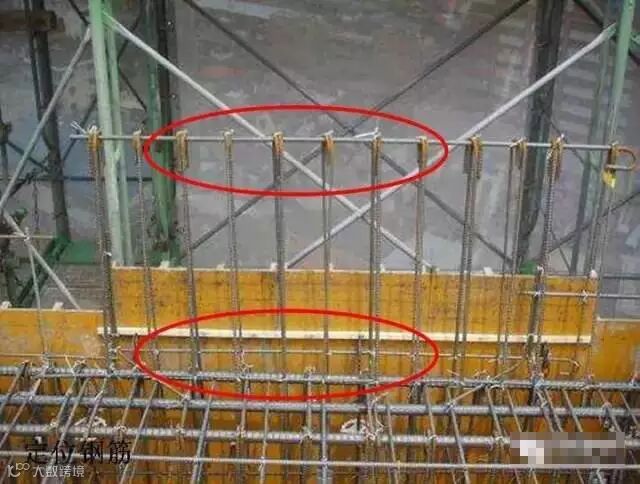

梁模板(断面尺寸±3mm,检查部位:全数检查) -
内墙板(垂直度±5mm,平整度±3mm,检查部位:垂直度每面3处,平整度每接缝处), -

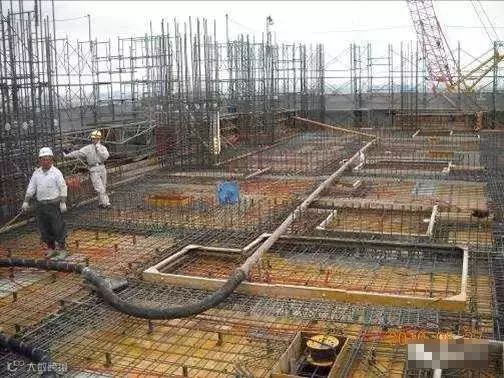

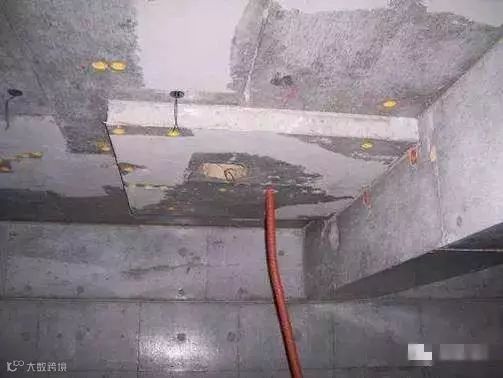

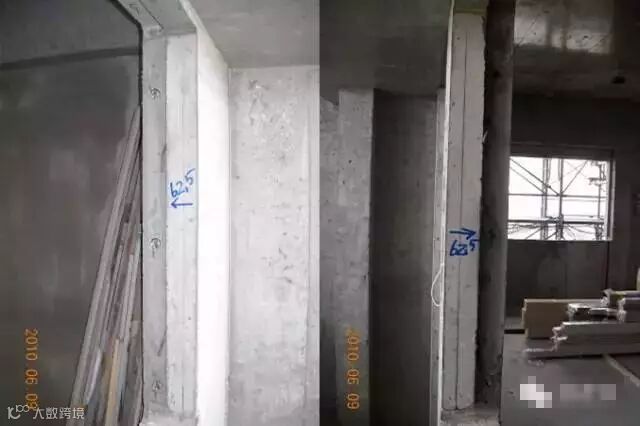

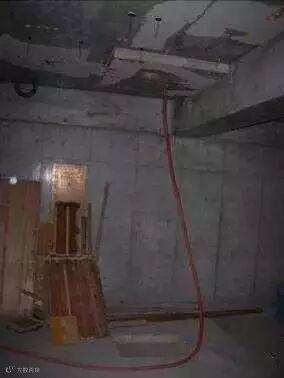

楼板高度(±5mm,每个面5处) -

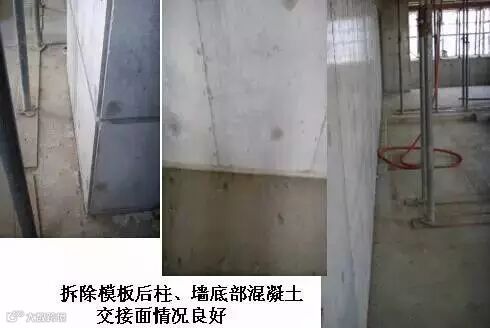

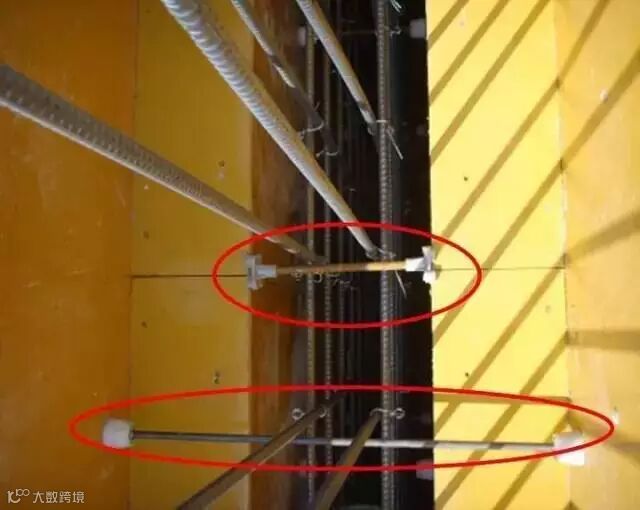

墙板顶部标高(6mm-13mm/3m,检查部位:四周)
-

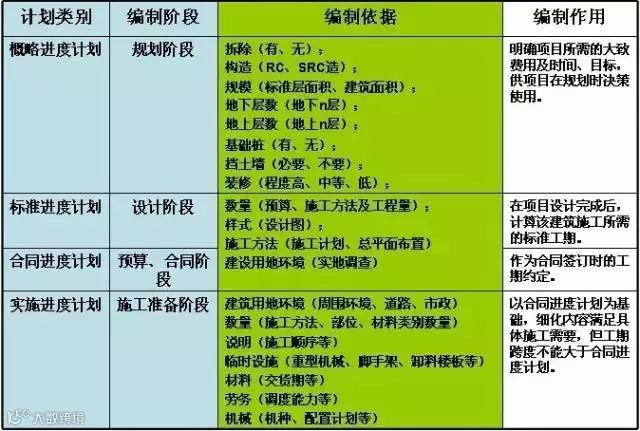

支店根据设计图,向市场询价后做出预算 -
报本店审批、确认(反复几次) -
按确认预算参与工程投标 -
中标后支店、作业所执行
-
参加开工协商会 -
参加中间协商会 -

支店每月确认作业所工程量和成本 -
组织成本巡查(尤其针对成本风险较大的项目) -
参加项目竣工总结
-

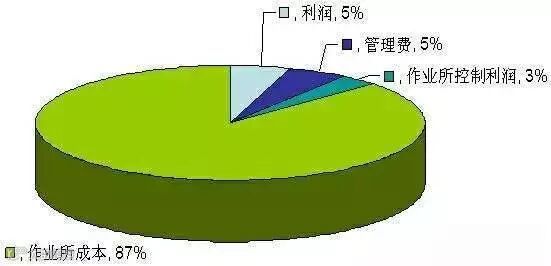

严格按工程初期预算执行:预算必须准确、全面 -

制定详尽的工期计划:根据业主工期要求排定详尽施工计划并严格执行 -
合理安排各工序(各专业分包商)作业流程和时间:减少等候,避免因工序不合理导致的成品保护成本增加 -
质量管理:避免因质量问题出现返工或质量事故 -
安全管理:避免因安全问题给项目带来的不可预见损失
